【工程战报】新进展!妈贤甲乙220kV超高压电力线路下地改迁顺利完成

【工程战报】新进展!妈贤甲乙220kV超高压电力线路下地改迁顺利完成 前海建投
2023-06-02
2

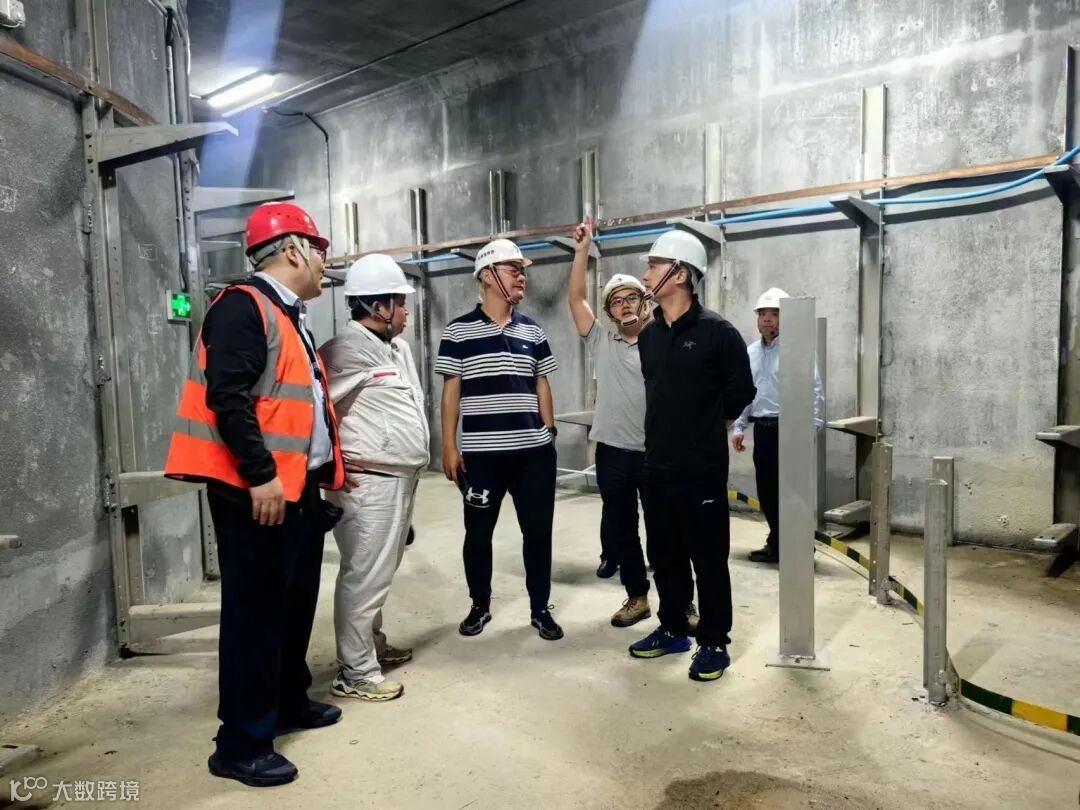

近日,由南山区政府委托前海建投集团建设的妈贤甲乙线220kV超高压电力线路下地改迁工作顺利完成。





前海片区110kV及以上电压等级架空线下地工程南延段位于南山区荔林公园内,南起于荔林公园旁220kV欢乐变电站,北至南山区委党校旁荔林终端站,建设主要目的是将220kV欢西甲乙线、妈贤甲乙线、妈怀甲乙线等6条深圳市供电主干供电线路进行下地改迁。




该工程是中央和省级生态环境保护督察

交办深圳市事项

南山区重要的民生工程

具有较大的社会价值和经济效益



鉴于该工程具有专业性强、安装工艺要求高(220kV超高压线路)、停送电次数多(共计29次)、停电影响范围广(需4个中心变电站、3个电缆终端站、1个发电厂相互配合停送电)、停电窗口时间紧、停电期间电网运行风险高、供电安全责任特别重大特点。深圳供电局对本阶段停电计划审批高度重视,结合停电窗口反复研究可行的停电方案,多次对停电范围和停电顺序进行调整。停电前期,项目组与深圳供电局做了大量沟通协调工作,仅停送电方案就准备了3套,依靠执行前期准备充分、过程灵活应对、全程精心组织,保证了停电计划顺利执行。






此外,由于工程涉及人工挖孔桩、深基坑、跨越架工程、组立塔作业、架线/拆线施工、临近超高压带电体作业等多项危险性较大的作业,安全风险高。为确保本次停电期间应急响应,坚决遏制安全事故发生,项目组制定了详细的重点作业分级管控清单,施工单位和监理单位安全管理部门派驻专职安全管理人员,基建事业部提级管理,安排人员轮流值班,切实加强安全管理工作。





该工程停电迁改分4个阶段实施,在深圳供电局、深圳电力工程质监站的大力支持与监督指导下,各参建单位精诚合作、攻坚克难,现已完成第2阶段停送电,标志着向全面完工目标现迈出了坚实一步。据了解,第三阶段工作预计将在今年10月底择机启动。项目建成后,荔林公园周边环境将得到进一步改善,为助力建设宜居南山贡献一份力量。






通讯员:基建事业部 袁斌

编辑整理:唐冉

校审:姜媛媛 王徐菠

本文由前海控股编辑整理发布,转载请注明来源

更多精彩推荐,请关注我们

【声明】内容源于网络
0
0
前海建投
深圳市前海建设投资控股集团有限公司是前海规划落地的法定主体和开发建设主力,以“践行国家战略 引领产城文明”为使命,奋力打造“追求卓越、全球领先”的前海城市新中心“未来之城”,致力成为国际一流综合开发运营商。
内容 1409
粉丝 0
前海建投 深圳市前海建设投资控股集团有限公司是前海规划落地的法定主体和开发建设主力,以“践行国家战略 引领产城文明”为使命,奋力打造“追求卓越、全球领先”的前海城市新中心“未来之城”,致力成为国际一流综合开发运营商。
总阅读1.9k
粉丝0
内容1.4k
