近日
南通市公共资源交易网发布
南通新机场1000kV特高压杆线迁改工程勘察

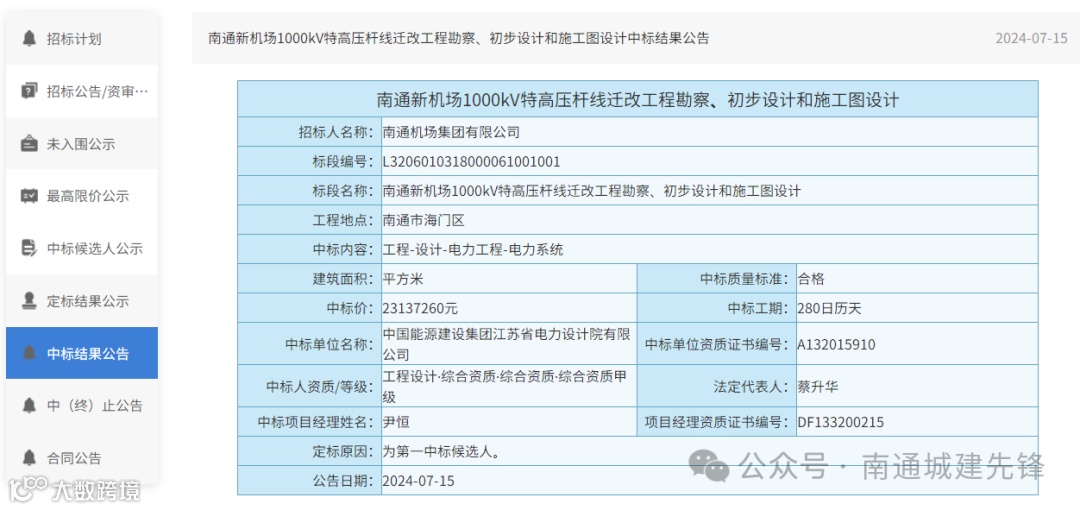

初步设计和施工图设计中标结果公告
一起来关注下

此次南通新机场1000kV特高压杆线迁改工程相关招标内容如下:
工程地点:南通市海门区。
工程规模:

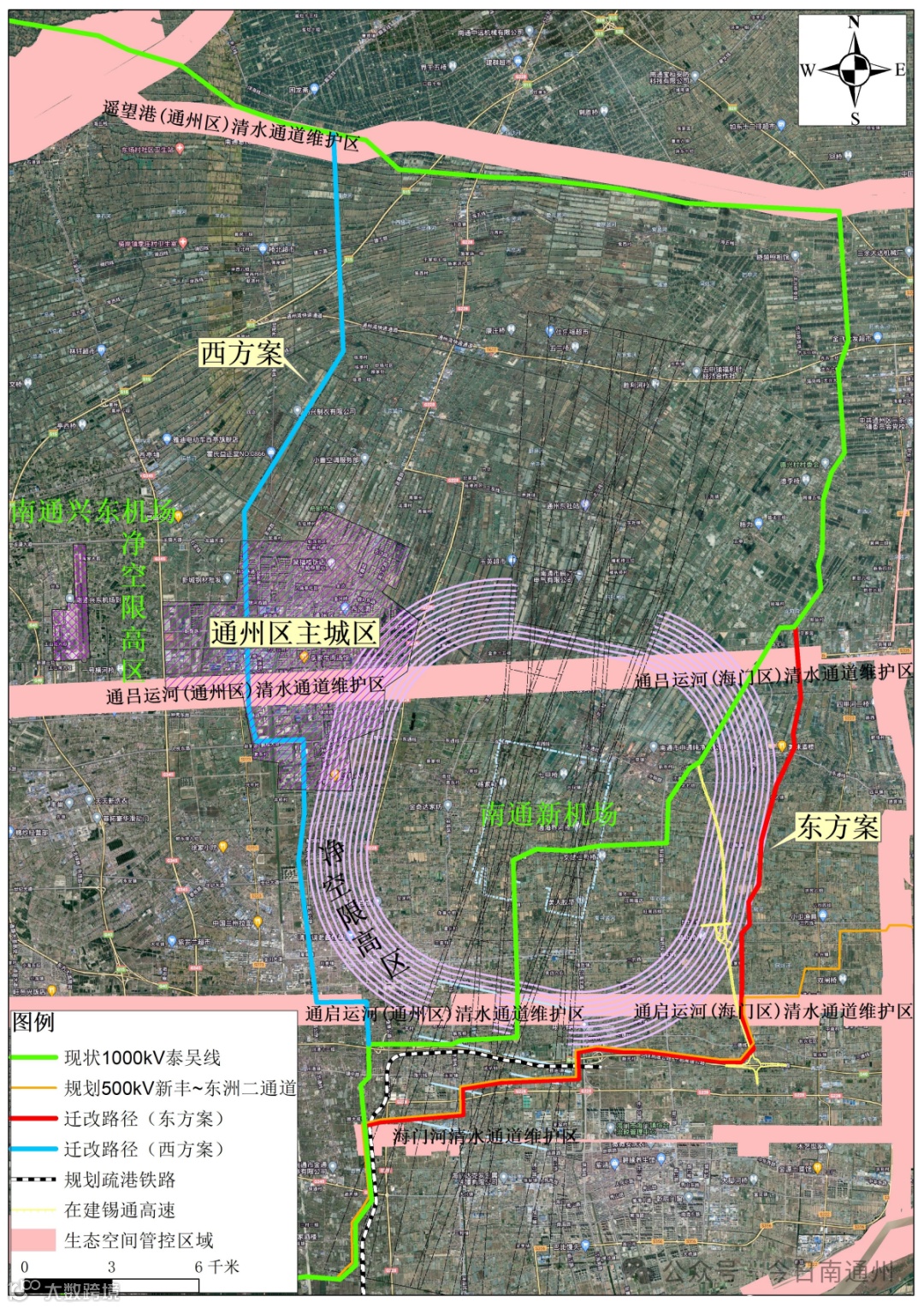

线路迁改路径起于海门区四甲镇联同村 1000kV 泰吴 I、Ⅱ线413号塔北侧,终点为三星镇彦英村附近的 472 号塔南侧。线路路径全长约32km,途径四甲镇、常乐镇、海门街道、三星镇四个乡镇。全线双回路架设,导线采用 8×JL1/LHA1-465/210 铝合金芯铝绞线,地线采用 2 根 OPGW-185 复合光缆。工程建安费约为65945万元。

设计周期:280日历天,其中:
初步设计:100日历天。勘察报告提交时间:合同签订之日后50日历天内完成;初步设计文件提交时间:合同签订之日后100日历天内完成并报国家电网江苏省电力有限公司;在双方协商的时间内取得相关电网部门出具的同意初步设计的相关文件。
施工图设计:120日历天。勘察报告提交时间:接到招标人通知后50日历天内完成;施工图提交时间:接到招标人通知后120日历天内完成,提交成果文件,并按如下方式确认成果完成:
(1)相关电网部门对本施工图设计成果有审核要求的,以相关电网部门(或其认可的单位)审核意见为准;
(2)相关电网部门对本施工图设计成果没有审核要求的,以有资质的第三方复审意见为准。
施工图预算提交时间:60日历天。接到招标人通知后60日历天内完成。
竣工图提交时间:竣工后60日历天内完成竣工图编制。
质量要求:合格,满足现行国家、省、市相关电力设计规范要求。
招标范围:南通新机场1000kV特高压杆线迁改工程勘察、初步设计和施工图设计。主要工作内容:

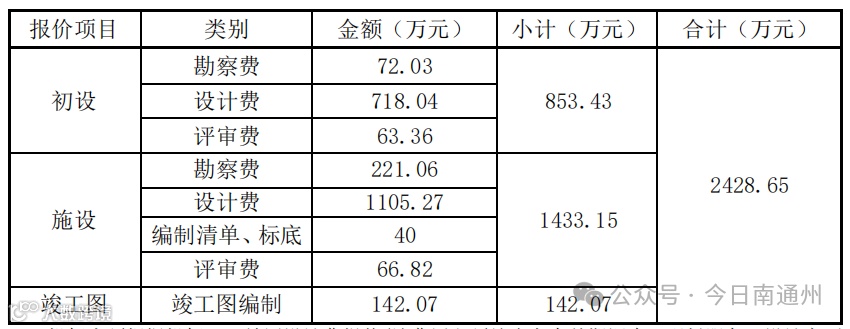

招标控制价(最高限价)详见表格
1000kV特高压杆线迁改工程与南通新机场项目有着密不可分的关联,南通新机场项目选址已于2020年9月29日获批,项目预可研已报国家发改委、民航局进行行业审查。期待这一关乎南通长远发展的重大工程取得更多突破性进展!
-END-
