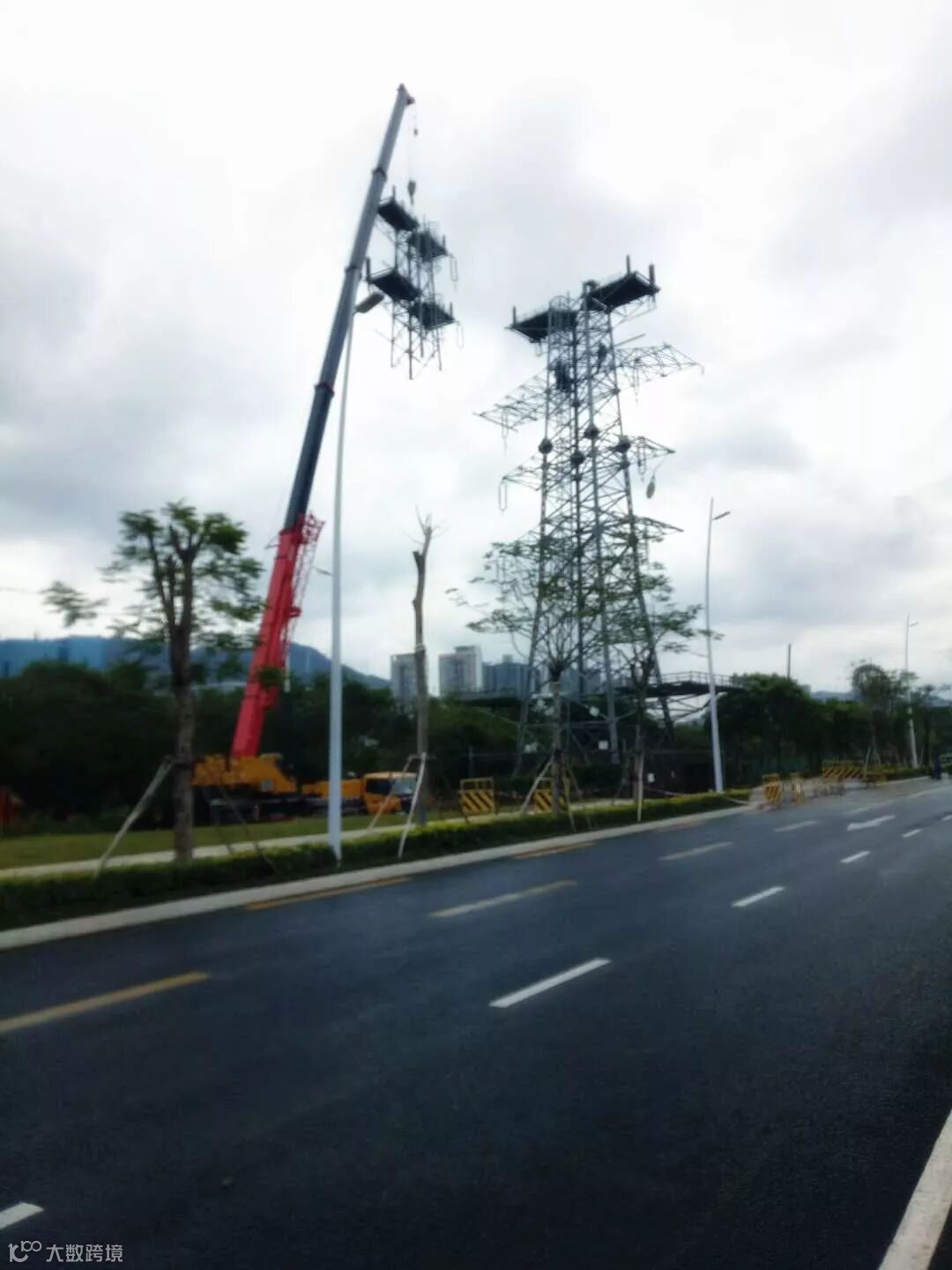

近日,南山热电厂5号铁塔拆除完成,标志着由前海控股负责实施的前海管理局年度重点工程——南山热电厂110KV架空线下地改造工程(高压线下地二期工程)顺利完成年度目标。
南山热电厂110KV架空线下地改造工程为前海合作区高压线下地工程的二期工程。该段线南起前湾一路北侧,北至嘉进隆汽车城,改造起点为N5号电缆终端塔,终点为新N24号电缆终端塔,改造长度4.3公里。线路为同塔四回走线,横跨平南铁路,桂庙路月亮湾跨线桥等多个在建工程,该段线路对前海合作区内多个重点在建工程及区内整体形象造成较大影响。为配合月亮湾跨线桥等多个项目的建设进度,提升合作区整体形象,根据管理局的统一部署,本工程于2017年9月底正式开工建设。
![]()
本迁改工程不同于常规迁改工程,该线路产权为深圳南山热电股份公司,拟改造线路为南山热电厂的发电送出线路,改造下地需停电施工,将对南山热电厂发电生产造成损失。工程的重、难点为停电时间的协调,停电补偿的协商,及与平南铁路、嘉进隆汽车城协调终端塔场地,协调工作量巨大。为确保工程按期完成,项目组在管理局和公司领导的支持下,与南山热电厂、市经信委、市供电局等相关单位反复协商沟通,最终确定停电施工窗口为1月3日-31日,为确保工程在春节前完工提供了强有力的保障。在与外部单位协调的同时,整个施工过程期间,项目组对各关键节点工期目标严格把控,尤其是设备材料的供应进度情况 ,确保了各个关键节点工期按期完成。
本工程仅历时135天时间,较合同工期提前35天,并先于供电局220KV架空线下地工程,完成全线架空导线的拆除工作,为桂庙路月亮湾跨线桥等多个重点工程创造了极为有利的条件,赢得了宝贵的施工时间,整体提升了合作区的门户形象。
素材由基建事业部 齐磊提供
