【工程战报】“筑”力民生!前海这个项目顺利通水

【工程战报】“筑”力民生!前海这个项目顺利通水 前海建投
2023-12-11
2
导读:项目重要节点完成,为后续双水源供水奠定坚实基础



12月7日,由前海建投集团负责建设实施的前海-宝安给水管互联互通工程(前海段)项目给水管实现通水目标,标志项目重要节点完成,向项目竣工迈出坚实一步。

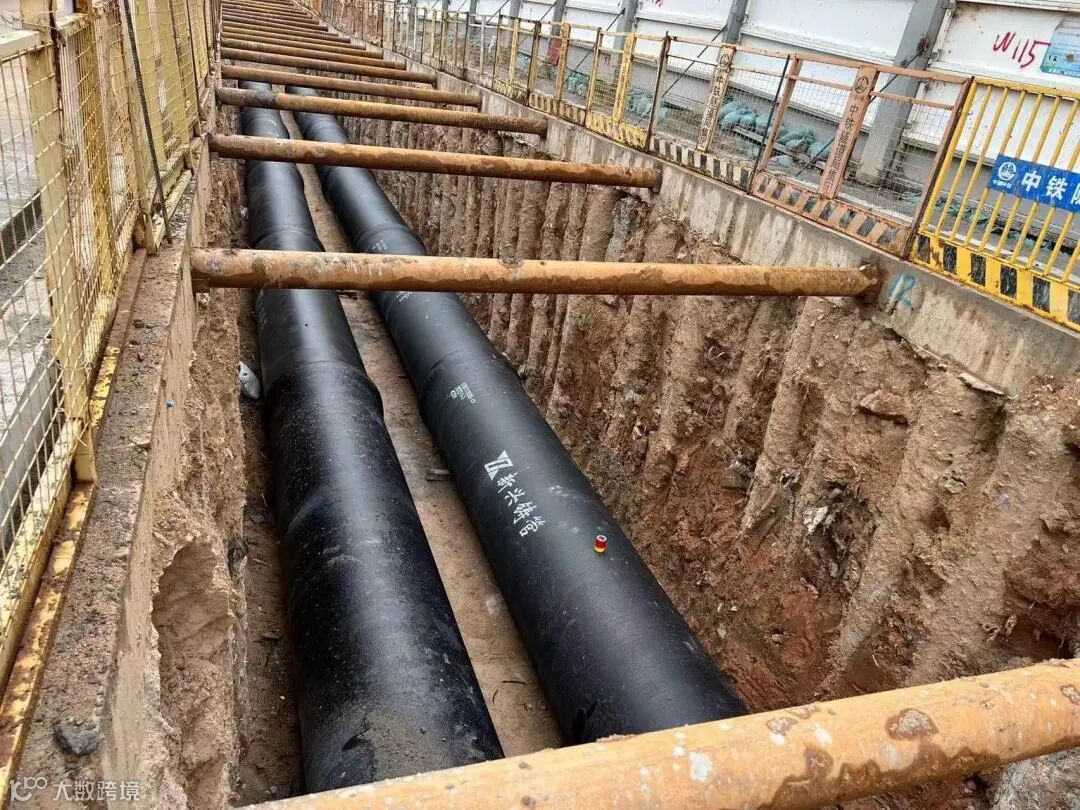

作为前海片区的一项重点民生工程,该项目主要在前海和宝安两区之间建设给水管道,实现两地给水系统的互联互通,设计起点为桂湾一路现状2DN1200预留口,终点为新城立交DN1000管与月亮湾管廊2DN1200管碰通处,管道总长为732米。


由于该项目横跨深圳市宝安、南山两个区,施工区域面临着周边环境复杂,地下管线众多,周边构筑物错综复杂,施工场地受限等诸多困难,工程涉及道路、给排水、绿化、基坑工程等多专业。


为确保管道通水节点

项目建设团队高度重视,措施有力



一是加强外部沟通

面对地下管线情况复杂、时间紧、任务重等因素,积极加强与各产权单位沟通,在确保地下管线安全的前提下保证项目节点可控。


二是优化施工组织

坚持“一切工作到现场”原则,每日组织现场主要管理人员召开现场交班会,按节点计划工期进行梳理,核实现场进展是否与计划相符,如当日未完成及时采取相应措施,确保每一道工序衔接顺畅。


三是筑牢安全底线

紧绷安全弦,始终把安全管理放在第一位,扎扎实实做好施工安全管理和文明施工管理,确保安全监督到位,保证现场作业人员的人身安全。


四是坚持提早谋划

提前与水务集团相关部门做好对接,清单化梳理管道打压、管道通水的前置条件,为顺利通水做足铺垫。



前海-宝安给水管互联互通工程(前海段)

顺利通水为后续双水源供水

奠定坚实基础!




通讯员:基建事业部 蒲少杰 黄华

编辑整理:唐冉

校审:姜媛媛 许卓

本文由前海控股编辑整理发布,转载请注明来源

更多精彩推荐,请关注我们

【声明】内容源于网络
0
0
前海建投
深圳市前海建设投资控股集团有限公司是前海规划落地的法定主体和开发建设主力,以“践行国家战略 引领产城文明”为使命,奋力打造“追求卓越、全球领先”的前海城市新中心“未来之城”,致力成为国际一流综合开发运营商。
内容 1409
粉丝 0
前海建投 深圳市前海建设投资控股集团有限公司是前海规划落地的法定主体和开发建设主力,以“践行国家战略 引领产城文明”为使命,奋力打造“追求卓越、全球领先”的前海城市新中心“未来之城”,致力成为国际一流综合开发运营商。
总阅读1.8k
粉丝0
内容1.4k
