11月15日,公司承建的宿州市生活垃圾焚烧发电二期扩建项目顺利完成“72+24”小时满负荷试运行,投入商运。
机组满负荷运行过程中,主辅设备运行稳定,各参数指标优良。运行工况稳定,汽水品质合格,热工及电气保护率、仪表投入率100%。
开创新速度

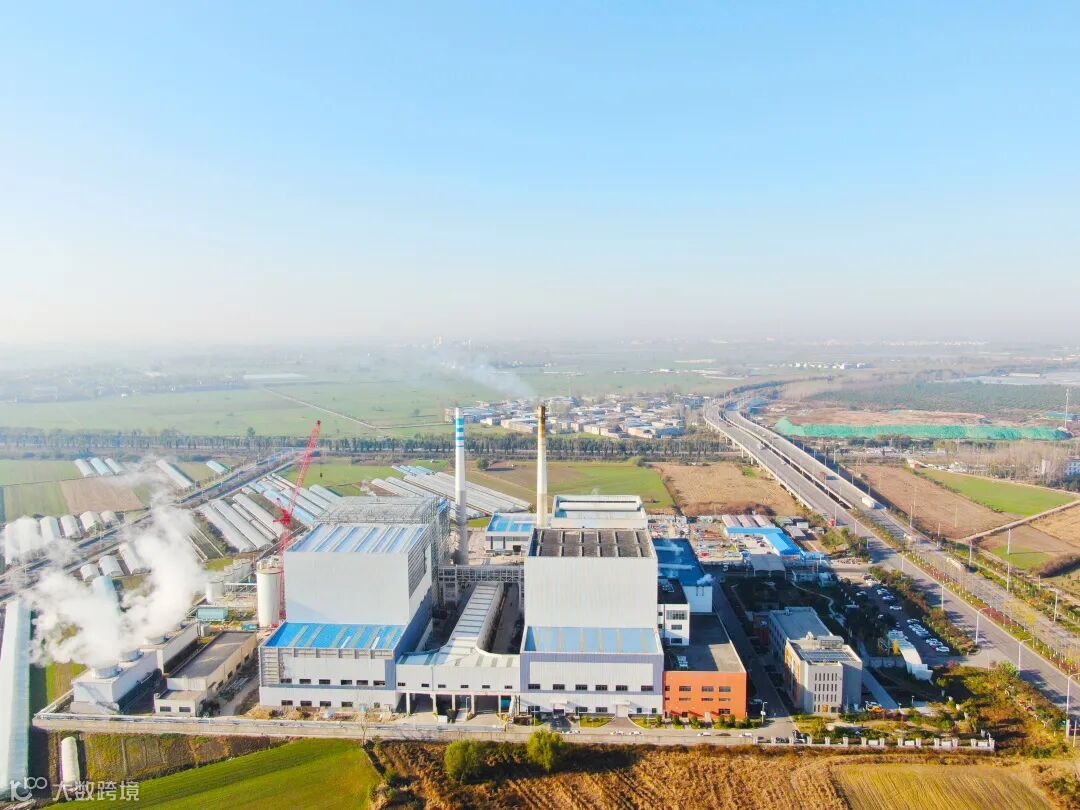

宿州二期项目是宿州市重点民生工程,位于宿州市埇桥区大泽乡镇宿固路与南大外环交口,扩建1×600t/d机械炉排生活垃圾焚烧炉+1×12MW汽轮发电机组,同步建设一套独立的烟气处理系统。公司主要承担焚烧炉、余热锅炉、汽轮发电机组及配套的烟气净化系统、除灰、除渣、循环水系统、化学水系统等建筑安装施工任务。
项目一、二两期总占地面积84.98亩,建成后形成“两炉两机”配置,日处理生活垃圾1200吨。

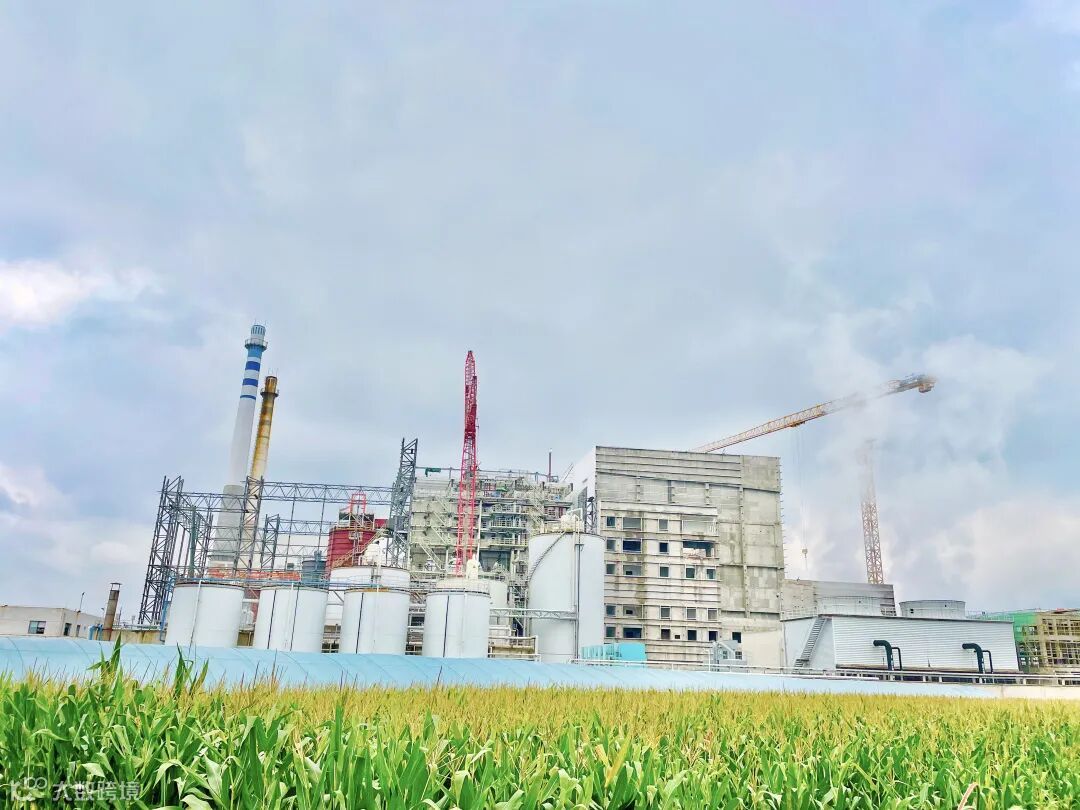

宿州二期项目于 2020年12月19日正式开工。经过11个月锲而不舍的努力,创造了公司及皖能环保集团内同类型机组建设速度最快的记录。
锅炉水冷壁吊装
除氧器吊装
垃圾库从底板浇筑到出0m仅用时20天,从0m层至结构到顶仅用时120天,两次刷新公司工期记录。
先后实现了锅炉水压、倒送电、汽机扣缸、烘煮炉、锅炉冲管、汽机冲转、机组并网、72+24小时试运行等八个“一次成功”。
自2020年12月19日开工至2021年11月15日顺利通过72+24小时试运行,施工工期11个月(实际工期10个月),刷新公司垃圾电站工期记录,建设期间共获得业主感谢信6封、锦旗1枚。
展现新风采
“新速度”的背后
是所有建设者们呕心沥血
以忘我之姿拼搏奉献
以创新精神突破困境
以严谨态度开创新局
优方案 增进度 减成本
确保在上部结构施工时,不影响0m层设备基础沟道及厂房周边地下管网施工,可提前移交给安装专业施工。
在保证土建施工的同时,有利于化水系统、锅炉区炉前进料系统、给料系统等设备安装。
0-7m层脚手架可提前拆除,对于现场安全文明施工有很大的改观,脚手管、脚手板周转性材料可提前退场,节约了周转性材料租金成本约10万元。
消除多雨季节因地基夯实不到位下沉导致脚手板悬空的安全隐患,整体安全性得到了保障,既缩短了工期(比原计划提前2个月移交安装),又保证了安全。
安全质量齐抓共管
项目建设中,项目部始终坚持落实安全生产责任、强化监督监管,明确以安全生产标准化建设为主线,强化安全保证和安全监督体系为重点,固化管理流程,实现管理流程标准化。强化作业各位置、各环节、各岗位安全风险辨识,做好风险分级管控,全面做好隐患排查治理工作,从源头上防范生产安全事故发生,形成了高标准、精策划、严落实、勤检查、快整改的安全管理特点。

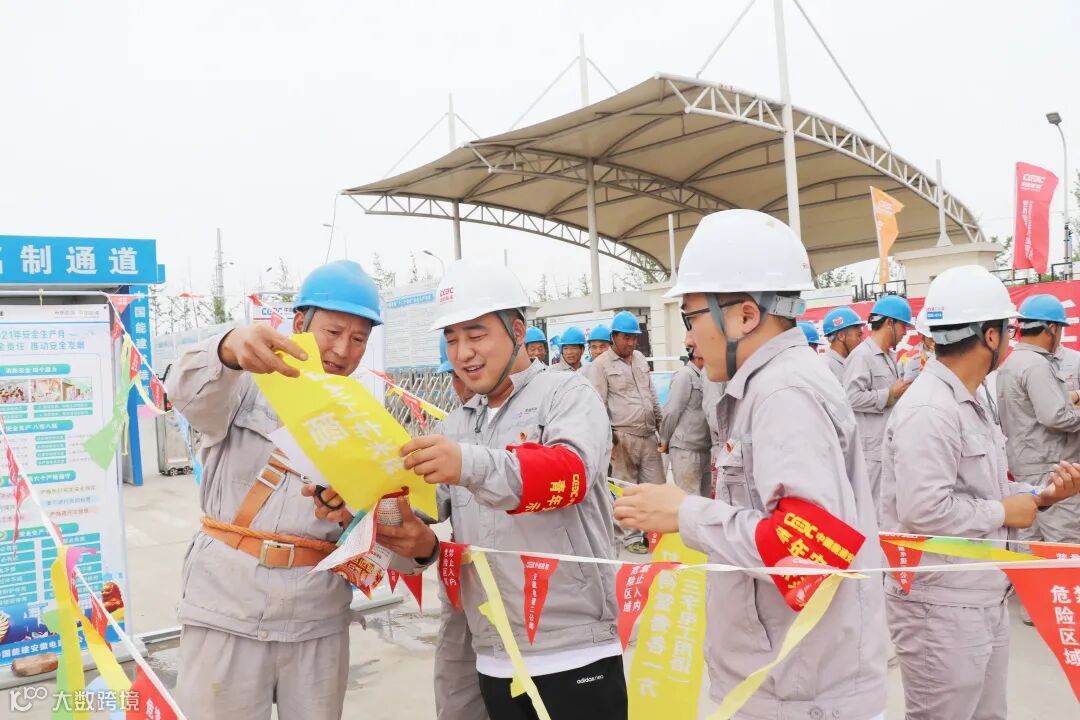

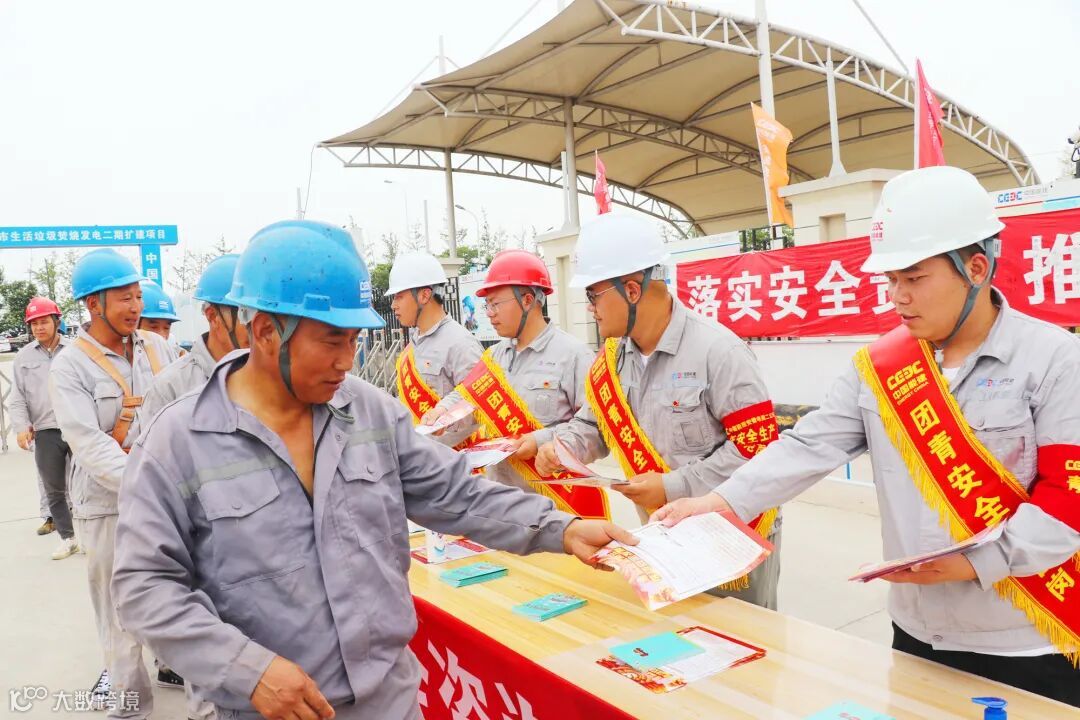

开展安全月活动
始终坚持“安全第一、预防为主、综合治理”的安全管理方针,把安全管理工作视为整个体系及制度建设的基础,建立健全了以项目经理为首、全员参与的安全生产保证体系。
成立施工脚手架小组、施工机械小组、施工用电小组、安全文明施工小组等四个专项小组,建立健全安全生产监督体系。
从人、机、料、法、环等方面加强过程控制,确保项目各项作业安全、优质、高效运转。

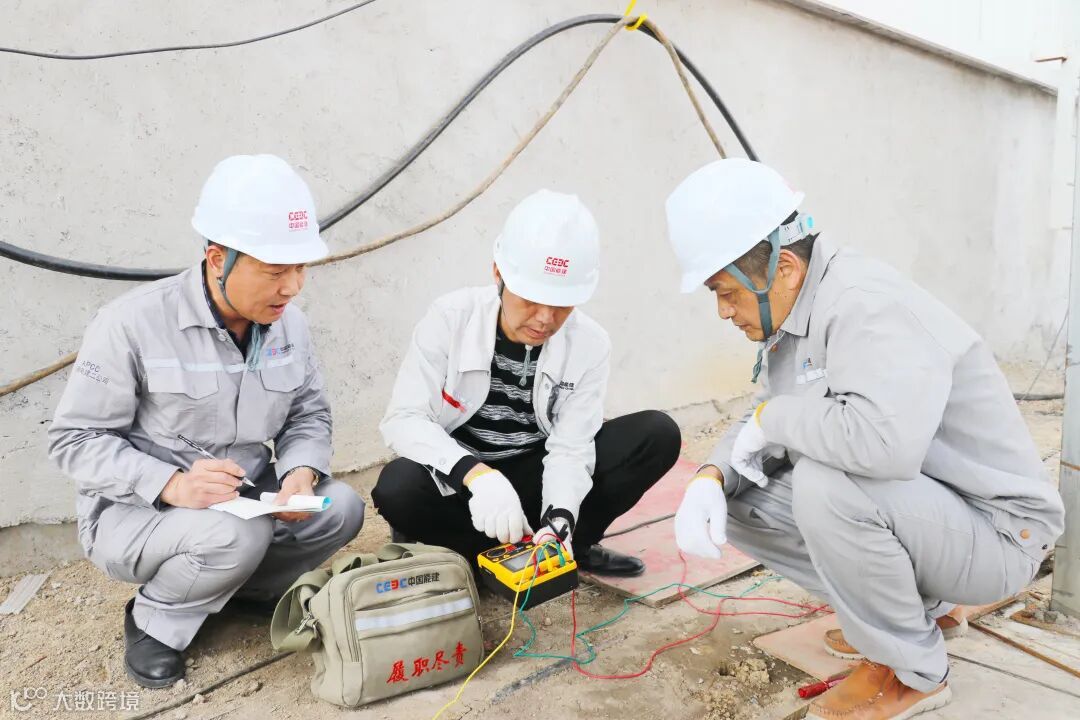

确保用电安全
宿州二期项目部始终坚持“超前策划、样板引路、过程控制、一次成优”的项目建设方针,确保工程质量一次性验收合格率100%;建立健全工程安全和质量管理体系,提高项目员工的质量意识,激励职工“精细管理,精心施工,创建精品”。
为保证压力管道的焊接质量,高压焊工全部进行技能考试;对母材厚度偏差较大的管道及管件,严格要求管工施工时对管道内外打磨厚度保持一致,保证焊口焊接质量的一次合格率。
多次装配汽缸上下半组合进行测量试验,对水平面进汽口垫片凹槽深度、垫片厚度进行测量,超出计算高度使用平板现场涂红丹对研磨处理,扣盖前进行加涂高温高压密封脂,最终开机一次成功,各项运行参数良好。
党建引领 助推项目建设
坚持党建工作与生产经营深度融合,为项目平稳推进提供坚强的政治、思想和组织保障。先后成立了“党员先锋队”、“青年安装突击队”,围绕项目重难点部位,在安全监督、疫情防控、后勤保障等关键岗位积极发挥先锋模范带头作用,确保项目安全、质量、进度等各项任务顺利完成。
该工程采用焚烧法处理垃圾后,垃圾减量85%,且余下残渣性质稳定,可用于道路建设或制砖等,能有效节约大量填埋场占地。
项目的投产提升了宿州市城市生活垃圾的无害化处理能力和水平。垃圾无害化处理,具有巨大的环境效益,同时能够增加就业机会,产生巨大的社会效益。向电网并网发电后,项目服务民生的能力进一步提高,将为宿州市实现垃圾零填埋做出积极贡献。
