心向光明,终能到达——题记

一到台风季节,大雨瓢泼,项目部就像是一座孤岛。

本来就不宽的山路整个泡在水里,下面的东西上不来,我们从上面下不去。安徽电建二公司深圳光明能源生态园项目总工程师杨天说。眼看要断炊,幸好业主给我们送来了方便面之类,放在铲车上给我们端了过来。

光明能源生态园项目建在山顶上。不同寻常的是,通向工地的道路还没正式开始干,我们就先开了工,仅这一点,就可以看出电站工期要求的不同寻常的紧迫性。坑坑洼洼的盘山路,也从一开头就给我们出了道头疼不已的难题。

光明区成立于2018年,作为深圳中部发展带的重要支点,又是连接东莞广州承接产业外溢的重要纽带,代表着大湾区内部的深度融合。然而,这种融合却始终面临着垃圾围城的压力。年复一年,金山银山一样的土地,眼看着被垃圾一步步的逼窄,尽快建成“固废处理、科普教育、工业旅游、休闲娱乐”四位一体的能源生态园,不断提升城市生态文明建设水平,也就成了这个以“光明”为主题的新兴之城的破局之举。

车子终于爬过十几里的泥泞山道,在项目部大门口停下来,门窗被关紧,高压水枪滋滋声不绝。杨天说,我们的文明施工首先就落实在这每一辆一尘不染的车子上,一个班,一辆清洗车,专门守在门口——绿色建造,从这里开始。

他抬手指了指项目部门楣上的一行醒目大字。

建一座电厂,还一个公园。

心之所向

自然无坚不摧,唯快不破

我最喜欢的六个字,放手干,不抱怨。

哪个工程不难,遇到困难怎么办,古人说,格物致知。古人是单打独斗,今天格一点,明天格一点。我们不同,我们有团队的力量,通过将网格化管理做大做细,让我们应对困难的力量,几何级数的提升,光明能源生态园项目总指挥张勇说。

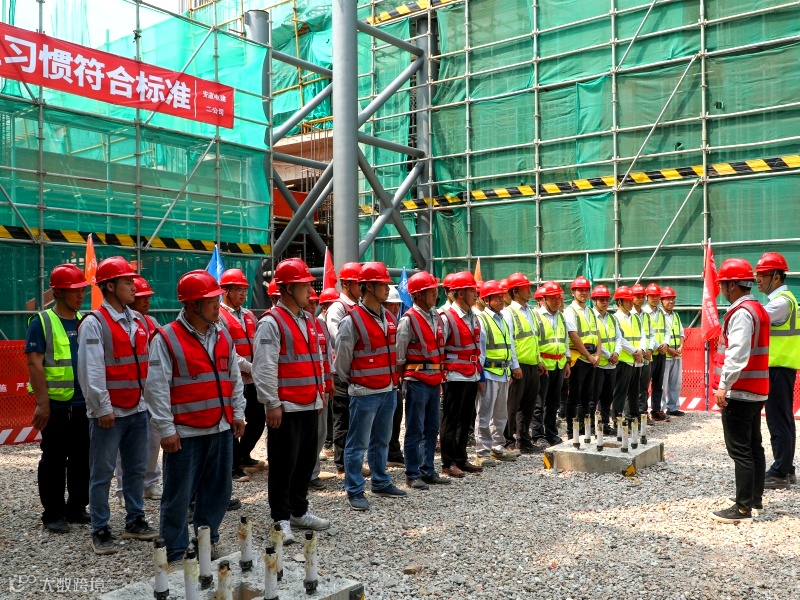

开工伊始,项目部即通过充分利用团队资源,把网格化管理细化到每个工种,每个作业面,甚至每台机械;区域化管理公示牌悬挂在现场,管理人员通过扫二维码,完成网格职责。项目部通过将扫码合格率对人员进行考核,谁的责任谁来担;将举牌验收,从隐蔽工程,扩大到每个检验批,每个分部分项,只要验收就必须举牌,拍照、录像,都放到云储存里面去共享,扫个码就能追溯。

多年一线管理实践,形成了张勇沉稳而果敢的性格,一番交道打下来,连业主也从内心佩服了这个垃圾电站施工专家。

由于前期桩基施工的因素,计划交付项目部的作业场地,将严重滞后。忧心忡忡的深能源业主告诉张勇。耽误的工期可以确认,可以补偿,但进度怎么办。

项目部连夜进行了研究,然后通告业主,我们不仅会完成进度,而且会力争提前。业主目光中异彩闪烁,你若提前完工,我就提钱奖励!

sdfd

二公司人是讲话算数的。

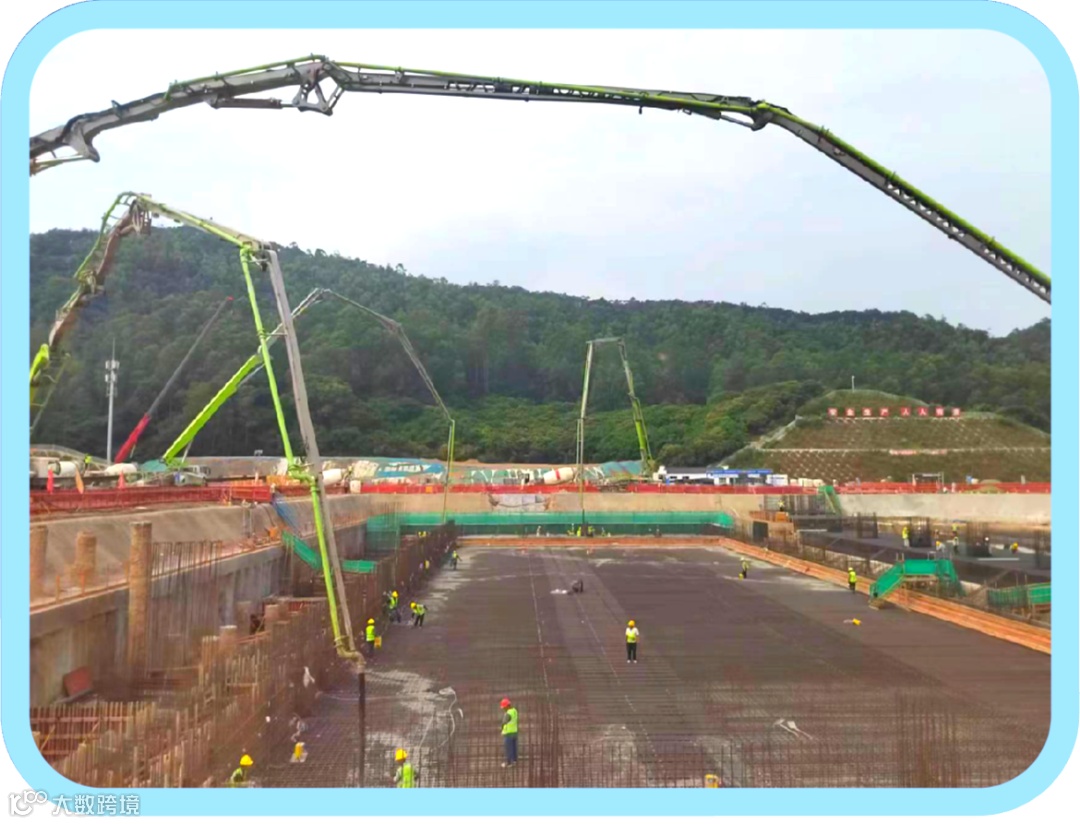

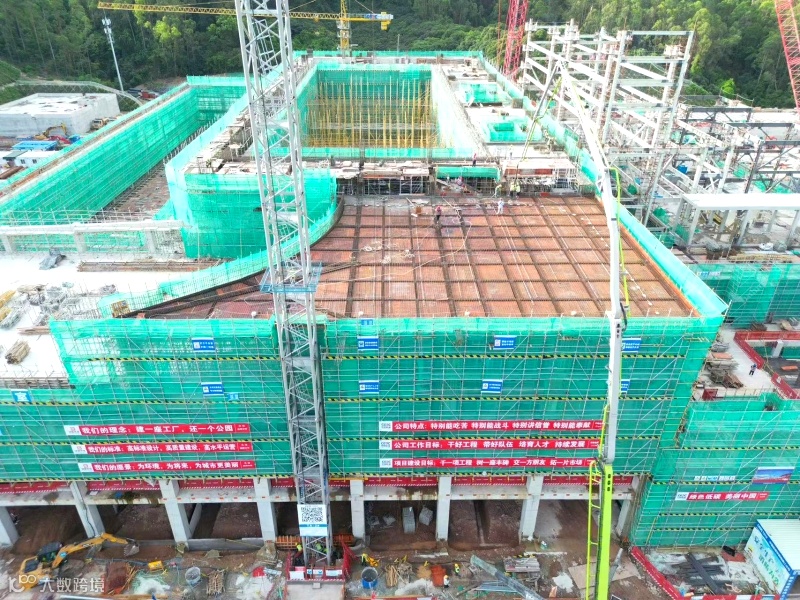

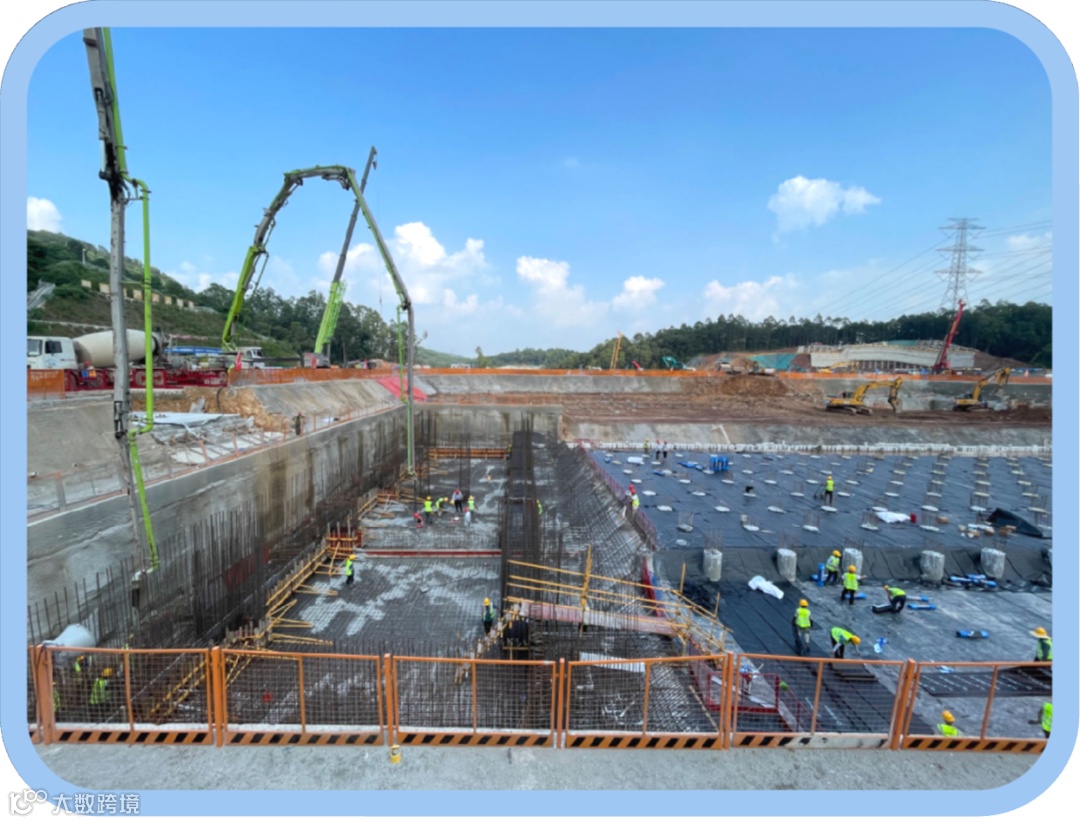

2023年10月28日,垃圾池第一方混凝土提前三天完成。
2023年12月9日,垃圾池提前51天高质量出零米。
2024年3月,重达十余吨的锅炉炉排从卸车地开始向项目部运输。

山路崎岖,设备不仅重、大、形状不规则,而且是全进口整装,容不得半点闪失。原定的方案是三天完成,结果天气预报,第二天夜里会有大雨。一旦大雨来临,设备陷入泥泞,后果不堪设想。项目部紧急动员,压缩所有时间空隙,倒排计划,对运输中的每一处转弯半径,每一段车速,和过往的每一张车辆都进行了周密的安排和控制。

山雨欲来,云黯天低,项目部管理人员分兵部阵,严守在4公里的盘山道上,一路护航,终于仅用了一天半的时间就完成了炉排就位。

仅仅几个小时后,雷声响彻山谷,大雨倾盆而下。业主纷纷翘起了大拇指,二公司,好样的!

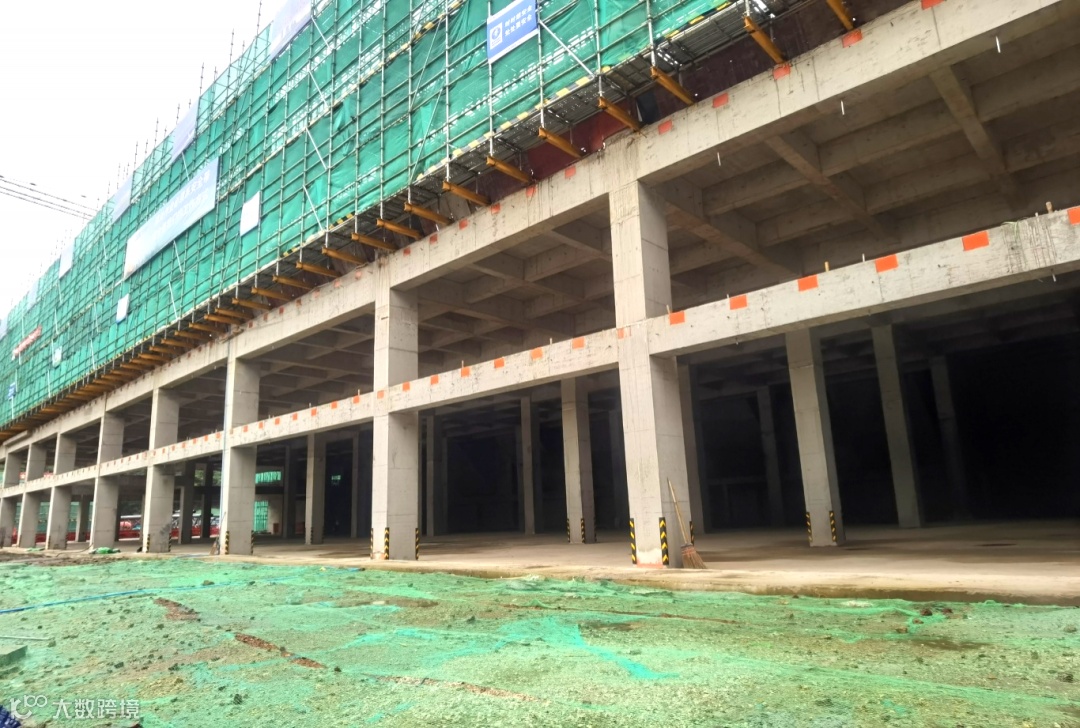

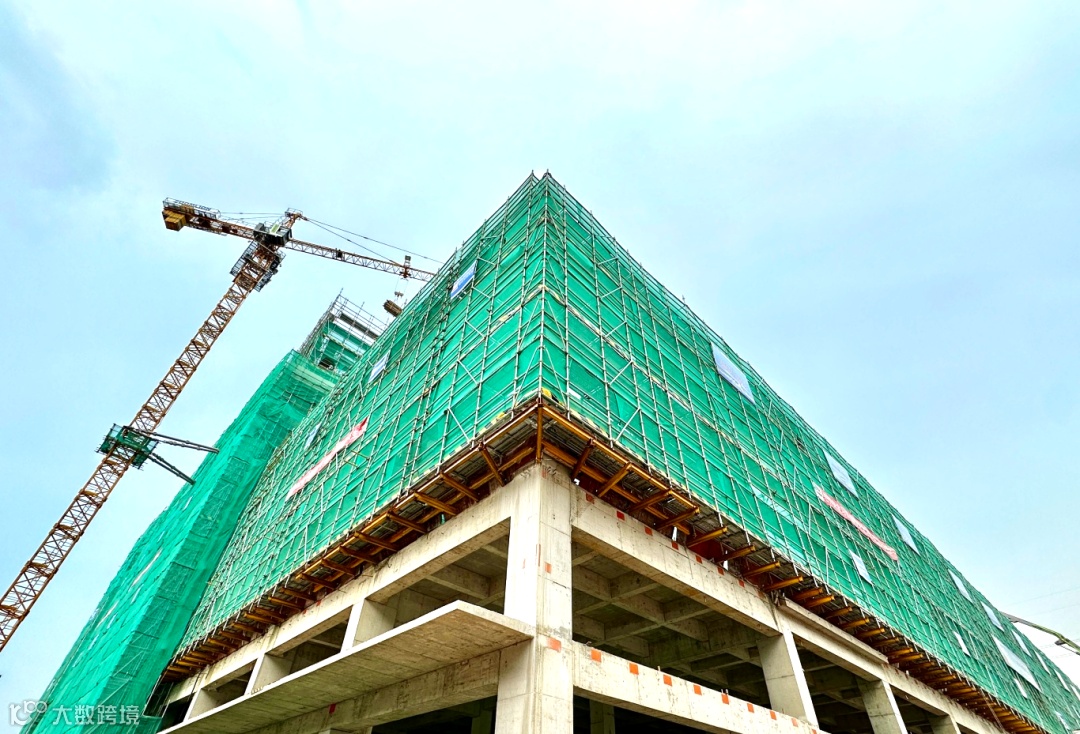

根据原设计方案,主厂房施工采用传统的落地式脚手架,从零米直到50米,仅在25米高度搭设一道中间平台。这期间,高耸的脚手架,将会如同一道屏障,直接阻挡机械进出和多层次的分段施工、流水作业。

抓住时间,赢得效率。才是深圳速度的深切内涵。

sdfd

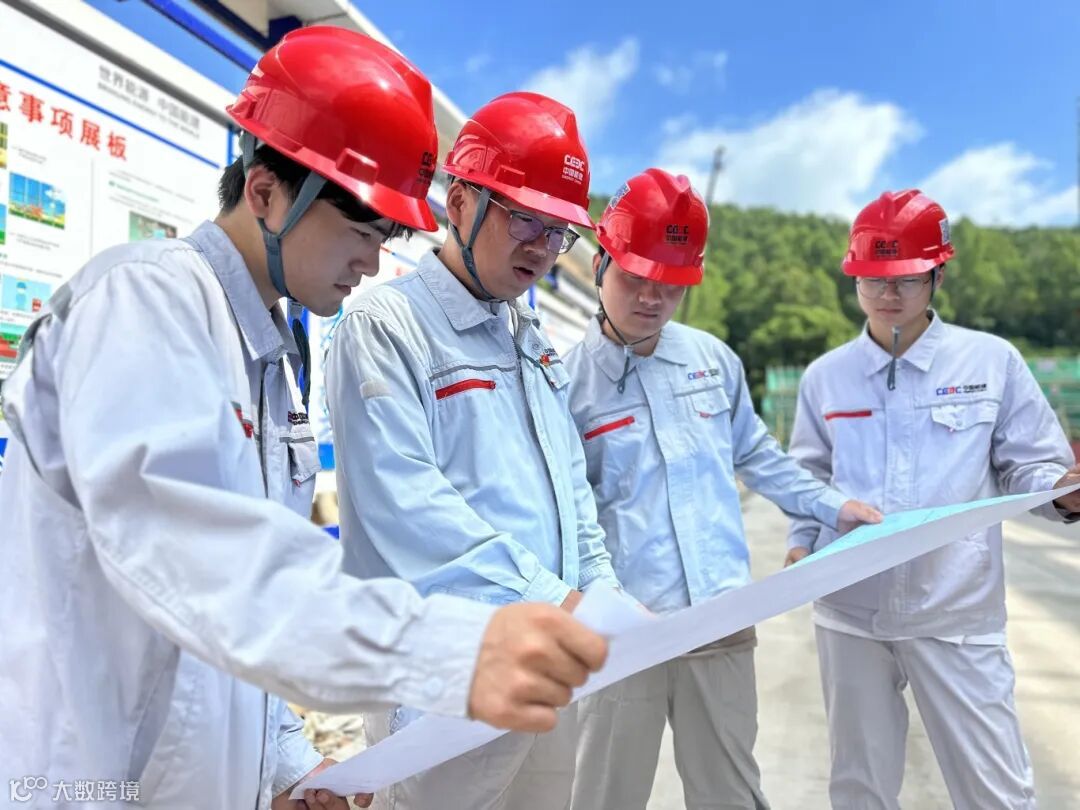

张勇召集项目部再三演算,最终向业主和设计单位提出了在零米和25米之间的8.5米处,搭设悬挑式脚手架,在8.5米层以下结构施工任务完成后,即可拆除8.5米层以下脚手架,为后续施工大开方便之门的创新设计方案。并通过沙盘推演、三维演示,充分展示了二公司在此方面的成功经验,业主和设计方最终接收了项目部的建议。

无坚不摧,唯快不破。新的方案,打开了机械作业、多作业面同步施工的高速通道。抢回了因场地延迟交付而耽误的工期。

深能源业主说,光明能源生态园项目做到如今,安徽电建二公司做出了自己的良好口碑。

从新出发

唯有拥抱光明,聚力前行

在充分赢得业主信任的基础上,张勇多次接受邀请,参与业主设备生产和到货计划的制定。并提出了根据项目进度,合理倒排供货,适时发货,及时安装的建议,最大程度减少中间转运,既节省了业主租赁场地费用(合同中距离现场40公里外提供堆放场地),也使公司运输成本大幅降低。

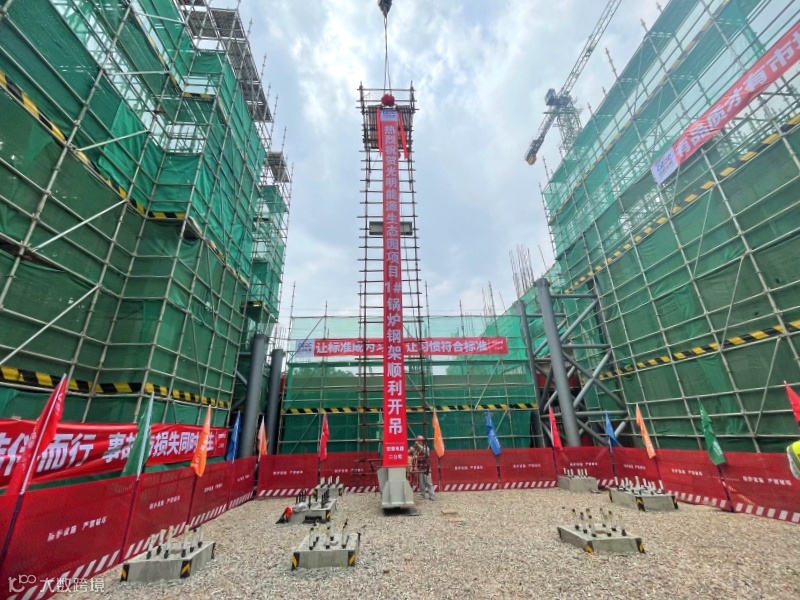

2024年3月28日,光明能源生态园项目1#锅炉钢架顺利开吊,标志着锅炉主体安装工程正式开工。

对2台750t锅炉安装的主吊,公司在投标文件中,选择使用的是T2200-80V的80t塔式起重机。占地面积小。对垂直运输较高,重量较小的物体吊装有优势,小件起吊速率快。杨天说。

然而,由于业主在提供招标文件时,炉前最重件设备重量提供错误。最重件由推料器(36t),实际为水冷溜槽(43.4t)。导致无法使用80t塔吊将水冷溜槽直接就位,锅炉前墙水冷壁总重量约50t,使用80t塔吊需要在空中组合焊接;锅炉设计结构简单,模块化程度较高,锅炉大件呈现吨位大,数量小的现象,使用80t塔吊无法体现优越性;80t塔吊无法满足网架、垃圾吊、垃圾吊轨道梁等设备的吊装。为满足“三同时”条件,塔吊拆除前已影响施工进度。

安装在即,项目部办公室的灯光彻夜无眠。一堆堆一垛垛的图纸和计算书,陪伴着一双双熬红的眼睛从长夜到天明。项目部最终认定,使用450t履带吊作为锅炉主吊设备。

通过450t履带吊工况改变,可以保证锅炉所有设备精确就位,荷载率最大值仅为90.8%。

然而,履带吊虽然能够“大包大揽”,但缺点是人高马大,移动缓慢。

如同篮球场上,既要有随手扣篮的高大中锋,也要有运球如风的“小个子”。

那就给巨人来一套“组合拳”,张勇果断拍板。现场为履带吊安装了一大一小2个吊钩,大件吊装使用大钩安全性高,小钩吊装速率快,一切,圆满解决。

哨声嘶鸣,经久不息。

实践证明,使用450t履带吊比选用80t塔吊直接节省成本47万元,施工进度大大提高。

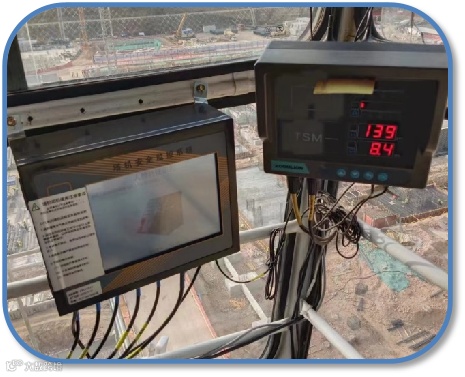

我们在项目部全面推进吊钩安全系统的应用。可视化系统、安全监控系统、自动报警系统一体推出,吊装重物的重量,塔吊的力矩、幅度、高度、角度及环境风速,清晰的显示在系统中,成为塔吊司机的“第三只眼”。同时,管理人员通过摄像镜头,可以随时掌握司机的操作,工作状态,适时下达安全指令。项目生产经理营利说。

上春山,向云端。

如同一簇花的开放,层层叠叠,流动的韵律,将一座工业垃圾电站,与现代美学完美融合,让所有的线条,结构成一幅自然和谐的美好画面。

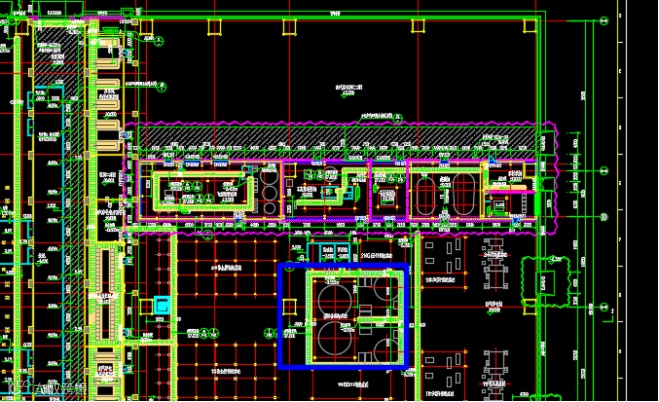

办公楼、宿舍楼及与之相连飘带均为异形结构,一个圆弧接着一个圆弧,如波浪延伸向天边。作为这一切完美塑形的BIM系统的核心支撑,每一个点,每一条线,每一个脚本和数据,都沁透了二公司人的智慧和汗水。张勇说。

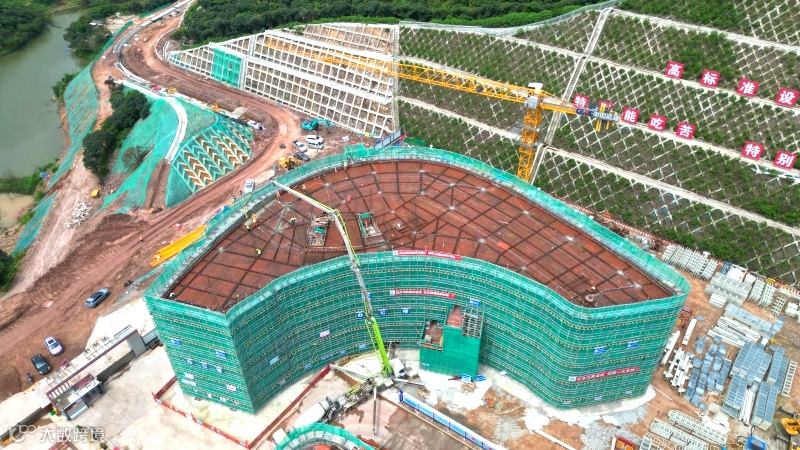

垃圾池底板连续施工36个小时,十几个技术管理人员没人喊一声累。几次光明区组织的同行业评选,二公司项目部都跻身前三,充分证明了我们这个团队的凝聚力、向心力。排除万难,我们终将到达光明之顶。

万壑之谷,千山之巅。

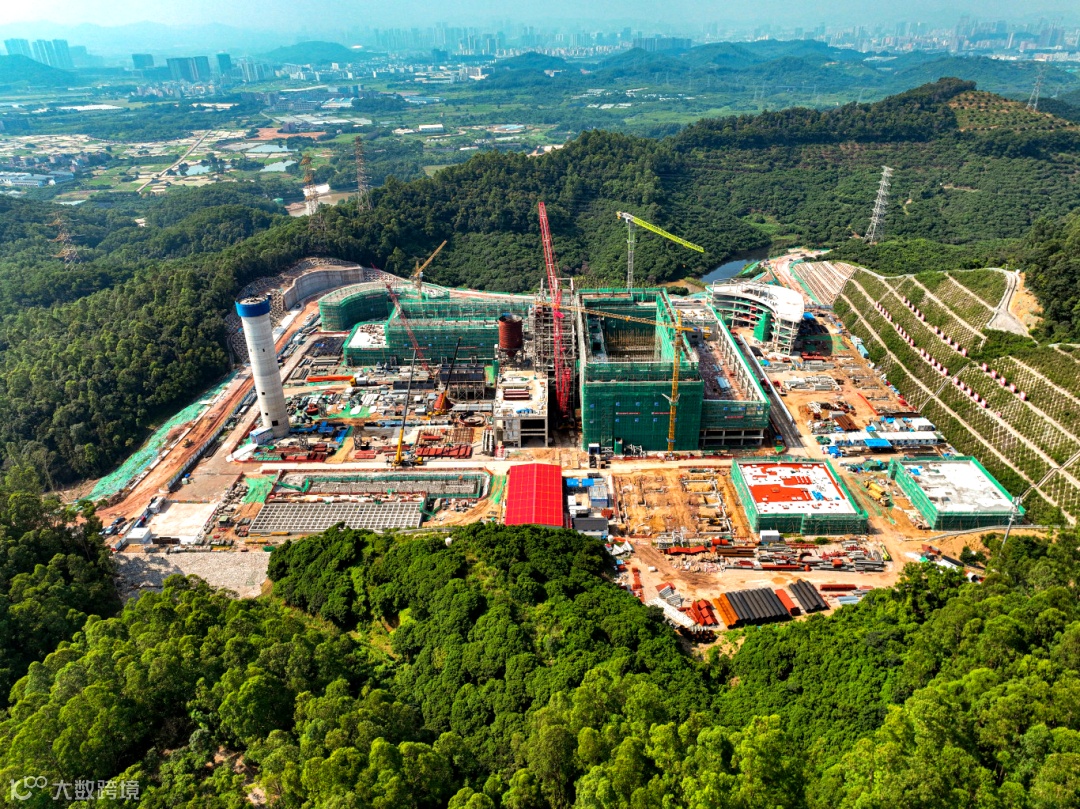

光明能源生态园主体建筑安装工程总建设规模为2250吨/日处理生活垃圾,本期建设2×750t/d机械炉排炉焚烧线及对应配套系统,是深圳市光明区重大民生环卫基础设施建设项目,预计2025年9月投产发电。

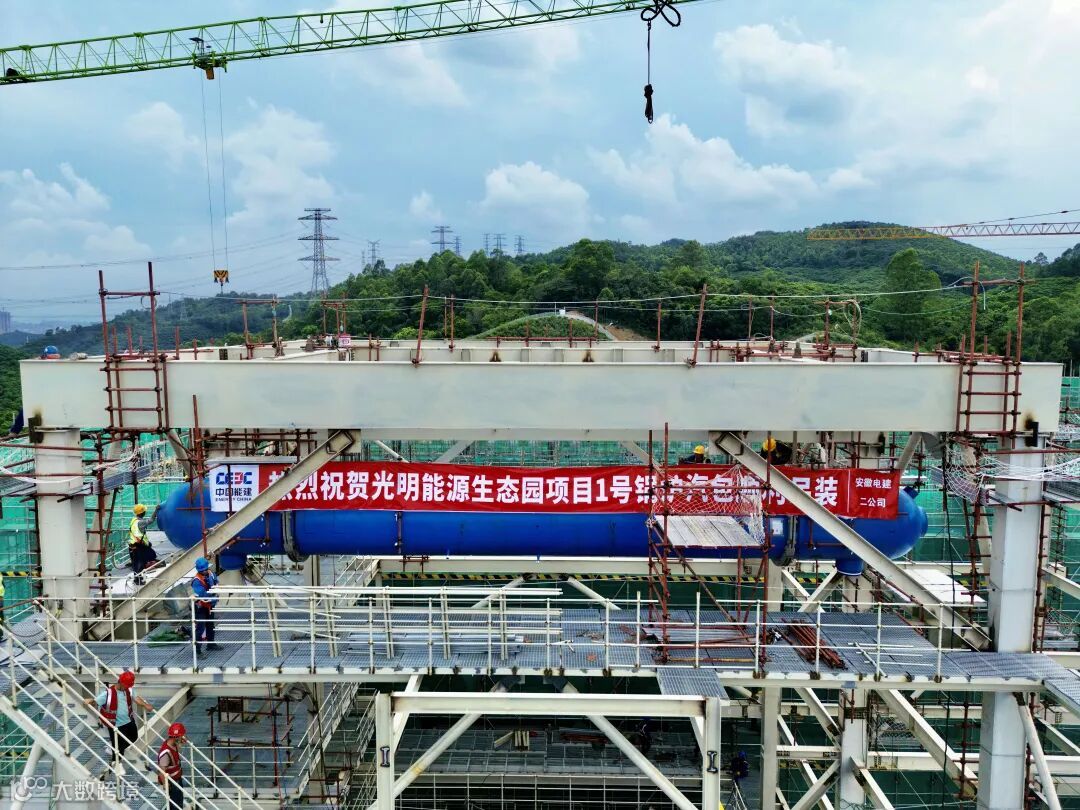

2024年8月12日,光明能源生态园项目1#锅炉汽包吊装就位。

一艘光明的巨轮即将拔锚起航,破浪前行;一座光明的花园即将喷薄而出,粲然绽放。

:葛广安 图:牛帅帅

校审:郭晓峰

来源:深圳光明能源生态园项目部

【声明】内容源于网络
