天山北麓的完美“首吊”

天山北麓的完美“首吊” 中国能建安徽电建二公司
2025-05-06
2

长风起大漠,绿能漫天山

5月2日深夜11时

国家“沙戈荒”大基地重点建设项目

公司承建的新疆天山北麓新能源基地项风电场主体工程施工Ⅱ标段

首台风机吊装顺利完成

标志着项目全面进入主体施工阶段






该项目是国家“十四五”重点工程“疆电入渝”的重要组成部分,总装机规模410万千瓦,面积约为660平方公里公司承建其中的风电场体工程Ⅱ标段,装机容量900兆瓦,安装109台风力发电机组。





项目于2025年2月15日开工建设。在荒芜的沙漠上,没有房,自己搭集装箱,没有电,柴油发电机顶上,没有水和材料,从百十公里外拖运……项目团队仅用24天完成前期筹备,实现了快临建、速开工,为项目推进抢得先机。


面对戈壁滩风沙多、网络不畅、材料运输困难等重重困难,项目团队将风机点位划分2个大区、10条主线,投入44台施工机械,28台运输车辆,修扩建进场道路81公里,配备了3台卫星电话、8台对讲机,借助奥维地图、风机机位图精准规划,精心组织施工。从催盯设备、基础浇筑、设备运输到风机吊装,各个环节紧密衔接、齐头并进,项目建设日新月异。

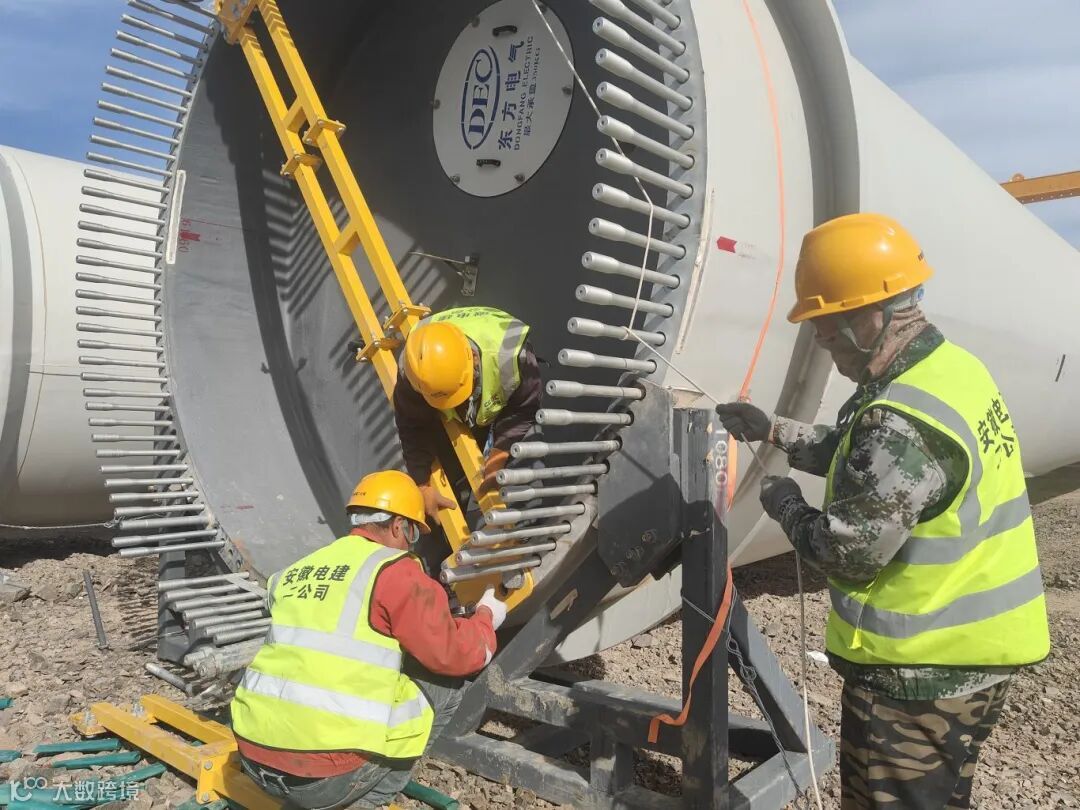

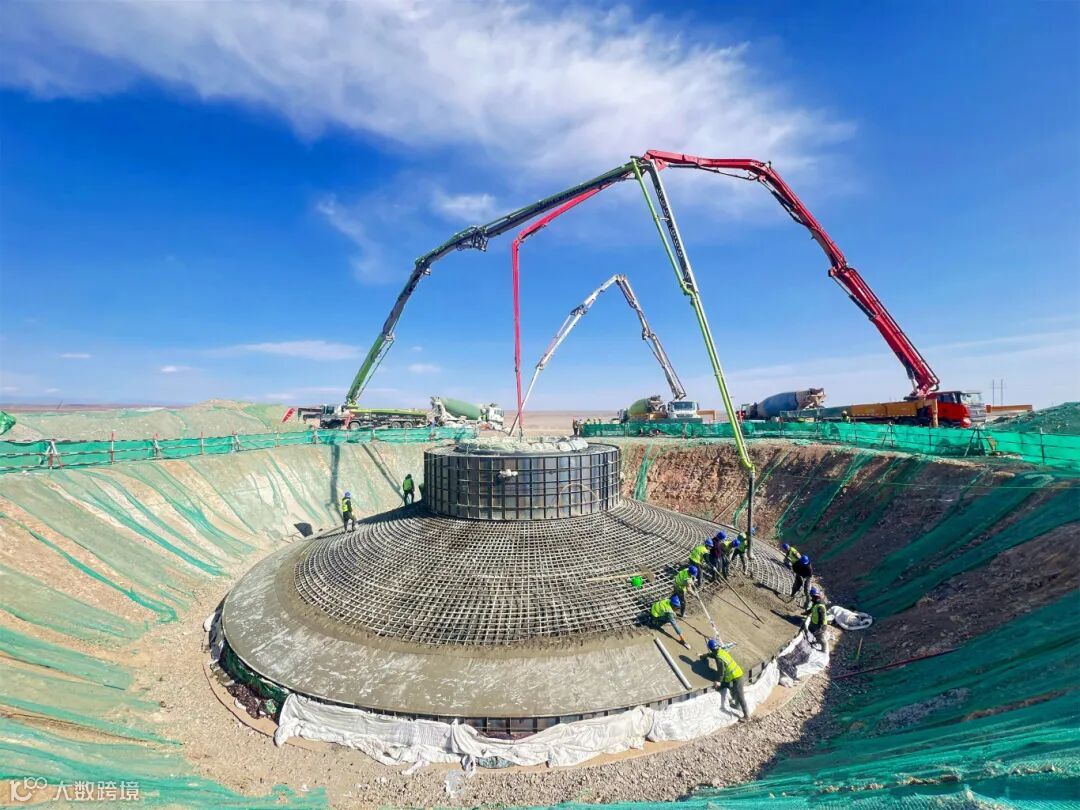

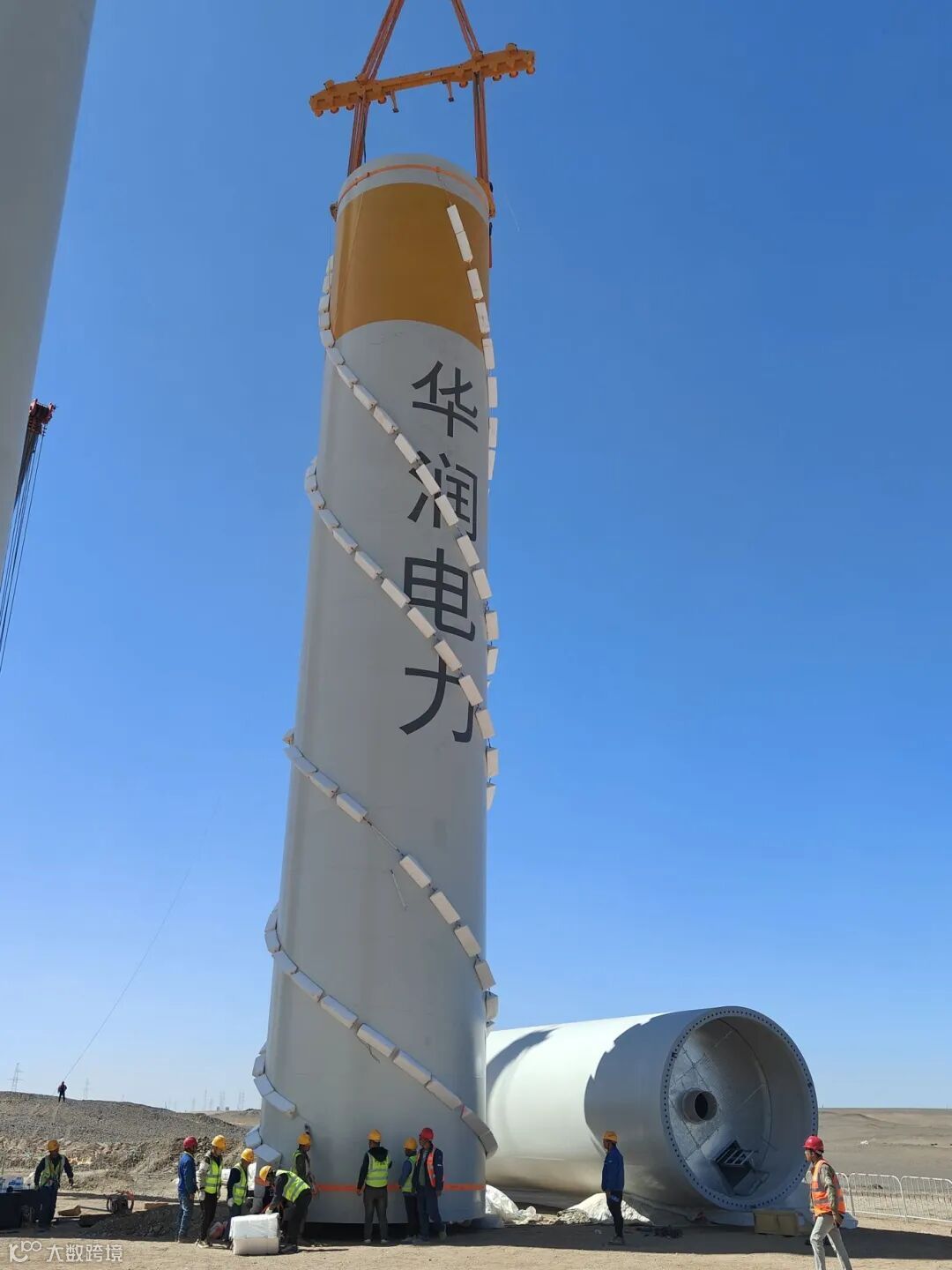

大叶轮、高轮毂施工,”是重中之重。风机基础浇筑时,项目团队合理安排灌浆料生产时间,精准调度运输车辆,采用双层覆盖保温、添加防冻剂、增设电热毯等措施,确保混凝土入模温度及浇筑质量。

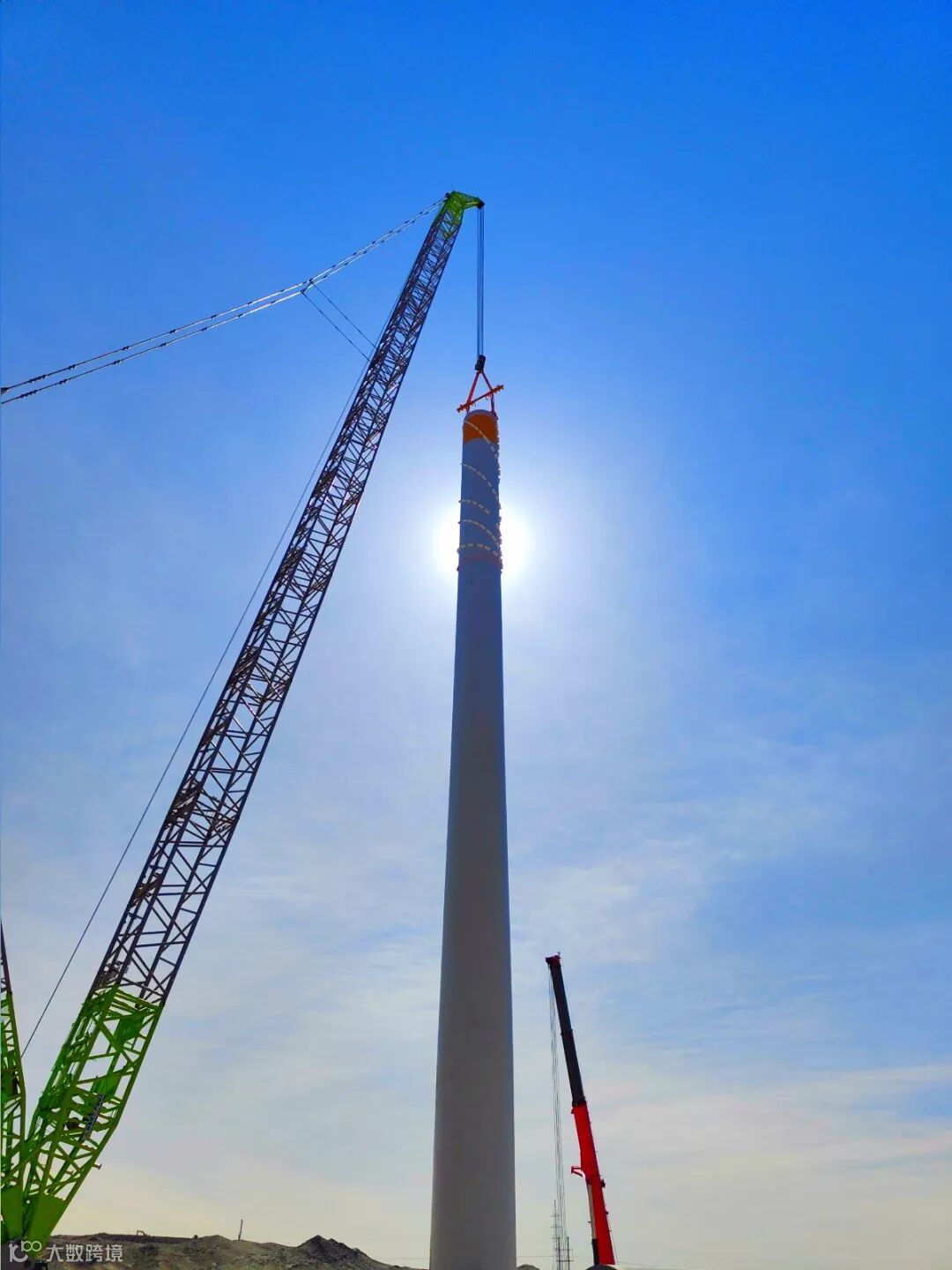

吊装前,项目团队制定“一机一方案”,对场地设备和工器具摆放点位、吊车站位、满载试验等关键步骤进行反复推演,安排专人夜晚七点至凌晨六点在现场值守,看风、望风,实时监控风速,时刻等待小风窗口期的到来。

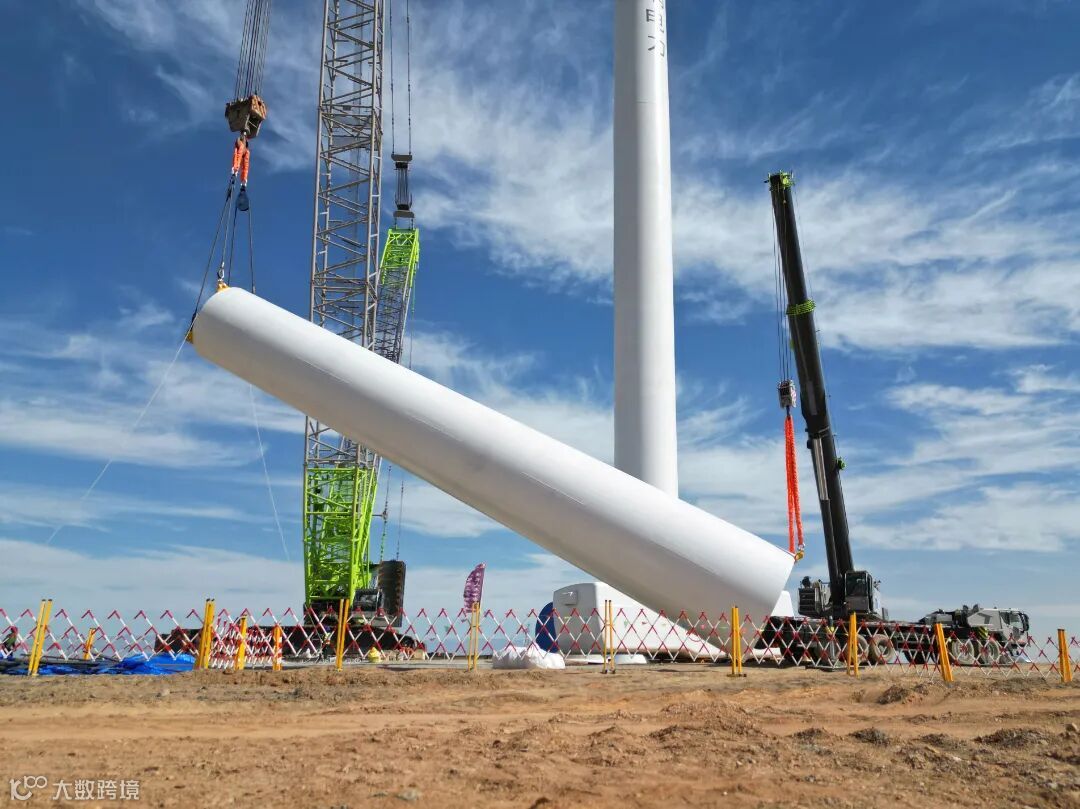

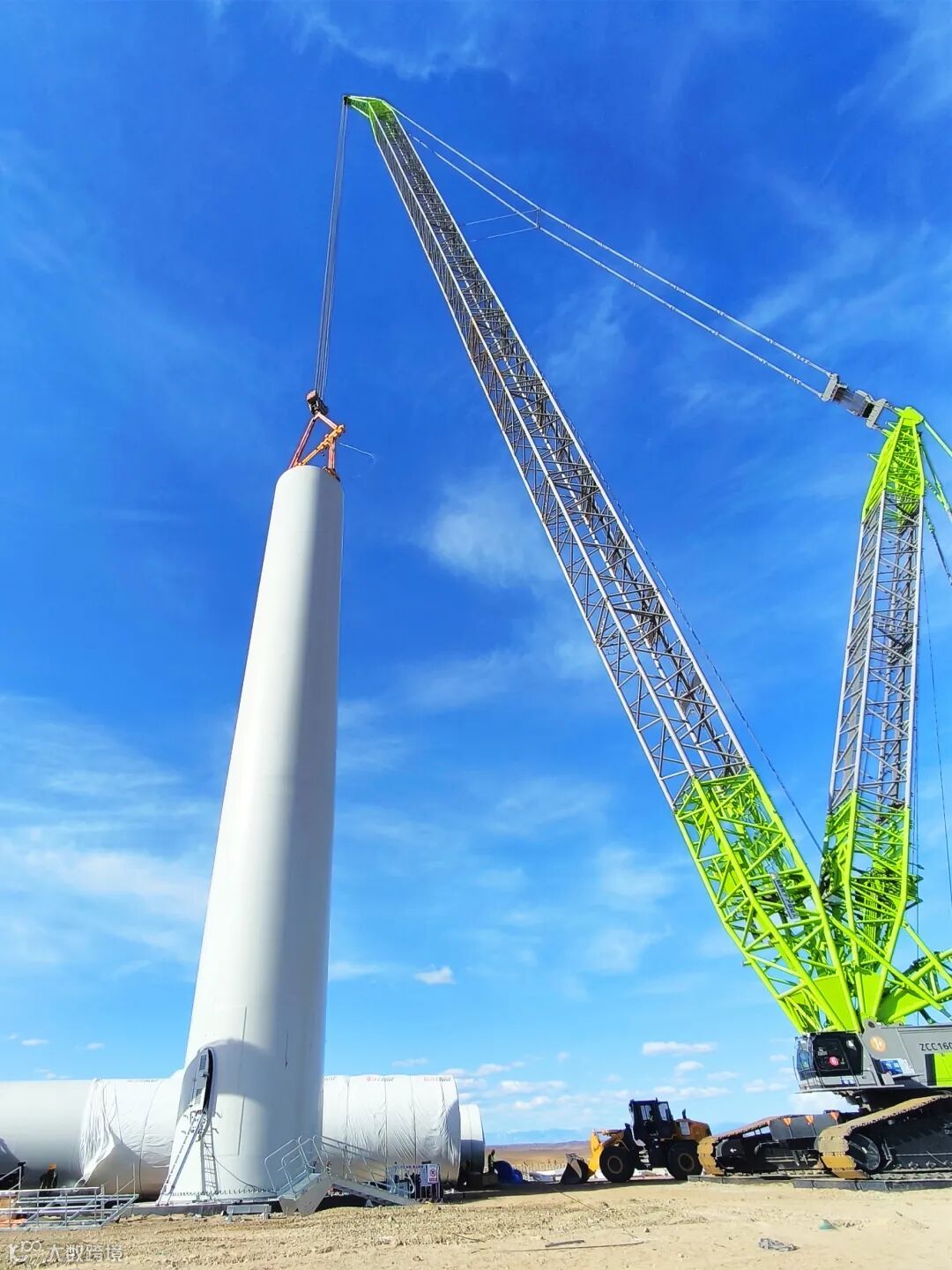

此次吊装的风力发电机组单机容量8.35兆瓦,叶片长度103米,整台风机重量达735吨。

白天的戈壁滩时常刮起6-7级大风,为了保障安全,我们把吊装作业安排在夜间进行。”项目总经理杨家瑞时刻密切观察着吊装作业现场。

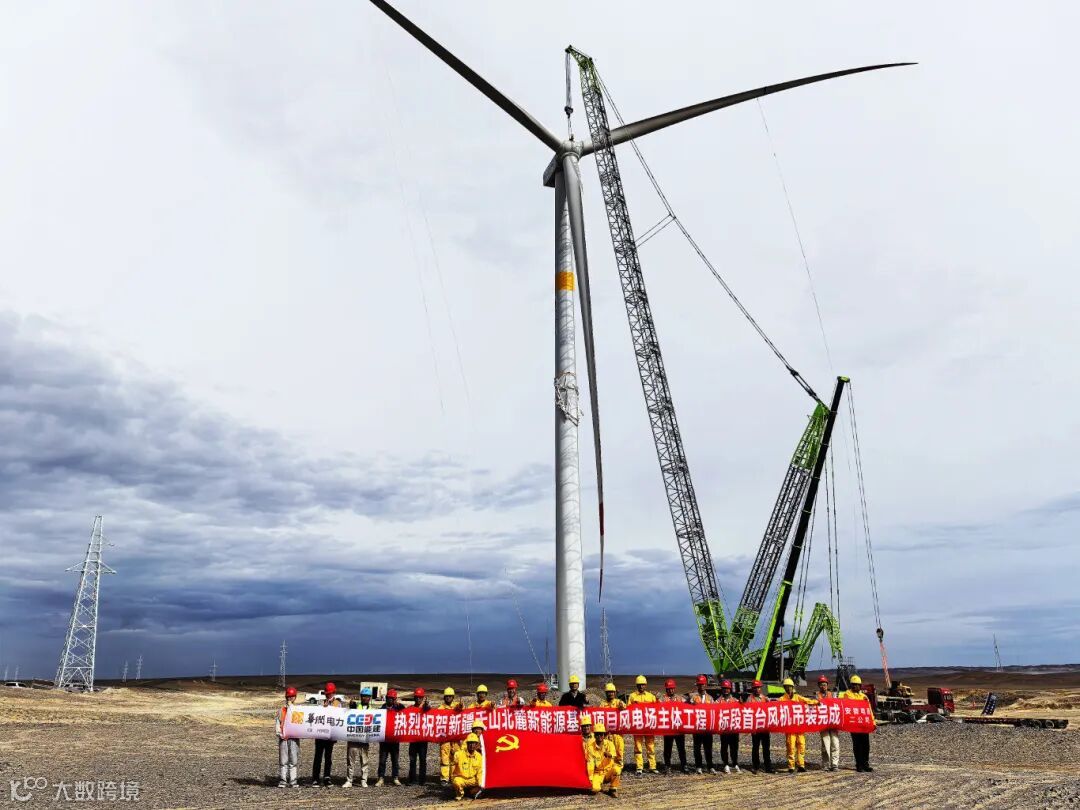

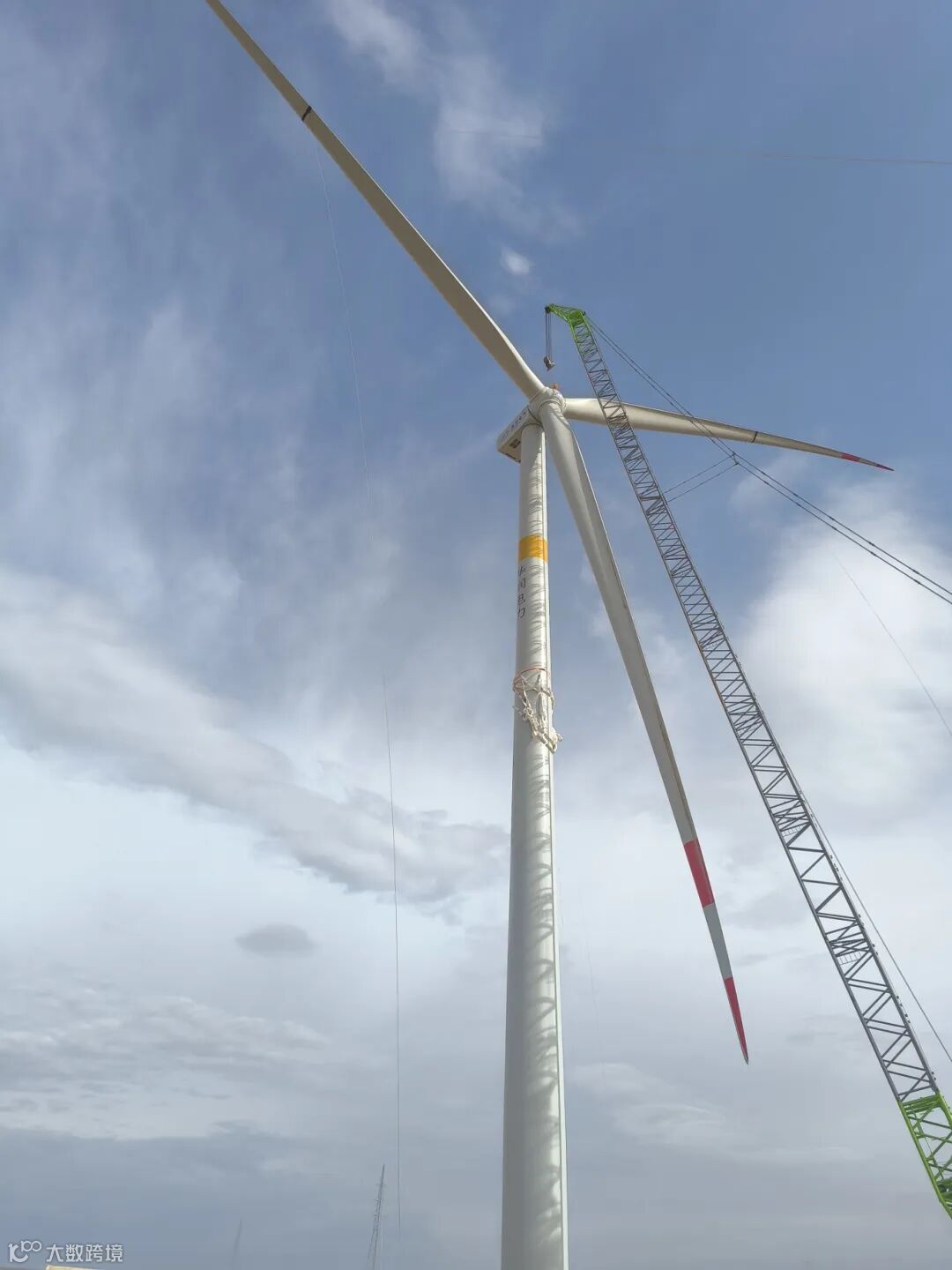

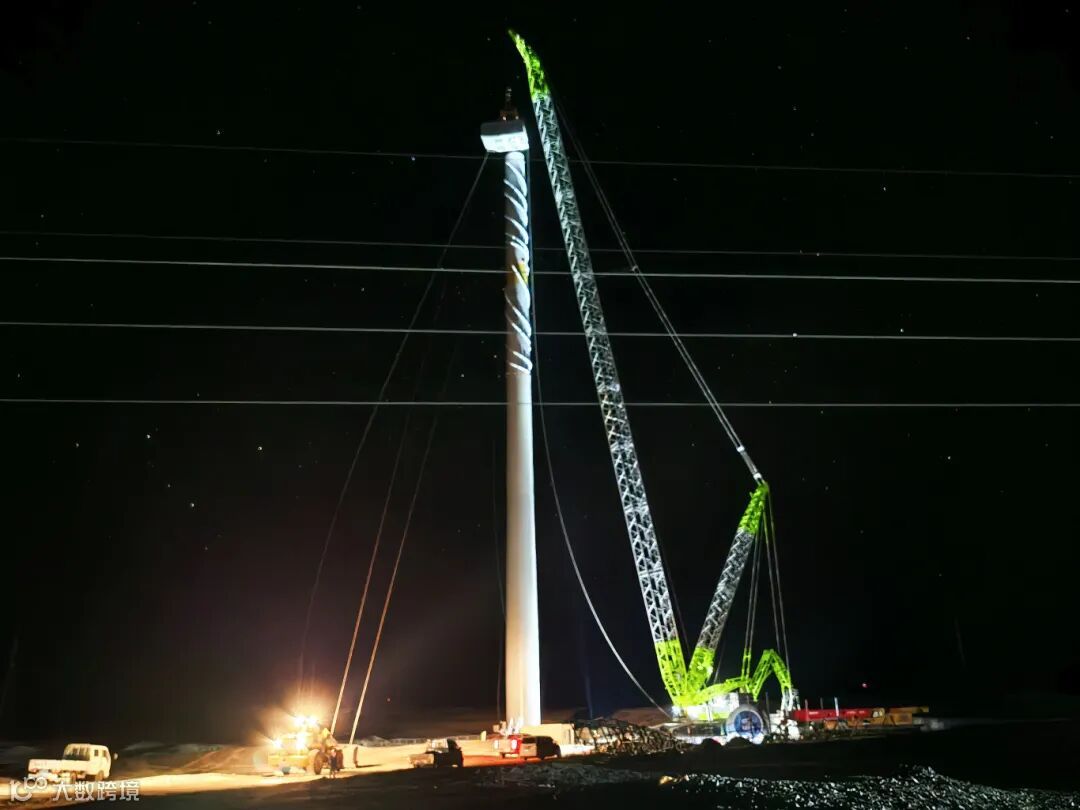

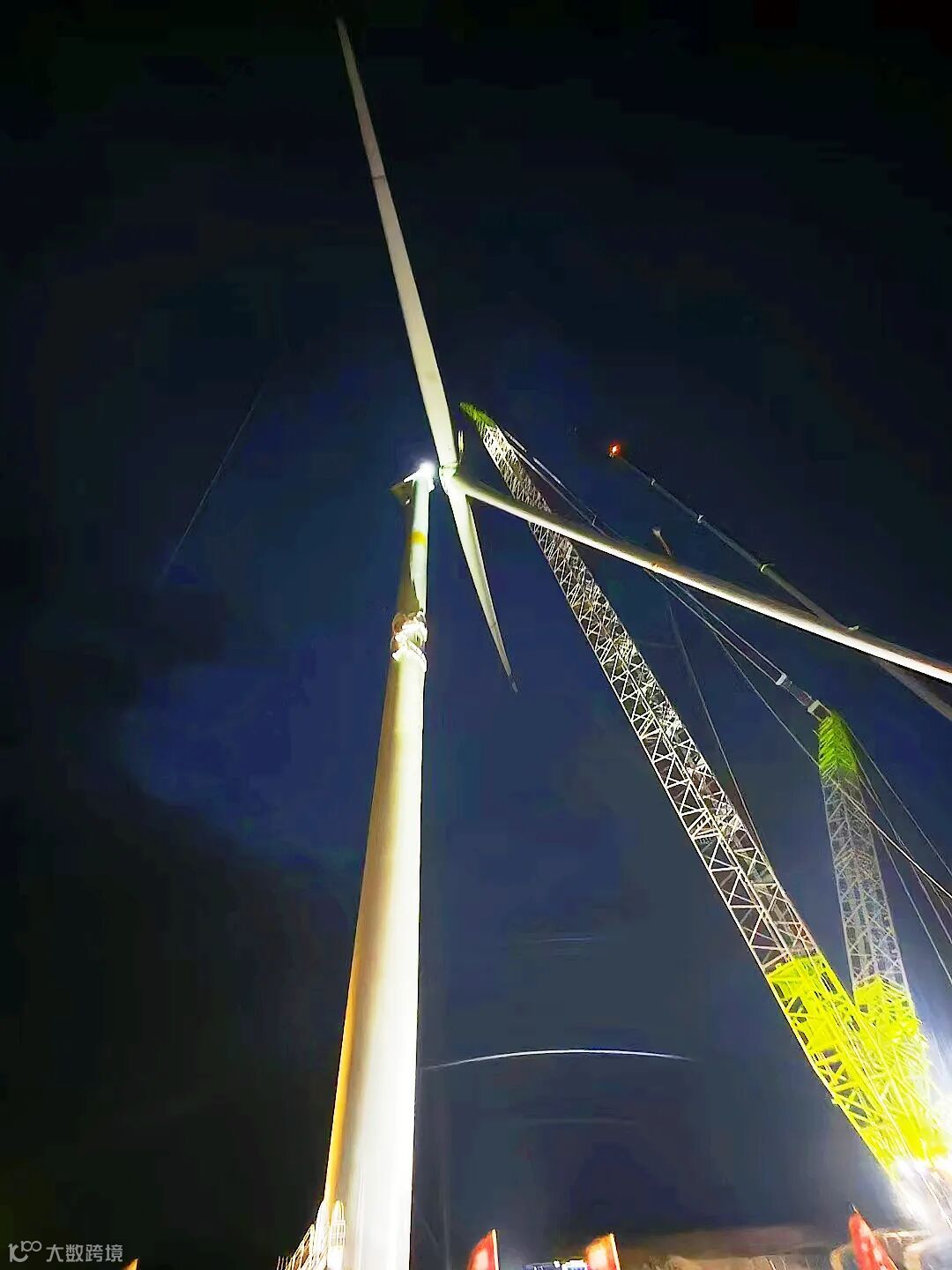

5月2日深夜,项目现场灯火通明。在数十盏探照灯的强光映照下,1台1000吨履带吊与3台辅助吊同步展开作业,随着Y530风机叶片在116米高空与机舱精准对接,新疆天山北麓风电项目首台风机吊装顺利完成。

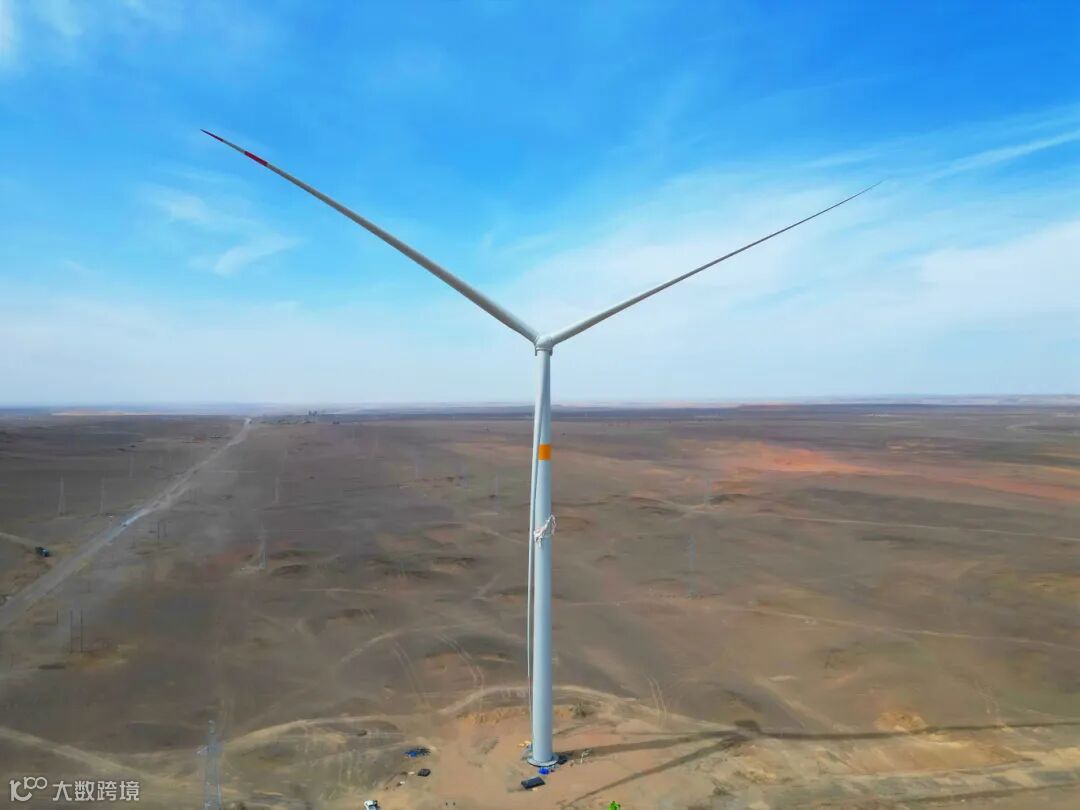

茫茫戈壁,劲风依旧。公司参建员工乘势而上,不负春光,争分夺秒全力推进项目建设。截至目前,项目已完成首台风机吊装、风机基础开挖106基、浇筑68基。


项目简介

新疆天山北麓新能源基地项目位于新疆哈密淖毛湖镇和三塘湖镇区域,总装机规模410万千瓦。包括风电、光伏、光热、储能等,面积约为660平方公里。该项目是落实中央对新疆发展定位,保障能源安全的重要体现,受到国家能源局、新疆自治区和重庆市高度关注。项目建成后,不仅有助于新疆丰富的资源优势转化为实际的经济效益,还将通过哈密至重庆的正负800千伏特高压直流输电线路,将清洁能源输送至重庆,更好服务新渝两地经济社会高质量发展。

文图:何咏梅、李守玉

编辑:何咏梅

校审:郭晓峰

来源:新能源事业部
