百节突破!世界核电第一大塔

百节突破!世界核电第一大塔 中国能建安徽电建二公司
2025-06-03
0

风从海上来,潮起大湾区

6月2日

由中国能建安徽电建二公司承建的

广东廉江核电项目一号冷却塔筒壁

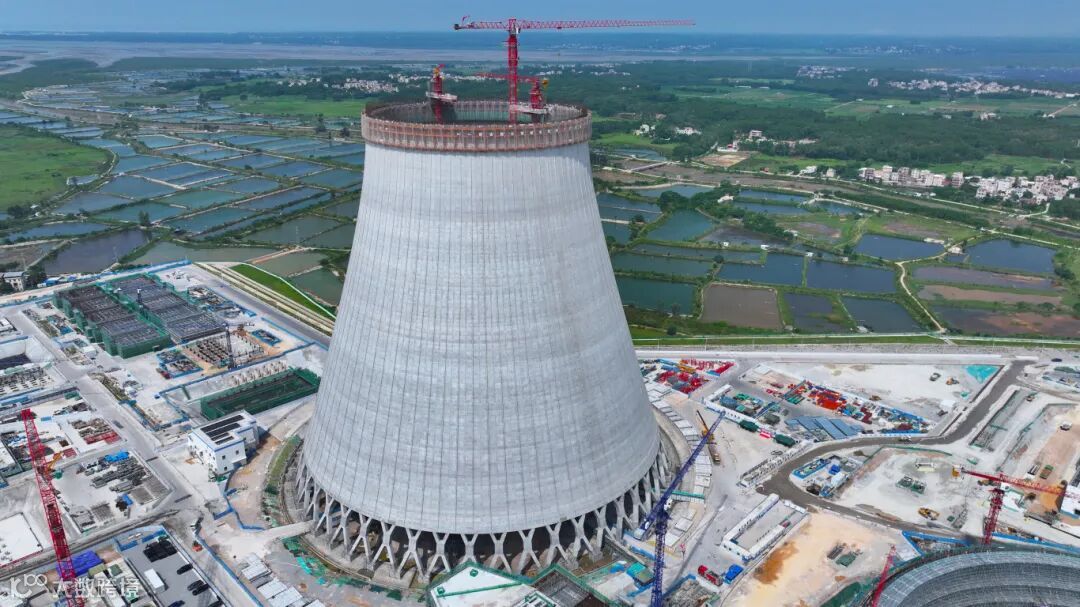

成功突破百节大关

塔体高度达到161米

标志着冷却塔主体结构稳步成型




廉江核电项目1号机组冷却塔塔高218.7米、零米直径约174.5米,单塔淋水面积2万平方米,将为我国核电厂址开发提供全新示范和借鉴,也是世界首个核电超大型高位集水海水冷却塔,项目建设具有划时代的重大意义。





自2022年11月项目动工以来

一号冷却塔建设始终面临复杂挑战

项目位于两山夹谷地带,地质复杂多变

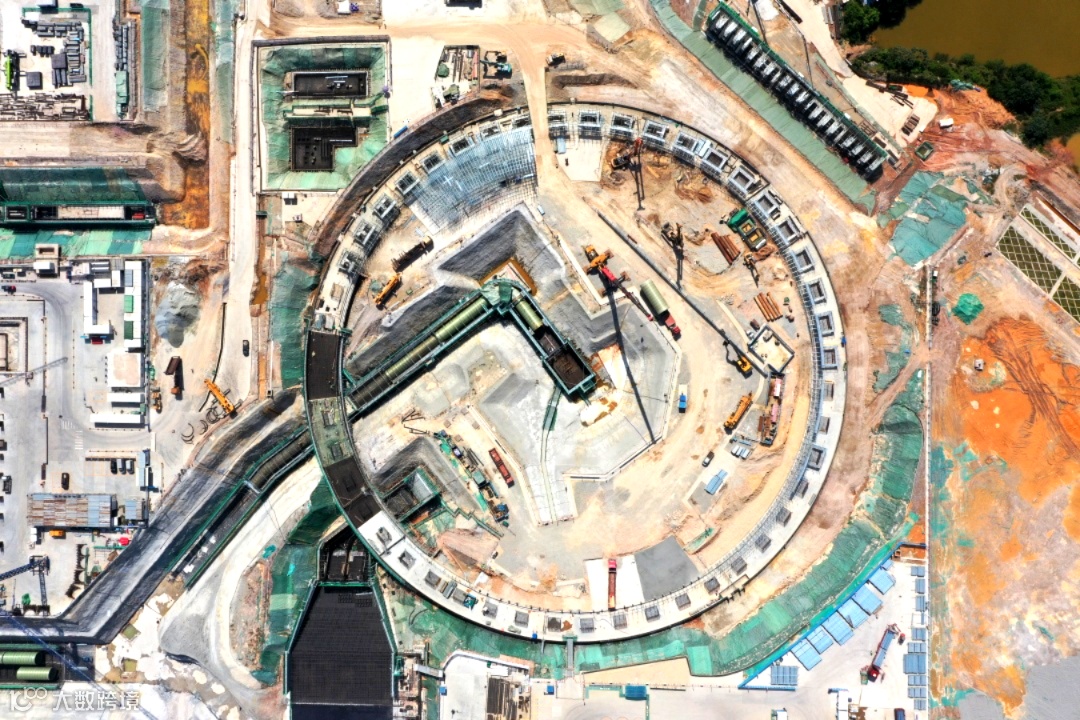

基坑最大开挖深度超过15米

面对重重关隘

项目团队联合专家反复论证

以创新的“换填打桩”方案破解地质难题

优化回填夯实工艺抵御暴雨侵袭

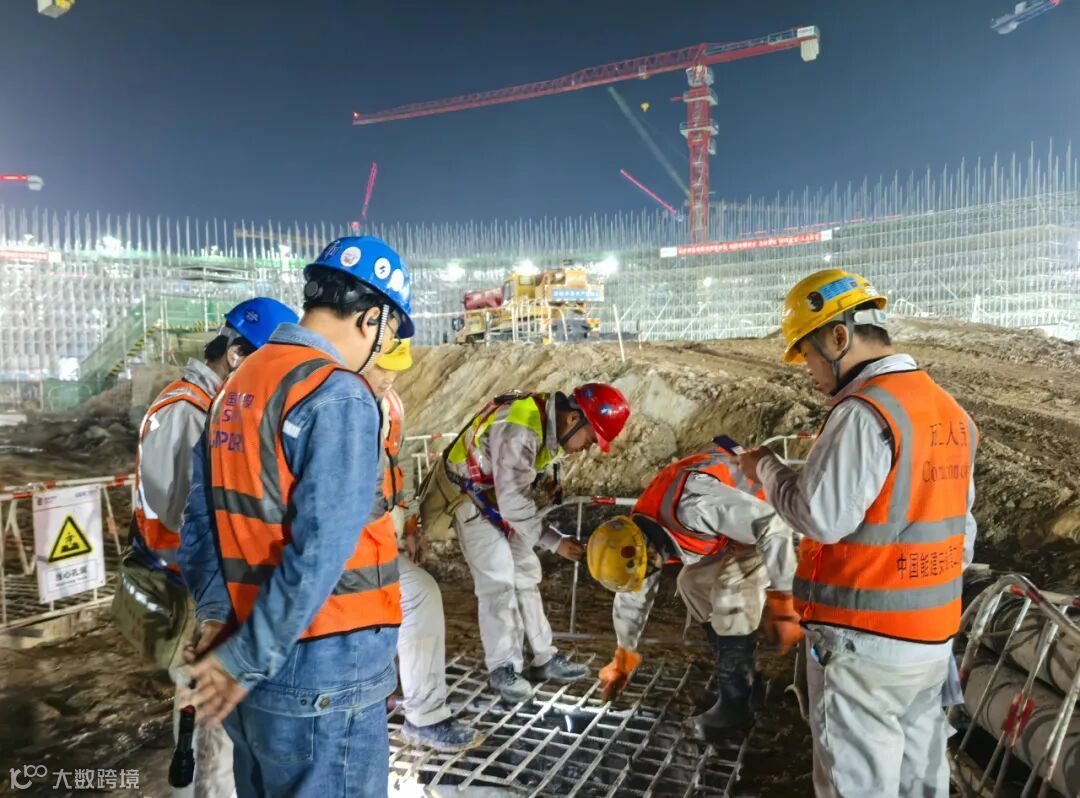

组建“党建+项目”桩基特战队,凝聚合力

为工程稳步推进打下基础




在基础施工阶段,采用跳仓法施工工艺

2023年11月12日

完成11米宽、2.5米厚、15900立方米

C50高标号混凝土连续浇筑作业

实现1号机组环基浇筑完成






针对X柱异形结构定位难题

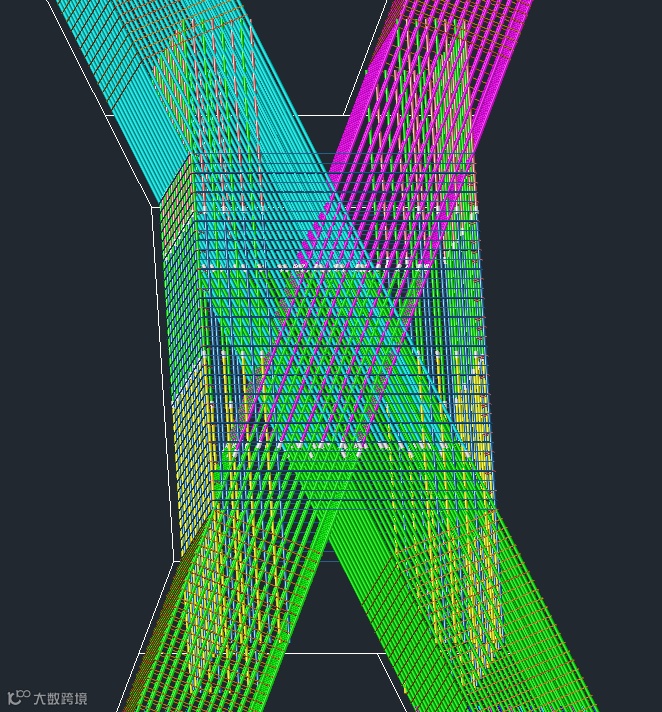

联合合肥工业大学专家团队建立三维模型

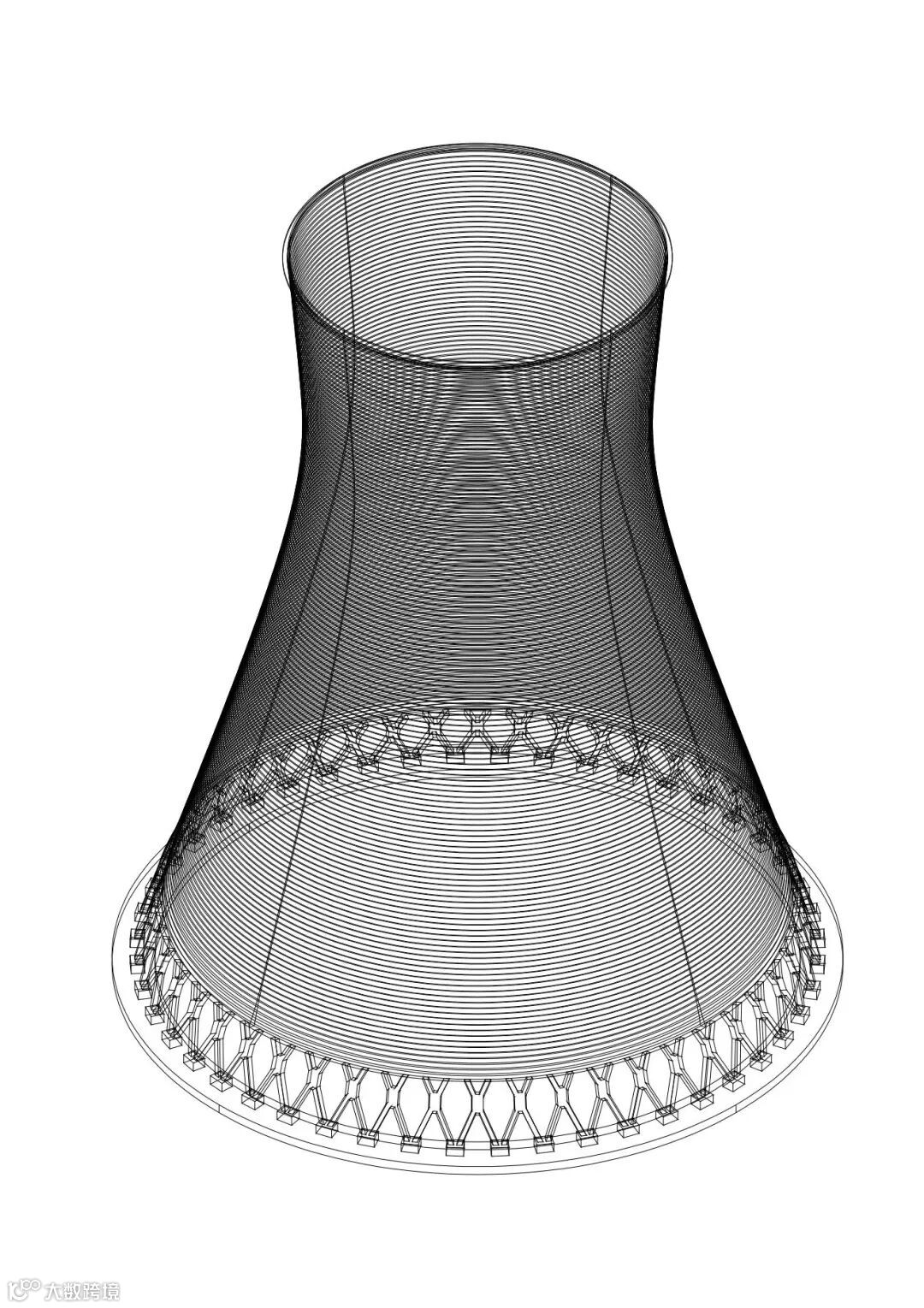

运用数字化模拟技术提升施工精度

在下环梁施工阶段

严格执行核岛FCD施工标准

使用环梁与收水槽整体浇筑工艺

配套气象预警机制和智能温控系统

实现1588立方米混凝土浇筑全过程质量管控

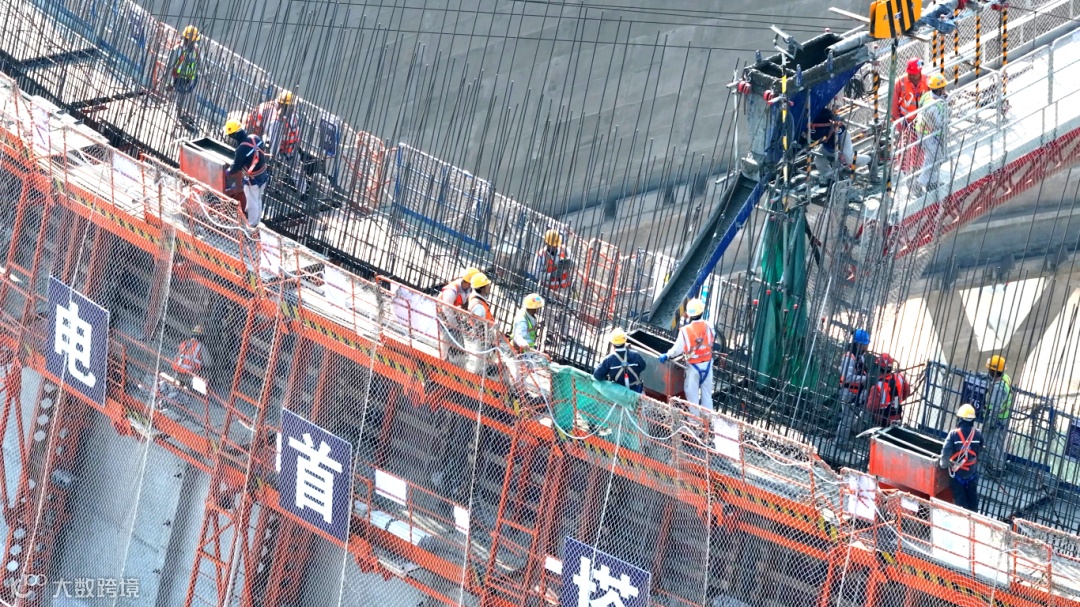

筒壁浇筑 (2).jpg


筒壁施工采用先进的电动爬模工艺

通过绑扎顶层钢筋、拆除内外模板、电动提升爬升架、安装调节爬升导轨、安装内外模板、浇灌混凝土等循环工序

并与中心塔吊、平桥、施工升降机等协同

辅以激光定位技术

将模板安装半径偏差精准控制在2毫米内

实现施工精度与安全系数的双重提升

运用激光扫描技术进行质量复核

确保各道工序衔接紧密



项目管理团队实施领导分区责任制

将48对X柱划分为独立责任区

由班子成员担任区域负责人

通过责任清单化管理确保进度精准可控

连续十次获安全生产网格化“绿牌”评估

丁程波等五个班组分获“五星级”和“四星级”班组称号



冷水双塔冠世界,热风乘浪破百节。此次廉江核电项目一号冷却塔筒壁突破百节节点,是全体参建者智慧与汗水的结晶,更是安徽电建二公司"四特精神"和"一次成优"核电施工理念的生动实践。公司将持续贯彻"严慎细实"工作作风,以更高标准推进后续工程建设,全力打造世界一流核电冷却塔,为粤港澳大湾区能源安全保障贡献力量,续写核电建设领域新篇章。

文图:梅正誉

校审:郭晓峰

来源:烟塔公司廉江核电项目部


【声明】内容源于网络
0
0
中国能建安徽电建二公司
感谢您关注中国能建安徽电建二公司,更多精彩请访问我们的网站:http://www.apcc2.com/
内容 466
粉丝 0
中国能建安徽电建二公司 感谢您关注中国能建安徽电建二公司,更多精彩请访问我们的网站:http://www.apcc2.com/
总阅读246
粉丝0
内容466
