没有最高,只有更高

——中国能建安徽电建二公司的极限挑战


阚震



益阳市西郊,屋舍俨然、良田美池,大地上升起第一塔地标建筑


2021年,一座中国电厂的空冷塔,获得吉尼斯“世界最高冷却塔”认证。3年后,这项纪录被再次刷新——2025年2月,湖南益阳电厂三期242.4米高位收水冷却塔投入商业运行,这座相当于80层楼高的“超级胖子”,又一次挑战了人们对电厂建(构)筑物高度的认知。

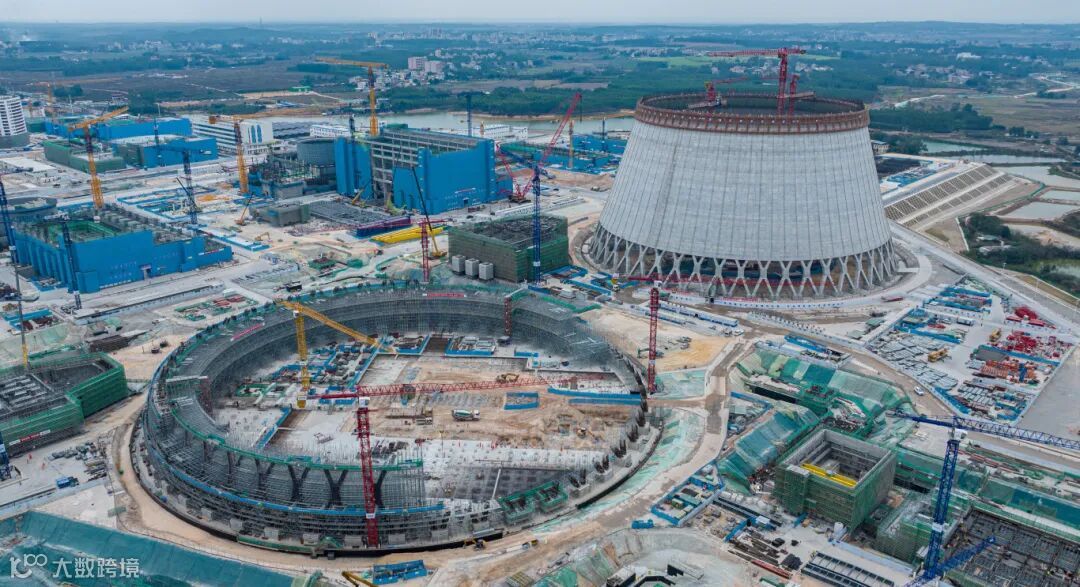

一边是筒壁施工,一边是X柱施工。冷却塔常常是两塔比肩而建、携手临风


而在南海之滨,另一项“中国第一”,国内首座核电站海水冷却塔——广东廉江核电冷却塔,也正在建设者手上逐渐成型。这些记录的保持者,均出自同一家中国企业——中国能建安徽电力建设第二工程有限公司(以下简称二公司)。作为国内火电建设的领军企业,自1952年创建以来,创造了无数标志性的工程业绩。


作为建筑领域的“超大型工程”,冷却塔的施工过程伴随巨大的风险与挑战,超越自我、刷新纪录,从来不只是海拔的高度,更是管理的高度。在火热的项目工地上,我看到无数围绕于此的追求,并在建设者手上成为现实。



挑战“高处不胜寒”




在廉江核电工地二公司施工现场,两座冷却塔的施工已经全面铺开。2025年3月底,1号塔塔筒已施工至116米,超过218.7米总高度的一半。在项目安全人员的指引下,我们借助施工升降机登上施工平台,此处已相当于40层楼高,风力比地面增大不少,别说施工,就是站在上面用相机拍张照,都会感觉头晕目眩、举步维艰。想到最后的施工要在约70层楼的高度进行,让人真心佩服建设者的奋斗与勇气。


此时的2号塔正在进行复杂的“X”型支撑柱施工,密布的满堂脚手架围成巨大的圆环,乍一看还以为是建体育场。事实上,冷却塔的0米标高直径达到174.712米,其面积超过了3个足球场大小。

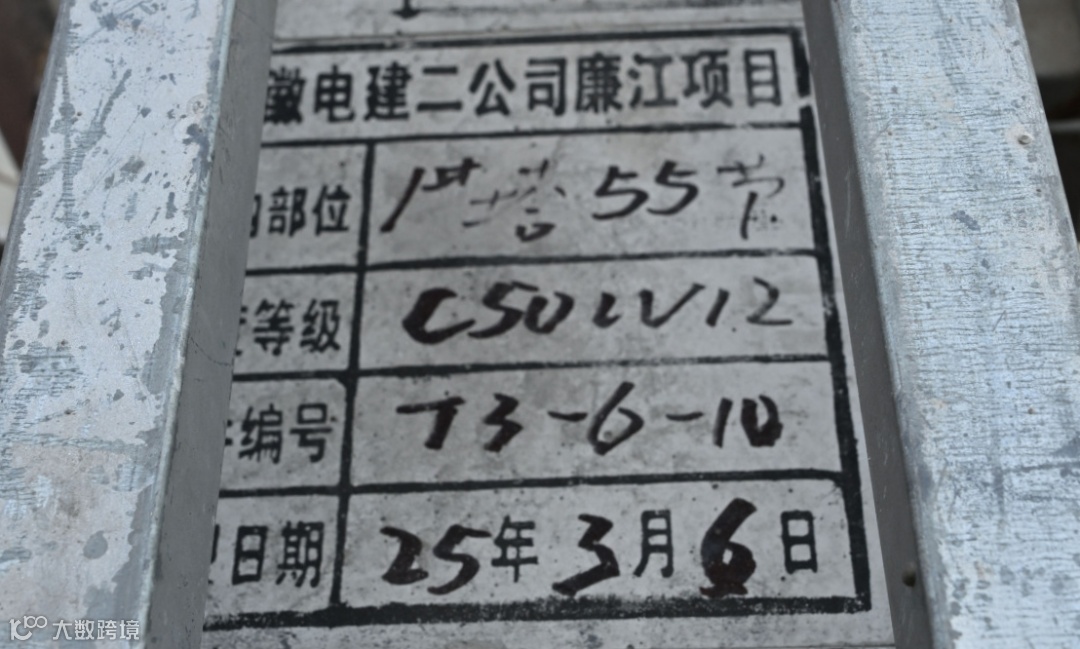

二公司廉江项目经理金飞,向我们介绍项目进展和施工特点,塔筒施工的模板工程,采用了电动爬模工艺,尤其引起我们的注意。

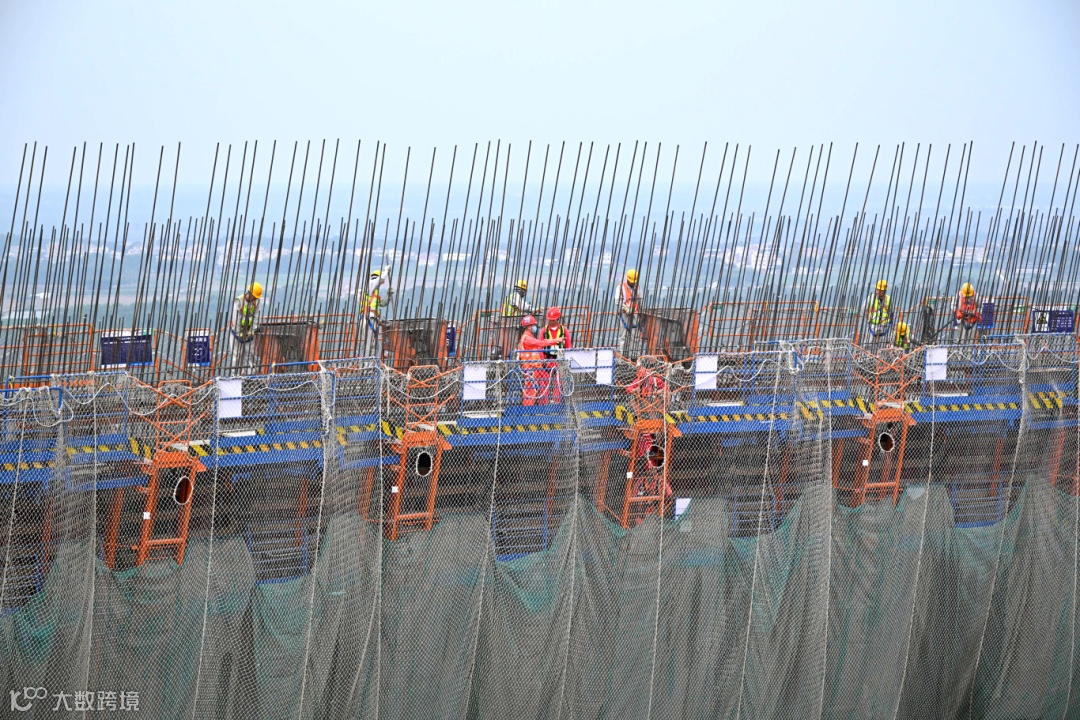

爬模施工中的旋律,奏响规范有序专注的主题曲


在土木工程施工中,模板的作用是支撑混凝土自重及施工载荷、混凝土成型、承受混凝土浇筑时的侧压、保护正在硬化的混凝土,直接关系到混凝土的施工安全、浇筑质量与建筑的成型效果。随着施工作业面高度的增加,各项风险系数比地面呈几何倍数增长,模板工程与管理极为重要。


金飞介绍,冷却塔的是典型的双曲线空间薄壳结构,在混凝土施工中,需要专门的模板系统。目前国内冷却塔施工模板主要有爬模、翻模两种类型,“廉江项目采用的电动爬模技术,源头可追溯到上个世纪八十年代初期,原水电部基建司组织引进了比利时哈蒙公司技术,经过我们持续消化吸收,并联合装备企业改造升级,最终形成了公司成熟的双曲线冷却塔筒壁施工专用设备。”


“电动爬模工艺借助电动装置实现整体升降;翻模工艺则依靠人力提升模板及三角架。”金飞一边比划一边解释,帮助我们理解其中的区别。


“常见的翻模施工工艺,要同时使用上中下三层模板,下层混凝土的达到强度要求后,将最下层的模板拆下,向上转运至最上层滚动循环使用。”由于冷却塔是24小时连续作业,按照施工进度,几乎每天都要进行一次翻模,且通常安排在夜班进行,在翻模过程中,兜底的安全网通常会出现短暂的失效期,这一时段的安全风险最让人担心。“业主和施工单位的负责人为此操碎了心,很难睡个安稳觉。”


“爬模则是一套完整的系统,爬升架通过导轨附着于冷却塔筒壁,模板提升时,沿着预装导轨向上移动,将整个系统依次提升至更高的工作面。”通过绑扎顶层钢筋、拆除内外模板、电动提升爬升架、安装调节爬升导轨、安装内外模板、浇灌混凝土等循环工序,并与中心塔吊、平桥、施工升降机等设备协同作业,自下而上依次完成冷却塔筒壁施工。


根据金飞的介绍,爬模的提升架和施工平台承载刚度大,加之封闭式钢栏杆与全封闭安全网,安全系数更高。同时自动化程度高,减少了作业人数,降低了作业强度。“尽管爬模施工优点更多,但其综合使用成本要高于翻模。这次在核电首塔施工中采用电动爬模工艺,对我们一线建设者既是肯定,也是激励。我们也不断契合核电管理高要求,持续改进提高。”


爱笑的金飞,如数家珍地描述各种技术要点,自信满满。2010年大学毕业来到了二公司,他已先后参与了14座冷却塔项目建设施工管理,历经重重磨砺,并获得了“安徽省产业工匠”荣誉称号。


“逐梦核电冷却塔的梦想始于2015年前。我们接待了一批又一批核电业主的项目调研考察,也见证了拿到第一塔的喜悦。用好核电首塔这个平台,实现既定目标,把二公司的能力和精神传承下去,是当前最主要的工作。”

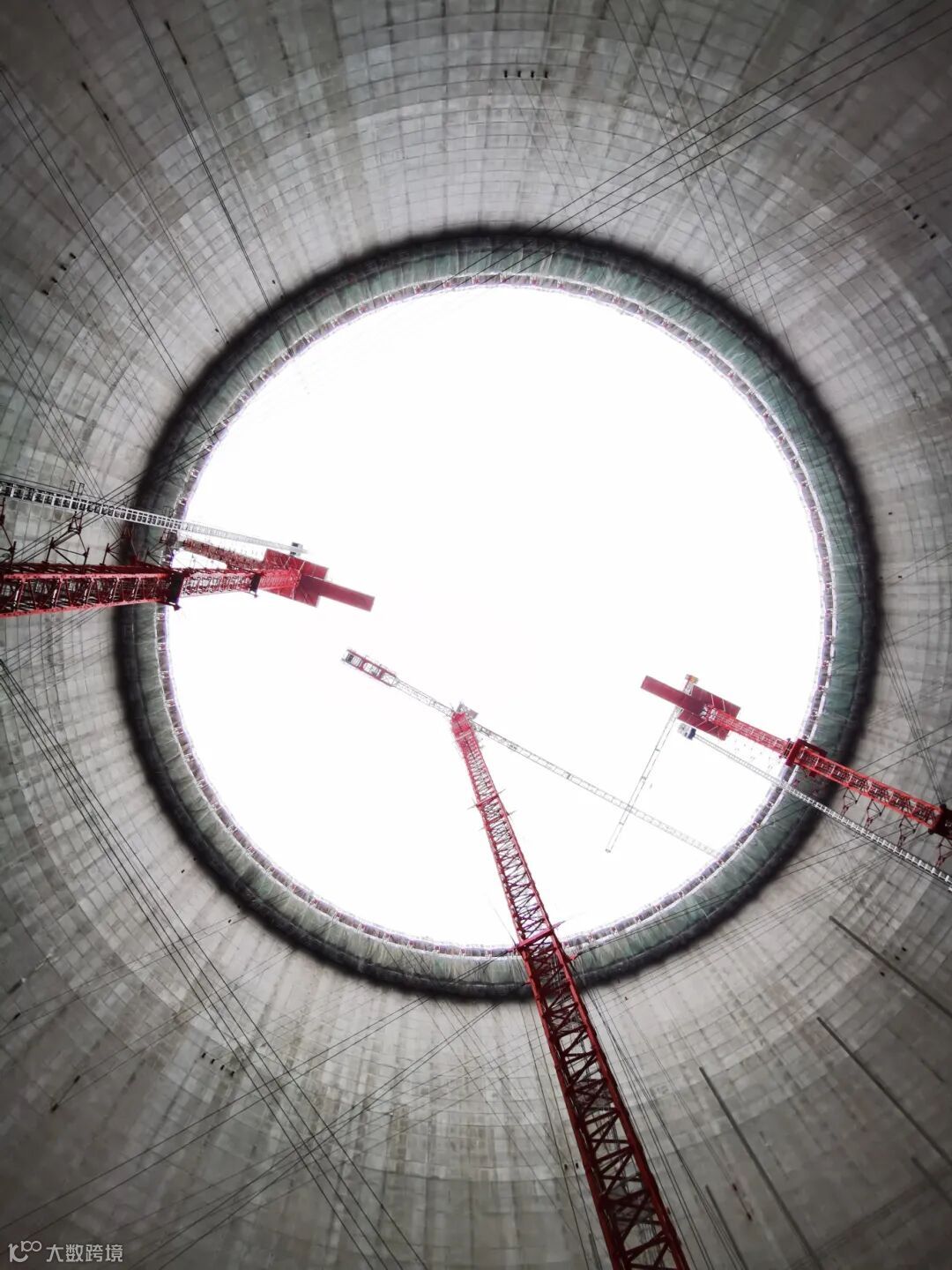

“黄岛主”的工作岗位高高在上


金飞指向现场矗立的中心塔吊:最不容易的还是一线职工,实现目标要靠每个人的努力,“今天当班的师傅叫黄胜海,塔吊操作室的空间仅可容纳他一个人,他是整塔的轴心,人称‘黄岛主’。现在的安装高度是100多米,最终要定格在239米。从地面攀爬到塔顶的操作室需要25分钟,所以在8个小时的当班时间里,黄师傅要有充分的个人准备,吃喝拉撒都需要在上面解决。”这是对操作人员体力、精力、耐力的巨大考验。


“海拔高度上的最高、更高,从施工看,指向高空作业场景,高处不胜寒,但也事在人为。极限挑战中,人的因素是决定成败的关键变量。”金飞说。

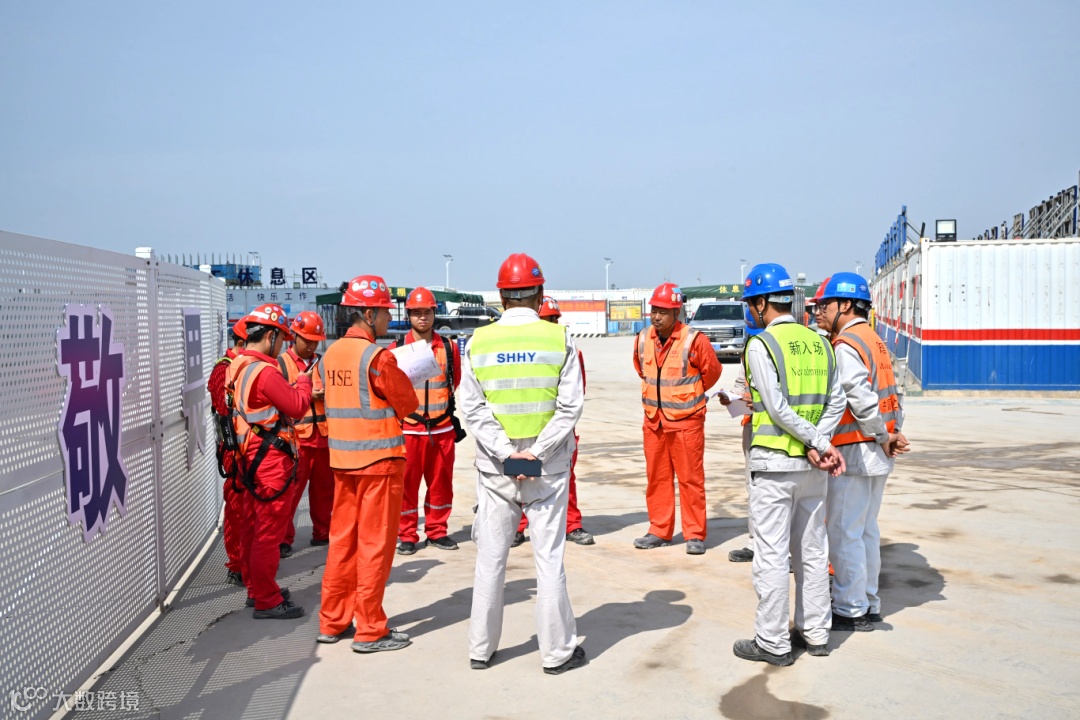

施工现场班组会


为此,二公司建立了一套严格的高空作业人员管理体系。包括通过入场前的体检、抓好技能培训、日常安全教育、班组会议、JSA安全分析等等,让作业人员始终保持对每一次登塔的敬畏之心,同时,定期针对作业人员的心理状态进行问卷调查,力求工作细致入微。


“严格管理必须一以贯之,不能松懈”金飞认为,人的适应性很强,初次登塔会很恐惧,但一线员工是伴随塔的“长高”一点点适应上来的,熟能生巧,搞不好就会心生大意。


在电厂建设中,冷却塔施工是相对独立的板块,与其他项目交叉少。这个团队就像一个属于自己世界的大家庭,有独立的生活区,十多辆大巴车日夜不停接送“三班倒”。“包括办好食堂,按工种、班组统一进行规划调整宿舍,营造安心、舒心的工作和生活环境,让大家能心无旁骛地专注手中的工作。”


标准越高,压力越大,成果“含金量”越高,从这个意义上讲,既有“高处不胜寒”坚守,也有“风景这边独好”自豪


与金飞一起站在“建中国最好,世界一流的冷却塔工程”的标语下,我的内心感慨万千。换位思考,指挥这般规模的工程,直面如此巨大的考验,需要拥有何其强大的内心!而只有走进项目现场,才能听到这些充满勇气与智慧、彰显坚守与担当的生动故事。


每一位建设者,都是这个时代最可爱的人,是他们挥洒汗水,托举起无数令人称奇的伟大工程。



力学与美学的统一




张卫星是二公司烟塔公司副经理兼总工程师,在25年的工作经历中,除中间5年参加核电项目建设外,专职从事烟塔工程建设已有20个年头。


“模板工程是为混凝土工程服务的。”张卫星客串了一把混凝土工程的“讲解员”。混凝土又名“砼”,正如这个字——“人工石”的组合,它是一种人造石材。早在2000年前,古罗马人就开始使用以火山灰、石灰和碎石混合制成的混凝土,罗马万神殿的无支撑混凝土穹顶,直径43.3米,代表了那个时代混凝土施工技术的最高水平。

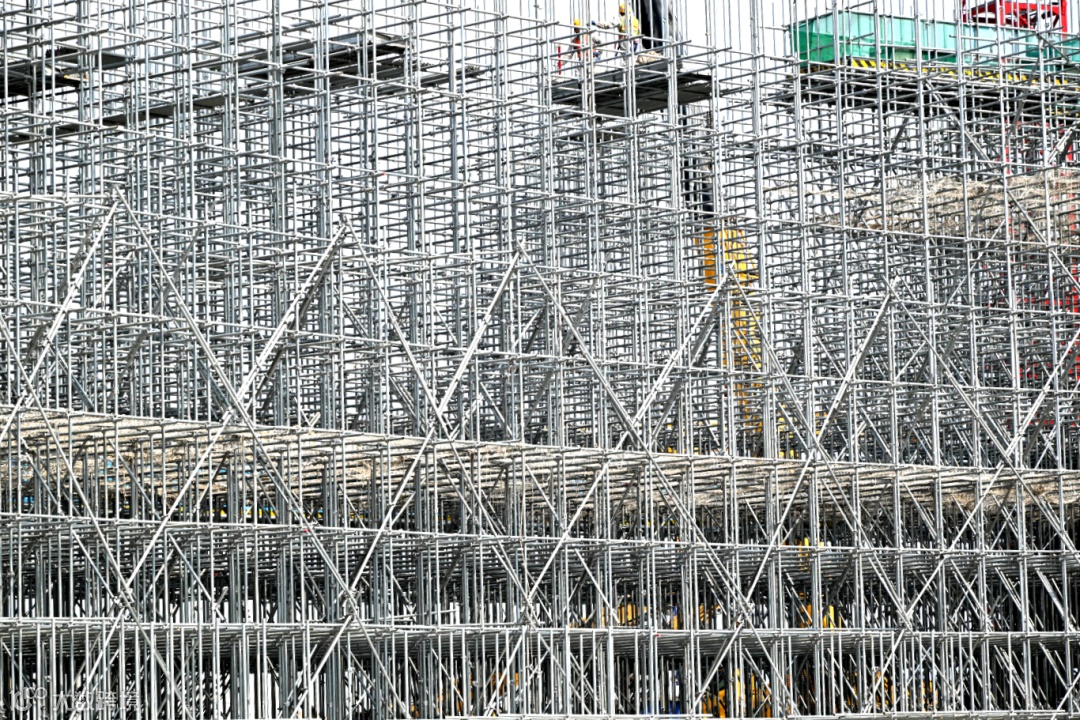

高标准的混凝土施工脚手架


而现代混凝土工程奇迹,更是时时刻刻在地球上演绎。但又有多少人知道其中的艰辛——尤其是双曲线冷却塔的钢筋混凝土施工,特别具有挑战性。


“冷却塔的双曲线结构,每一个点的三维坐标数值都不一样,比方方正正、直上直下的建筑物施工难度大很多。喇叭口中间细两端粗,从下往上走,尤其是塔筒的中下部是整个结构的薄弱点,有些重大事故就发生在这个区段。”由于曾受邀在一些事故调查组中担任专家组成员,张卫星反反复复念叨:“血的教训告诉我们,绝对不能掉以轻心。”


“与钢筋混凝土打了半辈子交道,都有感情了,对材料要研究透,还要能驾驭管理。”在张卫星看来,钢筋混凝土也是一种精神:混凝土抗压,钢筋抗拉,两者结合形成的钢筋混凝土能够同时承受很大的压力和拉力。作为工程的建设者,同样要有强大的抗压能力,具有足够的工作热情和强大的韧性。


“电厂冷却塔属于水工构筑物,混凝土的耐腐蚀性比钢结构要好。混凝土包裹在钢筋外面,使钢筋与空气、水等腐蚀性介质隔离,不易生锈腐蚀。混凝土本身也具有较好的抗渗性和抗侵蚀性,在正常使用条件下,钢筋混凝土结构可以使用很长时间,具有较高的耐久性。而且,混凝土的可塑性好,可以根据设计要求浇筑成各种形状和尺寸的构件。”


“现在电厂机组的规模不断提高,冷却塔体量也就越来越大,对高空作业的设备能力、人员素质提出更高要求。”张卫星说,冷却塔施工作业高度通常在一百多米甚至二百多米,而外人有所不知的是,这个庞然大物其实还“薄如蝉翼”。


以益阳电厂为例,这个世界第一高塔,其筒壁厚度最薄的地方只有32厘米。如果把一个鸡蛋按比例放大到冷却塔的大小,那么冷却塔塔壁要比蛋壳薄得多!张卫星说,这种薄壁结构对混凝土的浇筑和振捣工艺要求很高,“必须保证均匀性和密实性,在凝固过程中容易受到温度和收缩应力的影响,就有产生裂缝的风险。”


在桥梁结构、大跨度壳体结构、烟塔等高大结构施工中,受外部气温条件影响,混凝土强度增长不规律,难以实时准确测定,张卫星强调:“在混凝土未足够硬化时拆除支护,轻则对工程质量造成不利影响,重则造成结构垮塌、断裂等重大安全事故;但硬化时间过长,又会影响施工进度。”


施工“同条件试块”是判断混凝土强度的重要方法


在项目现场作业面,我们看到专门留存的方方正正混凝土“同条件试块”,通过实验室对试块的试压,用类比推断的办法确认施工部位混凝土的强度。在这个成熟的方法之外,张卫星也在组织研究新的工法,“基于混凝土强度的增长与时间、温度和湿度的函数关系,研发了一套自动检测系统,将测温探头等传感器埋入混凝土中,实时采集数据,施工人员通过手机都可以获取强度指标。”


事物都有正反两面,混凝土的材料特性“有利有弊”——不可扭转的一次性是其“局限”。“不像钢结构,错了可以重新再来。混凝土工程必须一次成型、一次成功。如果浇筑变形,处理极为棘手。为做出完美的作品,我们真是如临深渊,如履薄冰。”张卫星说。


我们注意到,二公司烟塔施工的装备自有化程度很高。张卫星表示,这些设备都是目前国内最先进的。二公司专门用于冷却塔施工的液压顶升平桥数量,在国内施工单位中数量最多,排名第一,“自有的泵送设备能将混凝土打到300米以上的高度。”


二公司自成立以来就建立了专业化的土建实验室,这为混凝土工程提供有力技术支持。公司与合肥工业大学建材实验室(国家一级实验室)保持长期密切的合作,在工程学基础研究上不断探索。


“工程既是技术问题,安全问题,也是经济问题、美学问题,要寻求最优解。”在廉江项目部,我与张卫星交谈了一天半,他始终拎着一个保温杯,不紧不慢,边喝边谈,表现出对这份技术工作的陶醉与痴迷。


“双曲线是力学与美学的统一。冷却塔的颜值也很重要,外观不佳影响观感,也让人质疑我们的能力。所以我们要求混凝土成型色泽都要一样,不能深一块、浅一块,更不能凸凹走形。我们用激光测量对模板半径进行精确测量,反复校验,半径偏差控制在2毫米内。只有这样才能形成圆润、顺畅的曲线与腰身。”


每一位称职的工程师,也是一位出色的艺术家,看看这些尽职尽责的技术干部,谁能说不是这样呢?



创新是如何发生的呢?




作为热力发电系统的核心冷却设施,冷却塔在循环水系统中发挥着关键作用。而这个“显眼包”由于特殊的工艺要求,也主要通过专业公司去实施——二公司的烟塔公司便国内的代表。


在这样一个看似“传统”的行业,还能有创新吗?


多个“全球首个”加身的益阳电厂给出了肯定的回答:全球首个百万机组“两机一塔”(两台100万千瓦机组共用一座冷却塔);全球首次采用“模块化钢管混凝土V型柱”加“自密实混凝土”创新组合结构,代替了传统现浇钢筋混凝土人字柱;全球首个塔芯结构设置三竖井的高位收水冷却塔……


有趣的是,这个塔的设计和建设均出自中国能建之手,设计工作由电力系统大名鼎鼎的西北电力设计院担当。


我专门走访了西北院益阳电厂三期工程项目设总刘涛、水工结构主任工程师侯宪安。他们告诉我,超大型冷却塔斜支撑柱的施工一直有个“痛点”:现场施工难度大、成本高、周期长。西北院“十年磨一剑”,用全球首创的装配式钢管混凝土斜支柱冷却塔结构新体系,很好地解决了这个问题。


通过“工厂化加工、现场组拼、分段吊装、顶升浇筑”,从设计源头出发,取消了传统的冷却塔斜支柱施工时必须的搭拆满堂脚手架、钢筋绑扎、支拆模板等工序,极大地简化了施工工艺、提高了施工效率、节约了劳动力、降低了施工安全风险。这项设计创新填补了冷却塔领域的空白,属于国际领先水平,已获多项专利



冷却塔支撑柱混凝土浇筑


这是什么概念呢?廉江“核电第一塔”,由于仍采取比较传统的X型混凝土现浇斜支柱,仅这个环节,施工周期整整需要5个月。“而益阳项目,我们仅用28天就完成了基础部分的V型支撑钢管柱的吊装到合拢,6天完成支柱管内混凝土浇筑。”二公司益阳项目部经理吴鹏算了一笔账:节约脚手管约3100吨,减少劳动力约2400工日,具有显著的技术创新和经济效益、社会效益。


西北院侯宪安带领的设计团队负责整个结构方案的设计全过程。侯宪安说,“工程中的技术创新主要来自工程需求驱动,找准‘痛点’,就能保证技术创新的针对性和实效性;对于创新性的技术研发,首先要从技术原理搞清楚,确保大方向不能错,然后就是围绕这个创新方向,思考如何实现,更好实现以及更方便的实现;设计与施工应密切协同,相互促进,形成闭环,听取正面和负面的反馈,持续进行设计迭代,就能不断推动创新。”


“我们第一次接触到这种新结构。”吴鹏说,“钢管V型柱其单根构件整体尺寸大、重量重,采用模块化安装的尺寸控制要求极为精准,吊装就位后的稳定支撑固定是确保安全质量的关键。”为此吴鹏组织团队研究,专门研究开发了拼装胎具、角度测量工具,实现了一次成优,“合拢时对口精准最大偏差仅为2毫米。”


益阳电厂冷却塔设计规模达到新的高度,建设工期要求却与传统百万机组单塔相当,这给项目履约带来巨大压力。冷却塔分冷却塔主体与塔芯两大部分,按照传统做法,无论先干哪部分都很难按时完工。


设计和施工密切沟通、大家都打破了常规。西北院实现了塔芯和外筒基础同步出图,二公司则从环基施工时就同时开展塔芯施工,从而争取了时间。“在筒壁前70节,就同步完成了塔芯的主要结构施工,如此规模的冷却塔,从项目开工到通水仅用时19个月,成为同类型项目的示范样板。”


塔芯淋水系统也是超大规模,按照设计,要用284根高大的支撑柱托举淋水设施。这些支撑柱高近30米,自重45.3吨,传统吊装方案会让柱身因弯矩过大出现裂缝,还有索具滑脱风险。在西北院侯宪安等设计人员的支持下,二公司项目团队研发了一套自平衡吊具,主吊和辅助吊巧妙配合,完美地解决了大型预制构件柱多点起吊的难题。

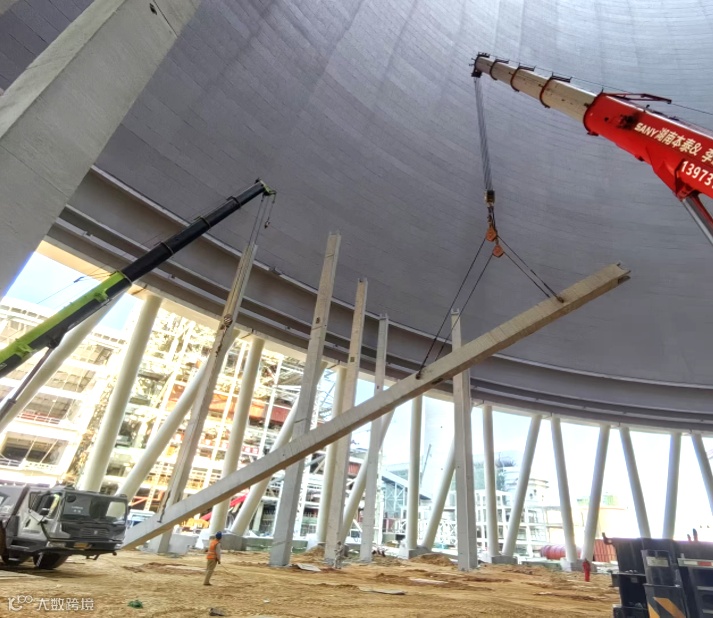

使用自平衡吊具实施大型预制构件柱多点起吊


企业管理有许多目标追求,实现经济、高效是硬功夫,创新更是热门话题,关键是如何在一线落地,不能停留于口号。


据说二公司曾与西北院有过一个“豪约”:只要你能设计出来,我就能造出来。这当然是非常积极的“战书”。益阳项目,设计与施工的密切协同,效果特别突出。每一个看似平常的进步,都有无数人的心血付出,也有内在的创新驱动。


二公司不断优化创新施工方案。例如优化机械配置,同样是超大型塔,益阳项目通过施工方案优化,采用了“单平桥+单塔吊”的施工工艺,通过减少一个平桥降低了设备配置的复杂性,提高了施工安全,“最终在这个世界第一高塔,我们还提前计划15天,用时8个半月便完成了筒壁结顶。”


冷却塔塔筒施工过程中,钢丝绳使用量很大,用以保证塔吊和施工平桥塔身的横向稳定性,使之“软附着”在塔筒筒壁上,益阳项目钢丝绳总长度达到1.8万米。这些钢丝绳的安全拆除一直是个难题,最后还只能当废品处理。吴鹏带领团队研究了一套回收拆除方法,实现了钢丝绳的安全回收拆除与再利用,“这一技术迅速在之后的湖北汉川项目中再次得到推广运用。”


完成益阳项目后,吴鹏也走马上任了二公司烟塔公司总经理。多年扎根一线工程管理,他积攒了许多管理心得:项目管理上,要以甲方思维做乙方,全力强化项目履约。与劳务分包商紧密携手、并肩作战,积极打造服务型项目管理团队,牢牢抓住现场工程里程碑节点,严格落实项目工程合同履约。秉持“以品质立信、以服务致远”的理念,通过“全生命周期服务”模式,把技术攻关前置至设计阶段,施工推行“样板引路+央企担当”,竣工建立“五年维保跟踪”机制。


在与吴鹏的讨论中,我们也比较了施工企业与设计院的管理。相比而言,施工单位更像是“铁打的项目流水的兵”,知识的积累、创新的能力,是需要着重加强和改善的问题。吴鹏表示,针对行业的特殊性,他们一方面采用“新老人员结对”应对人才流动,用“总部专家库+区域机动队”快速组建关键项目团队,借项目复盘传承经验。未来,吴鹏还计划打造“项目DNA复制系统”,借数字化实现企业智慧传承。


在廉江、益阳项目工地,二公司党群部主任张振告诉我们,“二公司非常重视项目一线的管理创新,已经连续5年进行技术和管理创新评审专项表彰,相信管理是基础、管理出精品。”他们有一篇《以十法护首塔、以平凡筑非凡》的文章,这十法是:健全体系、强化授权、教育培训、风险防控、数智赋能、技术创新、应急管理、班组建设、领导承诺、目视管理。


“以平凡筑非凡”“有底气才硬气”,是的,真正的建设者都是这样,不浮夸、不虚荣。总是说自己的工作非常“平凡”,这导致接受访谈都多有腼腆:有什么可以说的呢?不过都是些平常的工作与生活罢了!


然而,大家其实太知道这其中的“非凡”,只不过不是挂在嘴边,而是放在心里。回顾过往,中国的建设者与国同行,创造过无数的“非凡”,前方的路还很长。没有最高,只有更高,过去如此,将来也如此。

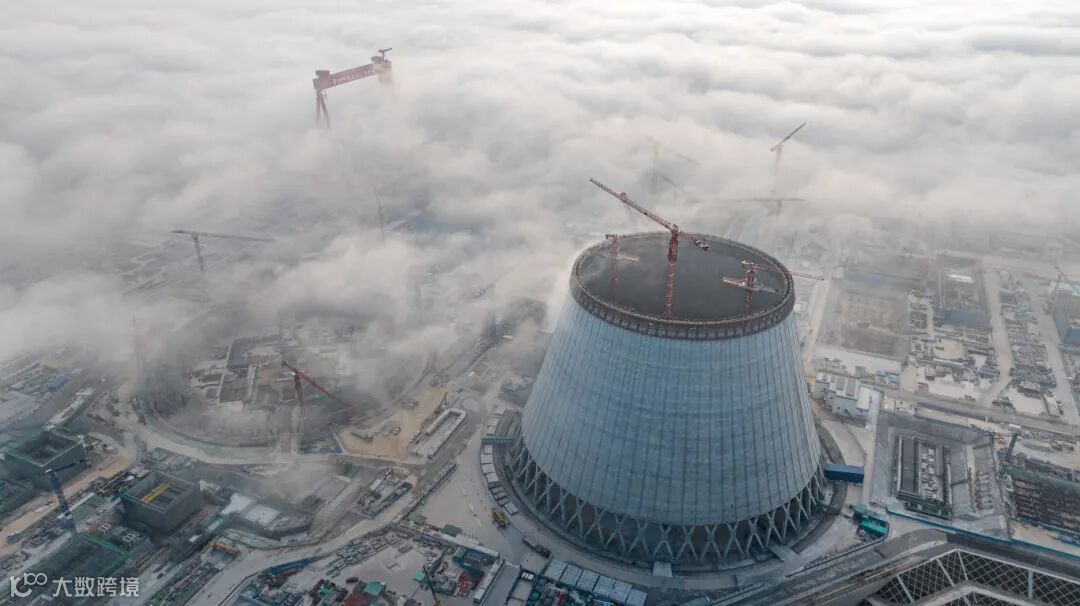

施工现场是最先苏醒的地方,清晨的雾气未散,远离城市喧嚣的建设们仍然遵循着古老的日出而作


这条向上攀登之路将永无止境——正如他们所言:每一毫米的精度、每一分钟的效能,都是建设者对“极限”的重新定义。


二公司的烟塔公司专注于大型冷却塔建设,先后承建100万机组冷却塔51座,60万机组冷却塔38座,创造了许多具有里程碑意义的行业“第一”。烟塔工程建设,荣获省部级以上各类奖项100余项,其中科学技术进步奖10项、创新成果奖10项、QC成果奖34项。2024年,一年承建17个烟塔工程,实现22个烟塔工程“到顶”。就在不久,他们又中标了一座核电站的冷却塔施工,在这个细分领域不断刷新记录。中国能建安徽电建二公司是集团电建板块的头部骨干企业,公司坚持“电与非电”“国内国际”两个并重,以能源建设和城市建设为主业,主要业务包括火电、核电、新能源、输变电、非电、检修运维,向产业链的上下游延伸。其中烟塔是公司火电和核电建设中的标志性品牌工程。


“品牌是价值的凝聚,更是央企的责任担当。”二公司的党委书记、董事长陈建明表示,致力把烟塔做成品牌,本质是从“工程建设者”向“解决方案提供者”的跨越,二公司不仅要打造精品工程树标杆,更要输出标准、技术和智慧,以创造更多的中国能建价值。



尾声




对于普罗大众而言,人们只需享受现代工程带来的生活便利,无需深究其背后的复杂机理,甚至不必刻意接受所谓的技术“科普”。


但对两类群体应该有所不同。于企业经营者,唯有扎根生产一线方能领悟管理真谛——生产体系的持续优化是基业长青之道,每一个劳动者的进取奉献是激活组织内生动力的密码。


对经济治理者而言,则需洞察企业的价值,支持优秀企业的发展,读懂财富创造背后的精神图谱,看见千万劳动者用专业精神构筑的国民素质基石。唯有如此,方能真正领悟“劳动最光荣”的价值真谛。


谨以此文,致敬挑战极限的最可爱的中国工程建设者!


作者:中国能建原党群工作部主任阚震

【声明】内容源于网络
0
0
中国能建安徽电建二公司
感谢您关注中国能建安徽电建二公司,更多精彩请访问我们的网站:http://www.apcc2.com/
内容 466
粉丝 0
中国能建安徽电建二公司 感谢您关注中国能建安徽电建二公司,更多精彩请访问我们的网站:http://www.apcc2.com/
总阅读325
粉丝0
内容466
