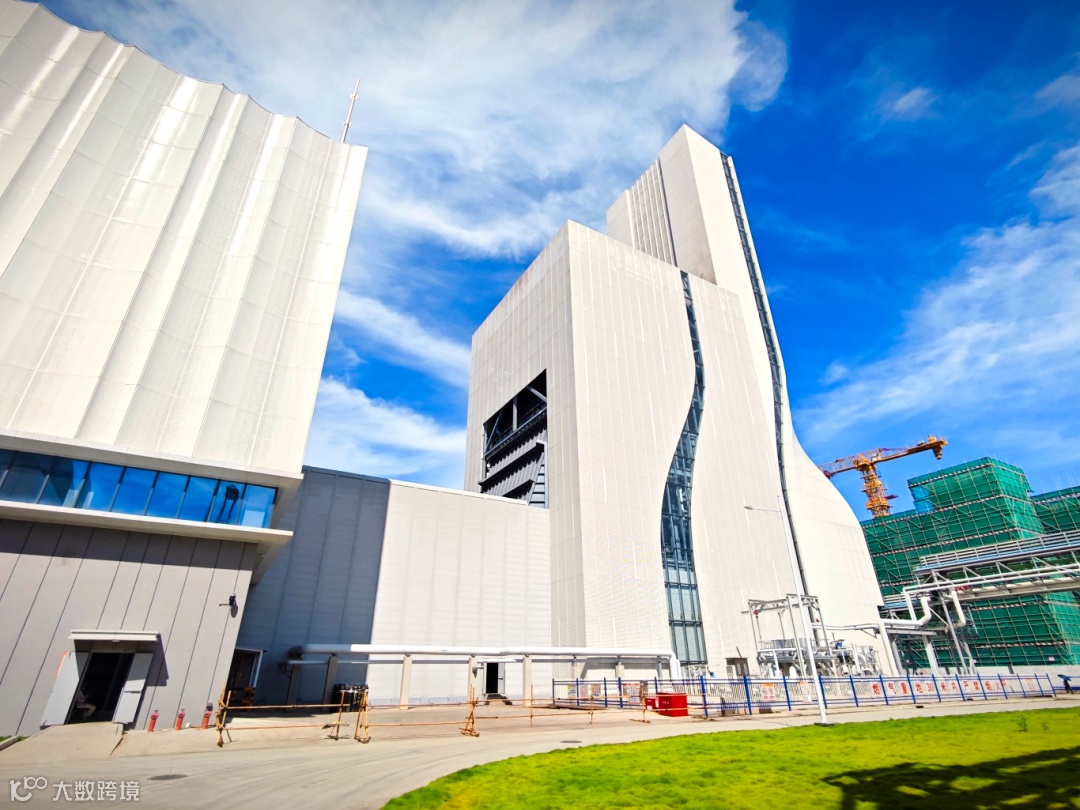

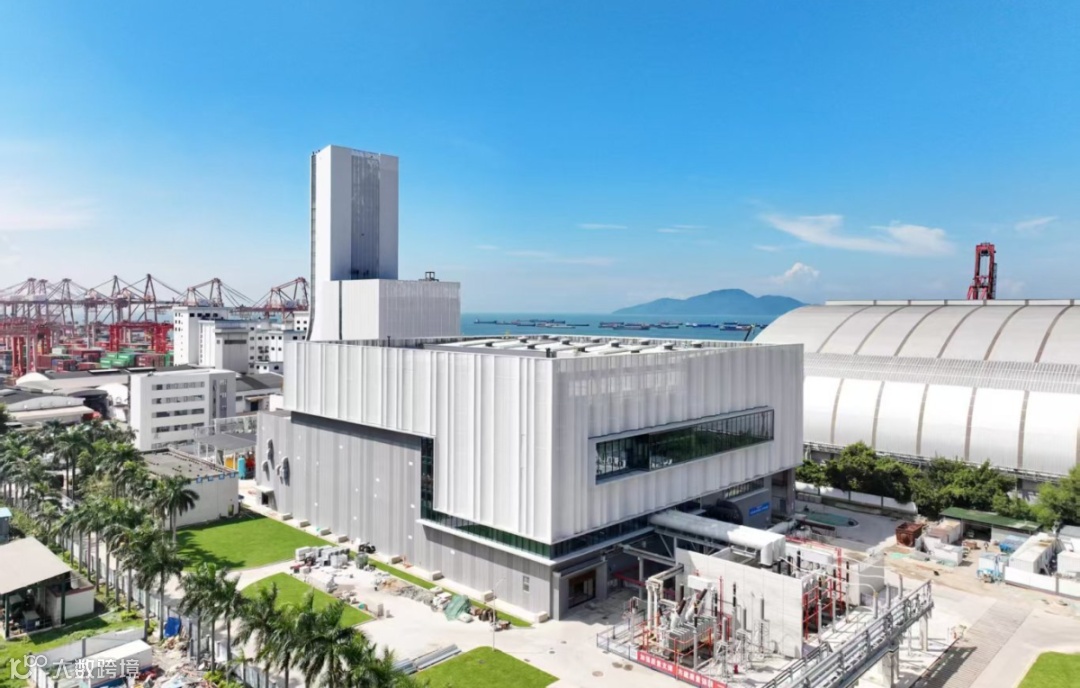

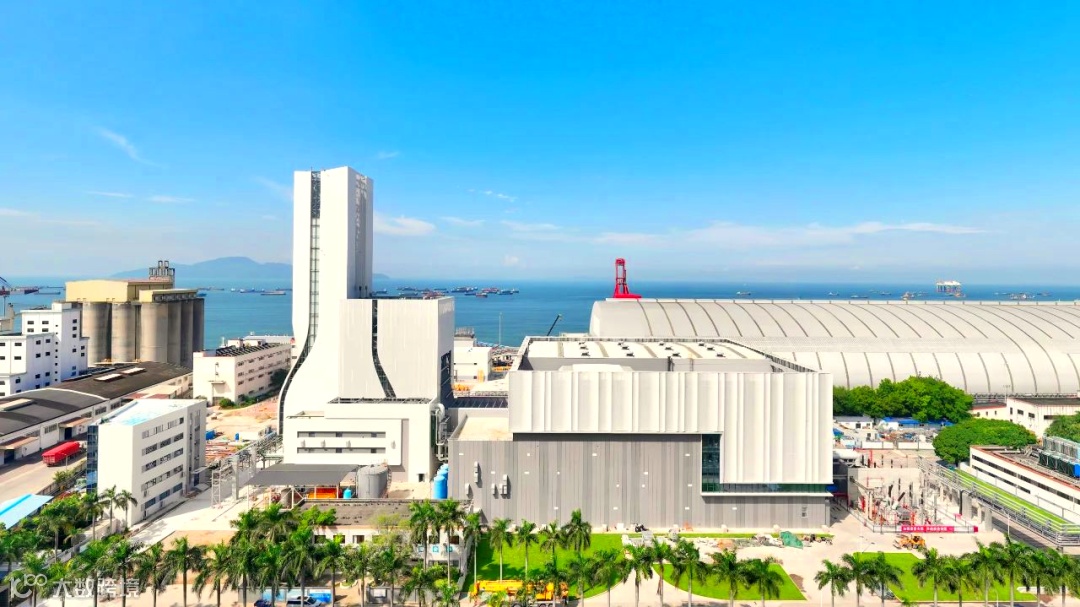

6月24日17时40分
中国能建安徽电建二公司参建的
妈湾升级改造气电一期工程
9H 级 660MW 燃机机组工程7号机组
通过168小时满负荷试运行
正式投入商业运营
试运期间,机组主辅设备运行稳定,热工自动投入率、仪表准确率、保护装置投入率均实现100%,烟气排放指标优于国家超低排放标准。
公司党委副书记、总经理胡小红应邀出席妈湾升级改造气电一期工程7号机组暨移交生产仪式,共同见证了机组移交。
在工程建设中
项目团队以过硬本领克服种种难以想象的困难
在主厂房凝泵坑深基坑施工过程中
采用旋挖机引孔结合钢板桩机方案
缩短工期 40 天
攻克了 “顽石基坑” 止水难题
GIS 分支母线管廊施工中
通过 “整体分段、分层支护” 的方法
在 7 天内完成常规需 20 天的深基坑作业
T203 输煤转运站施工中
在 3 米低矮空间内
采用冲孔钻机引孔 + 改造后的小型挖掘机锤击钢板桩方案
成功在不停运皮带下方完成 - 7.5 米深地下室施工

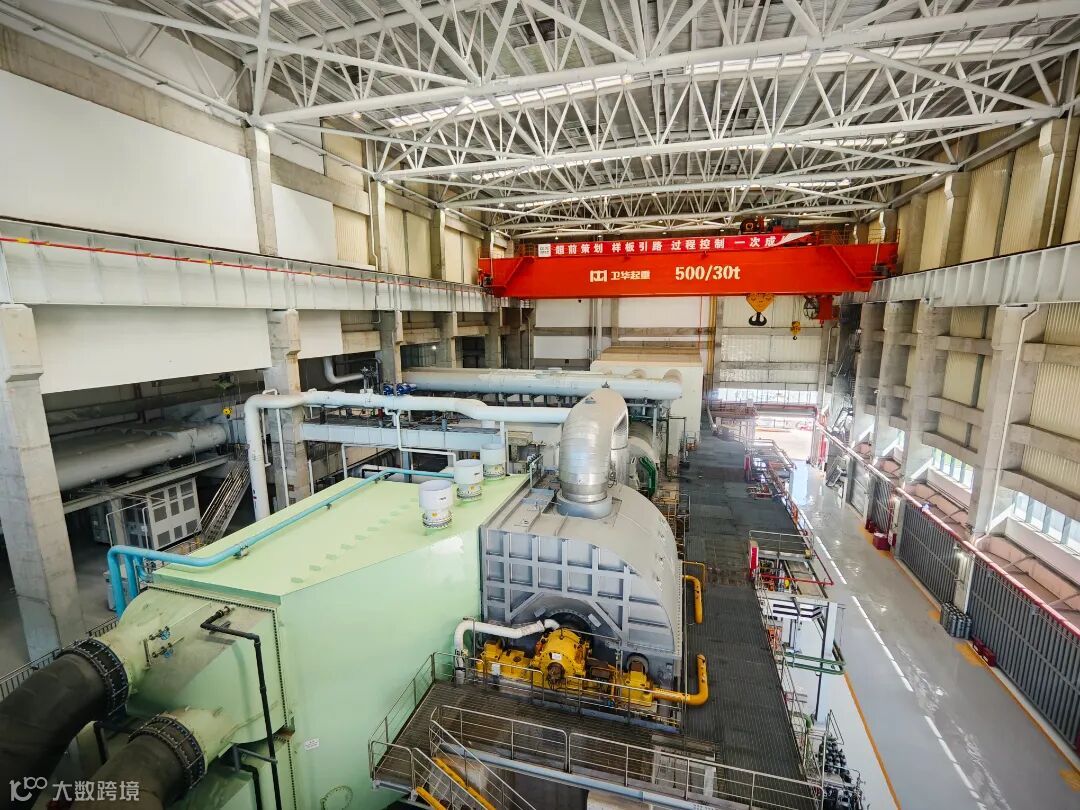

燃机500t行车试吊创新采用专业水袋
现场采用消防水灌注达到额定配重
较传统配重块方案大幅降低成本
妈湾升级改造气电一期工程是广东省、深圳市两级政府督办的重点电源建设项目,是深圳妈湾片区整体升级改造的牵头项目。项目建成后,对于促进当地电源性质多样化、推动“深圳蓝”可持续行动的实施,为粤港澳大湾区建设提供稳定优质的电源支撑具有重要意义。
文图:杜 静
校审:郭晓峰
来源:妈湾项目部
