箱变投送,集电线路投送。

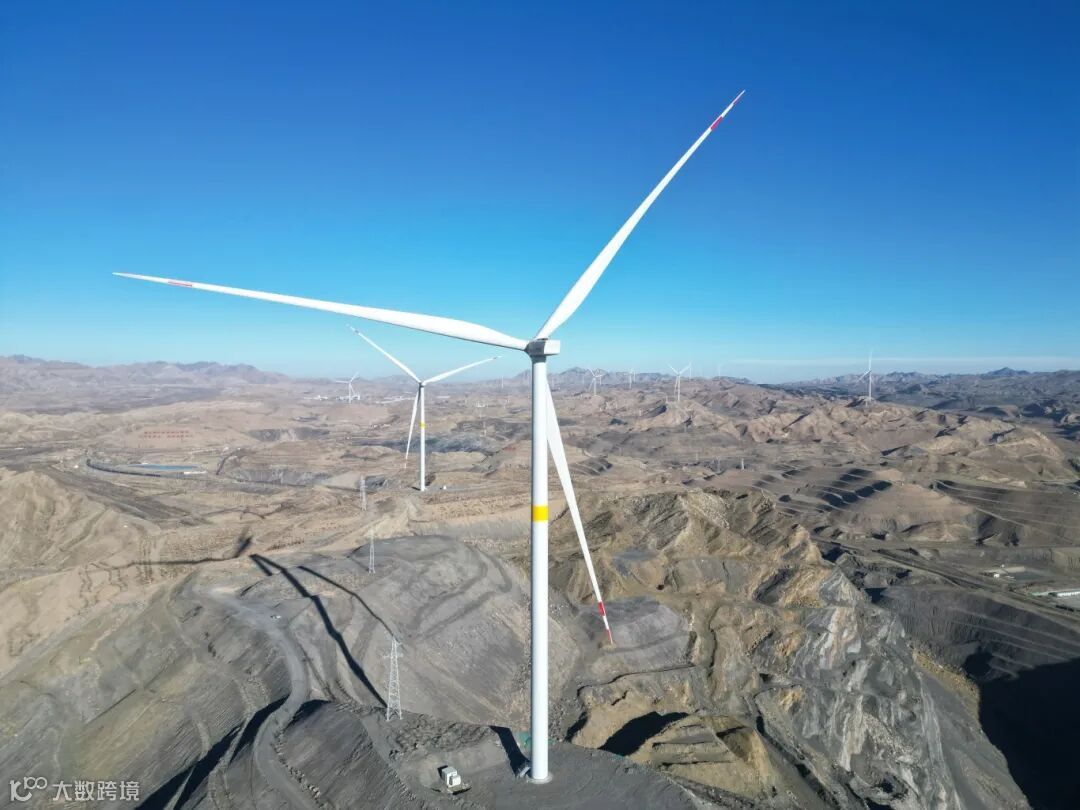

河湾、玻璃滩,一台、两台……十八台风机叶轮相继转动,机械结构、电气系统、控制系统、环境适应性各项指数稳定。
2025年12月30日,宁夏大武口100兆瓦风电项目正式全容量投产。

像往常一样,项目经理万军在当天的施工日志上认认真真地写下最后一行,手中的笔却迟迟未能放下。
窗外,零下十五度的寒凛中,连绵起伏的贺兰山,一如既往的冷峻、从容。群山之上,苍茫之间,唯有一座座塔台,一组组叶片,一串串银线,一路向西,乘风而歌,纵声吟唱,宛如一首昂扬振奋的光明进行曲,奏响了2026新年交响的最初序章。
这一刻,风生云起,100兆瓦绿能,如潮涌贺兰,拔节催春,绿韵漫川。
大武口石炭井是一座历史厚重的小城。由明至清,一路繁华,七十年代曾是西北闻名的煤海重镇和“小香港”,最多时常住人口达13万人,烟火街巷,栉次鳞比,市场、学校、影院等织就了一幅热闹图景。然而,连续不断的深度矿采,竟然导致某一天,地表水彻底失踪。二十多年过去,水源再没有出现,十万人整体搬迁而去。
留下一座饱含“工业记忆”的空城。
伴随封矿禁采,贺兰山生态修复工程拉开序幕,久已荒芜、沉寂的小城开始了有力的萌动。
2025年5月,中国能建安徽电建二公司大武口风电项目部进驻石炭井,安营贺兰山下,挺进乱石峭壁之间,开启了播风逐绿之旅。
生态保护是施工中不可逾越的红线。不忘初心,什么是初心,开工仪式上,万军语重心长的说。绿色风电开发,取代传统炭石能源,与贺兰山生态修复共融共生,就是我们的初心。

大武口项目紧邻贺兰山国家级自然保护区,项目范围内分布有沙冬青、蒙古扁桃等珍稀濒危植物,还有岩羊、石鸡等野生动物活动,如何在建设与保护间找到平衡,是团队面临的首要难题。

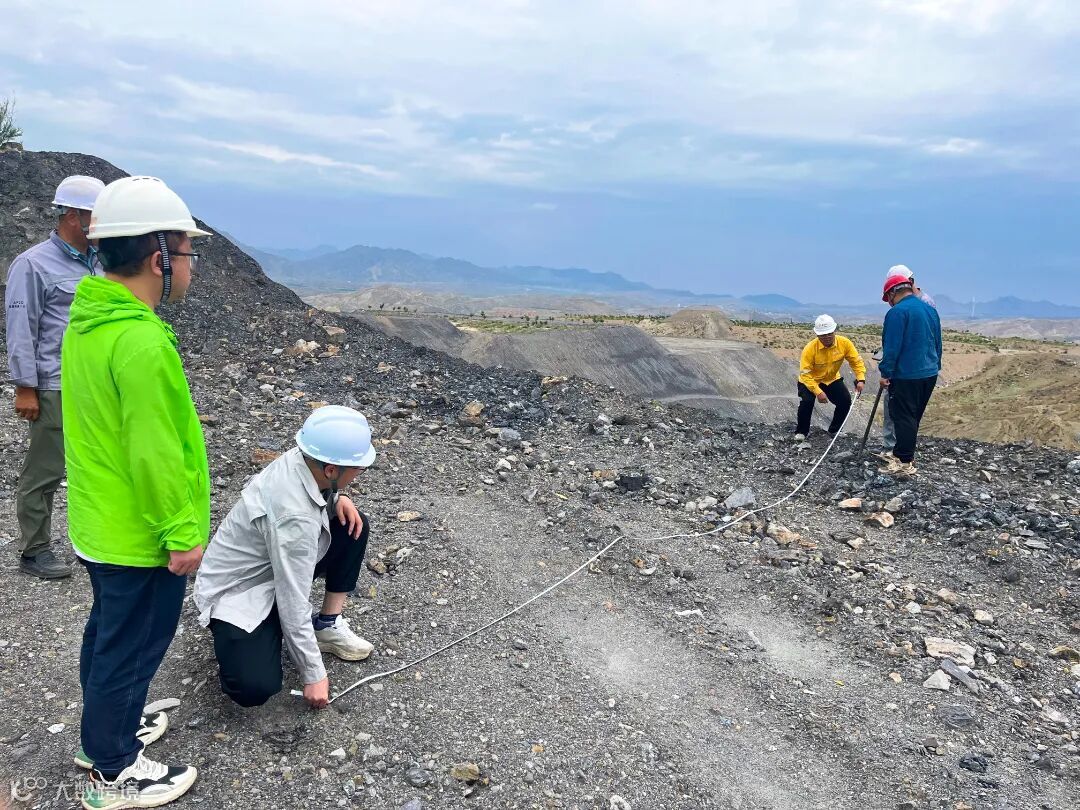

为避让生态敏感区,项目部积极配合设计,专门调整C3基础集电线路点位。在植被保护方面,通过施工前对风机平台周边的珍稀植物进行逐一排查,施工区域设置防护网,避免施工机械碾压原生植被。考虑到岩羊常在清晨与傍晚出没于施工区域,专门调整作业时间,将风机吊装等大型作业安排在白天中午时段。
运输道路最大程度沿用原状路,或利用前期山体修复作业的开垦路。时刻牢记,不要说大件运输,哪怕是机械扬尘,也不能突破红色之外!
水土保持是戈壁生态保护的关键,而风电施工中的土方工程极易造成水土流失。项目施工产生的弃土弃渣若随意堆放,遇大风会形成扬尘,遇降雨则会随水流冲刷进入贺兰山流域。施工团队专门修建了6处弃土场,采用“挡墙+土工布+植被覆盖”的方式进行防护,对开挖后的边坡及时喷播草籽,种植沙棘、柠条等耐旱植物。仅集电线路基础施工的105基基坑,就累计覆土绿化近2000平方米,确保施工区域“少留痕迹、快复生态”。施工过程中产生的建筑垃圾全部统一处理。
在这片水源极其稀缺的地方,每一滴水,都不是废水,都要精心收集。冲洗设备、洒水降尘,发挥最大作用。技术员小刘说。缺水的体验太深刻了,刚来这里的时候,洗澡,那是太奢侈的事情。
大武口区地处宁夏北部,贺兰山麓与腾格里沙漠边缘交汇处。项目选址的河湾与玻璃滩区域,属于典型的山地地貌,全年大风日数超150天,8级以上阵风频发,每年5-9月更是沙尘高发期。当黄土高原遇上塞北戈壁,风景奇特的大武口给施工带来了诸多难题。项目总工李鹏说。

风机基础是风电的“根基”,戈壁滩却是一片难整的“滩”。

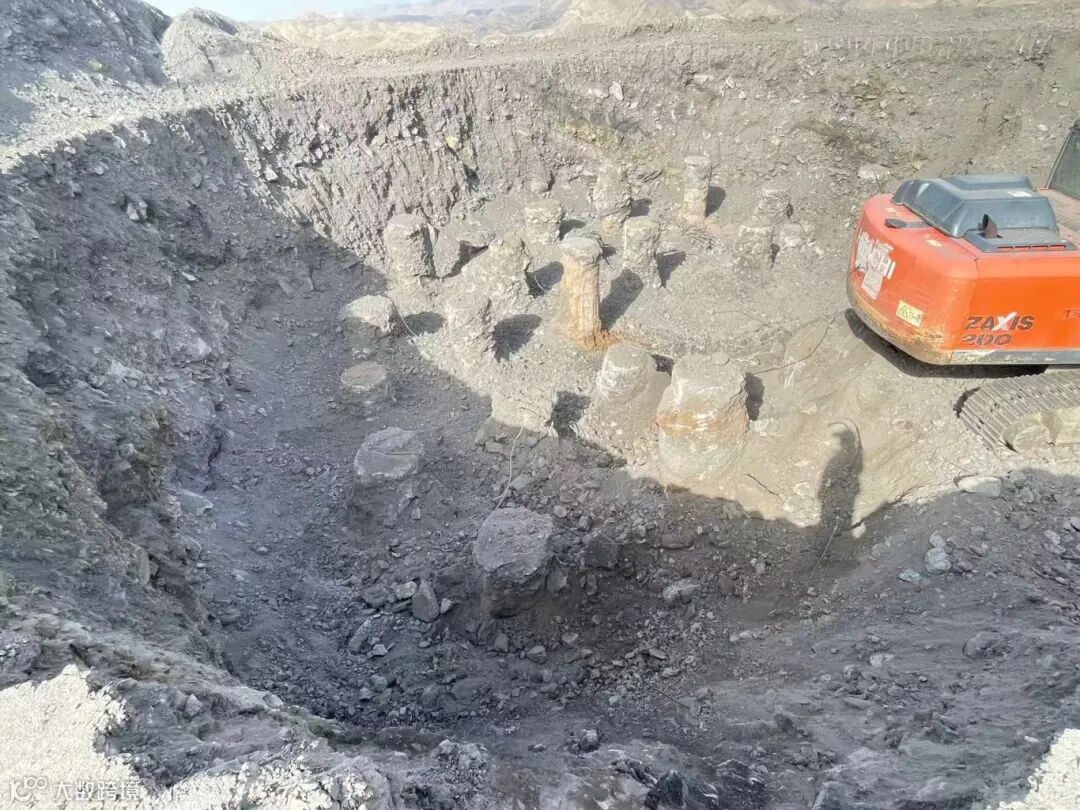

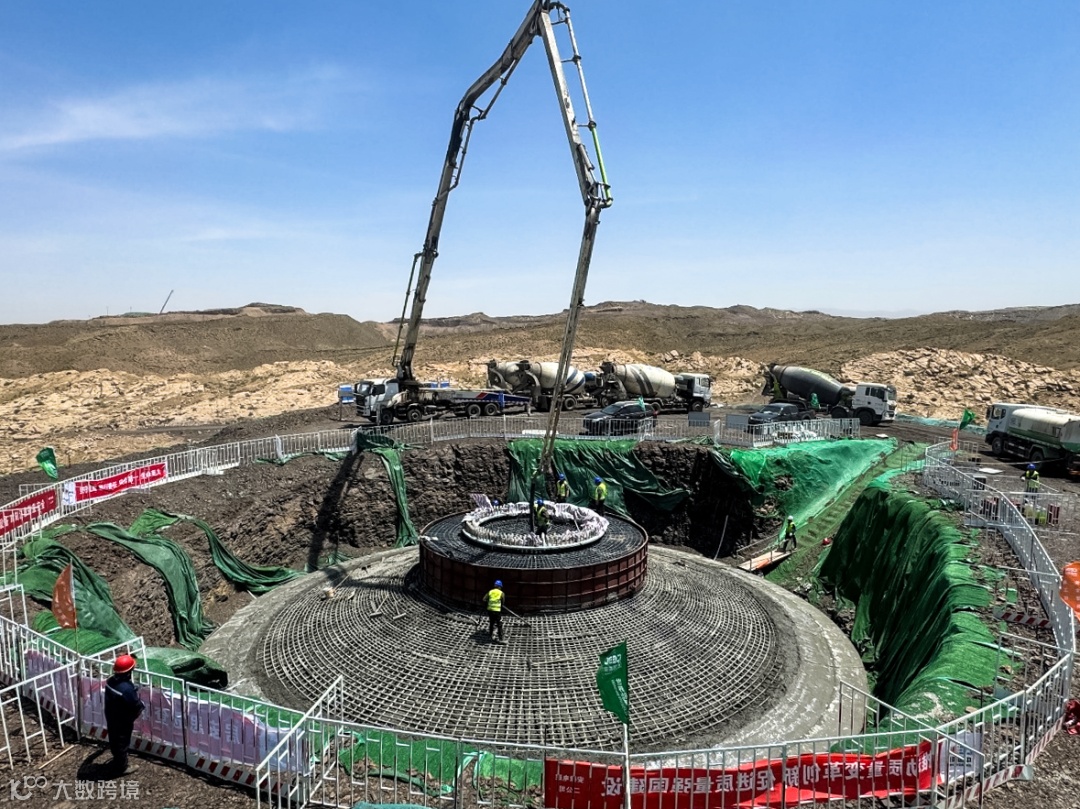

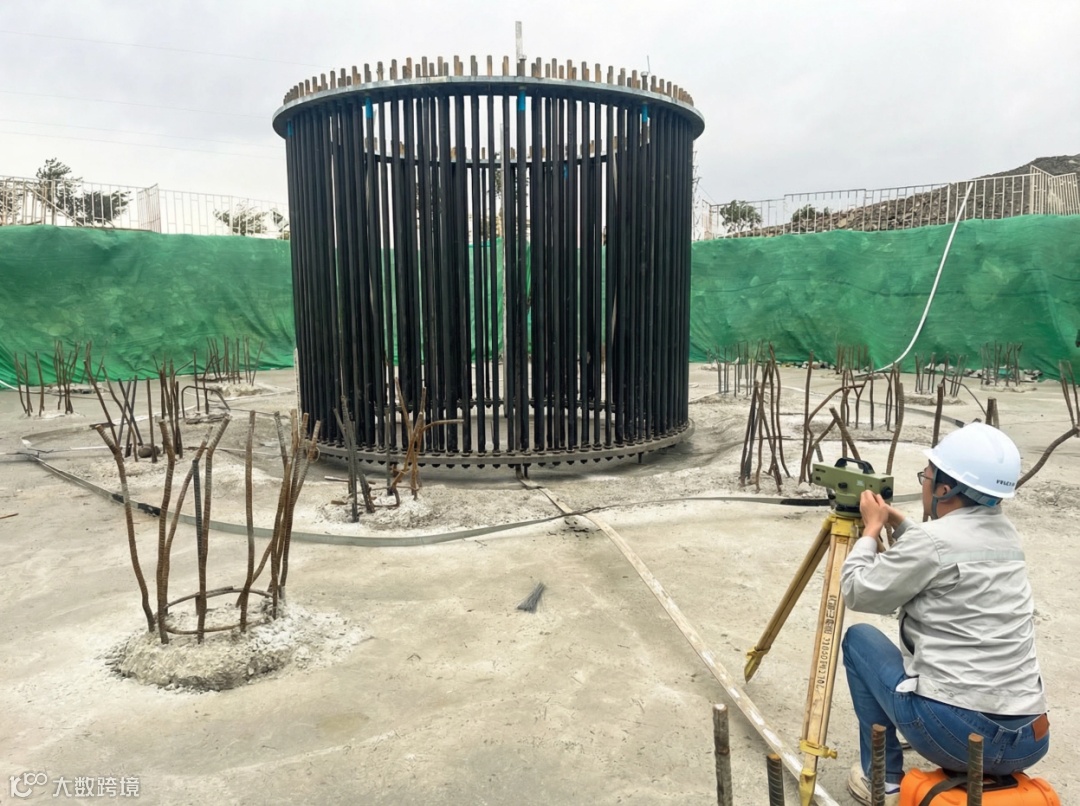

区域内多为砂质土壤,承载力不足且易受风沙侵蚀,桩基钻孔时频繁出现孔壁塌方问题。桩基是风机稳定的核心,石嘴山的地质条件却早早埋下了大片“触发雷区”。多层松散砂层与粉质黏土层交互的地质结构,在钻孔成桩过程中,极易出现孔壁坍塌、缩颈、漏浆。首台风机桩基施工中,当钻孔深度达到15米时,突然发生孔壁大面积塌方,砂土夹杂着深藏的地下水涌入桩孔,让已完成的钻孔作业前功尽弃,更加大了钻机设备倾覆风险。经地质勘探复核,该区域地下15-25米处存在厚达8米的松散细砂层,地下水在砂层中形成渗流通道,钻孔时的机械扰动打破了砂层的力学平衡,最终引发塌方。
通过现场勘查、数据建模与多次试验,项目部最终制定出“止水固壁+分级成孔+压浆加固”的综合方案,破解了塌方难题。沙尘天气更是一道“拦路虎”,6月的一场强沙尘暴,导致刚完成的K15风机基础垫层完全被风沙掩埋,施工人员足足清理10多方的积沙。为应对风沙、炎热天气,团队专门搭建了移动式防风棚,保障钢筋绑扎、电气接线等精细工序的施工质量。在风机基础浇筑的关键阶段,施工人员24小时轮班值守,确保混凝土连续浇筑。

水车都被集中用来洒水养护了,大热天的,住宿地没水,干脆就蹲现场了。至少山顶上,小风还嗖嗖的。安全员老岳云淡风轻的说。就是晚上睡在山上还是有些怕,贺兰山毒蝎子可是远近闻名的。
项目区域内沟壑纵横,为运输风机塔筒、叶片、机舱等大型设备,需修建29公里施工道路,其中有8.5公里路段穿越冲沟与碎石坡,只能采用“填沟筑路、削坡修台”的方式推进。7月正值雨季,短时强降雨引发的山洪一泻而下,冲毁了刚修建的3段施工道路,团队紧急调用装载机、挖掘机连夜抢修,在路基两侧修建排水渠,并用片石加固路面,才保障了后续设备运输的畅通。

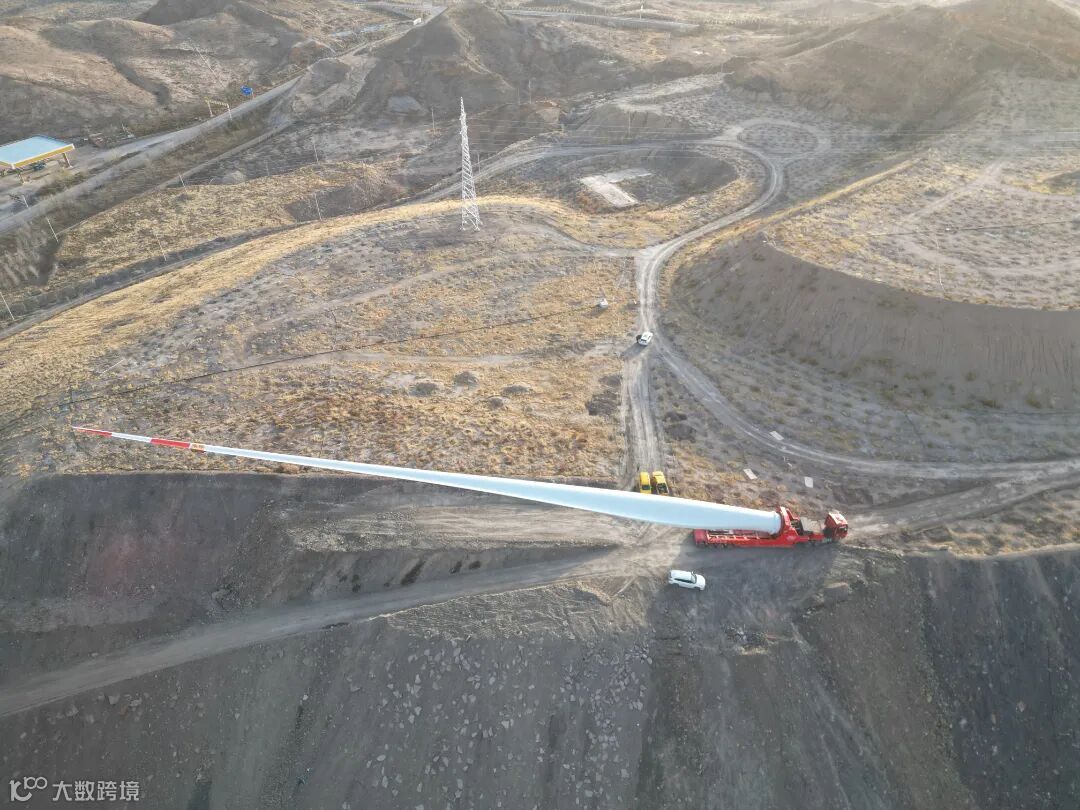

千米以上海拔,最大陡坡超过30度。风电叶片作为核心部件,单支长度达98米。贺兰山余脉盘山公路最小转弯半径仅15米,而叶片运输转弯需求达25米以上,极易出现叶片剐蹭山体、车辆侧翻的风险。部分未硬化的戈壁便道凹凸不平,风沙天气能见度低,玻璃钢材质的叶片,轻微颠簸,都可能造成裂纹、分层,直接影响后续装机与发电效率。项目团队绘制出1:500的高精度运输路线图,拆除弯道外侧山体4000立方。从设备堆场到K3风机点位的8公里路程,运输车队要行驶近2小时。项目部对沿途所有弯道、陡坡进行逐点分析,确定最佳路线,设置应急保障点,在每个弯口,安排专人值守,喇叭小旗对讲机一起上阵,确保钢铁巨龙,稳稳跨越高山之脊。
巨幅风机叶片,宛如神兽庞大的触角,在山坳间时隐时现,好像小时候看 “奥特曼”一样。回忆那一段艰辛难忘的历程,技术员小杜话语里竟难抑兴奋。
分散式风电项目的特点是风机点位分散、施工场地狭小,给风机吊装与集电线路架设带来了挑战。18台风机分布在河湾与玻璃滩两大区域,部分风机点位位于狭窄的山谷或台地,吊装作业空间受限,贺兰山周边的大风天气,又进一步增加了吊装的风险与难度。

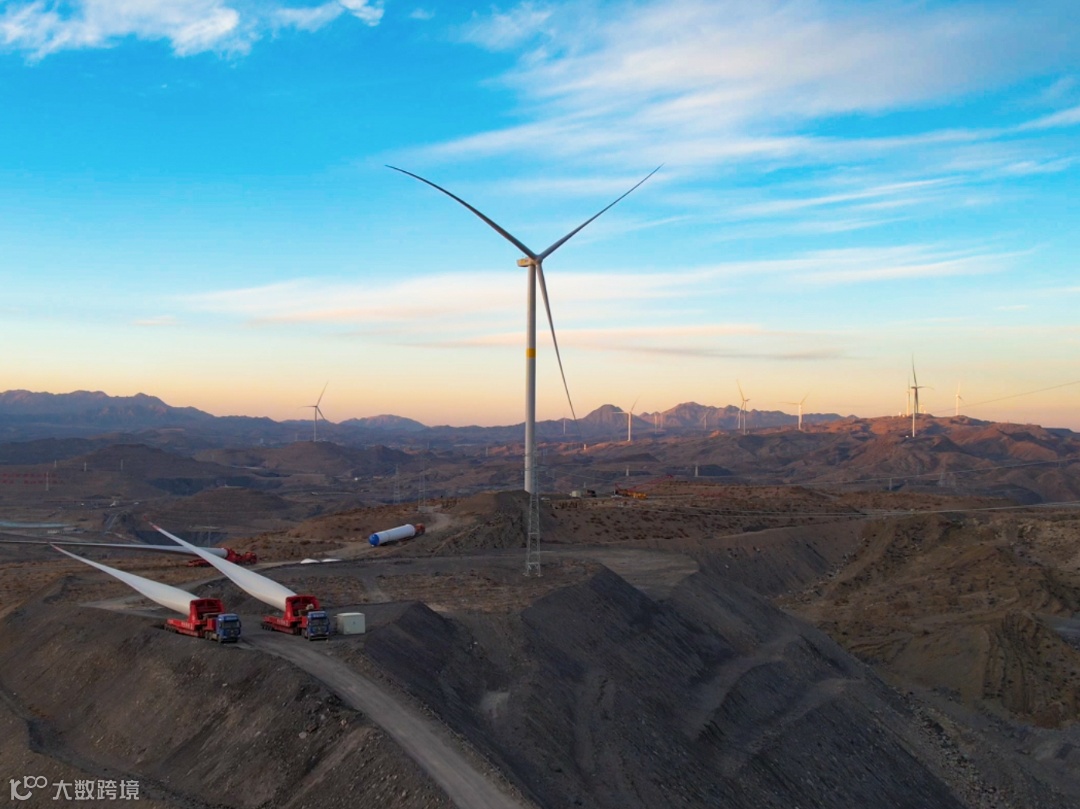

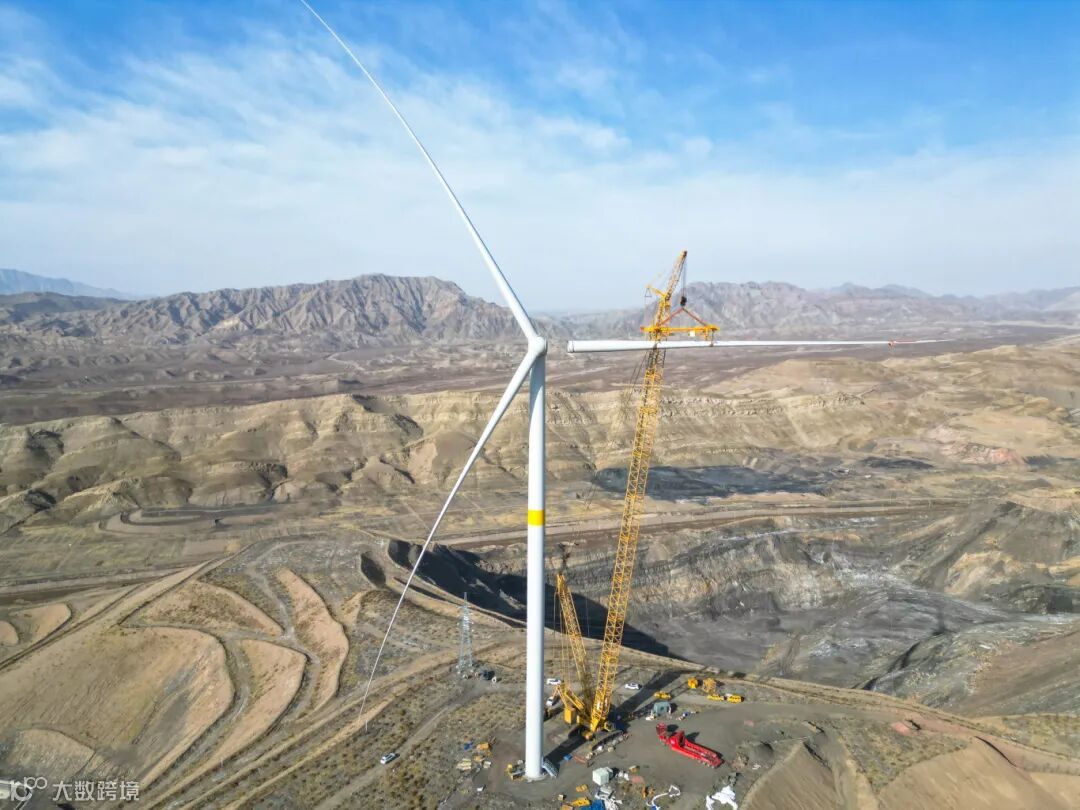

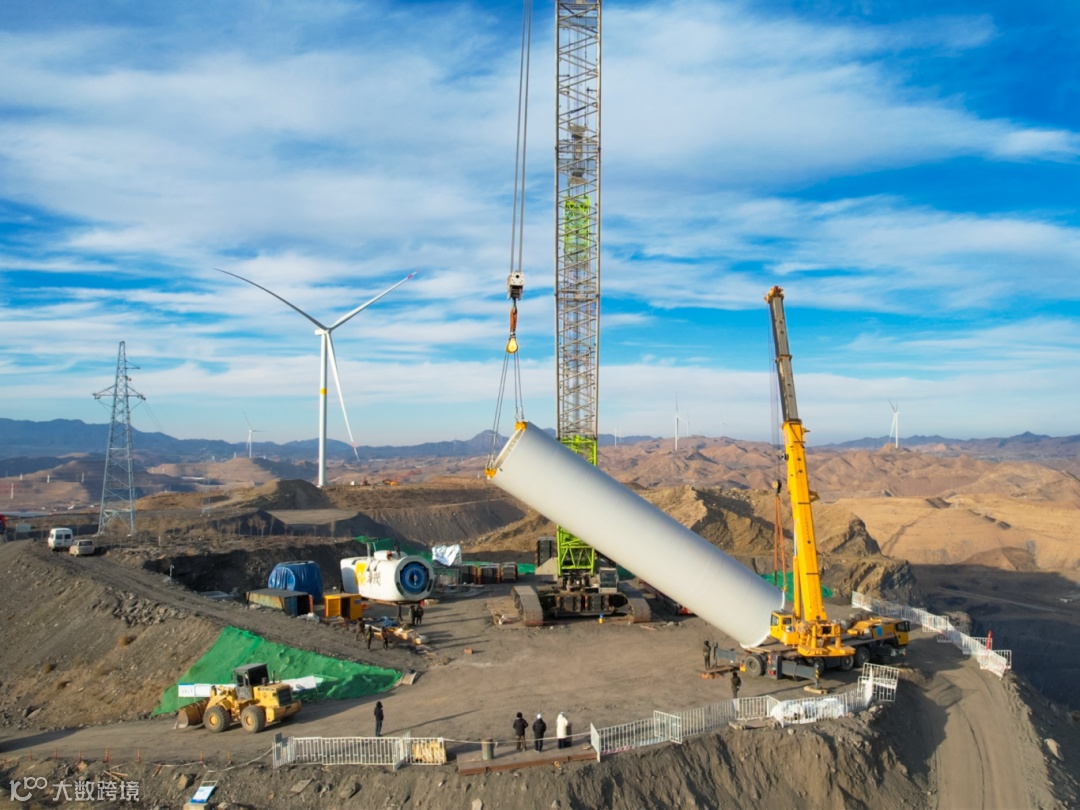

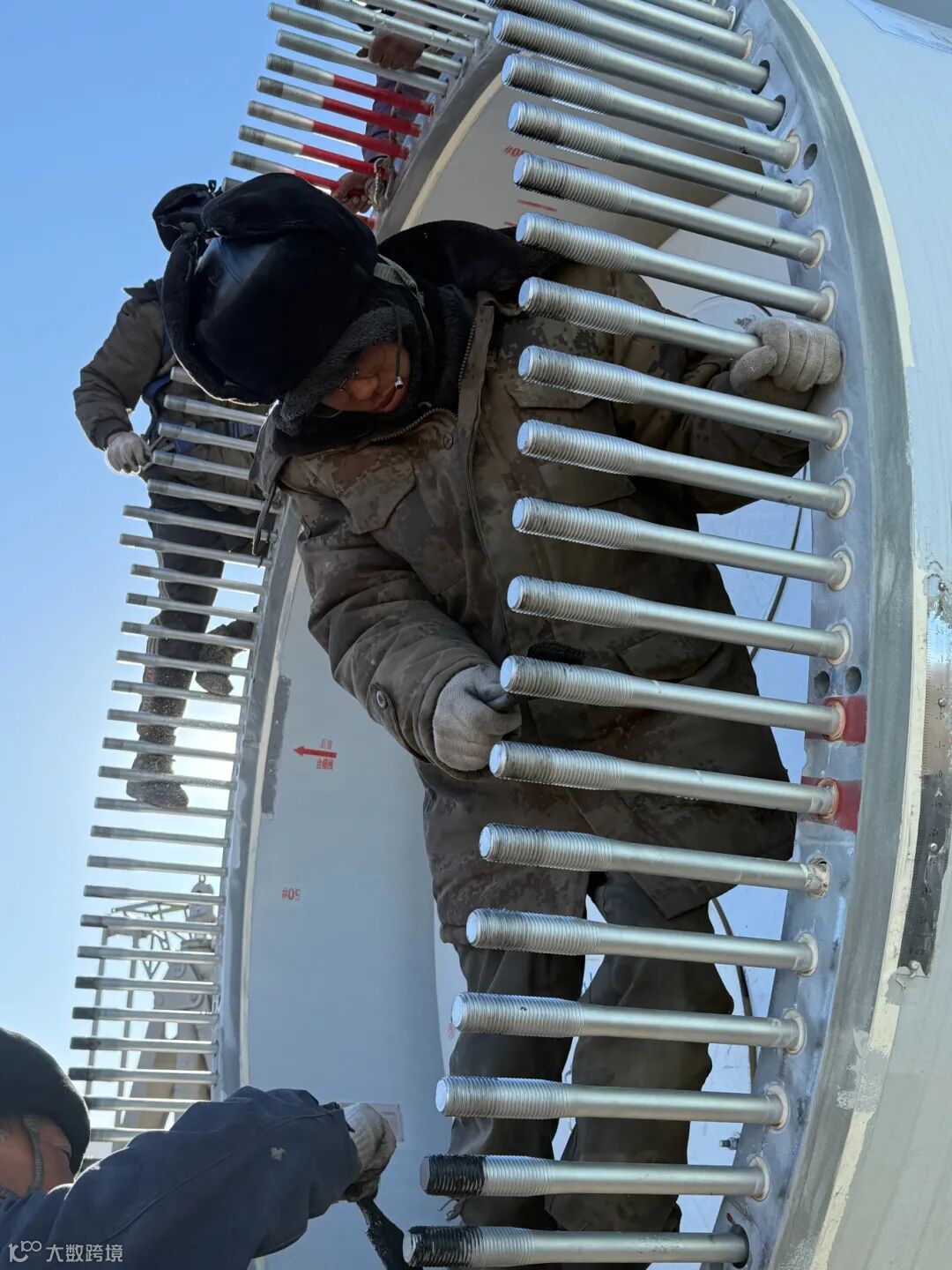

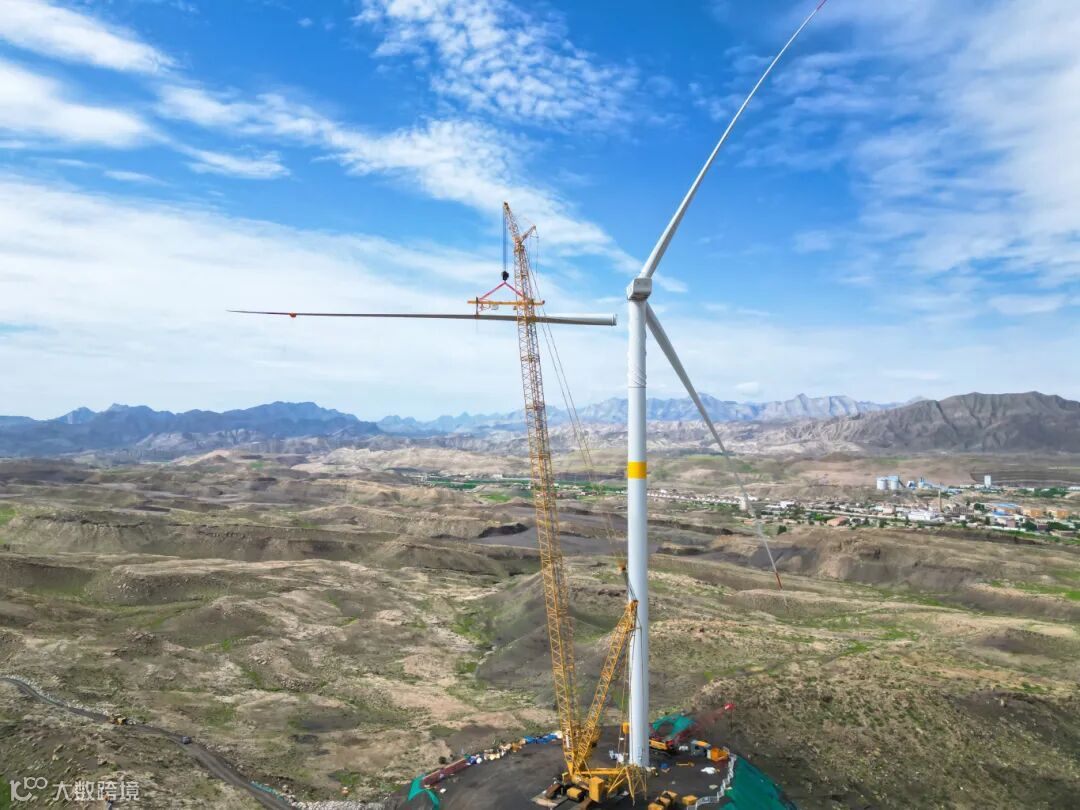

风机吊装是风电施工的“重头戏”,单台风机由塔筒、机舱、轮毂、叶片等部件组成,被员工们笑称为“招风耳”的近百米风机叶片,在大风环境下吊装极易发生摆动。8月吊装K15风机时,阳光普照的现场,突发6级阵风,吊装团队立即暂停作业,按应急预案,将叶片临时固定在塔筒上,待风力减弱才继续施工。为保障吊装精准度,团队采用“双机抬吊”工艺,主吊选用800吨履带吊,辅吊配合调整部件角度,每吊装一个部件都反复测量水平度与垂直度,仅K12风机的机舱吊装就耗时5小时。
安全员、技术员、总工轮番交底,现场全程旁站,5G+AI智能检测系统分分秒秒值守。

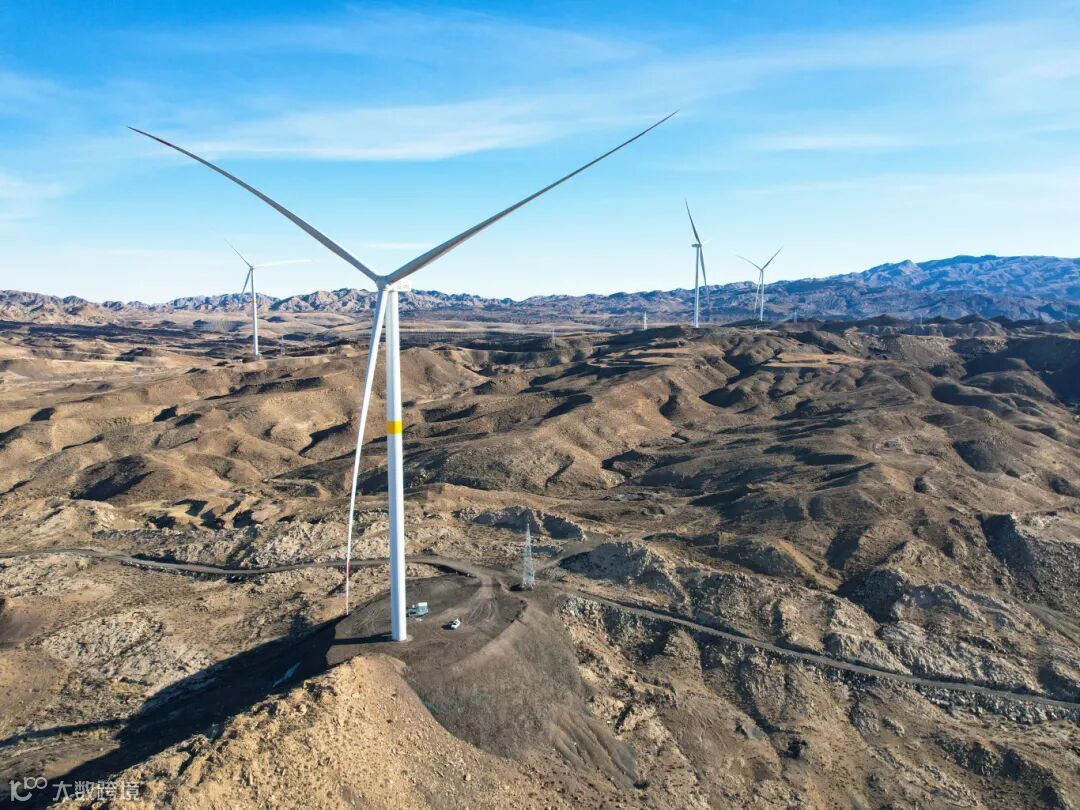

11月21日,贺兰山广袤的峰峦之间,随着最后一台风机叶轮与机舱在百米高空精准对接,18台风机吊装全部完成。

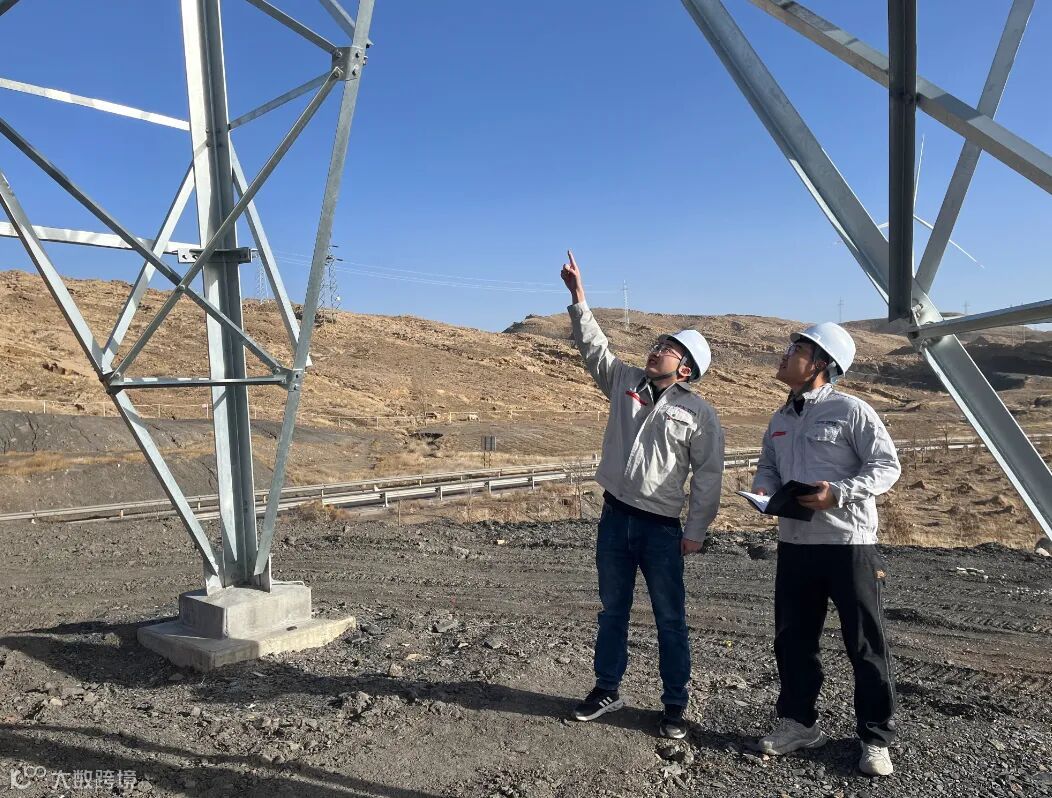

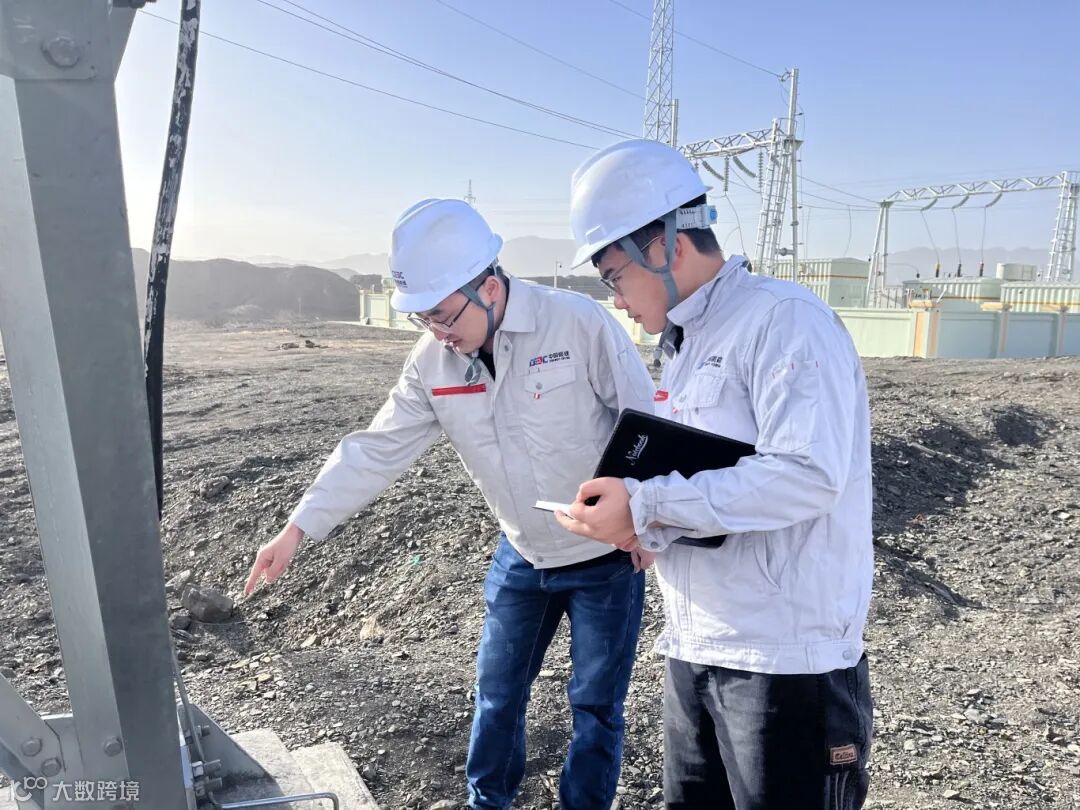

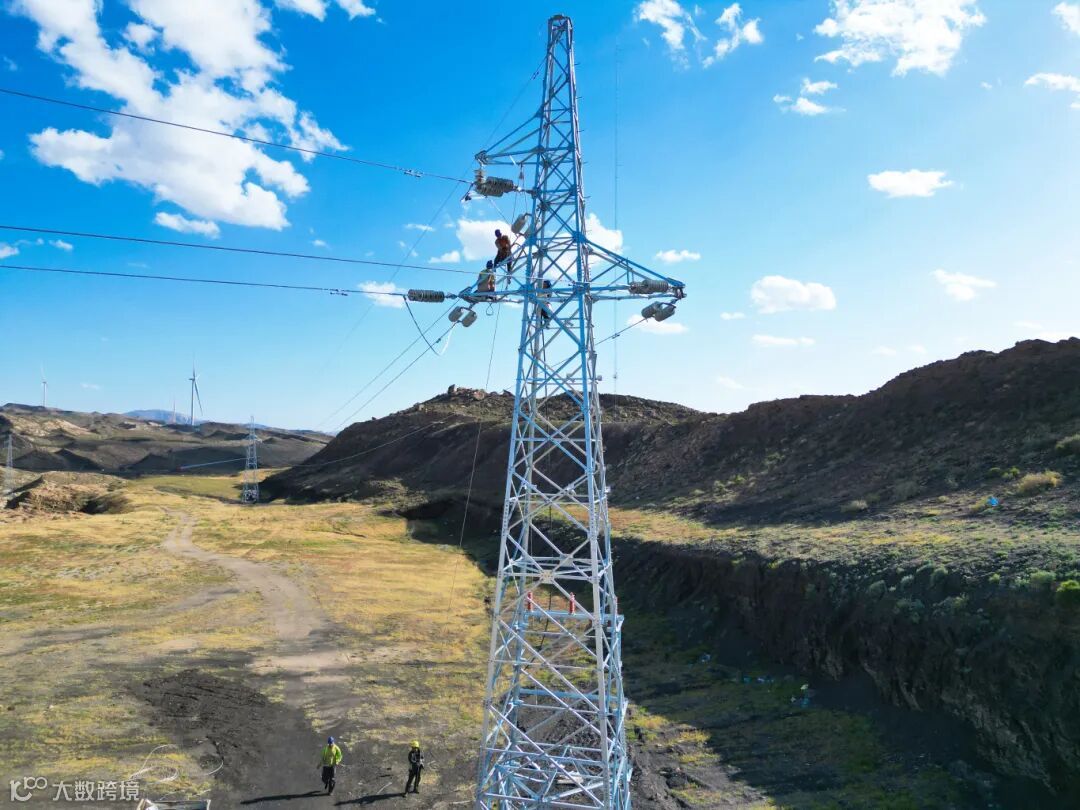

项目集电线路全长21.38公里,需跨越35kV线路、跨越公路。团队耗时15天。重新勘测,调整线路走向,新增4基铁塔,以增加近1公里的架线工程量,最大程度的避开了跨公路导线展放。35kV线路是石嘴山工业园区的主要供电线路,承担着周边企业与居民的用电需求,无法长时间停电,施工必须在带电状态下完成跨越架搭与导线展放。高压线路周边存在强电场,施工器械与导线的安全距离一旦不足,极易引发短路、触电等重大事故。为此,施工团队创新采用“绝缘索桥法”施工。先在35kV线路两侧搭建跨越架,通过绝缘绳索牵拉承重索,形成悬浮于高压线上方的“索桥”,再将风电集电线路导线通过滑轮悬挂在索桥上展放,全程避免导线与高压线路直接接触。

施工过程中,技术人员使用绝缘检测仪实时监测电场强度,作业半径严格控制在安全距离外。35kV线路沿线多为山体陡坡,大型机械难以进场,跨越架的钢管、绳索等材料完全依靠人工肩扛手抬运至施工点,团队成员顶着烈日与风沙,日均徒步往返3公里,最终在15天内完成了6处35kV线路的跨越施工,实现了“带电作业零事故、线路运行零影响”。施工团队采用智能张力机实时监测导线张力,根据环境温度适时调整状态参数,确保了导线展放的精准度。
隆冬的山野上,105基铁塔巍然屹立,如同待检阅的铁军方阵。一组组银线尽情展放,迎着风,迎着光,勇往直前,扶摇而上。

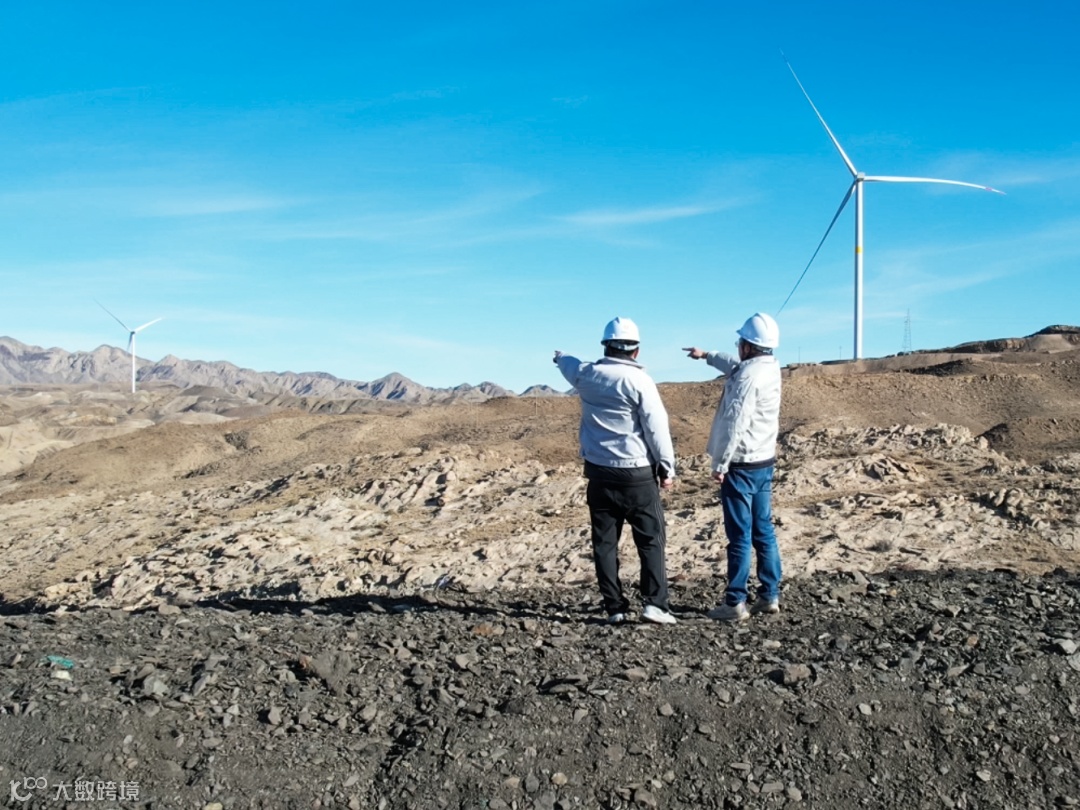

2026年元旦前夕,由安徽电建二公司承建的宁夏大武口100兆瓦风电项目全容量投产。建成后,年均发电量约2.4亿千瓦时,将有效推动资源型城市的绿色转型。

那一天,李鹏在朋友圈里写道。
你要写风电,就不能只写风电。要写二三十岁的青春撞上大西北的荒凉。写贺兰山上呼啸的风吞没了所有信号,写同学聚会的消息弹出时,你正盯着寒风烈日看叶片缓缓升起。直到某天你站在塔顶远眺,山脉里每一台转动的风机,都是你钉进荒野的——
年轻的印章。

文图:葛广安、刘华冰、杨晓琦
编辑:杨晓琦
校审:郭晓峰
来源:新能源事业部
