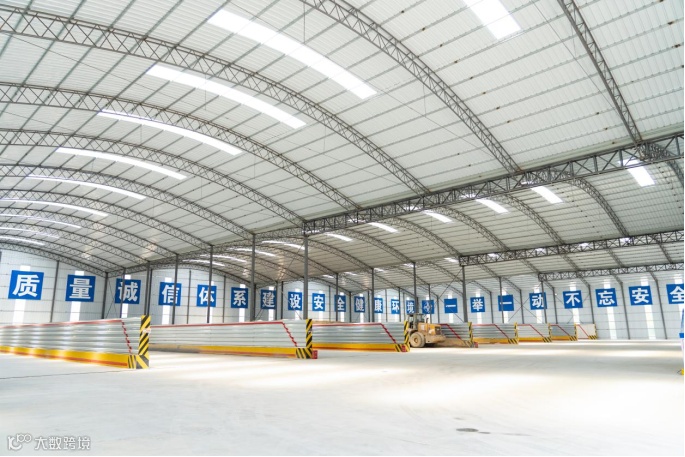

近年来,公司以“机械化换人、自动化减人,信息化赋能”为目标,聚焦预制梁的施工质量和效率提升,打造了一批生产过程可视化、施工流程标准化、业务管理数字化、机械设备智能化和管理决策智慧化的高质量预制梁场。
京雄高速SG5标预制梁场为京雄高速河北段最大梁场,制梁总数为2750片T梁,其中30mT梁2562片、40mT梁188片,预制T梁混凝土方量为89315方,制梁时间仅为6个月,单月最大制梁产能为500片,架梁600片。

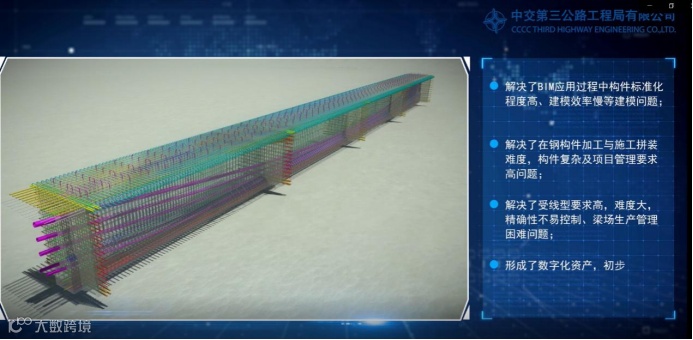

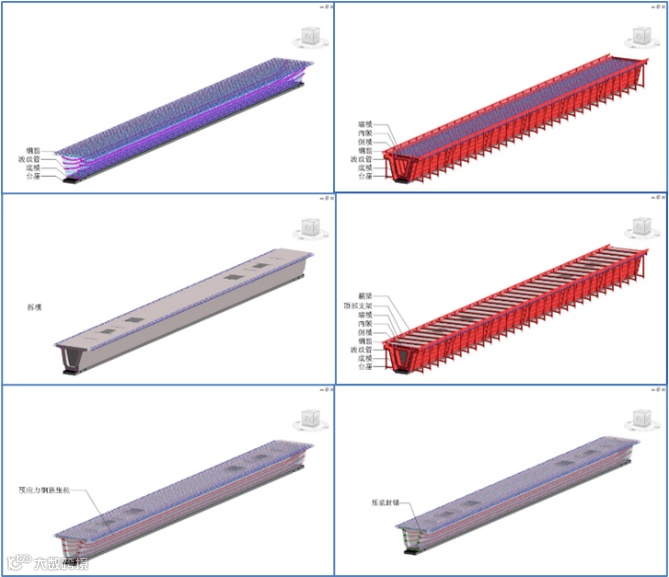

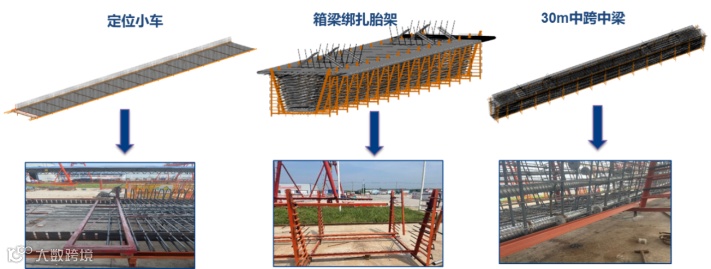

对箱梁工艺工装进行精细化设计,助力项目品质工程建设

项目梁场建设成果荣获2022年度交通建设微创新成果,并荣获级局科技进步奖1项、工法1项,申报发明专利1项。
济南轨道交通8号线预制梁场承担全线19.9千米高架区间制、运、架U型梁施工任务,为全线节点性工程,施工技术难度大、安全风险多、统筹各工区架梁组织难度大。

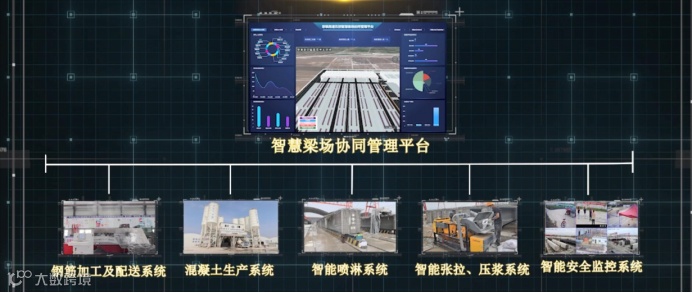

梁场采用BIM技术对U型梁预制、运输、架设环节进行4D模拟,并制作可视化交底,通过可视化的手段提前对U梁施工全工程进行虚拟建造,提前发现和消除错误工序。应用钢筋数控加工、自动喷淋、智能张拉等自动化技术来保证U型梁施工质量。使用智慧梁场制存运架一体化管理系统来统筹全线预制梁制、运、架施工,实现U梁施工智慧化管理。
梁场整个生产过程做到“流水化作业、智能化控制、信息化管理、装配化施工”,保障了预制梁安全高效施工生产,获得各参建单位高度评价,更被济南交投公司称赞为“五星级梁场”。
