主网受损,三色铁军紧急出动

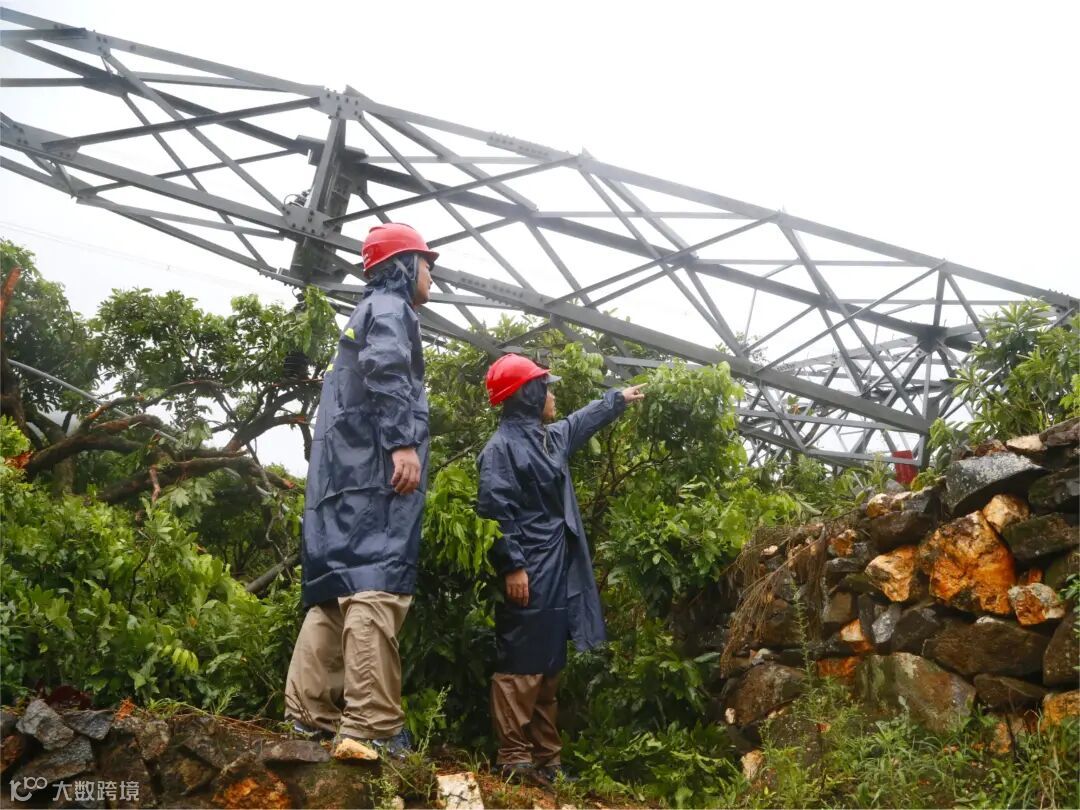

灾情发生后,公司立即启动应急抢修机制,迅速组织抢险人员赶赴现场进行首轮勘察,台风过后,山路湿滑加上道路陡峭、场地狭窄给后续施工带来不少难题。

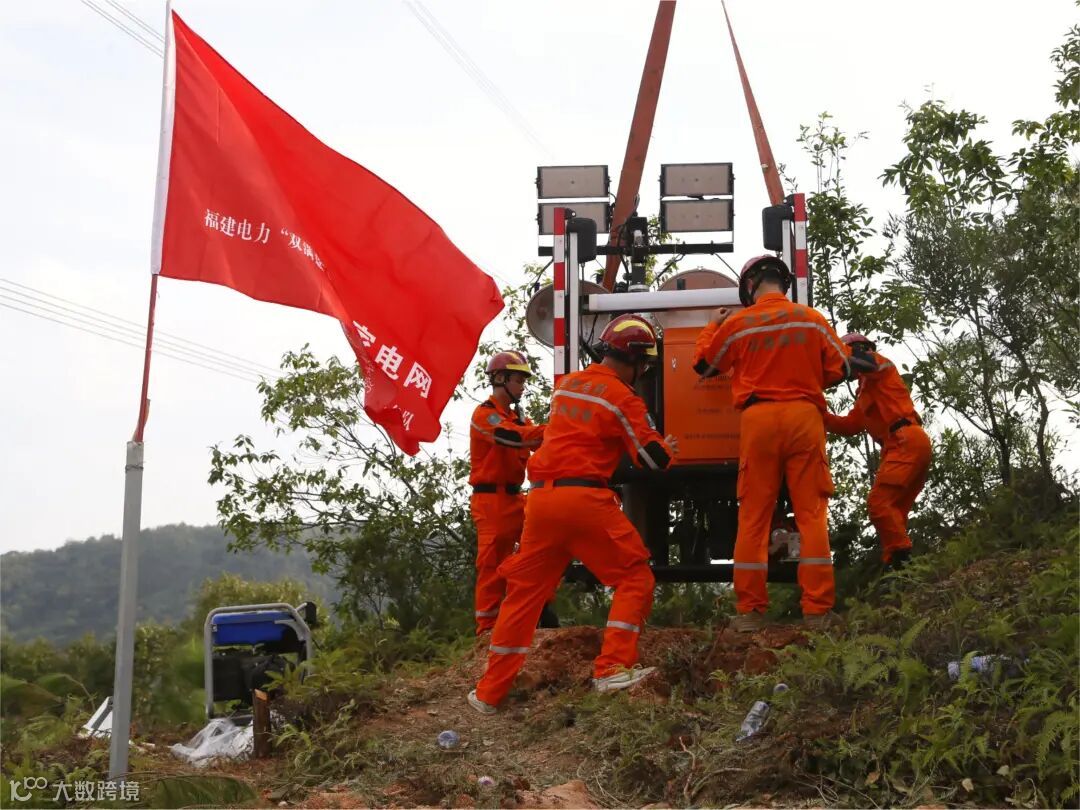

一个党员就是一面旗帜,行动是最有力的带动,示范是最鲜明的垂范。“风停,人进,路不通,就徒步。时间不等人,要先干起来。”国网福建电力“双满意”(输电快速复电)党员服务队队长王领,接令后就以“逢山开路、遇水搭桥”的决心带领队员背上工具先行跋涉进山,开始了路面清障和倒塔拆旧作业。面对作业场地有限、下山道路狭窄的困境,他和队员们采取“随拆随运”的方式,肩挑背扛把塔材零部件搬运下山。
攻坚克难,决战在高山之巅

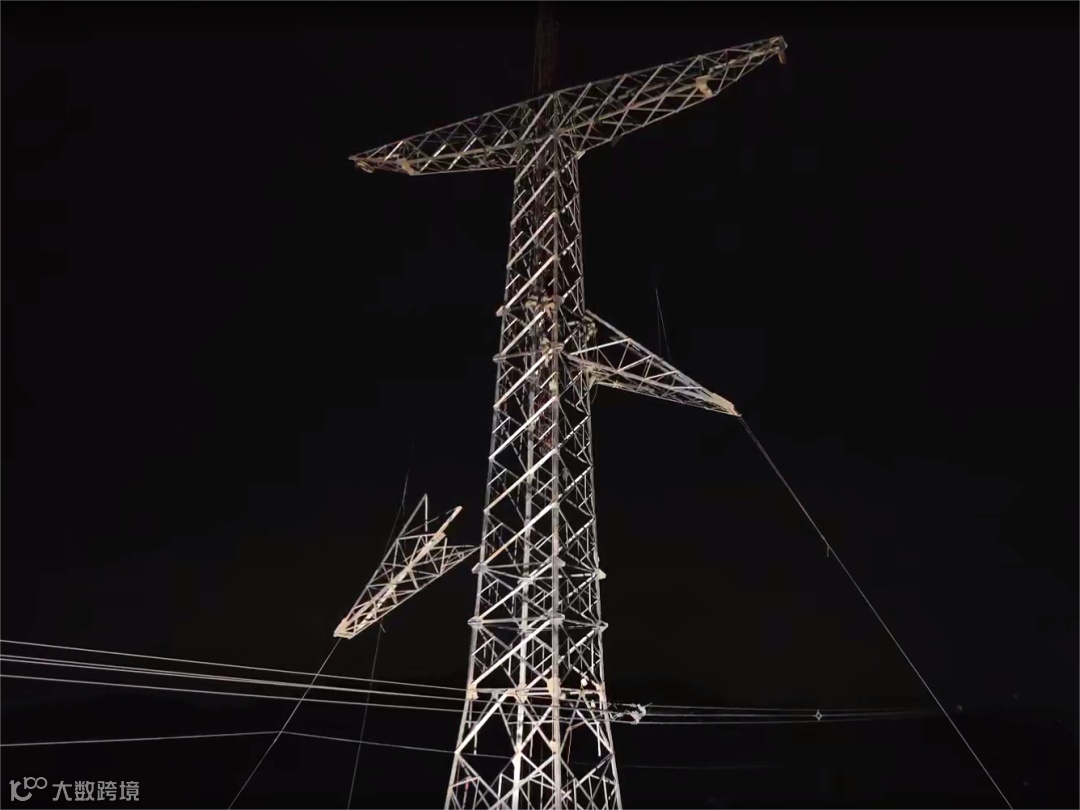

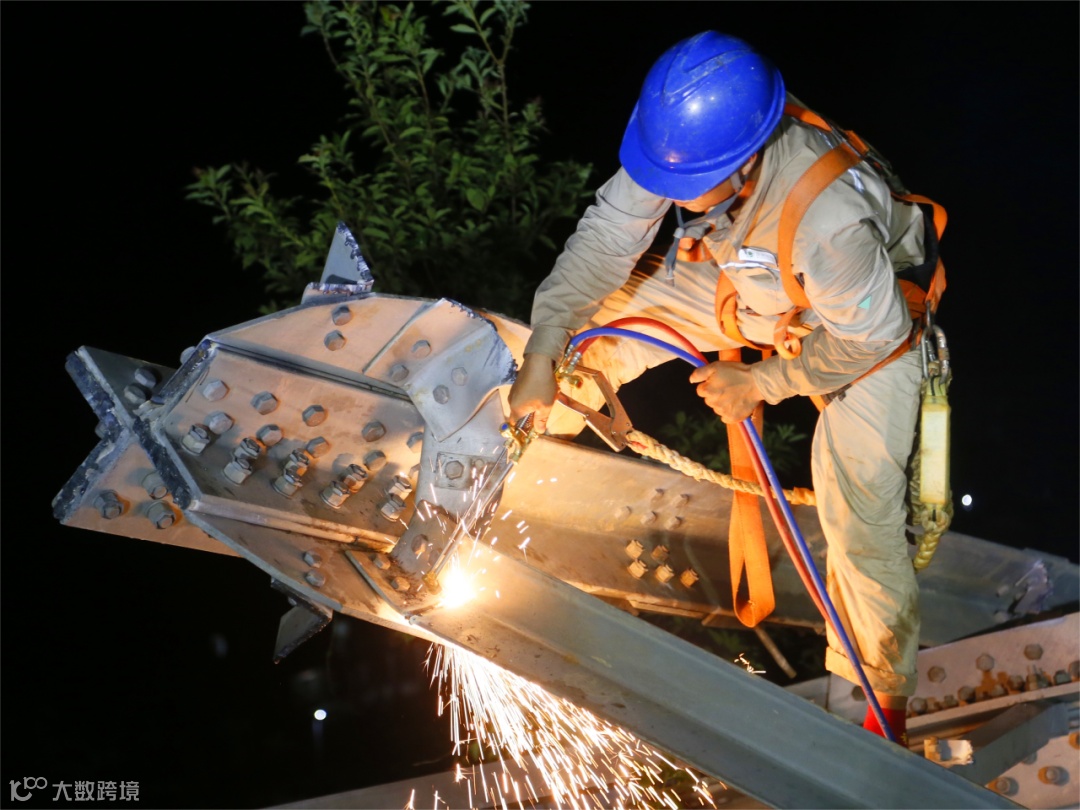

7月31日,经过前期现场勘察和工作计划初拟,现场迅速投入抢修前期阶段,170余名人员同步开展工作,倒塔拆旧、场地平整、便道修筑等施工作业面安全有序铺开,抢修工作高效推进。为了加快抢修速度,施工人员“两班倒”,白天黑夜不停歇,开足马力抢工期。

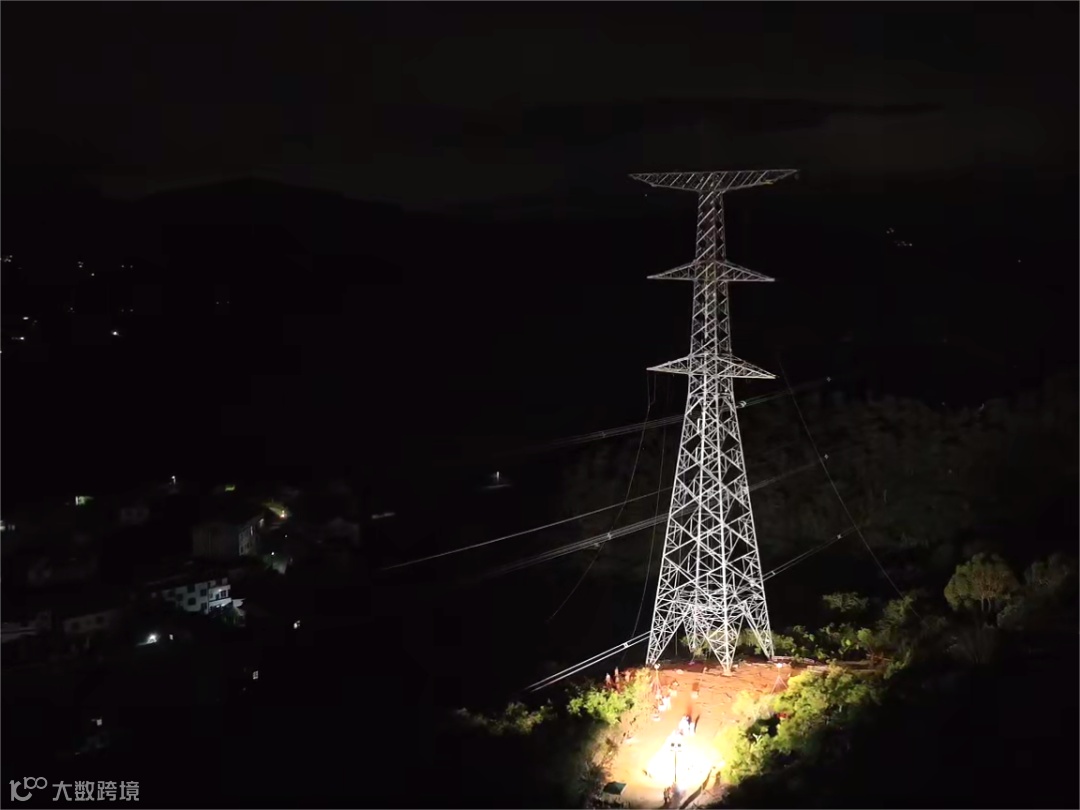

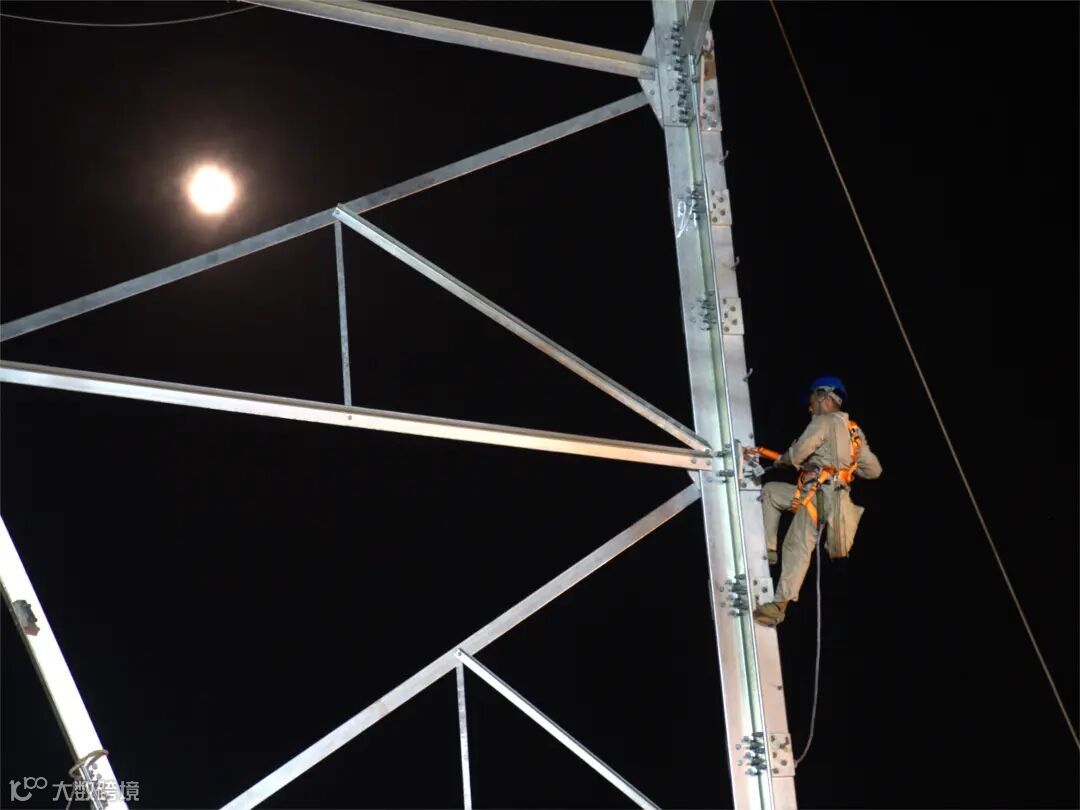

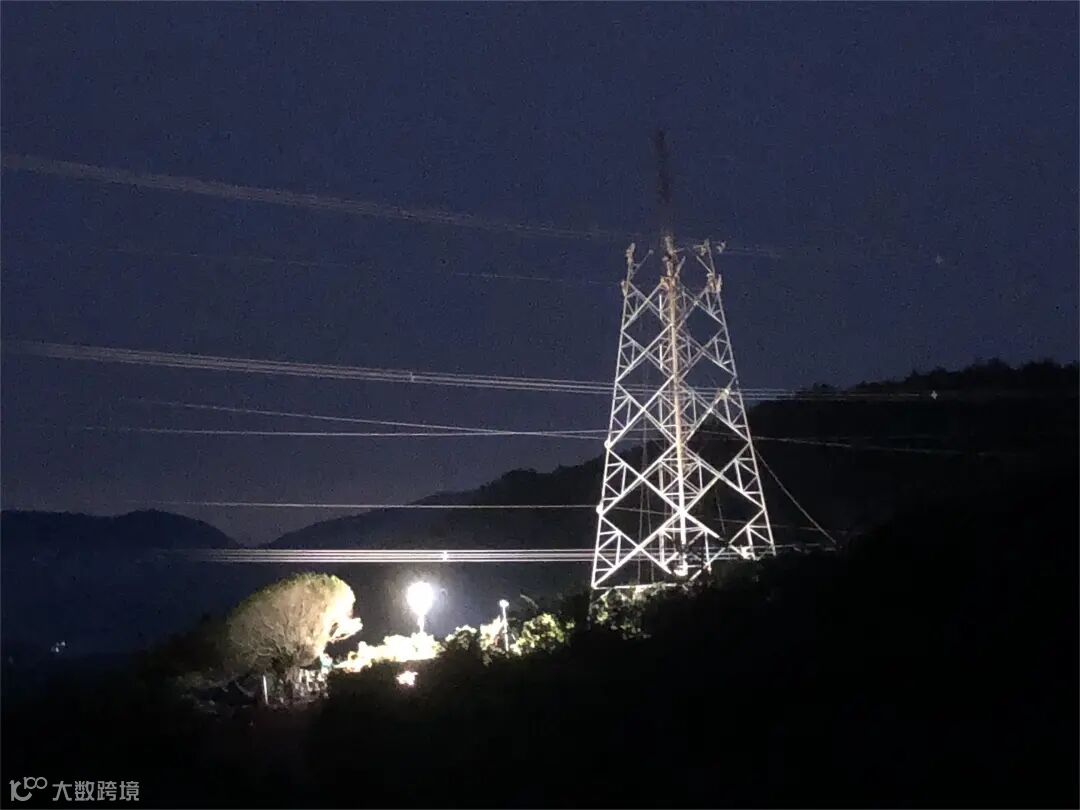

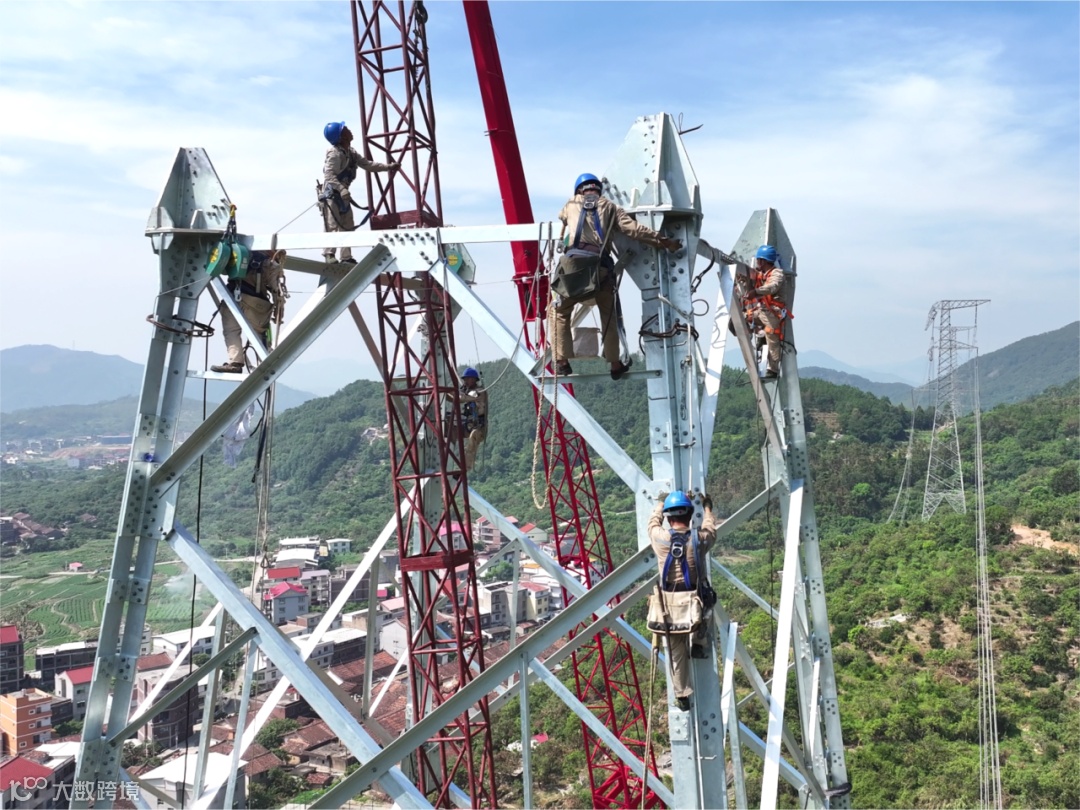

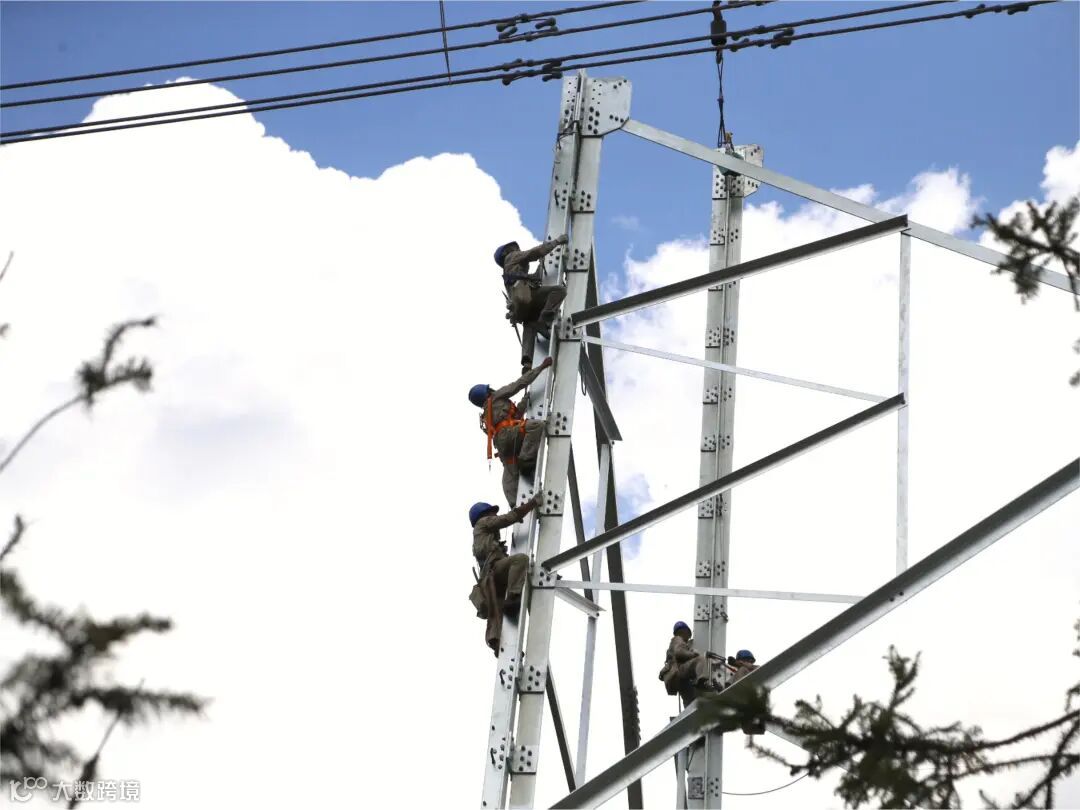

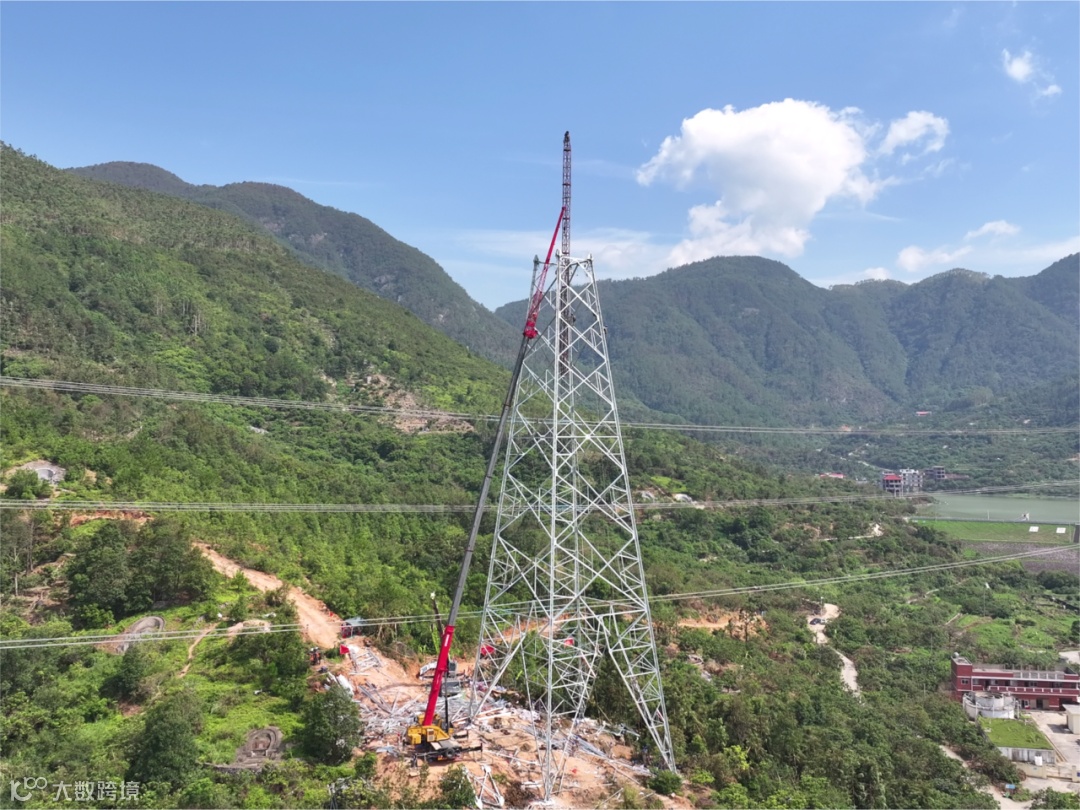

8月1日下午,短短两天时间内,#35号旧塔拆除工作已经全部完成;8月3日,全体抢修人员投入#35号铁塔组立工作;8月7日,经过5天5夜的鏖战,#35号铁塔组立完成;8月8日,#34号铁塔开始横担拆除工作,11日塔身组立完成,工作进度不断被刷新。
旗帜领航,福建速度架起电网脊梁

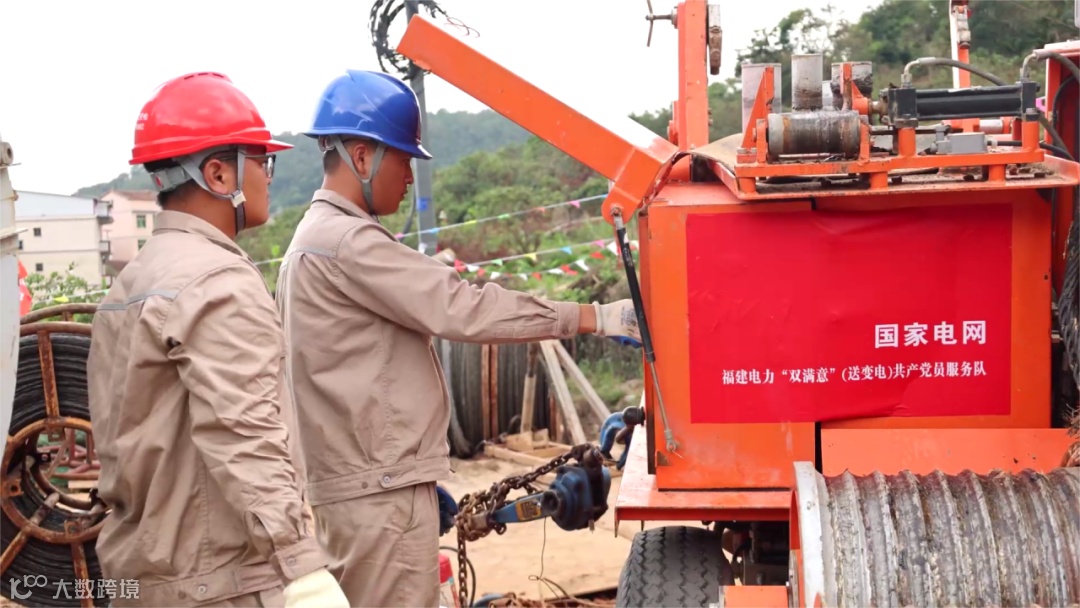

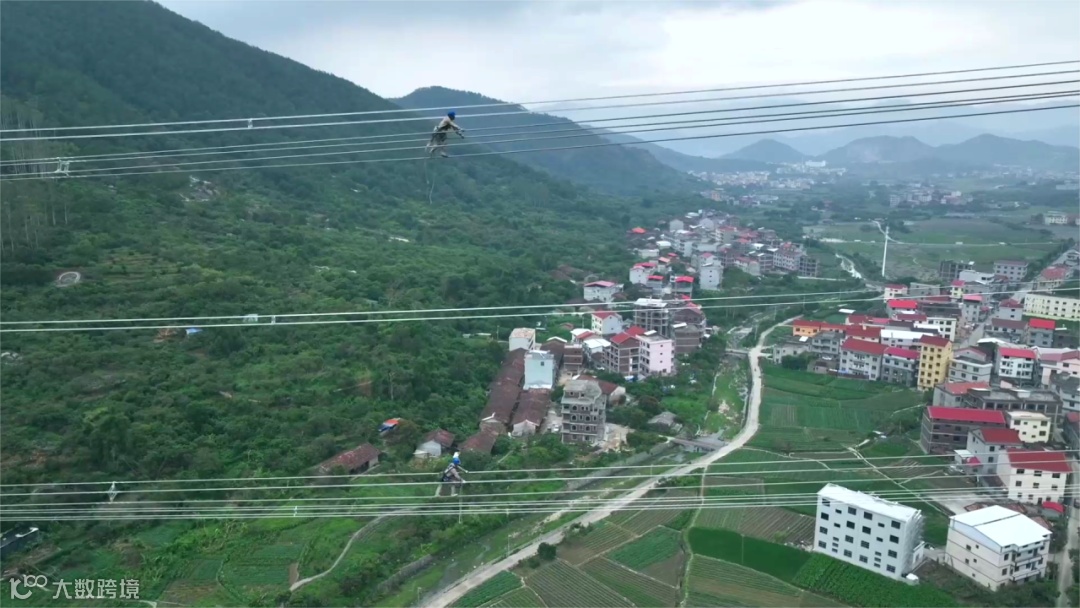

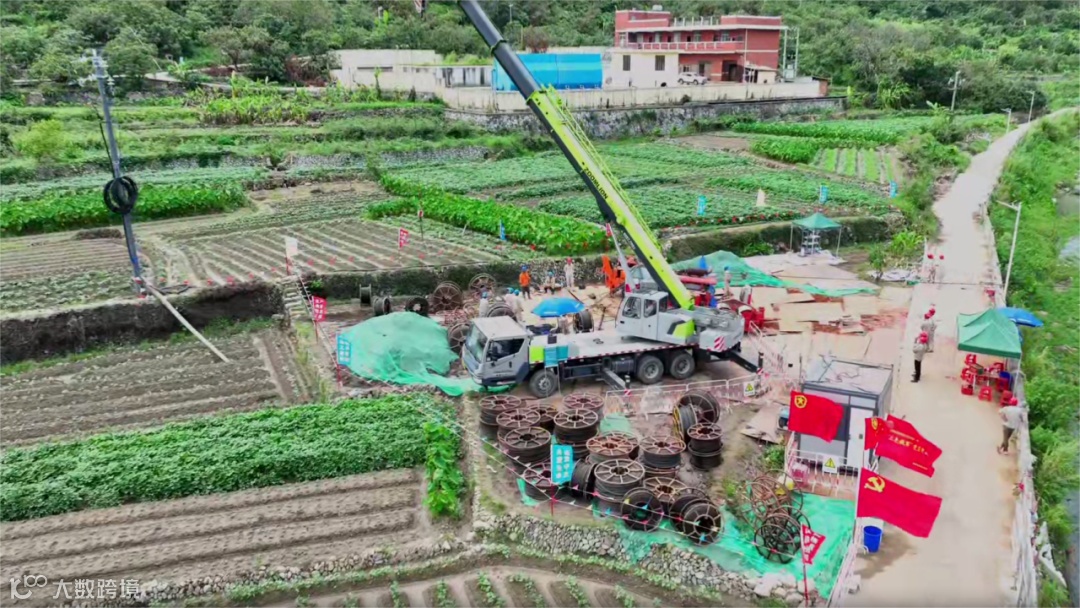

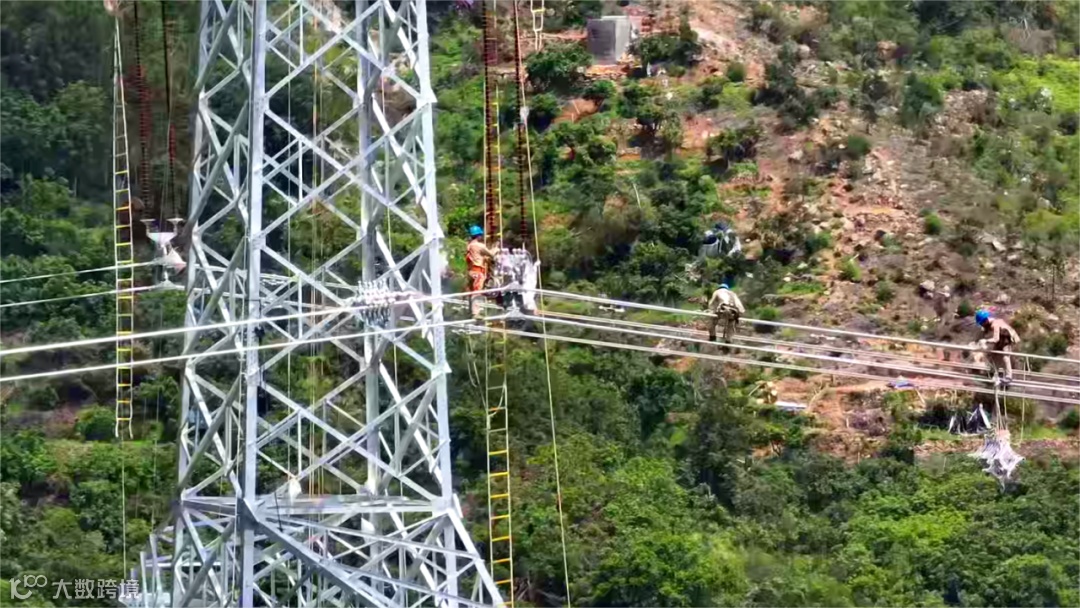

“地线到位,小张张住!”对讲机传来牵引场指挥响亮、简洁明了的指令,小张力机操作手应声而动,稳稳停机。8月15日,随着500千伏莆顶Ⅰ、Ⅱ路#32-#39最后一根地线顺利到位,标志着本次500千伏莆顶Ⅰ、Ⅱ路抢修实现导地线全部贯通。机具设备分公司积极响应抢修指挥部的最新指令,齐心协力,统筹安排,确保抢修所需设备及工器具第一时间进场就位。从8月12日第一相导线展放到8月15日最后一根地线就位,共历时4天,助力本次抢险架线施工任务顺利完成。

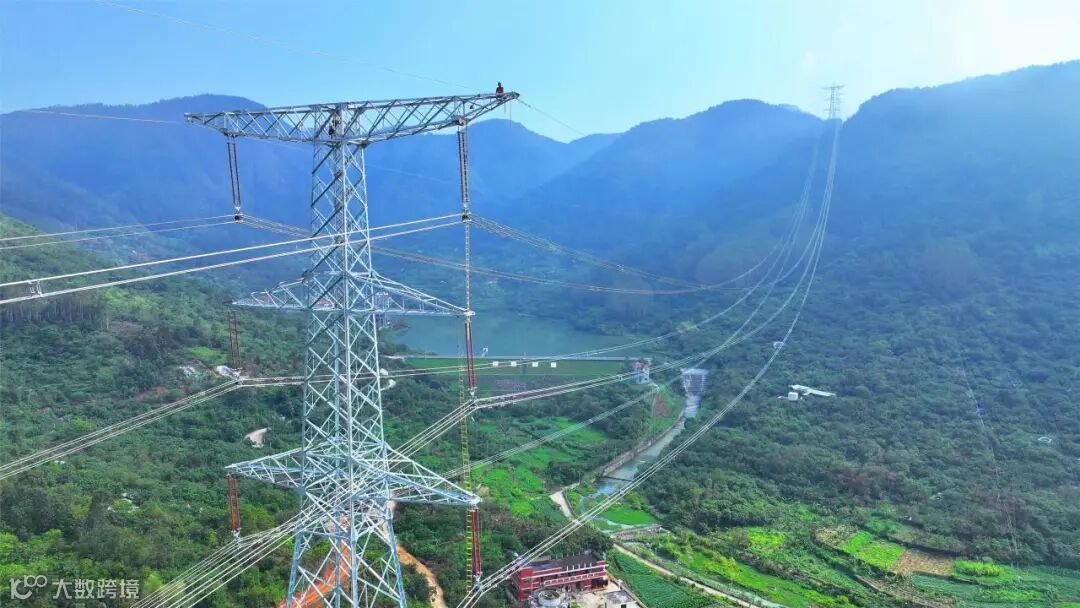

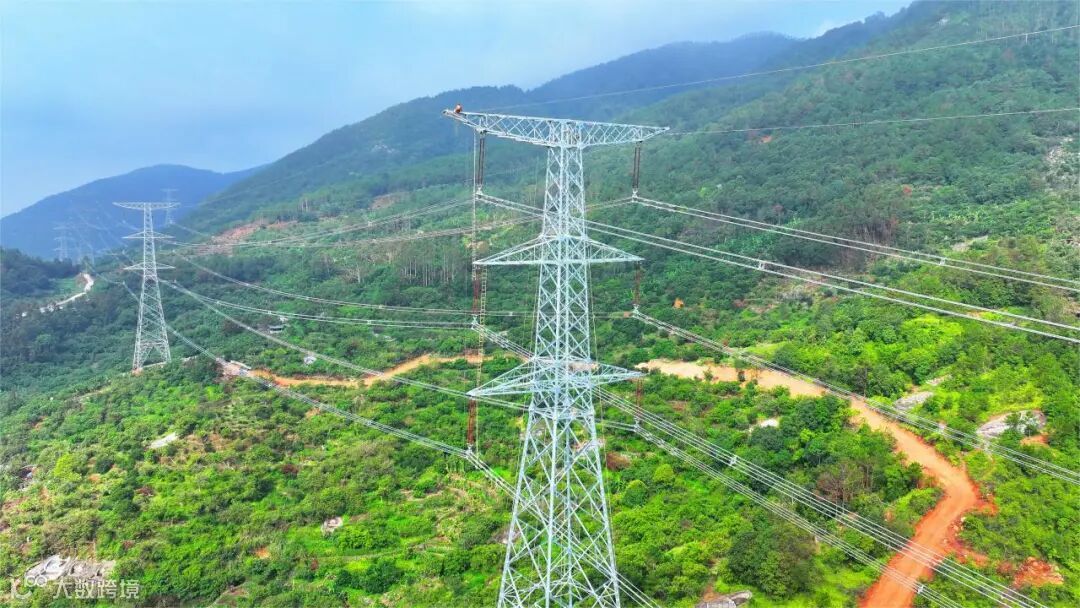

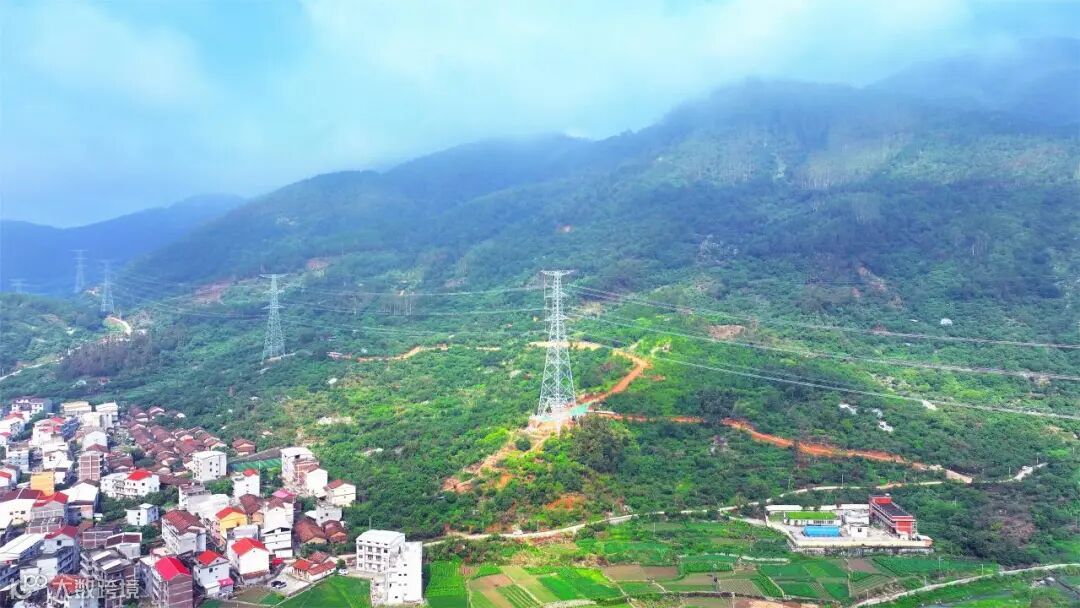

附件安装作为最后一项关键工作最终在8月17日完成。经属地公司验收并完成消缺后,线路于8月17日23时43分成功送电。
