东阳这项天然气工程全面启动!涉及48个村

东阳这项天然气工程全面启动!涉及48个村 东阳城市网
2025-04-25
4

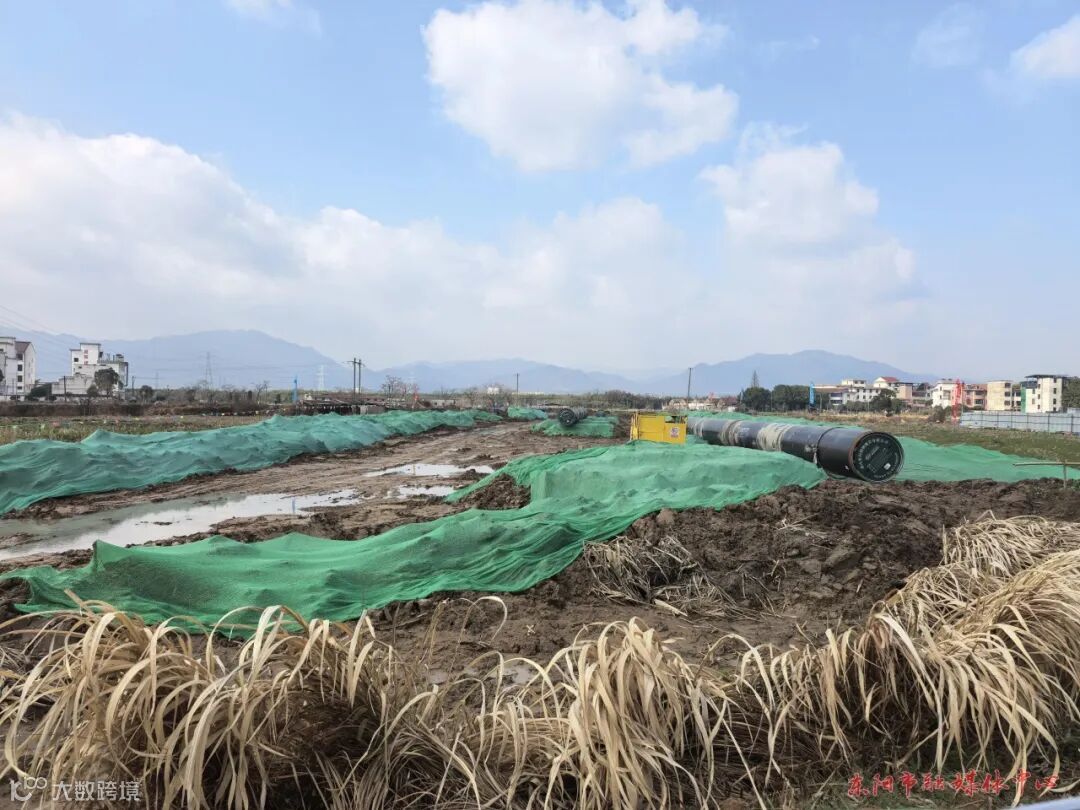

23日,川气东送二线天然气管道工程(东阳段)建设已全面启动

据了解,川气东送二线天然气管道工程是国家“十四五”重大能源项目。该工程管道全长4269公里,途经八省市,建成后每年将为沿线地区输送天然气超200亿立方米。该工程在我市境内管线总长69.49公里,涉及巍山、歌山、东阳江、湖溪、马宅、千祥6个镇48个村

去年12月30日,我市在同一标段5个县市中最先建立协调机制,随后协调组多次召开协调会,制定政策处理实施办法,明确项目相关工作方案,为后续工作提供依据;积极对接各部门,协调林地、爆破等审批手续;赴各镇参与协调工作,解决村民对复垦质量等疑虑,有效推动工作进度。巍山镇白坦村系全省最先动工村。截至4月22日,巍山镇、歌山镇、东阳江镇、湖溪镇均已清表动工。

该工程预计于明年年底完工,建成后对我市保障能源供应、居民生活水平提升、产业结构升级具有重要意义。”市发改局工程总专班相关负责人介绍。

来源| 歌画东阳

版权归原作者所有,如有侵权请及时联系
