87、施工进度计划检查的内容包括:
①检查工程量的完成情况;
②检查工作时间的执行情况;
③检查资源使用及与进度保证的情况;
④前一次进度计划检查提出问题的整改情况。
88、施工进度控制的措施【必考】
①组织措施:组织、部门、人员、分工、流程、会议。
②管理措施:管理的方法、管理的手段、施工管理、合同管理、风险管理、承发包模式、物资采购模式、网络计划方法、信息技术。
③经济措施:资金、激励(资源)。
④技术措施:设计理念、设计路线、设计方案、施工方案、施工技术、施工方法、施工机械。
89、影响施工质量的主要因素:“人、材料、机械、方法及环境”。
90、施工质量控制的特点:【 老师提醒:易考多选】
(1)需要控制的因素多
(2)控制的难度大——建筑产品的单件性和施工生产的流动性。
(3)过程控制要求高
(4)终检局限大
91、质量成本可分为运行质量成本和外部质量保证成本。
92、施工质量保证体系的内容
(1)项目施工质量目标
(2)项目施工质量计划
(3)思想保证体系
(4)组织保证体系
(5)工作保证体系
93、质量管理体系的文件主要由质量手册、程序文件、质量计划和质量记录等构成。【老师提醒:易考多选】
94、施工质量控制的基本环节:【老师提醒:易考多选】【区分三个内容的判断】
(1)事前质量控制:编制施工质量计划,明确质量目标,制定施工方案,设置质量管理点等。
(2)事中质量控制:首先是对质量活动的行为约束,其次是对质量活动过程和结果的监督控制。
(3)事后质量控制:对质量活动结果的评价、认定和对质量偏差的纠正。
学习进度52%
学习进度50%
88.现场必须实施封闭管理,现场出入口应设大门和保安值班室、大门或门头设置企业名称和企业标识,车辆和人员出入口应分设,车辆出入口应设置车辆冲洗设施,人员进入施工现场的出入口应设置闸机;建立完善的保安值班管理制度,严禁非施工人员任意进出。【老师提醒:易考单选】
89.一般路段围挡高度不得低于 1.8m,市区主要路段的围挡高度不得低于 2.5m。【老师提醒:易考单选,法规和实务考点】
90.食堂应设置隔油池,并应及时清理,厕所的化粪池应做抗渗处理。【老师提醒:易考单选,处理措施】
91.灭火器应摆放稳固,其铭牌必须朝外。【老师提醒:易考单选】
92.手提式灭火器应使用挂钩悬挂,或摆放在托架上、灭火箱内,也可直接放在室内干燥的地面上,其顶部离地面高度应小于 1.5m,底部离地面高度宜大于 0.15m。【老师提醒:易考单选,高度】
93.在城市市区范围内从事建筑工程施工,项目必须在工程开工前向工程所在地县级以上地方人民政府环境保护管理部门申报登记。施工期间的噪声排放应当符合国家规定的建筑施工场界噪声排放标准。【老师提醒:易考单选,注意想什么部门申报】
94.夜间施工的(一般指当日 22 时至次日 6 时,特殊地区可由当地政府部门另行规定),需办理夜间施工许可证明,并公告附近社区居民。【老师提醒:易考单选,注意夜间施工的时间】
95.现场临时用水包括生产用水、机械用水、生活用水和消防用水。【老师提醒:易考多选,会计算】
96.消防用水一般利用城市或建设单位的永久消防设施。如自行设计,消防干管直径应不小于 100mm,消火栓处昼夜要有明显标志,配备足够的水龙带,周围 3m 内不准存放物品。【老师提醒:易考单选】
97.高度超过 24m 的建筑工程,应安装临时消防竖管,管径不得小于 75mm,严禁消防竖管作为施工用水管线。每层必须设消火栓口,并配备足够的水龙带。【老师提醒:易考单选】
98.施工现场临时用电设备在 5 台及以上或设备总容量在 50kW 及以上者,应编制用电组织设计;否则应制定安全用电和电气防火措施。临时用电组织设计应由电气工程技术人员组织编制,经相关部门审核及具有法人资格企业的技术负责人批准后实施。使用前必须经编制、审核、批准部门和使用单位共同验收,合格后方可投入使用。【老师提醒:易考单选】
99.安全标志分为警告标志、禁止标志、指令标志和提示标志四大类型。多个安全警示牌在一起布置时,应按警告、禁止、指令、提示类型的顺序,先左后右、先上后下进行排列。各标志牌之间的距离至少应为标志牌尺寸的 0.2 倍。【老师提醒:易考多选,顺序】
100.施工进度计划按编制对象的不同可分为总进度计划、单位工程进度计划、分阶段(或专项工程)工程进度计划、分部分项进度计划四种【老师提醒:易考多选】。
学习进度45%
81.在沉桩过程中发现下列情况应暂停施工,并采取措施进行处理:
(1)贯入度发生剧变
(2)桩身发生突然的倾斜、位移或有严重回弹
(3)桩头或桩身破坏
(4)地面隆起
(5)桩身上浮

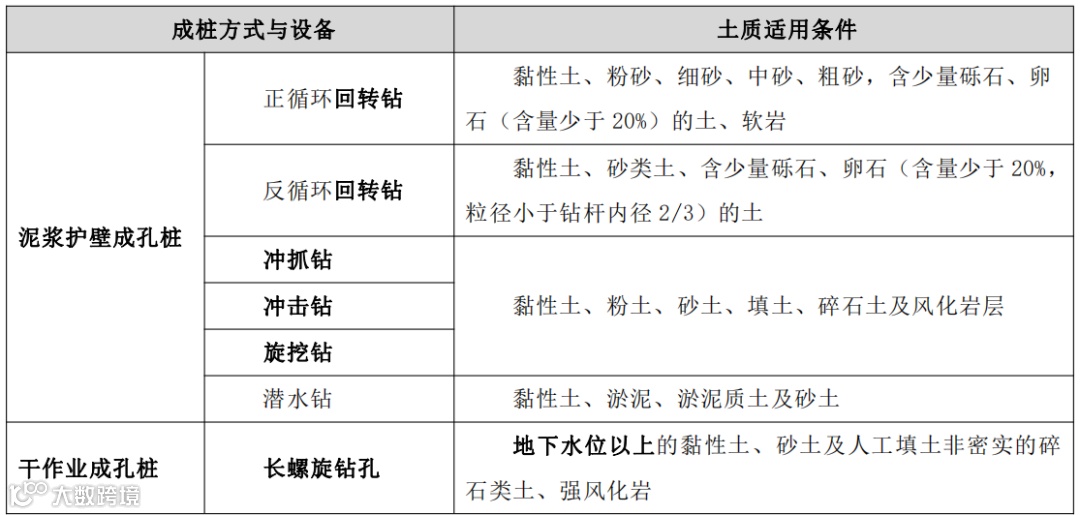

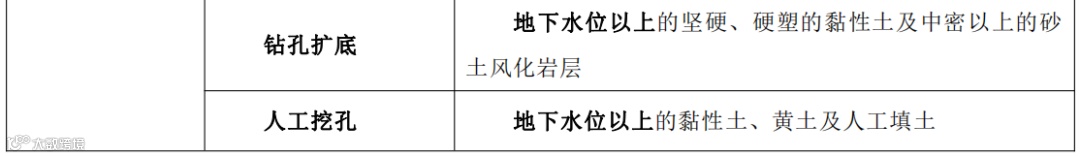

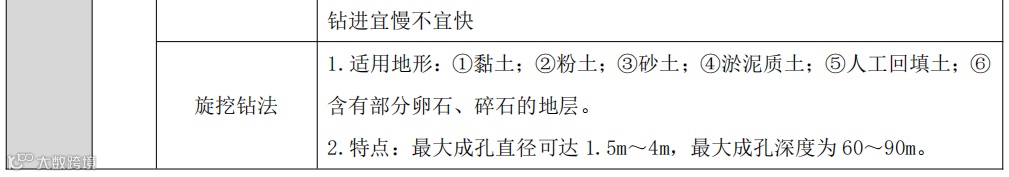

82.钻孔灌注桩设备的选择【 老师提醒:主要考核成桩设备和土层及地下水的对应】

83.钻孔灌注桩护筒
(1)作用:孔口定位、防止孔口坍塌
(2)要求:高出施工水位(地下水位)2m,且高出施工地面 0.3m
84.灌注桩各工序应连续施工,吊放钢筋笼入孔时,不得碰撞孔壁,钢筋笼放入泥浆后 4h 内必须浇筑混凝土。
85.水下灌注混凝土【 老师提醒:主要考核选择题或案例题的计算】
(1)混凝土坍落度宜为 180-220mm
(2)导管使用前应试拼、试压,导管底部至孔底 0.3-0.5m
(3)首批混凝土埋没导管底部不小于 1m,灌注过程中导管埋入混凝土深度 2-6m
(4)混凝土超灌 0.5-1m(此部分混凝土质量差,需凿除)
(5)灌注水下混凝土必须连续施工,并应控制拔提导管速度,严禁将导管提出混凝土灌注面。灌注过程中的故障应记录备案。
86.人工挖孔桩
(一)孔径人工挖孔桩的孔径(不含孔壁)深度不宜超过25m
(二)护壁的要求
(1)护壁的厚度、配筋、拉结钢筋、混凝土强度符合设计要求
(2)井圈中心线和设计轴线的偏差不得大于 20mm
(3)上下节护壁混凝土搭接长度不得小于 50mm
(4)每节护壁必须振捣密实,并应当日施工完毕
(5)应根据土层渗水的情况使用速凝剂;强度大于 5MPa 时方可进行
87.冲击钻成孔(泥浆护壁),每钻进 4-5m 验孔一次
88.钻孔垂直度不符合规范要求【 老师提醒:主要考核案例题垂直度不符合的原因】
(1)场地平整度和密实度差(措施:压实平整场地)
(2)转机安装不平整(措施:安装钻机时应严格检查钻机的平整度和主动钻杆的垂直度,钻进过程中应定时检查主动钻杆的垂直度
(3)钻头翼板磨损不一,钻头受力不均(措施:定期检查钻头、钻杆,发现问题及时维修或更换)
(4)钻进中遇软硬土层交界面或倾斜岩面(措施:应低速低钻压钻进)钻孔偏斜,应及时回填黏土,再低速低钻压钻进
89.塌孔与缩径的原因【 老师提醒:主要考核案例题垂直度塌孔与缩径的原因】
(1)地层复杂
(2)钻进速度过快
(3)护壁泥浆性能差
(4)成孔后放置时间过长没有灌注混凝土
解决办法:
(1)控制钻进速度在 2m/h
(2)改善泥浆性能
(3)钢筋骨架安装后立即灌注混凝土
90.灌注混凝土时堵管的原因
(1)导管破漏
(2)灌注导管底距孔底深度太小
(3)完成二次清孔后灌注混凝土的准备时间太长
(4)隔水栓不规范
(5)混凝土配制质量差
(6)灌注过程中灌注导管埋深过大等原因引起。
学习进度50%
41.工业安装工程质量验收评定为“不合格”时的处理办法
(1)对于难于返工又难以确定的质量部位,由有资质的检测单位检测鉴定,其结论可以作为质量验收的依据。(重新验收)
(2)经有资质的检测单位检测鉴定达到设计要求,应判定为验收通过。经有资质的检测单位检测鉴定达不到设计要求,但经原设计单位核算认可能够满足结构安全和使用功能的检验项8目,可判定为验收通过。(不作处理)
(3)经返修或加固处理的分项分部工程,虽然改变外形尺寸但仍能满足安全使用要求,可按技术方案和协商文件进行验收。
(4)通过返修或加固处理仍不能满足安全使用要求的分部工程、单位(子单位)工程,严禁判定为验收通过。
