凤凰~乌北II回750千伏
输变电工程呼图壁段完工
奋战四季度
冲刺总目标

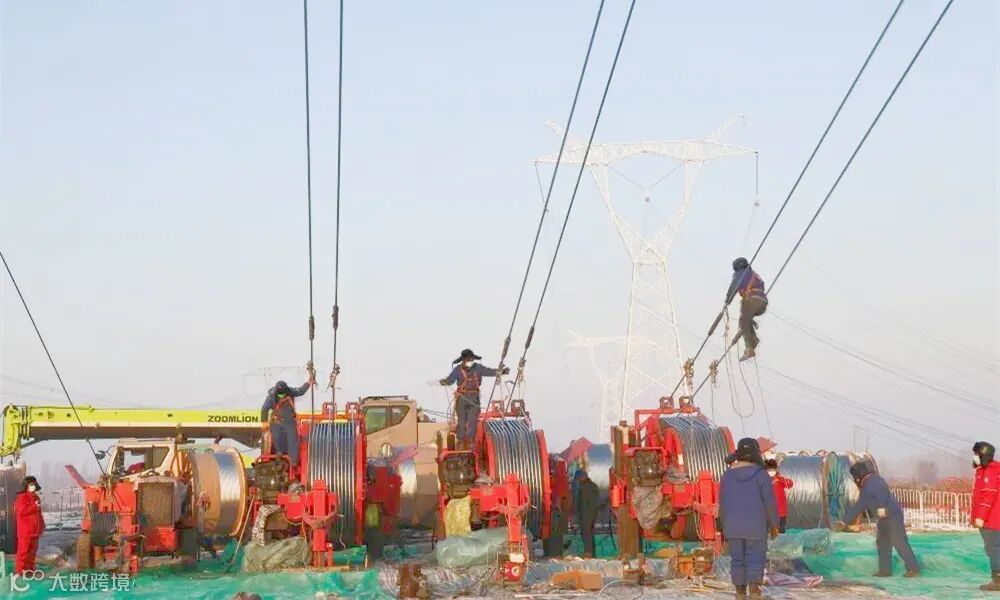

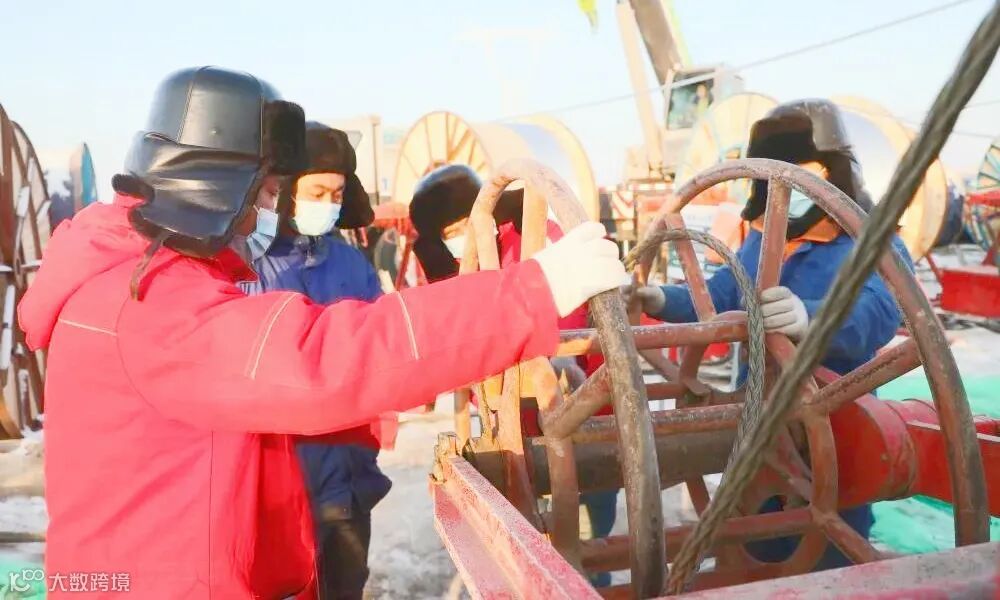

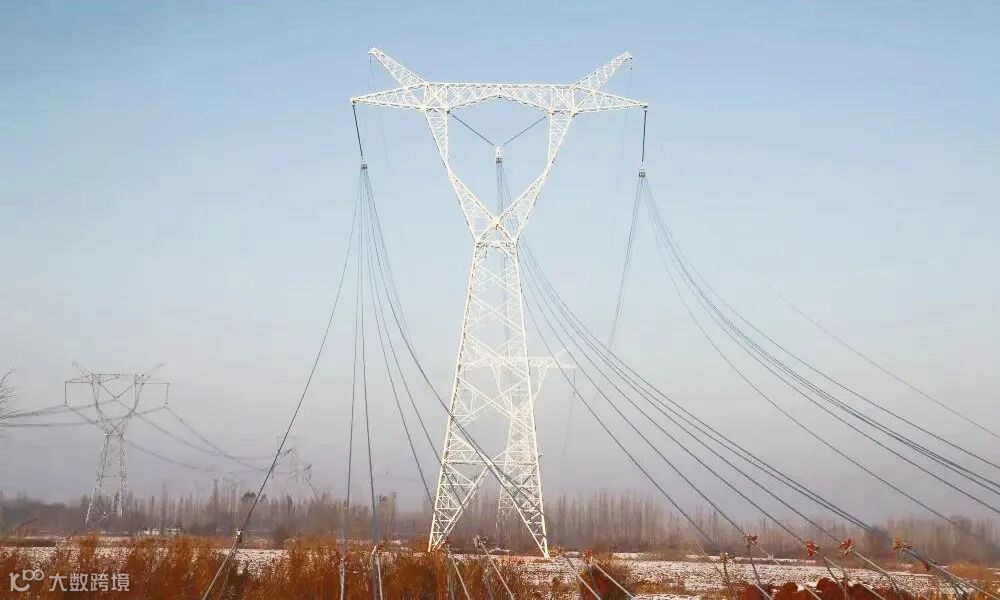

12月1日,公司凤凰~乌北II回750千伏输变电工程呼图壁段导线展放完毕,一周前现场3台张力机忙碌运转的导线展放工作告一段落,并为2021年全线贯通和2022年带电投运工作奠定坚实基础。

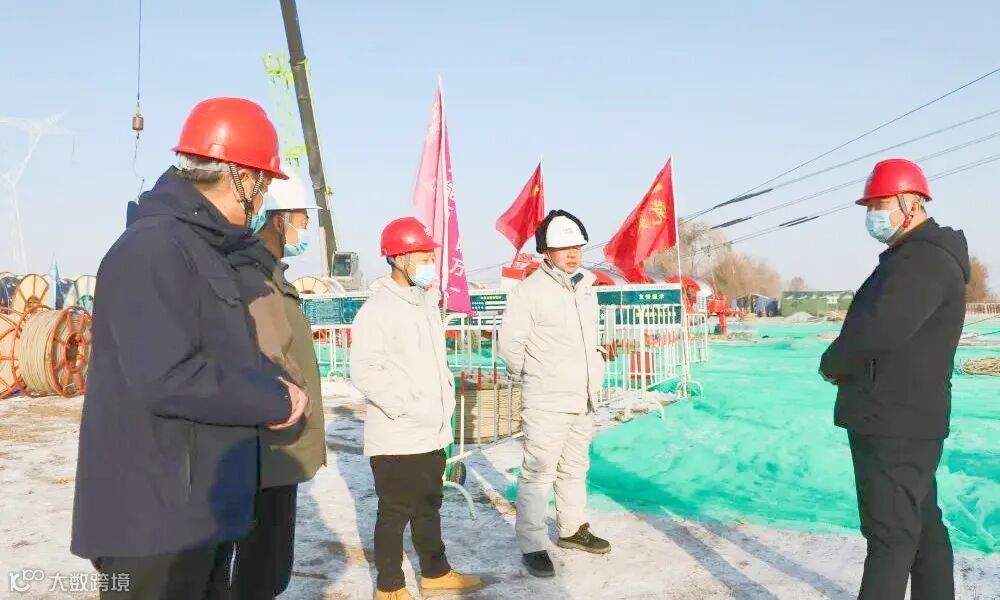

“该区段线路长6.8公里,经过15个塔位。现场配置了2套架线设备,有212名施工人员,项目部党支部通过召开“奋战四季度,冲刺总目标”动员会,成立党员突击队,带领项目全员克服大风严寒恶劣天气,紧盯预期目标不放松,将计划分解到每个工区、环节、人员,确保了该区段的按期完工。”凤凰~乌北II回750千伏输变电工程项目部党支部书记、项目经理操旭东说。
据国网呼图壁县供电公司负责人介绍:“凤凰~乌北II回750千伏输变电工程投产后,将提高750千伏网架和运行可靠性,也能够保证将伊犁和乌昌地区的清洁能源外送,为今后电力发展提供一个可靠的外部网架支撑。”

# #

凤凰~乌北II回750千伏输变电工程,在呼图壁段共新建塔基103基,线路长度约47.7公里,途经大丰镇、天山牧业有限公司、五工台镇、园户村镇、种牛场、新疆农学院、二十里店镇等地。
据悉,凤凰~乌北II回750千伏输变电工程是新疆维吾尔自治区和国家电网2021年重点建设项目,还是伊犁-精河-乌苏-凤凰-乌北II回核乌鲁木齐750千伏“双环网”的重要组成部分。该项目于2020年6月20日开工,计划2022年6月20日竣工。工程建成投运后,能有效将伊犁电网富裕的电力送至乌昌电网,保障新疆西部富裕电力的送出,提高伊犁至乌鲁木齐输电通道的送电能力,切实保障乌鲁木齐地区供电可靠性。
图文:姚 霄
编辑:李会林
审核:孙舒昌
素材来源:凤凰~乌北II回750千伏输变电工程项目部党支部
