近日
由中国能建葛洲坝电力公司承建的
新疆维吾尔自治区
博尔塔拉蒙古自治州重点建设项目
西部管道公司精河县34万千瓦光伏项目
(二标段)EPC总承包项目220千伏升压汇集站

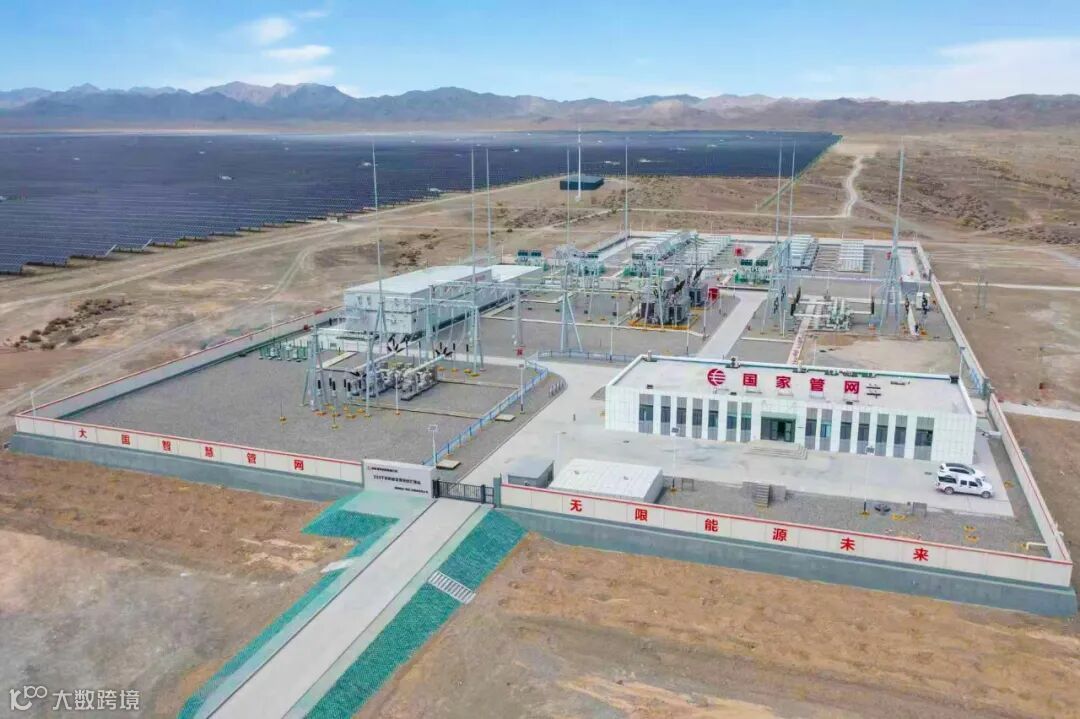

实现反送电一次成功
标志着该项目正全力冲刺全容量并网

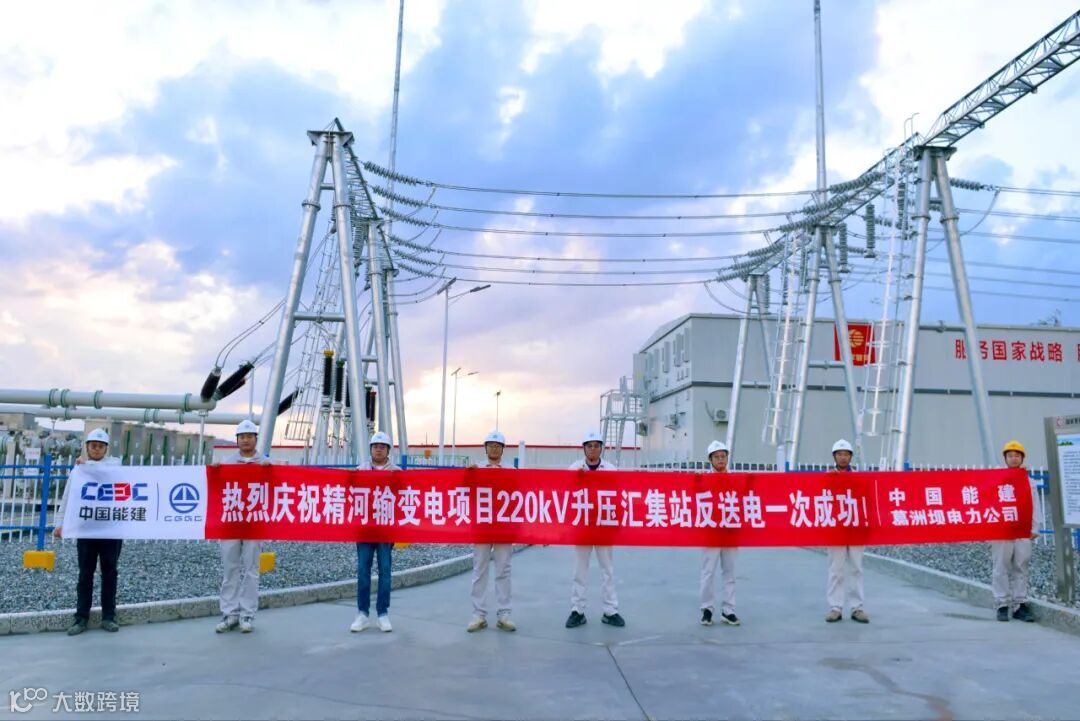

▲项目220千伏升压汇集站实现反送电一次成功
该项目位于新疆维吾尔自治区博尔塔拉蒙古自治州精河县大河沿子镇,是新疆维吾尔自治区博尔塔拉蒙古自治州重点建设项目,总投资超10亿元。公司承建的二标段装机容量为34万千瓦(交流侧),直流侧装机容量442兆瓦,计划新建220千伏升压汇集站1座,3台240兆伏主变。本期建成2台主变,配套35兆瓦/70兆瓦时储能,通过一回220千伏送出线路接入赛里木750千伏变电站,计划于2025年10月中旬实现全容量并网。

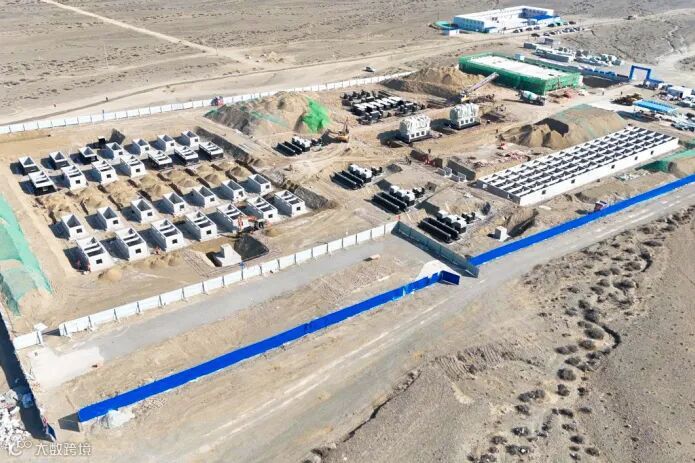

▲项目升压汇集站现场
项目整体投运后,预计年均发电量可达5.92亿千瓦时,每年可减少碳排放48.8万吨,将有效推动自治州新能源倍增计划、加速当地能源结构绿色低碳转型,为区域经济可持续发展注入强劲绿色动能。

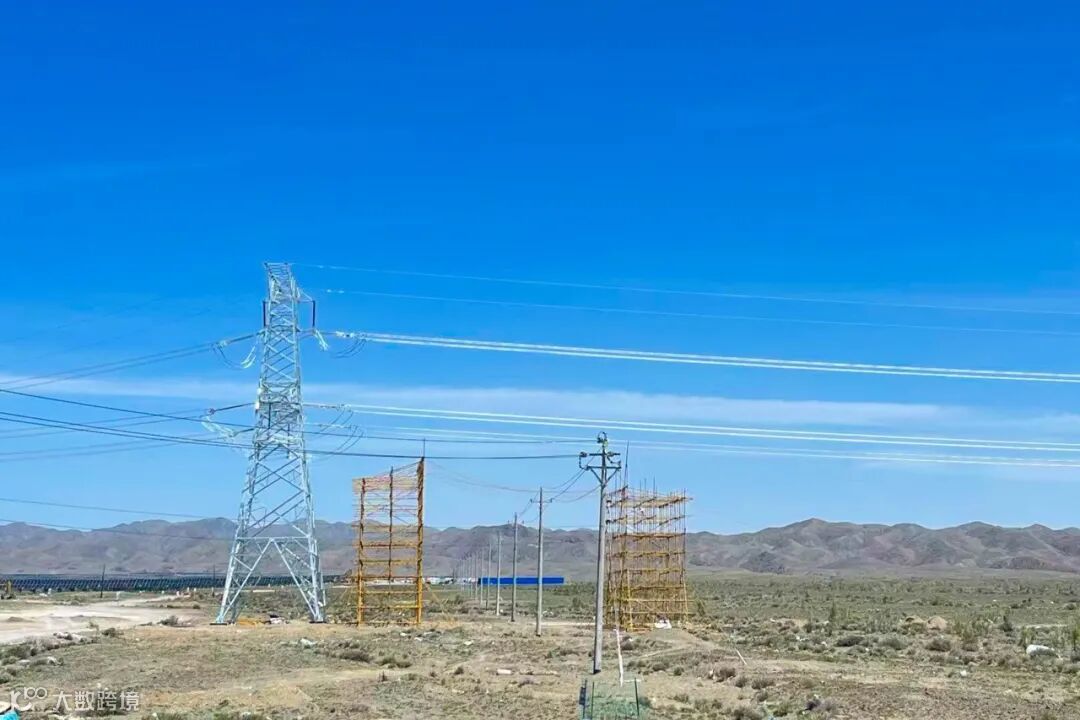

▲项目输电线路现场
作为公司首个与国家管网业主合作的重大项目,自开工以来,项目团队始终坚持高标准、严要求工作准则,刚性执行中国能建项目管理“十化”要求,扎实推进基础“334”工程建设。面对作业点位分散、高空作业占比高、外部协调环境复杂等多重挑战,项目团队始终以“安全第一、质量为本”为准则,精心组织策划,科学调配资源,顺利实现了倒送电既定目标,获得业主单位的充分认可。

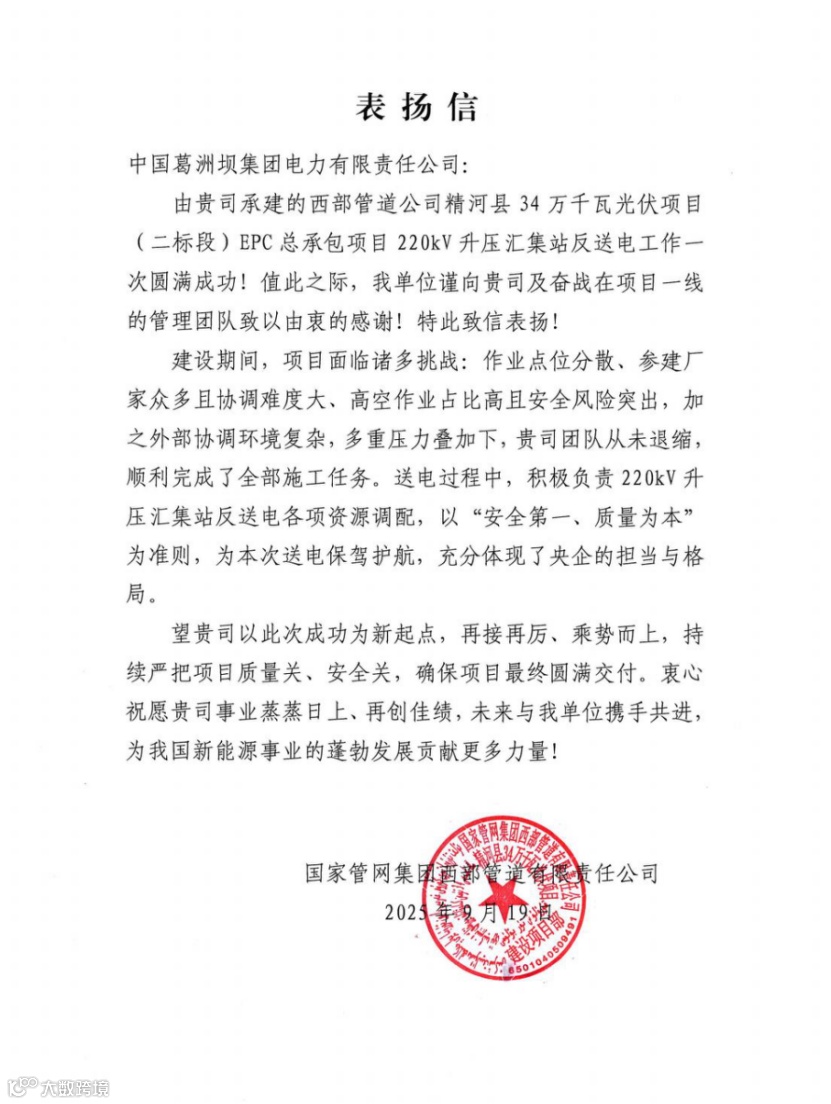

▲业主单位向公司致表扬信
下一步,项目团队将持续践行“精益即增效”的核心价值观,深入落实守正、创新、实干、担当的“八字方针”,严格落实业主要求及公司工作部署,坚决筑牢安全生产防线,严格把控工程进度、质量,持续提升项目履约创效能力,确保全容量并网目标如期、高质量完成。
项目节点回顾
2024年9月27日 项目正式开工
2025年4月5日 升压站主体结构完成
2025年6月10日 送出线路导地线架设完成
2025年9月19日 项目反送电一次成功
来源:新疆西部管道精河县34万千瓦光伏项目EPC工程总承包(二标段)项目部、党群工作部
