分布式工商业光伏新流程:2025年备案及并网全攻略

分布式工商业光伏新流程:2025年备案及并网全攻略 国晟高瓴江苏电力有限公司
2025-03-12
1
导读:相较于集中式光伏项目繁琐的审批流程,工商业分布式光伏项目以其高效、便捷的特点,仅需完成发改备案与电网并网两大核心步骤,即可迅速投入运营。

相较于集中式光伏项目繁琐的审批流程,工商业分布式光伏项目以其高效、便捷的特点,仅需完成发改备案与电网并网两大核心步骤,即可迅速投入运营。


本文将结合最新的政策导向,为您详细解析2025年工商业分布式光伏项目的办理及并网流程。


01
发改备案


工商业分布式光伏的快捷通道


当前备案流程优化概述

我国大部分省份的工商业分布式光伏项目发改备案流程已得到高度优化。企业仅需登录项目所在地的“投资项目在线审批监管平台”,录入项目基本信息,即可完成备案。

整个过程耗时极短,一般仅需1-3个工作日。


备案常见问题解答
1. 备案有效期
光伏项目备案有效期一般为2年,企业需在此期间开工建设,否则备案将失效。
若因特殊原因无法按时开工,企业应在有效期届满前向原备案部门申请延期,并说明原因及预计开工时间。
经审核批准后,备案有效期可适当延长。
2. 变更备案手续
在项目建设过程中,若项目建设地点、规模、投资主体等关键信息发生变更,企业需及时向原备案部门申请变更备案。
申请时需详细说明变更原因,并提供相应的证明材料。

备案过程中的注意事项
1. 准确填报信息
企业在备案过程中,需确保项目名称、建设地点、建设规模、投资总额等关键信息准确无误。
2. 明确备案容量
备案容量应以交流侧容量为准,并需在项目建设规模及内容中明确直流侧容量(光伏组件容量)和交流侧容量(逆变器容量)。
确保与实际装机容量相匹配,避免后续并网过程中出现不必要的麻烦。
3. 遵守相关规定
企业需严格遵守国家及地方关于分布式光伏项目的相关规定和要求。
未取得备案手续的发电项目,不得擅自开展施工建设,以免触犯相关法律法规并遭受处罚。

02
电网并网


工商业分布式光伏的最后一公里



相较于发改备案的简洁高效,电网并网环节则显得相对复杂。但只要我们理清步骤、掌握要点,同样能够顺利推进项目进程。

并网流程“九步走”

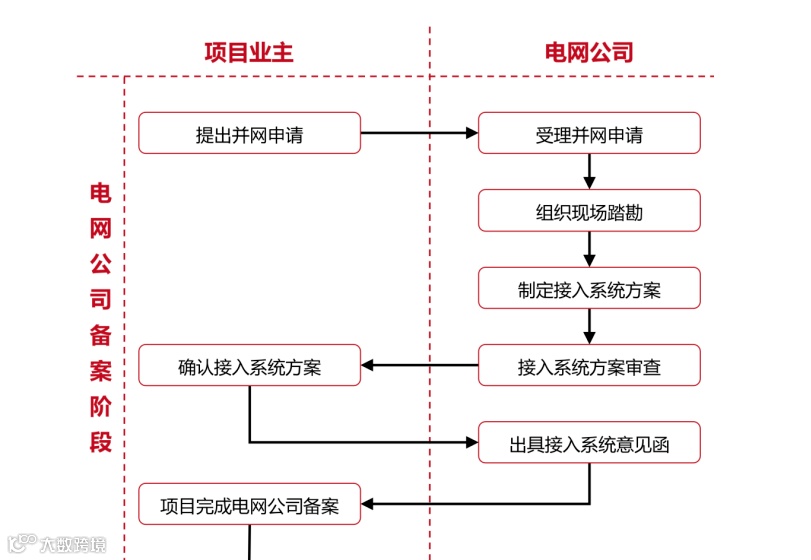

提交申请(营业执照、屋顶产权证明)→ 2. 供电公司现场勘查 → 3. 接入方案批复 → 4. 设计文件审查 → 5. 施工建设 → 6. 并网验收 → 7. 签订购售电合同 → 8. 计量装置安装 → 9. 正式投运



可开放容量查询
在正式启动项目前,光伏业主需提前到供电营业厅或国家电网公司门户网站查询项目所在区域电网的可开放容量。
若开放容量不足,则需考虑调整项目规模或选址,以免后续并网受阻。
推荐查询方法包括:



登录网上国网APP,通过“查询菜单-信息公开-电网可开放容量及受限情况”进行查询。


◆使用微信小程序“电小二”等官方渠道,选择“光伏承载力查询”功能,可查询全国范围内的可开放容量信息。


◆2月19日,云南能源局发布分布式光伏接网容量查询平台上线。



并网申请提交
在提交并网申请时,企业需要准备一系列材料,以确保申请的顺利进行。具体包括:
◆经办人身份证、法人授权委托书;
◆企业营业执照、土地证或屋顶租赁协议;
◆土地证或屋顶租赁协议:1)对于自有屋顶的项目,需提供土地证原件及复印件2)对于租赁屋顶的项目,则需提供屋顶租赁协议及出租方的土地证复印件。
◆接入系统设计资料:包括项目实施方案、接入系统设计方案等
    特殊要求:



    合同能源管理项目需提供多方协议;



    公共屋顶项目需业主委员会同意证明


接入系统方案答复
技术标准:
电压等级优先采用低电压接入(如380V),符合《分布式电源并网技术规定》(GB/T 19964);
需设置并网开断设备,满足防雷和继电保护要求。
答复时限:
380V/220V项目:7个工作日;
10kV及以上项目:10个工作日。

设计文件审核
在设计完成后,企业用户需将设计文件提交给电网公司进行审核。具体提交材料包括:
设计单位资质证明:提供设计单位的资质证明文件,确保设计单位具备相应的设计资质和能力。
电气主接线图:提供电气主接线图,明确光伏电站的电气连接方式和主要设备配置。
设备清单:列出光伏电站所需的主要设备清单,包括光伏组件、逆变器、并网开断设备、继电保护装置等,并注明设备型号、规格、数量等关键信息。
继电保护方案:提供继电保护方案,明确继电保护装置的配置、整定值、动作逻辑等关键信息,确保光伏电站在电网故障时能够及时切除故障点,保障电网安全。
审核流程:电网公司5-10个工作日内完成审查,不合格需修改后重新送审。

工程施工
◆资质要求:施工单位需具备《承装(修、试)电力设施许可证》。
◆施工规范:符合《光伏发电系统接入配电网技术规定》(GB/T 29319)。

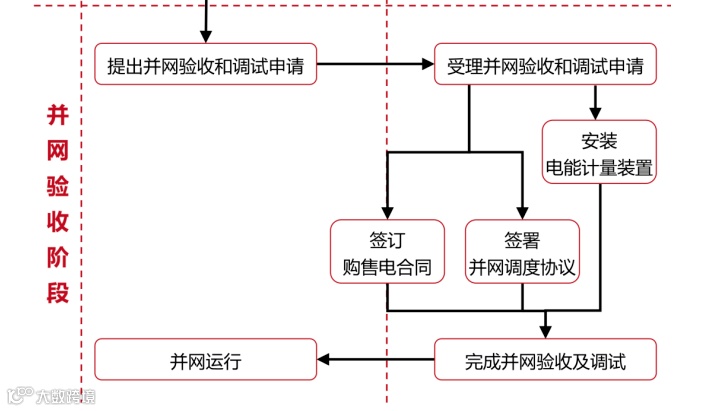

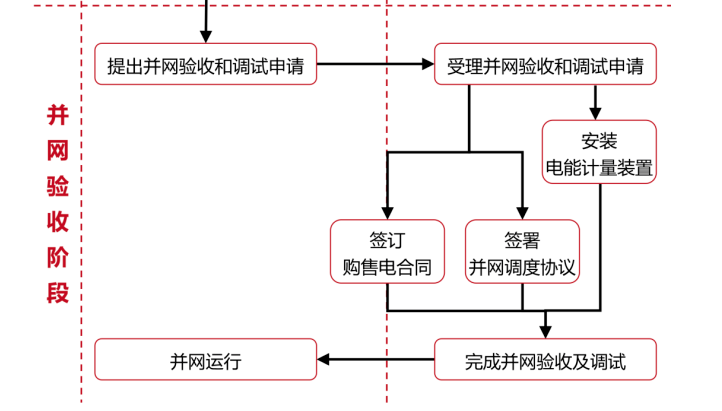

并网验收与调试
验收标准:
◆电气系统验收(接地电阻、逆变器性能);
◆安全防护验收(防雷、消防设施);
◆通信系统与电网调度调试。
所需文件:
◆竣工图纸、设备技术参数;
◆调试报告、电能质量检测报告(10kV及以上项目)。

时限:电网公司10个工作日内完成验收并签订发用电合同。


结算与运维
◆电费结算:按“自发自用、余电上网”模式执行,需开具增值税发票。
◆调峰要求:配合电网调度,重大节假日可能限发。
◆运维责任:电站运维由业主自行负责,需定期检查设备


03
结语


通过本文的详细解析,我们旨在为您提供一份全面而实用的工商业分布式光伏项目办理及并网全流程指南。


无论您是初次接触分布式光伏的企业,还是已经有一定经验的项目负责人,这份指南都将为您提供实用的参考信息。
