出海泰国 | 中企在泰建厂全攻略

出海泰国 | 中企在泰建厂全攻略 厚禄投资
2025-03-17
0

01

前言

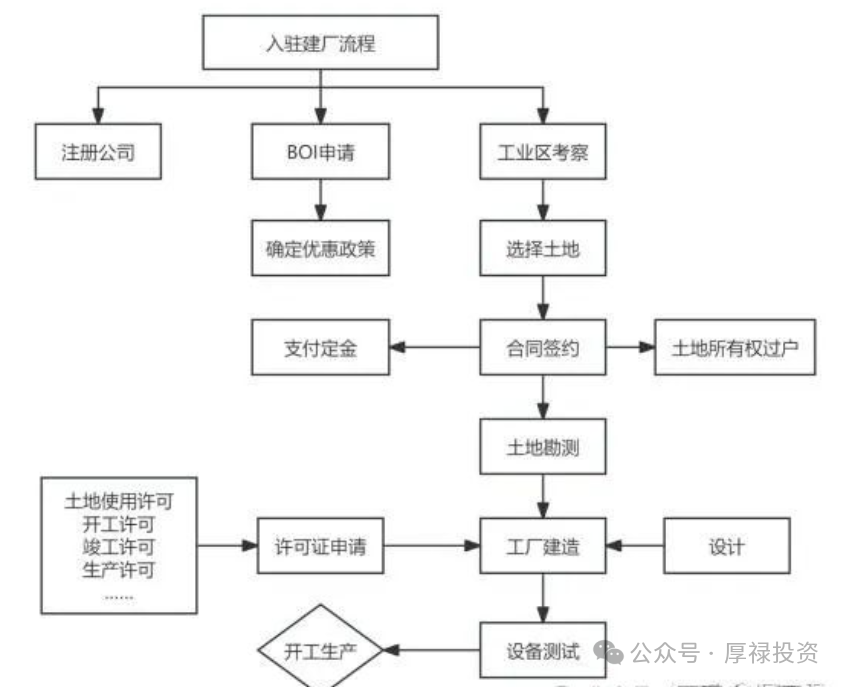

东南亚制造业热潮下,泰国凭借地理优势、政策红利及成熟的工业生态,成为中企出海建厂的热门选择。在泰国建厂涉及复杂的法律流程、许可证审批等多重挑战,稍有不慎可能延误工期或面临合规风险。本文将梳理从选址到投产的完整流程。

02

前期调研与选址:锁定“黄金区位”

泰国工业用地近60%集中在EEC区域的春武里、罗勇、北柳三府。这里不仅享受BOI(泰国投资促进委员会)税收减免、土地所有权等政策红利,还拥有东南亚第二大集装箱港林查班港和中泰铁路枢纽,物流效率领先。


选址关键要素:

产业适配性:不同园区有特定产业规划(如汽车制造、电子、新能源),需匹配企业生产需求。

物流便利性:靠近林查班港(东南亚第二大集装箱港)或中泰铁路沿线,可降低运输成本。


泰国土地按颜色划分用途(如工业用地为紫色),需确认地块性质与投资需求匹配,避免后期无法变更用途。

03

公司注册:规避外资持股限制

泰国《外商法》规定外资持股超过49%的企业不可直接购地,但BOI企业或IEAT园区内公司可豁免。


注册要点:

公司类型:多数中企选择有限责任公司(LTD.),注册资本建议200万泰铢以上以满足工作证申请条件。

文件准备:核名预审、公司章程、股东名册、注册地址证明(自有或租赁)等。

注册资本验资:外资公司需实缴至少25%注册资本,BOI企业可豁免。

提示:注册资本每200万泰铢可为1名中国员工申请工作证,且需雇佣4名泰籍员工。


申请BOI投资优惠:最高15年免税

泰国投资促进委员会(BOI)为外资企业提供税收减免、土地所有权等优惠政策,是建厂的核心环节

04

四大许可证申请:耗时6-12个月

根据泰国《工厂法》,合法投产需依次取得四类许可证,自建厂房企业需全部申请,租赁厂房则仅需工业用地许可和开工许可。


工业用地许可

材料:用地申请表、公司注册文件、地契复印件、产品工艺流程等。

耗时:约30天。

建筑许可

材料:建筑图纸(A1/A3规格)、用地许可、设计公司签章文件等。

耗时:约30-60天。

验收许可

关键点:严格按图纸施工,验收不合格需返工复检。

耗时:约14天。

开工许可

材料:设备布置图、电力图纸、工程师签章文件等。

耗时:约30天,通过后可正式投产。

05

厂房建设与设备进口

设计与招标:厂房设计需符合泰国环保标准,尤其关注废水、废气处理方案。招标时优先选择有本地经验的承包商,缩短审批周期。

设备进口:BOI企业可申请设备进口免税,需提前在BOI系统提交清单。设备安装后需通过IEAT安全检查,方可进入试产阶段。

06

投产运营:本地化与合规要点

员工管理:外籍员工需持工作证,且与泰籍员工比例不超过1:4。

环保合规:高污染行业需提前申请EIA环评报告,否则可能被勒令停产。

税务申报:每年需提交审计报告,并遵守BOI税收优惠条件。

07

全流程时间预估

前期准备(选址+BOI申请):3-6个月

公司注册+许可证申请:6-12个月

厂房建设+设备调试:6-8个月

总计:15-24个月

·END·



咨询或购买

欢迎联系我们



禄投资介绍:

    上海厚禄投资有限公司成立于2015年,主营科创板PE股权投资业务。早年从事上市公司重组并购业务,在业内获得良好口碑及佳绩。

    2025年厚禄投资与见华国际携手设立泰国办公室,致力于为中国企业出海泰国投资设厂,包括泰国工业用地买卖,BOI申请等。

BP投递:quain.zhong@glbfinance.net

咨询热线:021-63332362

公众号:glbfclub

【声明】内容源于网络
0
0
厚禄投资
上海厚禄投资有限公司成立于2015年,主营科创板PE股权投资业务。早年从事上市公司重组并购业务,在业内获得良好口碑及佳绩。2025年厚禄投资与见华国际携手设立泰国办公室,致力于为中国企业出海泰国投资设厂,包括泰国工业用地买卖,BOI申请等。
内容 1521
粉丝 0
厚禄投资 上海厚禄投资有限公司成立于2015年,主营科创板PE股权投资业务。早年从事上市公司重组并购业务,在业内获得良好口碑及佳绩。2025年厚禄投资与见华国际携手设立泰国办公室,致力于为中国企业出海泰国投资设厂,包括泰国工业用地买卖,BOI申请等。
总阅读920
粉丝0
内容1.5k
