2017 年 12 月 2 日,华贸下属中特物流有限公司大件运输施工队伍奔赴拉萨,正式启动藏中联网工程5座变电站最核心设备——27台变压器的全程运输工作,标志着藏中联网工程大件设备高原公路运输项目正式进入实施阶段。

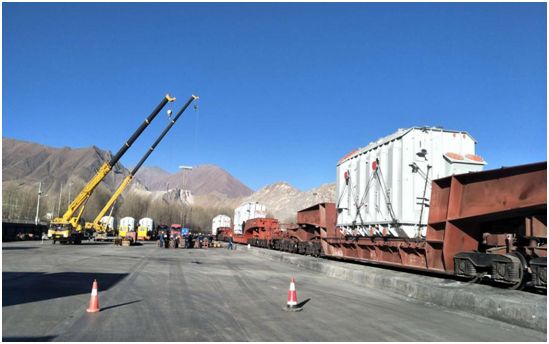

经过长途跋涉,我司 6 台大型牵引车翻越海拔五千余米的唐古拉山脉顺利抵达拉萨,12 月 12 日,雅中站第一批 3 台变压器经铁路运输到达拉萨西站,我司现场施工队员们克服不同程度的高原反应,稍事调整,随即投入紧张有序的接车准备工作中,根据预案有条不紊开展平板车对位、铁路自备车的拆捆绑、换装等作业。在强烈紫外线照射、大幅昼夜温差、缺氧干燥环境下,坚持以最高标准完成作业,使 7 米长的变压器其重心与平板车的装载中心横向偏差严格控制在 3 毫米以内,绑架加固由往常 8 个点绑扎增加至 12 个点绑扎,确保每一项措施、每一道安全保障万无一失。
藏中联网工程由西藏的藏中和昌都电网联网工程、川藏铁路拉萨至林芝段供电工程组成,该工程的建设对于满足西藏经济社会发展的用电需求,推动西藏跨越式发展和长治久安具有重大意义,是一项具有重要战略意义、政治意义和社会意义的工程。面对新的前所未有的挑战,公司上下将深入贯彻落实党的十九大精神,继续发扬迎难而上、敢打硬仗的“铁军”精神,为藏区电网建设作出新的更大的贡献。
