内蒙春坤山项目由武汉南瑞、内蒙超高压、内蒙中调、内蒙设计院、信通部门共同参与,我公司作为厂家,既提供设计又兼任现场技术指导。
该项目于9月底完成招标,要求在11月21日前完成变压器数据上传至中调平台,11月底完成全部安装。看似时间充裕,但实际上我公司直到十九大结束才收到了安装施工的通知,整个施工时间都被压缩了!

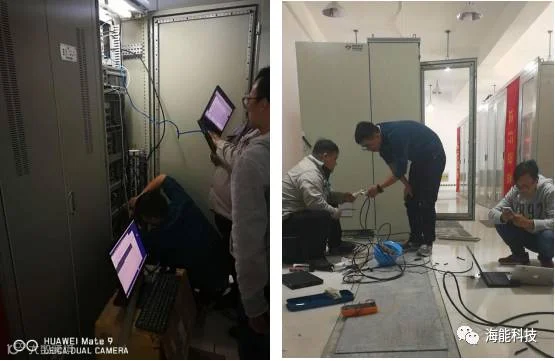

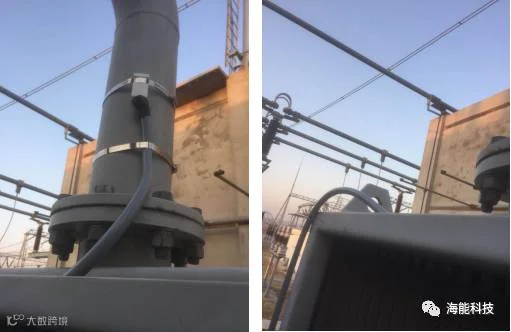

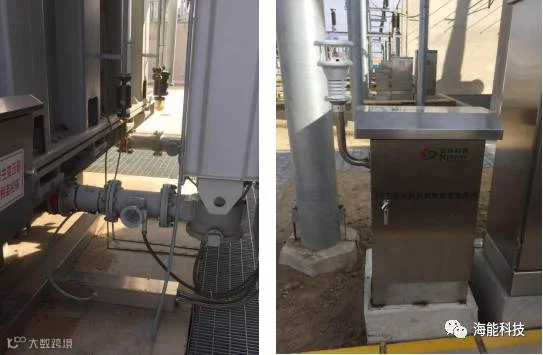

此时,内蒙的天气已经可以用寒冷来形容,而且施工现场离休息点有30公里!而这些与整个施工过程中需要解决的问题相比就微不足道了!时间紧迫,设备,电缆无备货,光缆接入,主变负荷数据遥信上传,保护管理机的协调,上位机必须是linux系统,方案需要制定及调试等等,而且由于项目的特殊性,流程环节比较多,所有方案必须经以上单位全部认可才能实施!
