小伙伴是不是觉得今天这题目又是满满的标题党风格?那你们可就大错特错了,东三指的是北仑港区通用泊位集装箱办理站改造工程中六股道的东边三股道,简称东三股道!

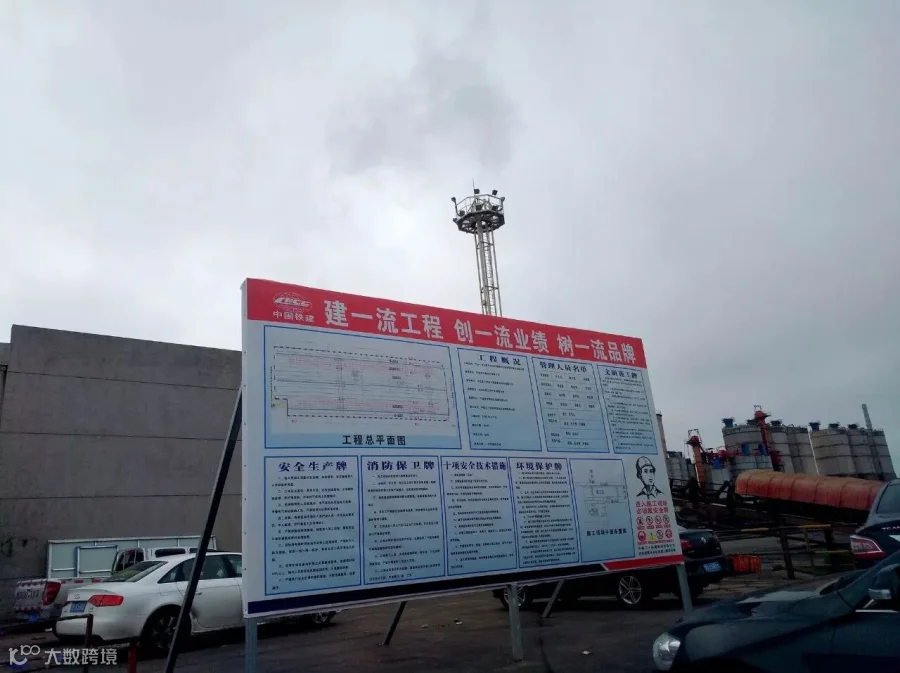

今天说一个大新闻。北仑港区通用泊位集装箱办理站改造工程大事记,让我们一起来看看这个工程从开始到现在到底经历了哪些值得记录的时刻!

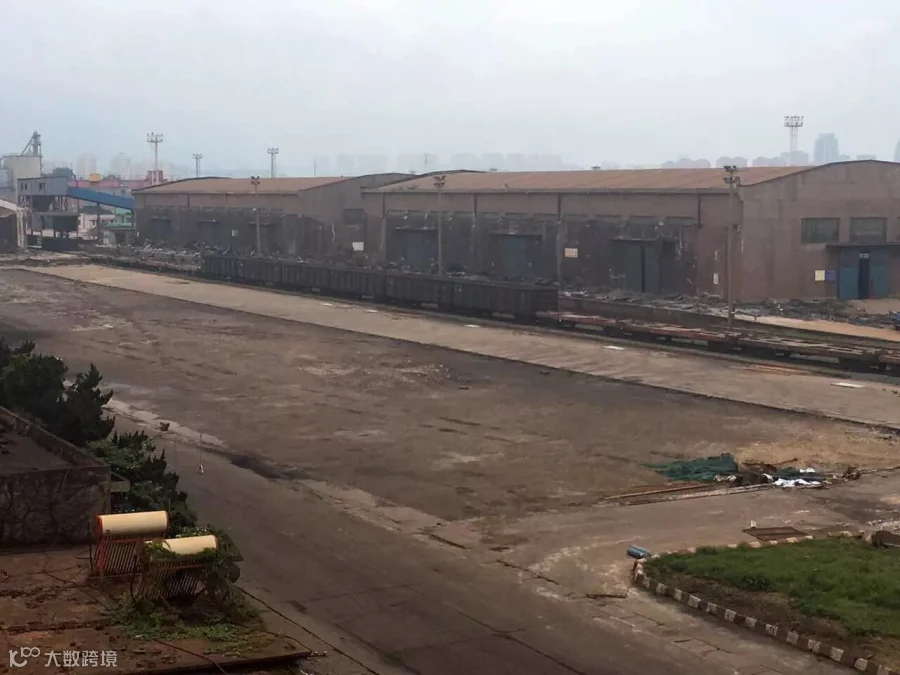

首先看看改造前这里的样子

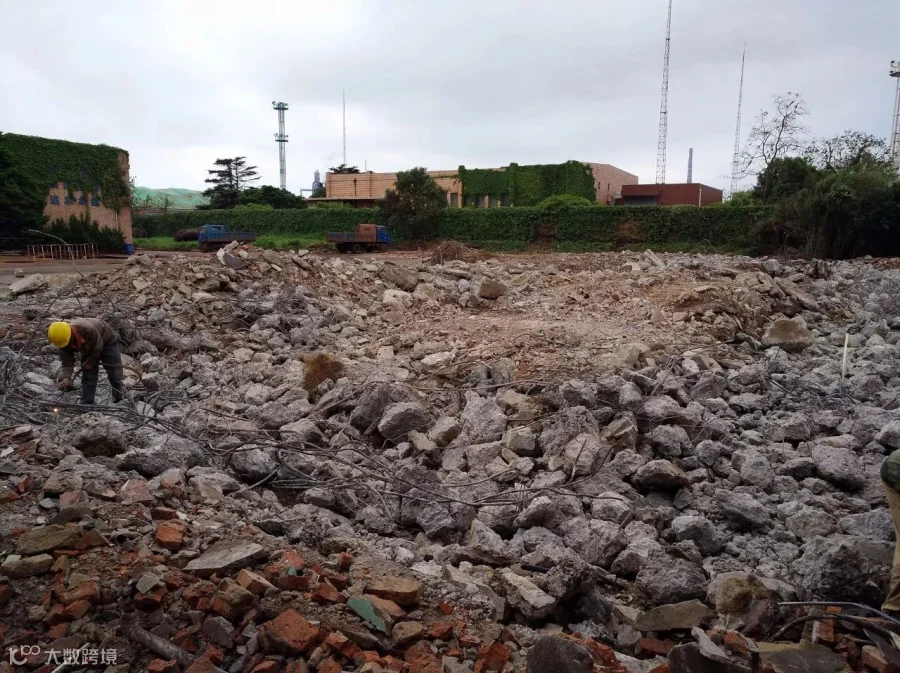

1、工程于2017年4月16日进场,4月26日正式开工。

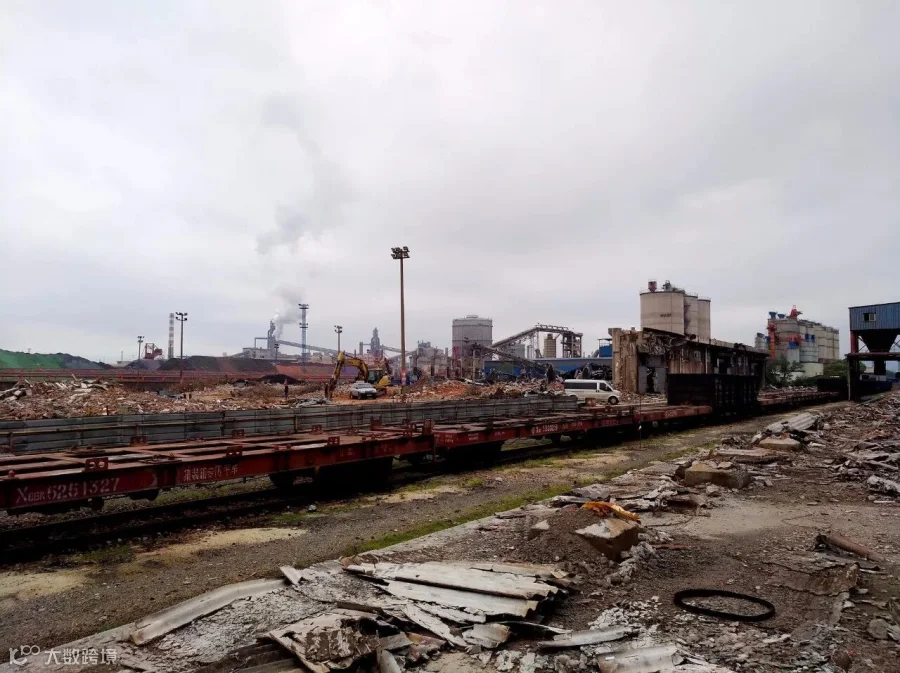

2、4月20日开始对现场原有的建筑物2号库灌包棚进行拆除,5月25日完成现场所有的建筑物和机械的拆除工作。

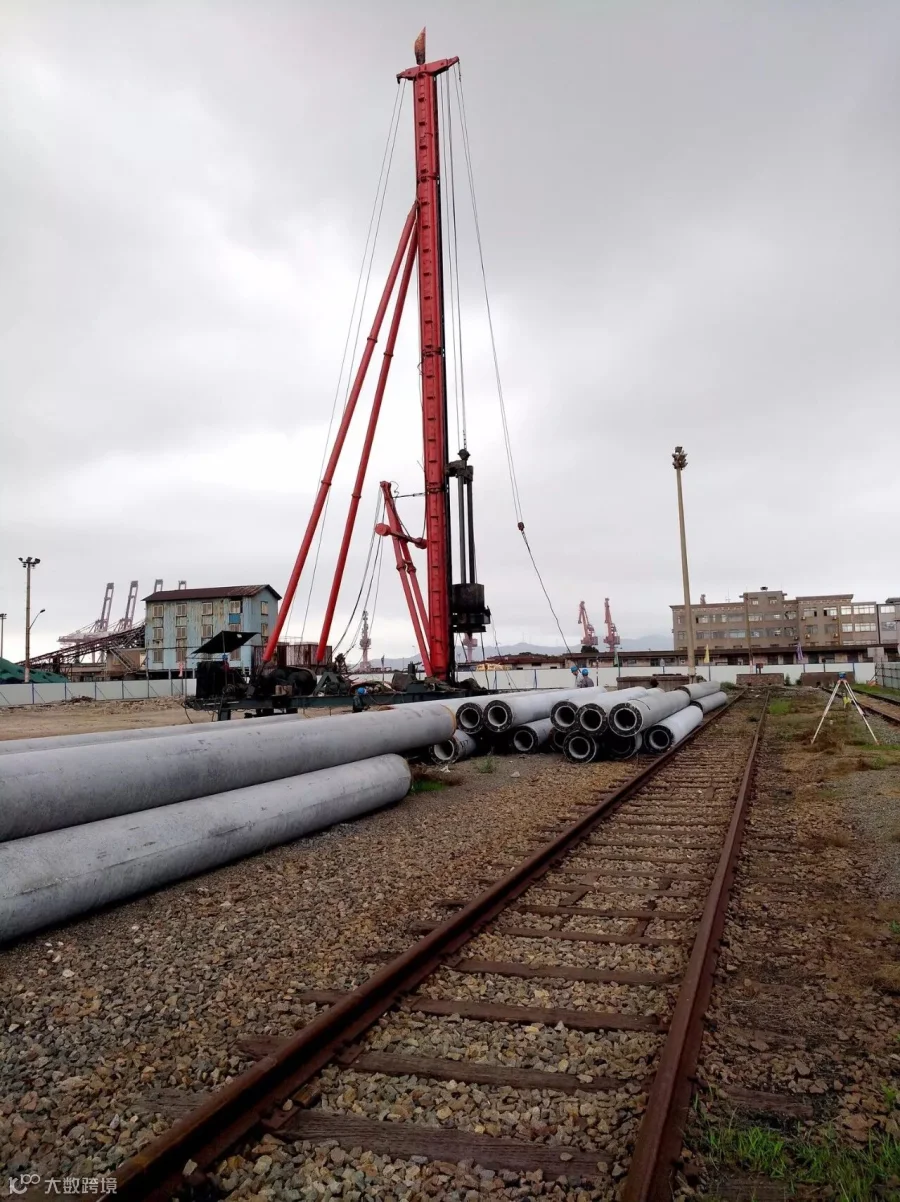

3、5月22日打桩机进场开始打桩,7月22日所有轨道梁与灯塔桩完成。

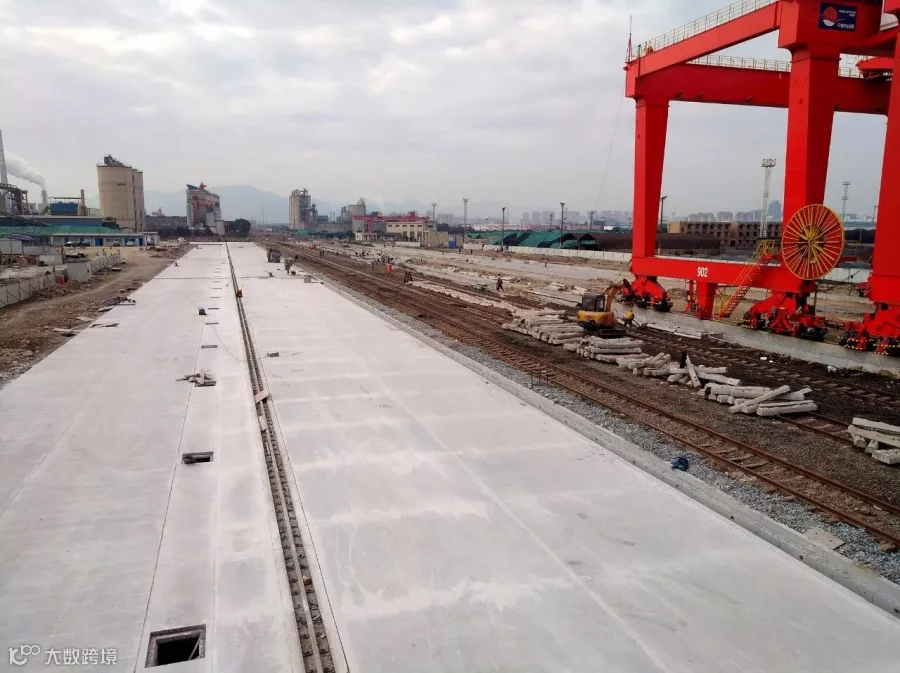

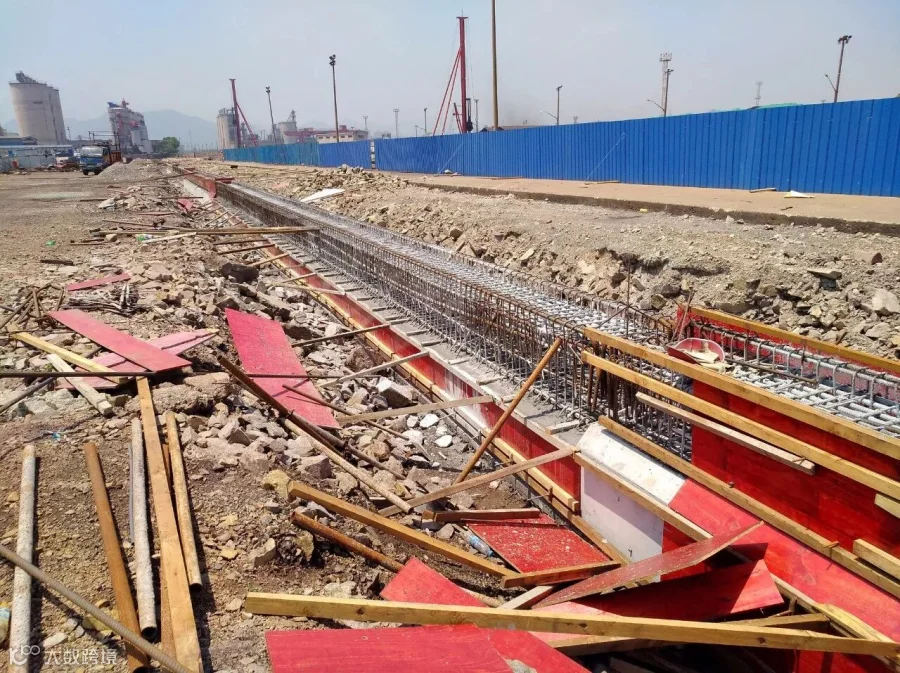

4、轨道梁于7月2日开始制作,10月9日完成所有轨道梁钢筋绑扎砼浇筑。

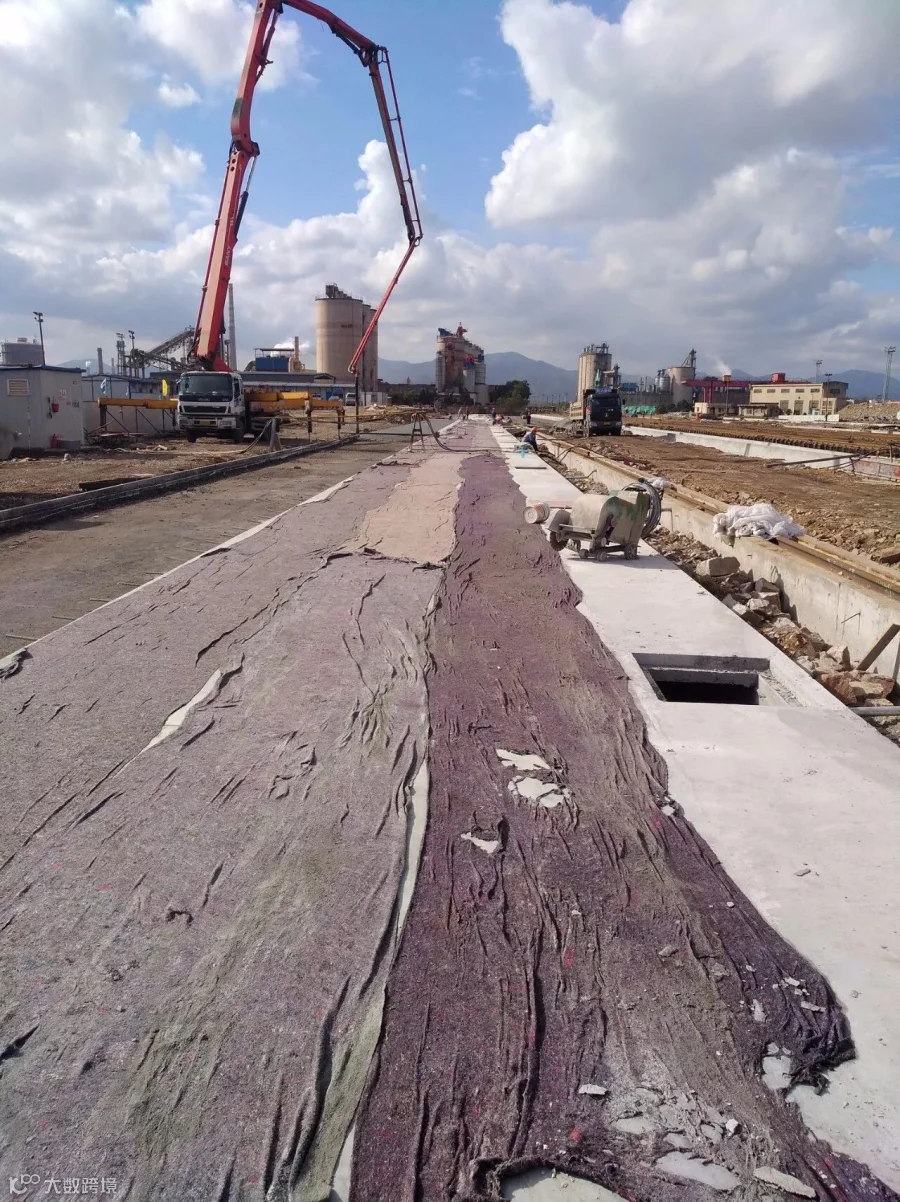

5、10月9日开始东侧集卡道、堆存区面层砼浇筑,10月26日完成。

6、11月13日对东3股道、轨道梁、集卡道、堆存区、排水沟等预验收。

7、11月15日东侧区域模拟作业试验。

为了配合六股道工程的推进,小伙伴们还在各个方面做了一系列的努力和工作。
首先是35KV变电所——

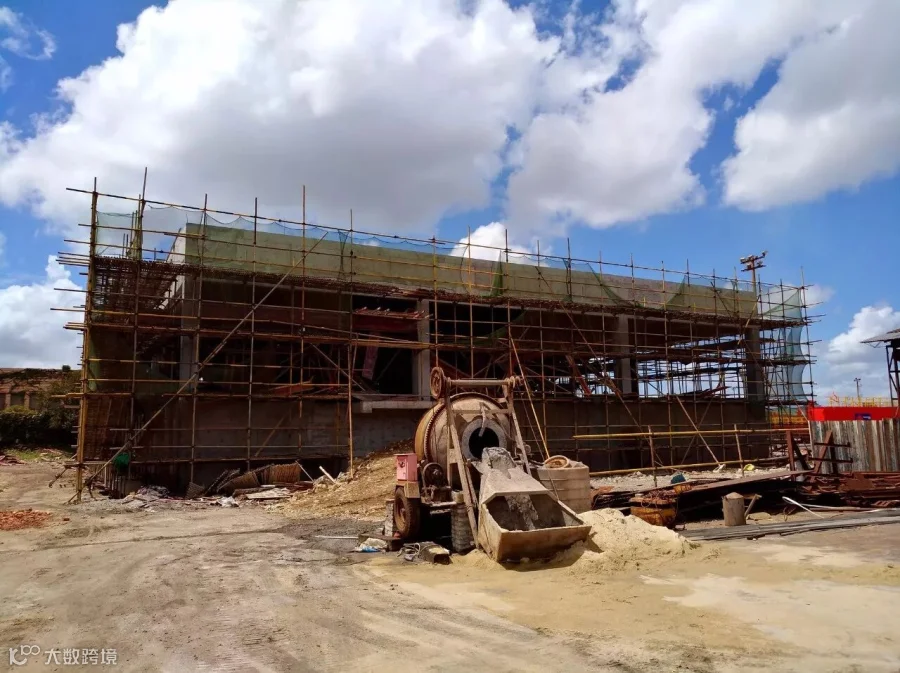

首先拆除原有建筑物

1、5月26日开工。
2、6月16日打桩完成。

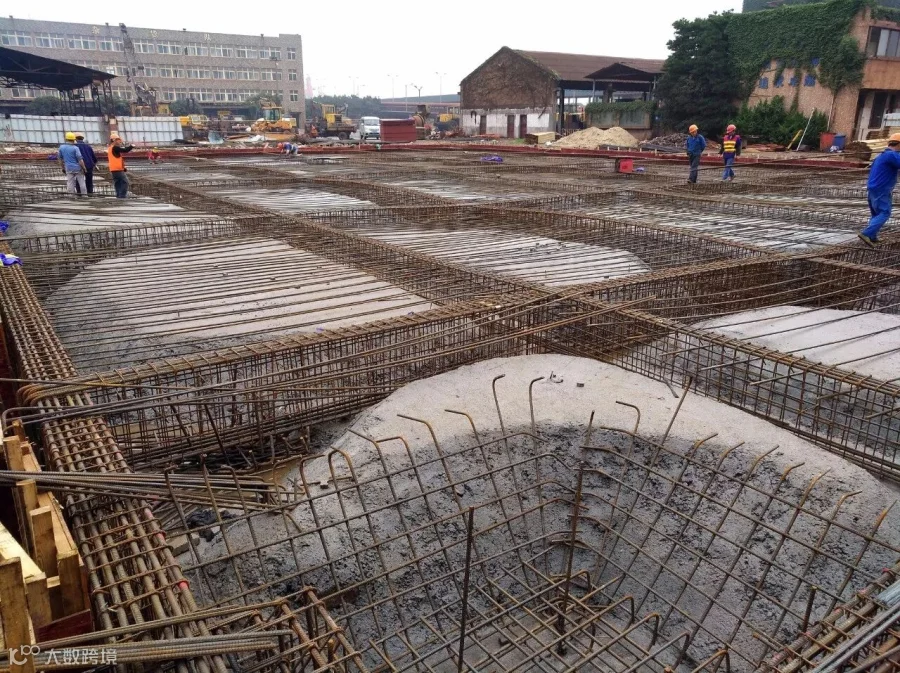

3、7月3日变电所主体工程基础浇筑完成。

4、8月4日变电所主体工程结顶。

5、9月19日变电所设备进场。三门变压器产的二台变压器(20000KVA)到货,为通用泊位轨道吊和今后码头桥吊、场地设施等供电。

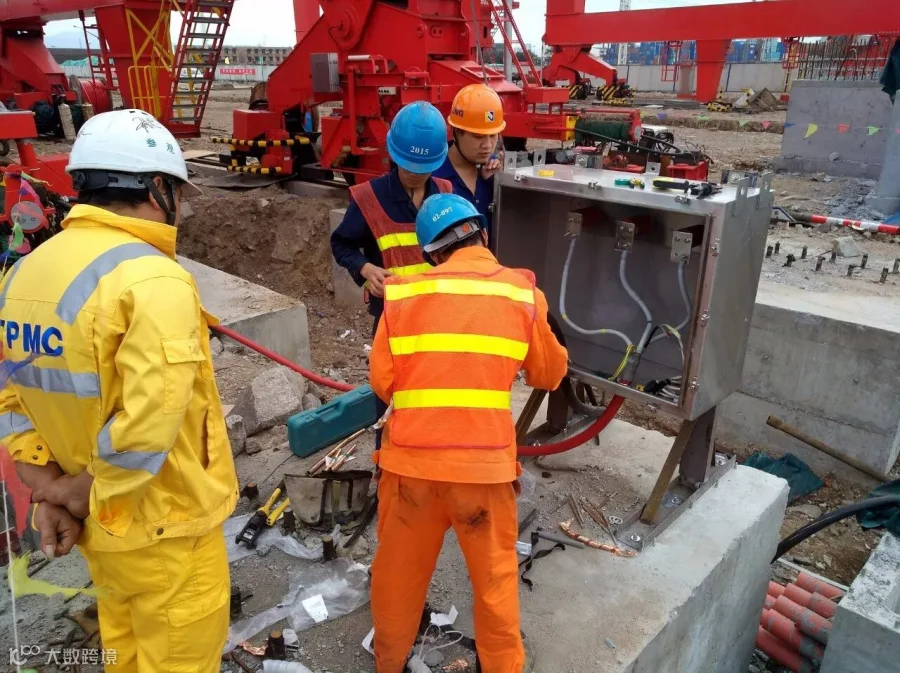

6、11月3日35KV冲击试验成功,正式通电。

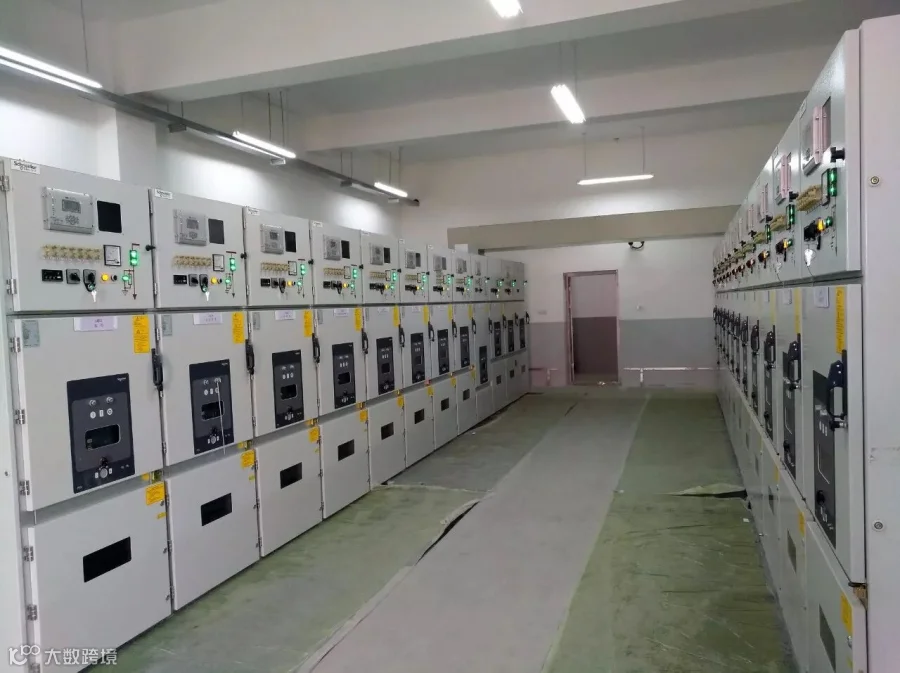

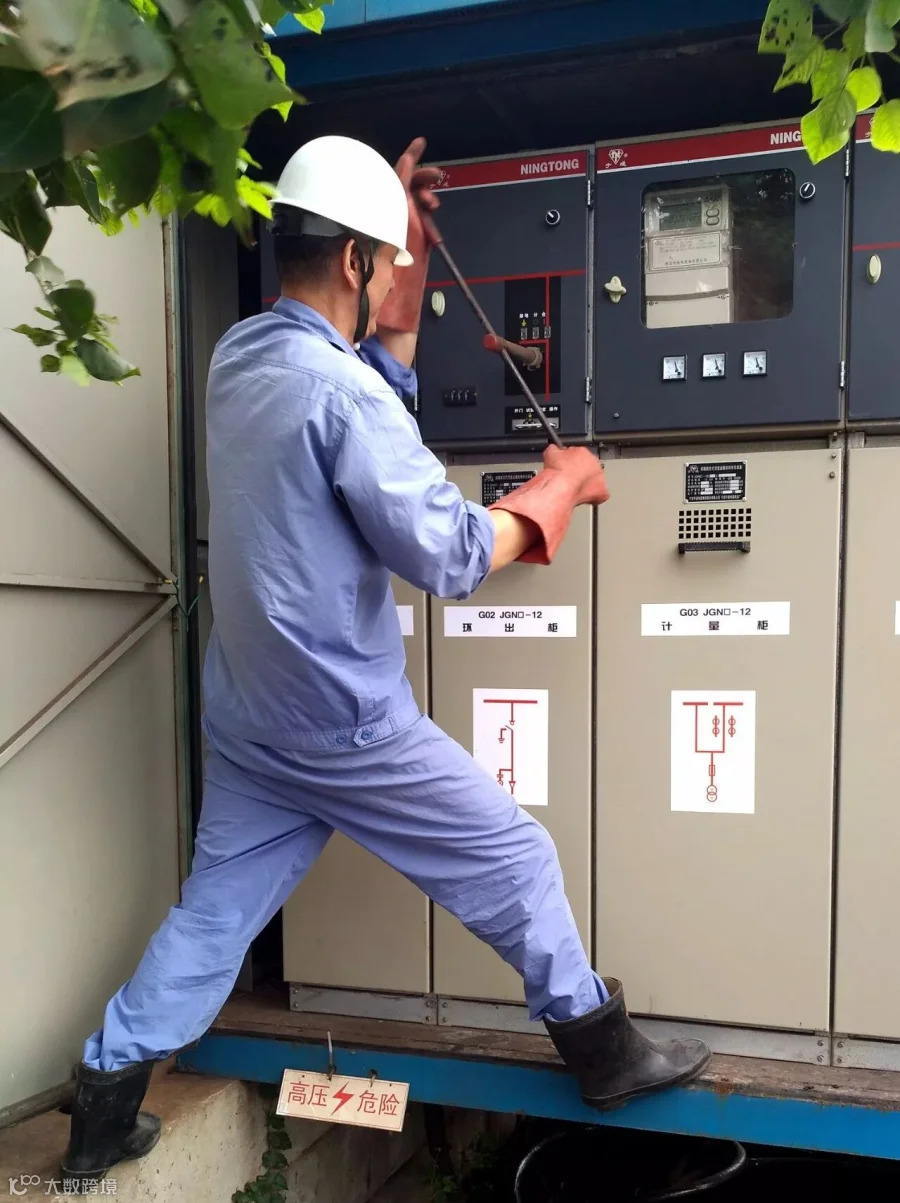

(12个35KV开关柜,10KV开关柜22个)

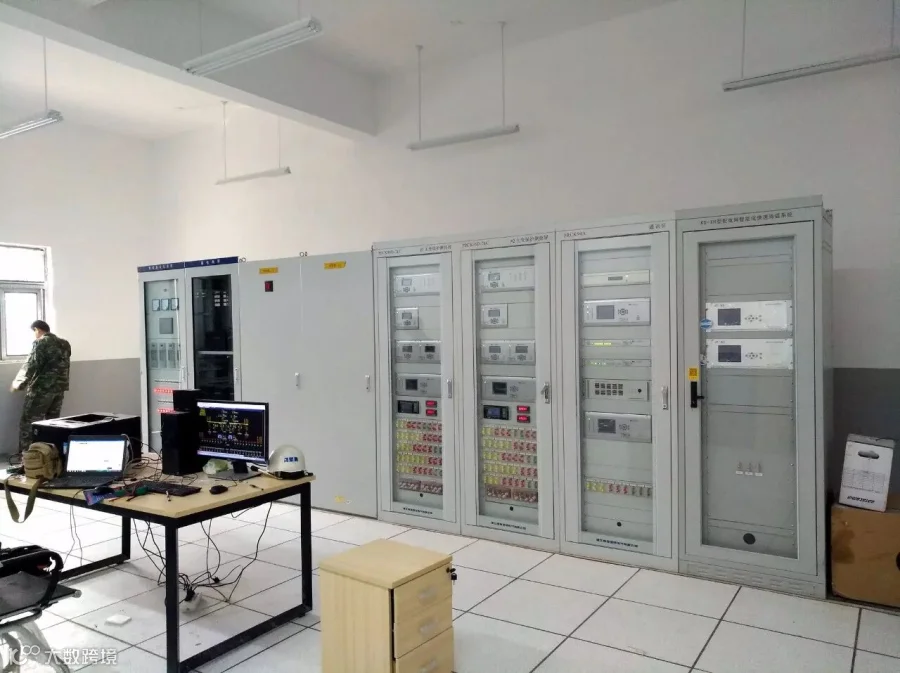

(中控室全貌)
有了稳定电力的保证,作业设备也不能落下——

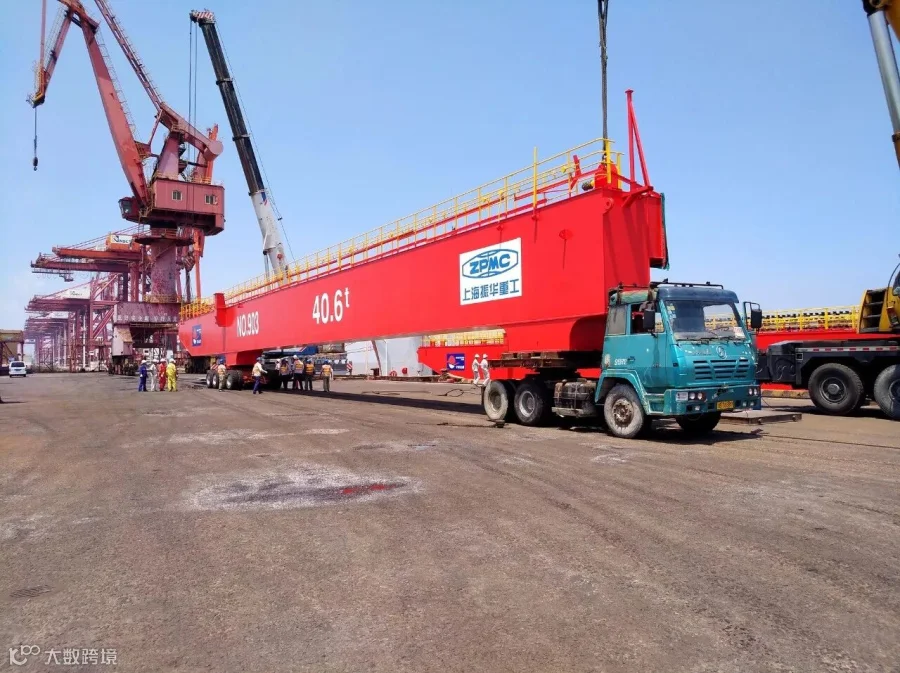

1、8月15日设备到港。

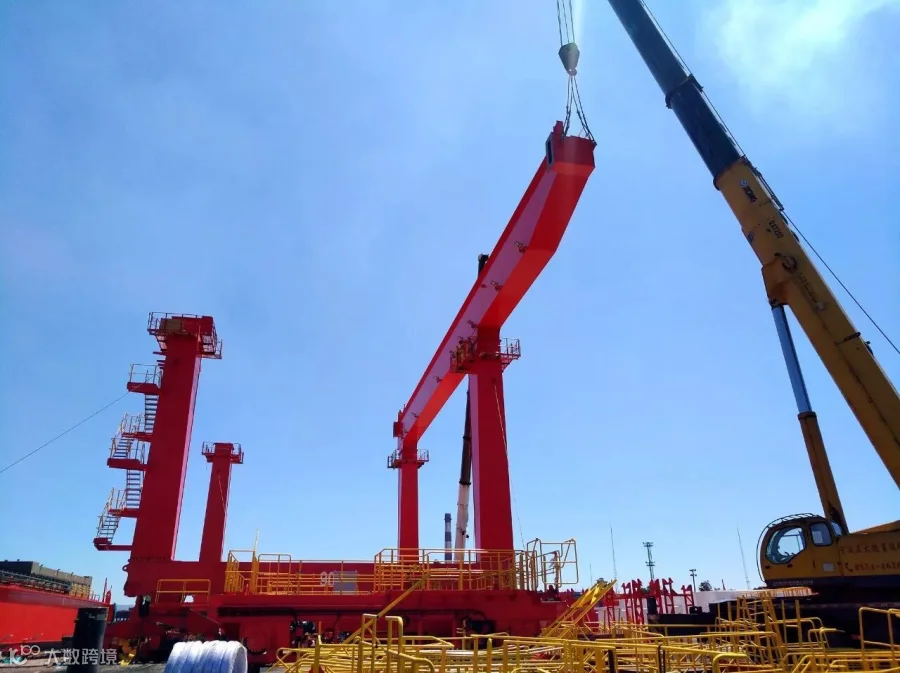

2、8月20日卸船完成,8月22日开始拼装,9月22日主体结构拼装完成。

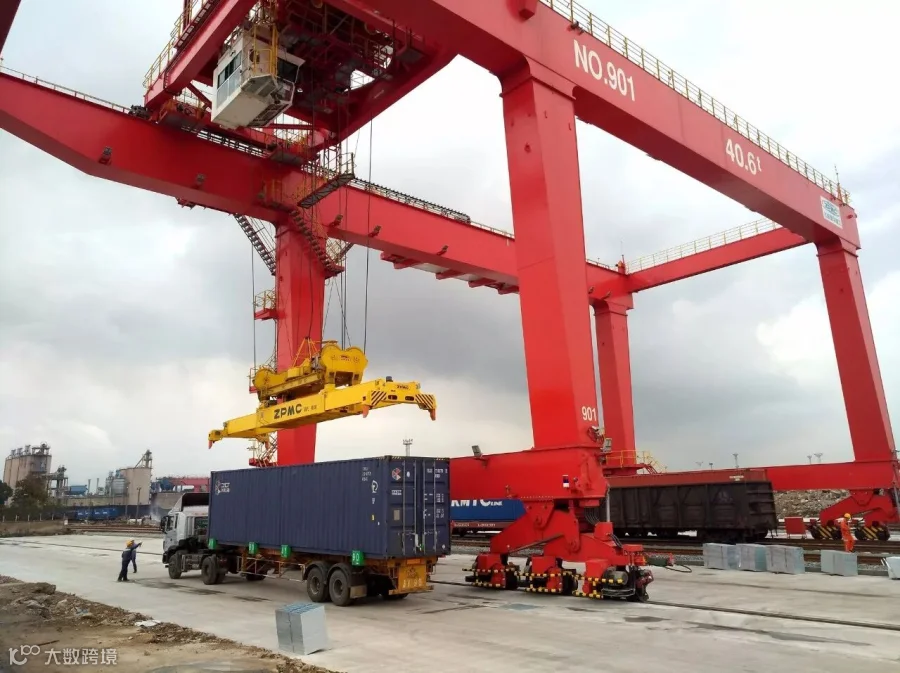

3、10月3日,901、903设备通电调试,11月12日,902、904设备通电调试。

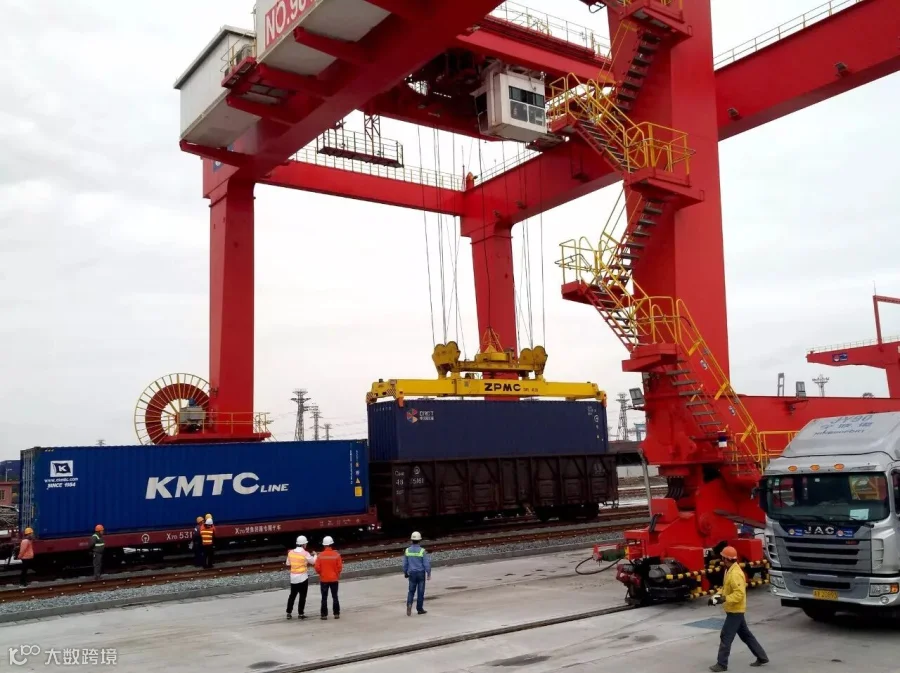

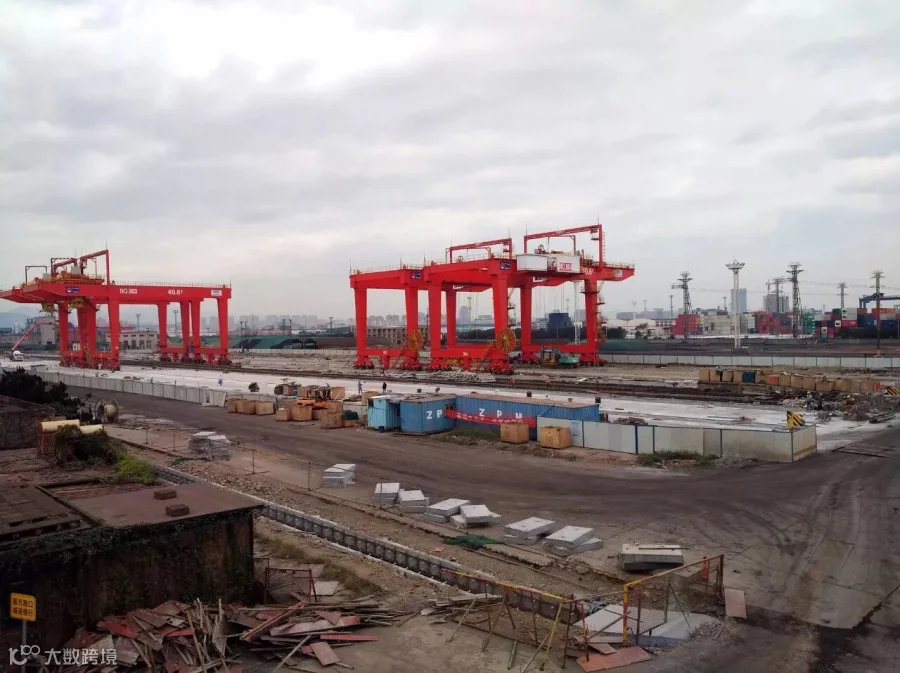

4、11月15日,901、903特检完成。

P.S. 关于轨道吊的前情提要,我岛也做过阔爱的报道哦,详见“海铁新军,轨道吊到货啦”
更多惊喜干货和详细报道解说正在加载中,大家敬请期待哦!
最新报道看这里
马军提醒卡等你!
