新大楼全员到位,共建北一未来
7月15日,资讯科技部正式全体进驻新大楼,和他们一起到达的是我司的核心服务器,巨大沉稳,在我们每日工作中,全靠其在背后孜孜不倦的奉献。
新大楼搬迁重中之重
机房搬迁

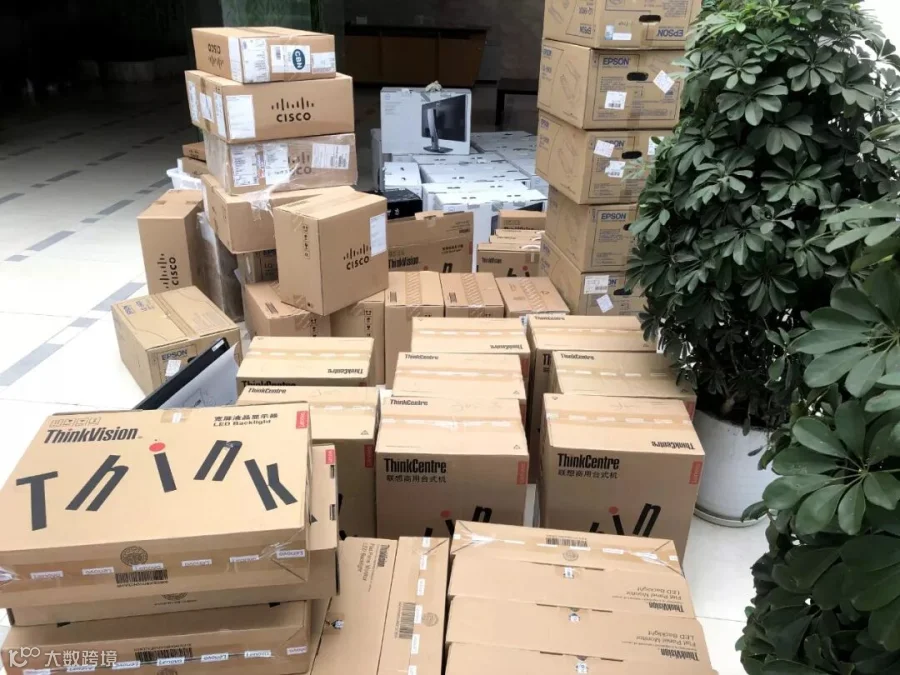

新大楼搬迁主要是PC设备搬迁和新机房搬迁。重中之重是机房搬迁。主要分2步走,网络迁移和服务器迁移。
网络搬迁
三四月份,新大楼新机房的物理链路铺设完成测试通过,各个PC和网络设备划分好网络地址,日常生产和办公就可以有序进行了。五月,其他的一些前期工作全部落地,网络迁移时机就水到渠成了。网络核心设备——核心交换机安进网络机柜,配置好各种网络规则。就相当于公司局域网的大脑落位了。
下一步就是局域网的四肢,也就是外围的连接网络。大脑换新位置了,四肢连接的线路也得切换到新的线路上。切换完成之后,进行4G终端的网络测试,生产网的测试,办公网及互联网的测试,一一通过。第一步网络迁移完成。
网络迁移TIPS

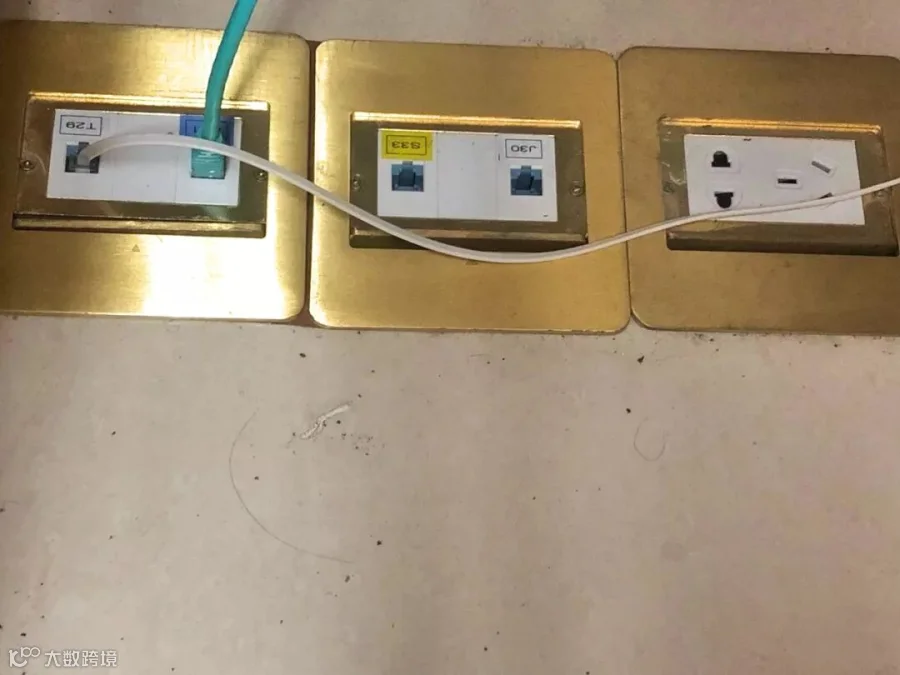

不要小看脚下的网络接口,每一个网络IP的接口都是IT部门的同事一个一个的测试下来准确无误才可以放心使用的。
六月,应用服务器的物理机器全部迁入新机房,测试运行妥当。

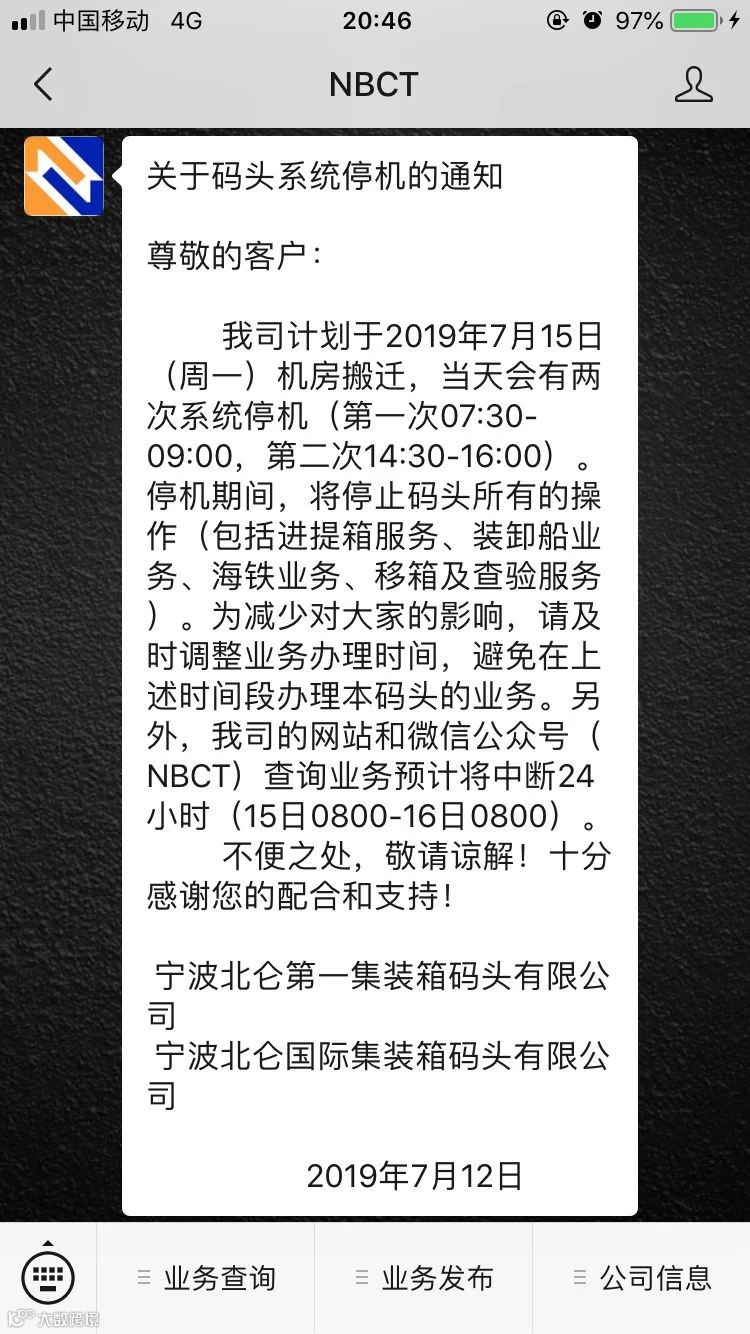

提早三天的温馨通知
快报
七月十五日,IT部门开启关键的主数据库服务器迁移任务。
此次搬迁工作,IT部把管理理念进行了创新性的应用。
坚持实行工作程序化,一切行动按部就班,所有步骤都按例行程序步骤走。
运行操作规范化,每项操作都有规可循,有章可依,操作的准确性和及时性得到了很好的保障。
指标控制精细化,任何的一次动作都精确到分钟,去除冗余,保证精确。

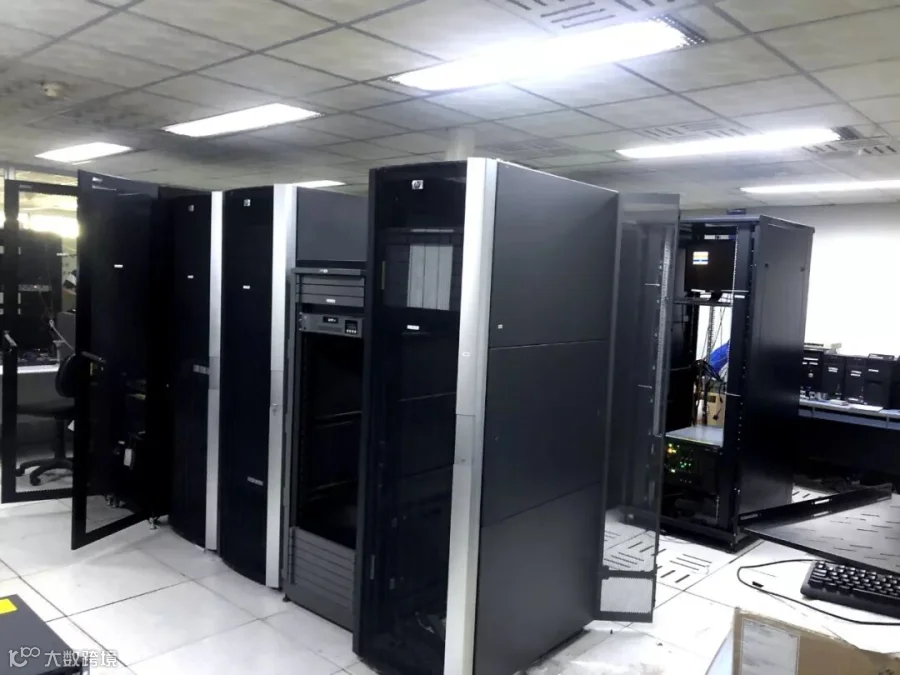

(老机关二楼里的旧的服务器)
服务器搬迁流程
不能出错,容不得马虎!
历经千辛万苦
IT搬迁过程一波三折,IT部门何经理和兄弟们从早开始忙碌一直到凌晨2点钟,终于搞定所有的工作!
8:00--停掉现有的所有应用服务器,断开它们和主数据库的连接,把现有的应用服务器连接上灾备的数据库服务器。
8:40--公司生产可以继续进行。接着是安装主数据库物理机器进新机房机柜。
9:00--出现各种问题,排除故障,一直到晚上21:00才解决问题。
21:00--从灾备数据库切换回公司主机。
21:30--所有生产系统全部正常工作!
凌晨2:00--对外网站的服务也一并搞定!
◆ ◆ ◆ ◆ ◆

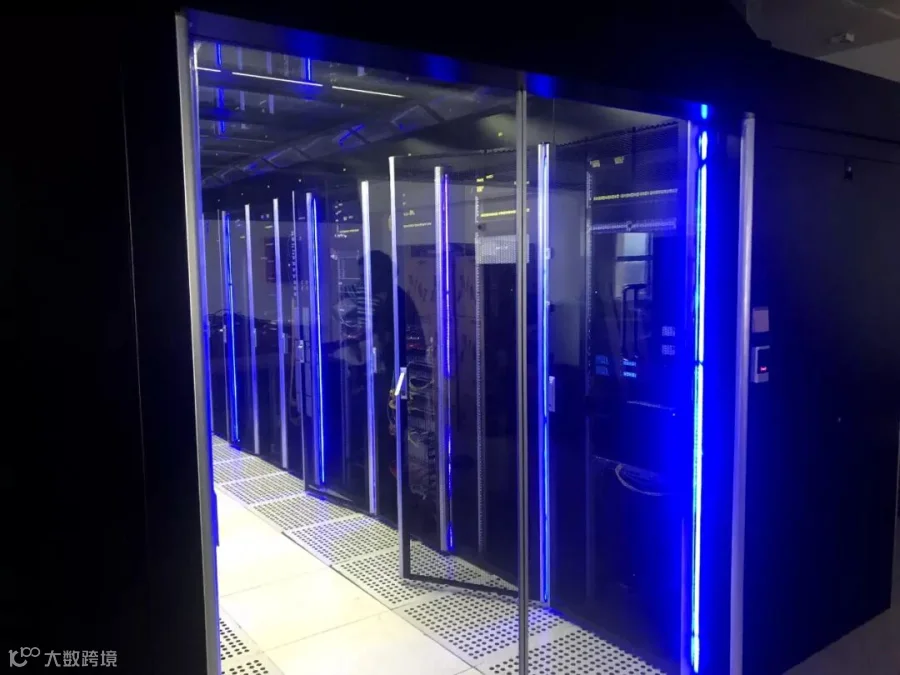

(静谧幽光蓝,我是服务器新主机)
IT的同事们设计了方案,落实了行动,完成了和诸多服务器和网络设备的深度对话,保障了生产的安全有序进行。他们模拟做了多次演练和测试,精确时间到分钟,协调了信通,网络服务商,服务器厂商方方面面,事无巨细。
虽然这次搬迁进程比以前复杂点,但是无论时间节点还是生产影响都较过去有着较大的提升,感谢IT部门始终为我们生产提供保障。
小编午间突击IT部门,发现大家聚精会神都在为搬迁工作奋斗着,扒拉着连饭粒掉了都不以为然始终全神贯注系统进程。
