根据《宁波舟山港世界一流强港建设方案》,北仑港区通过优化码头布局,改造现存非集装箱码头,形成集装箱码头集群,打造全新千万TEU的优质深水岸线大型集装箱港区。北仑山多用途码头位于北仑港区中部,地理位置位于北仑二期与北仑三期专业化集装箱码头中间,是未来北仑港区千万标箱级集装箱港区的重要组成部分。

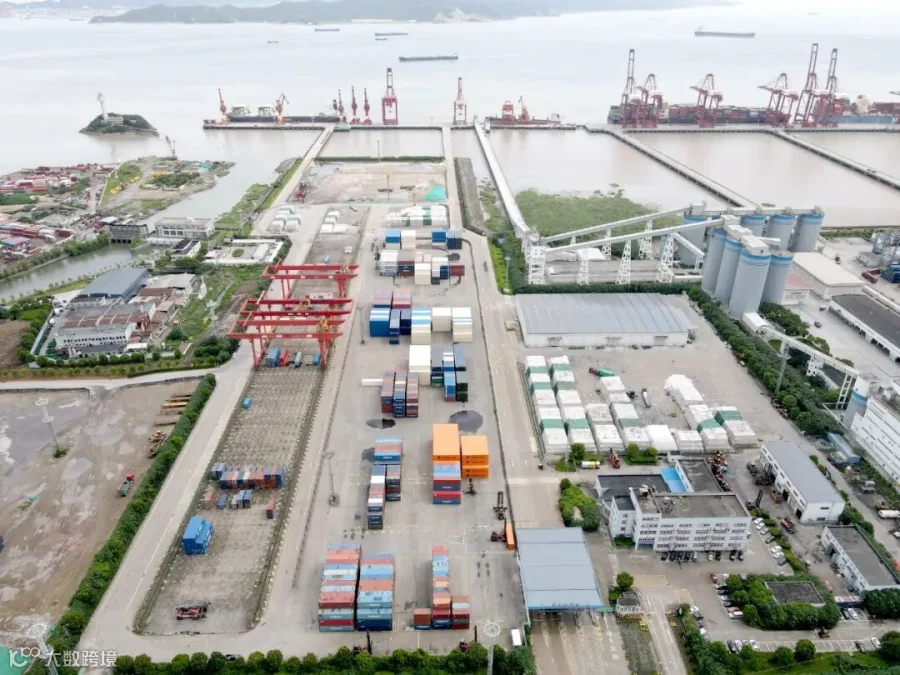

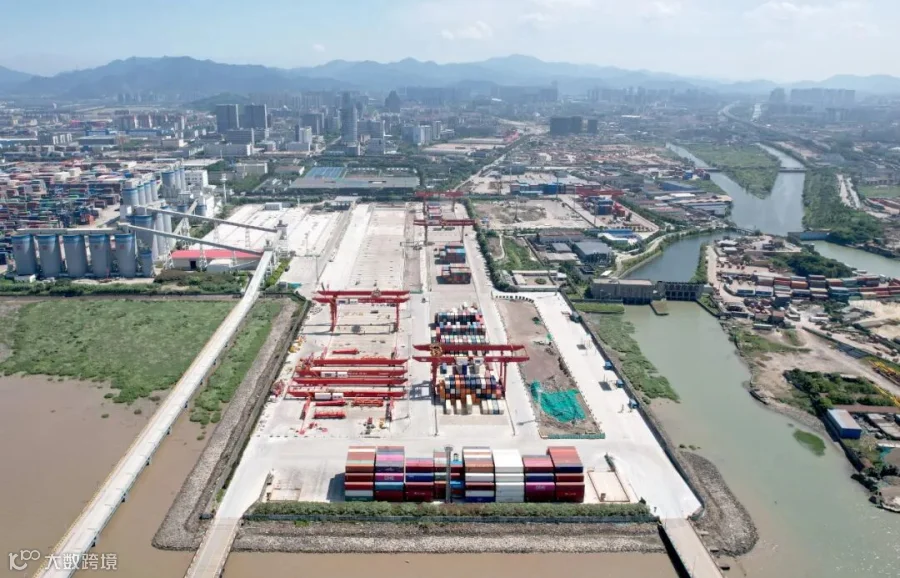

本工程为宁波舟山港北仑山多用途泊位改造一阶段实施内容,是对北仑山多用途码头后方1#-8#堆场内的集装箱装卸工艺改造及相应配套设施的完善改造。本工程陆域改造面积约19.2万㎡,形成重箱堆场约10.88万㎡,重箱箱位3004个,空箱堆场约1.14万㎡,空箱箱位376个,并改造相应的装卸工艺及配套设施,改造后堆场年设计通过能力45万TEU/年。
破难攻坚 抢抓进度
工程自2021年8月12日开工以来,由于边营运边施工需要,并连续遭遇了镇海、北仑两次突发疫情冲击,项目推进情况一直不太理想。今年以来,公司针对边营运边施工的难题,破难攻坚,积极协调参建各方共同编制了专项方案,并通过专家评审。针对交通流频繁变化问题,建立港区交通流沟通群,根据施工进度及时切换路线,布置施工围挡、道路标志标线和警示措施等,确保规范施工、安全生产。同时,为每块堆场交付设定时间节点,做到施工面和作业面同步置换,实现集装箱“有去处”、施工“不窝工”。
素材来源 | 朱天宇
