一大早,操作部控制策划主任王春绒在调度室播放了一条微信语音,“箱子全卸好了,船也在一点钟开走了,二期很给力呀!多谢多谢!”
原来,这是美总轮船(APL)发送过来的一条微信,是为了感谢我司精细策划,全面动员,将“美总日本”轮的离泊时间整整提前了10个小时,从而赶上了上海港的潮水,为确保该船下一港口的靠泊计划,保持良好的周转率提供了有利保障。

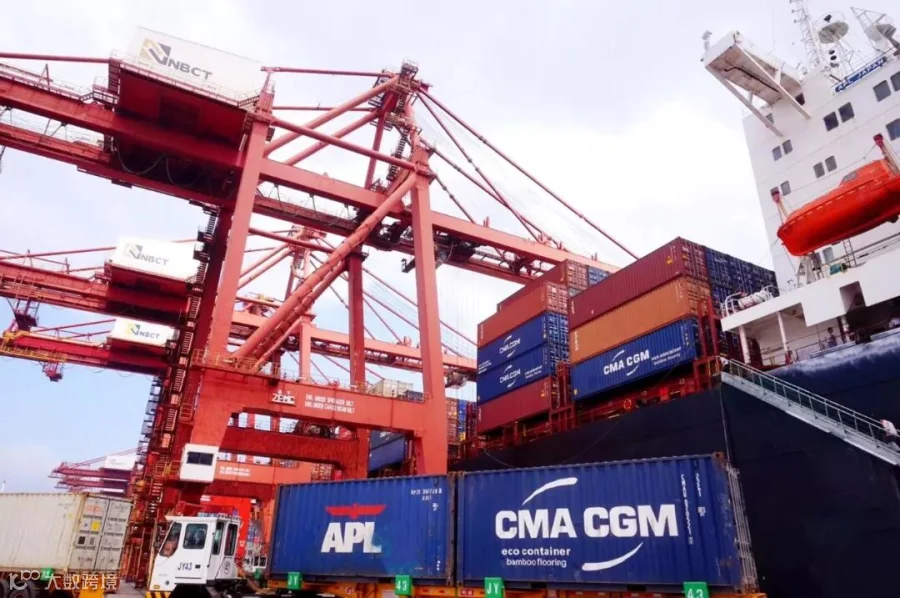

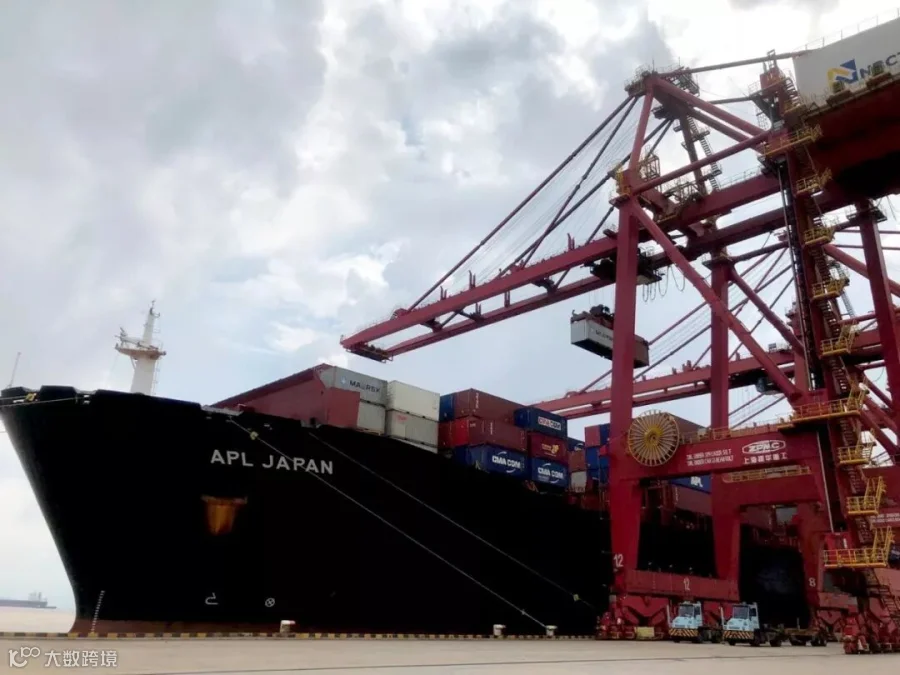

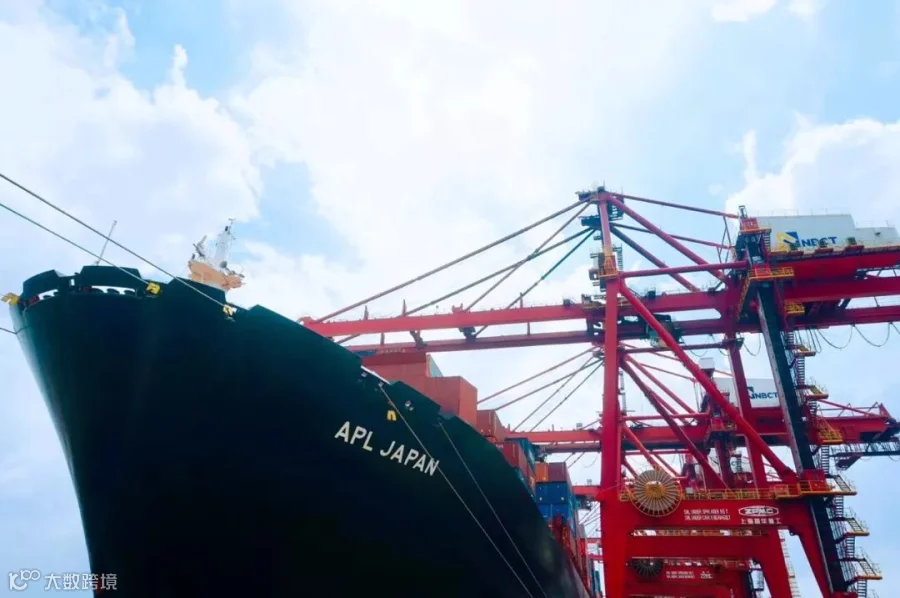

“美总日本”轮,是美总轮船在我司新开辟的美西线的首个航次,该船计划卸船2128自然箱,装船360自然箱,并申请了8月1日02:00之后靠泊。码头计划调度根据代理申报的箱量和靠泊时间,安排了该船8月1日05:45靠泊,8月2日11:00离泊的作业计划。
7月31日早上,美总轮船急电我司,希望能够将该船安排到8月2日00:00离泊,以便赶上上海港的潮水,确保15:00的靠泊计划,否则,至少要多等12小时以上。

得知这一情况后,控制策划主任、值班主任立即会同相关组别进行可行性分析,规划应急方案。
由于该船装卸量大,最长一路有近700自然箱的作业量,码头与船公司协调,提出相关的操作方案:适当减少部分本港的卸船空箱;调整船图,确保码头可以边卸边装,必要时根据作业进度及时调整空箱出运量。
但船公司回复,由于该航线属于美国快航,对船期有较高要求,如在宁波空箱装卸过少,可能会影响在上海港的停靠时间,无法保证后续船期。最终经过讨论协商,最终确定,改卸约340自然箱,并将重点路作业量由700调整为530左右。
方案确定后,值班主任立即着手开始布置相关工作:堆场策划就近安排卸船场地;配载策划合理配载,确保发箱合理性;集运车队增加配合车辆;工程部确保出工设备的完好性;联系代理做好办理手续的工作……
一切准备就绪后,意外又出现了。由于前续船舶原因,8:34才开工作业,比预计的开工时间晚了近1个半小时。

但是我们的控制中心早已做好了准备。“生产组请安排经验丰富的操作能手;控制员密切关注场地动态,确保发箱顺畅;督导员注意码头面集卡情况,确保作业安全;配载与船公司随时保持联系,做好调整的准备;集运车队请确保出工车辆…”
一条条指令有条不紊地从控制中心发出,各岗位操作人员遵令而行,全力合作。

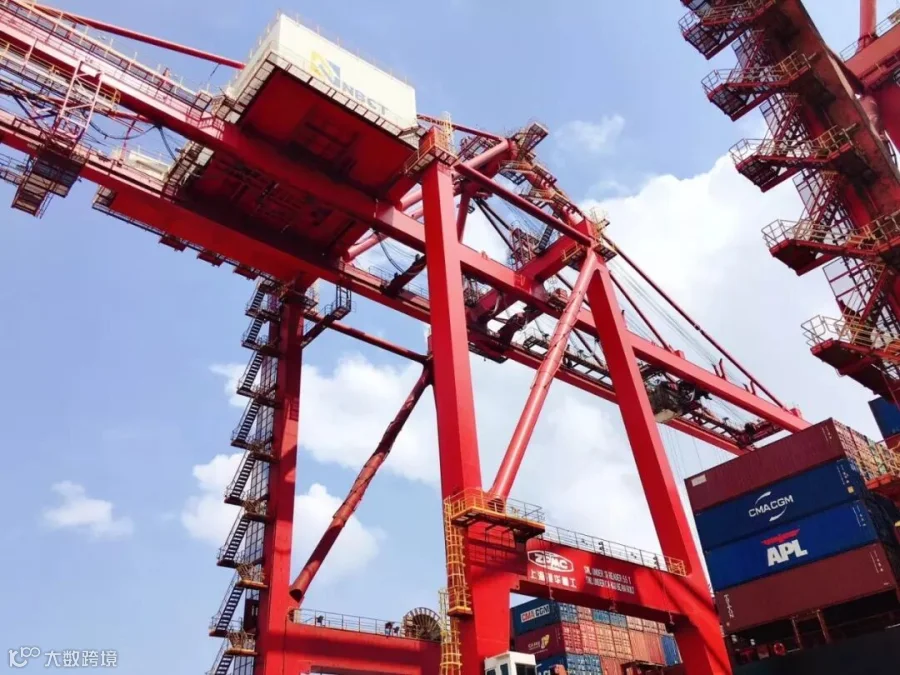

8月2日00:28,最后一个箱子作业完毕,1时整,伴着一声鸣笛,“美总日本”轮缓缓驶离了码头,合心合力,我们又打赢了一场攻坚战。
