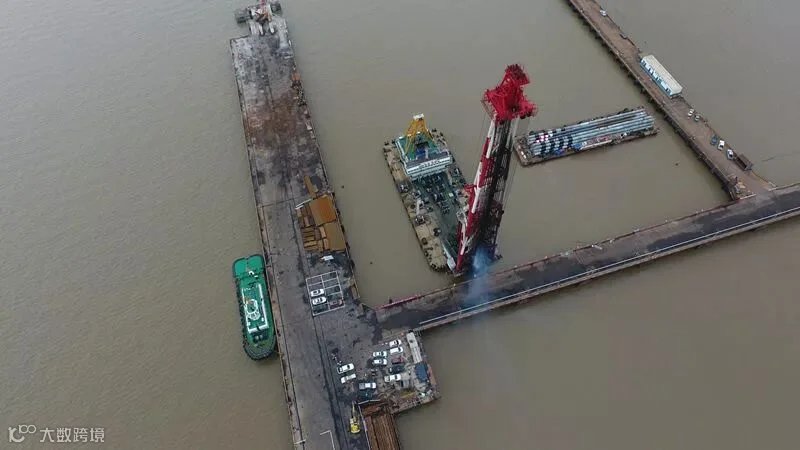

6月20日,公司通用泊位改造工程打下了第1根直径为1.2米的大管桩,标志着该工程水工部分正式开工。

看这里
科普来啦!
﹀
﹀
﹀
建设地点在哪儿?

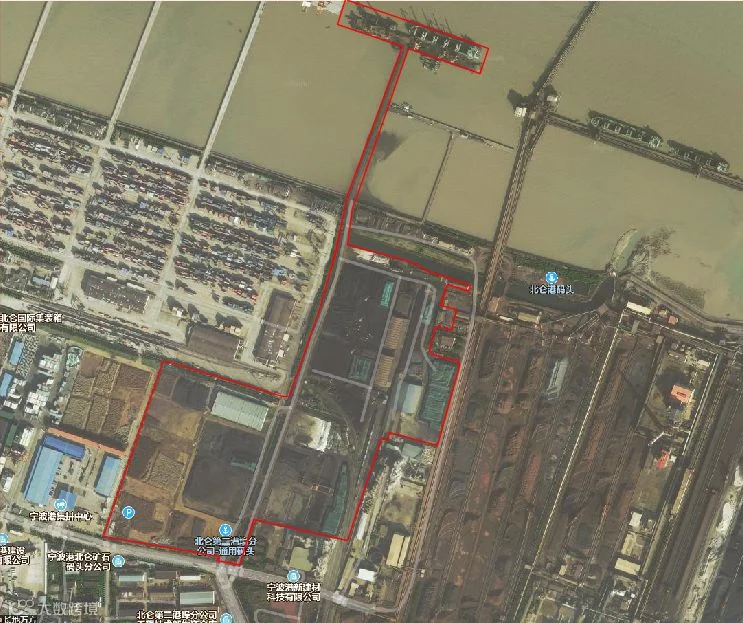

建设地点位于杭州湾口金塘水道南岸,已建北仑矿石中转码头西侧150m,在公司码头最东边与矿石中转码头之间,属于宁波舟山港北仑港区,详见以下卫星图所标的红色圈图。

工程概况了解一下

通用泊位改造工程码头岸线长383.4m,改造陆域面积约36.8万㎡,其中集装箱堆场约19.83万㎡。码头集装箱年设计通过能力63.6万TEU,集装箱堆场年设计通过能力81.7万TEU,铁路年设计通过能力43.2万TEU。
改造工程将原5万吨级通用泊位改建成10万吨级集装箱专用泊位,内容包括原码头及平台改造、引桥、道路堆场、桥梁改造等多个工程。
◆ ◆ ◆ ◆ ◆

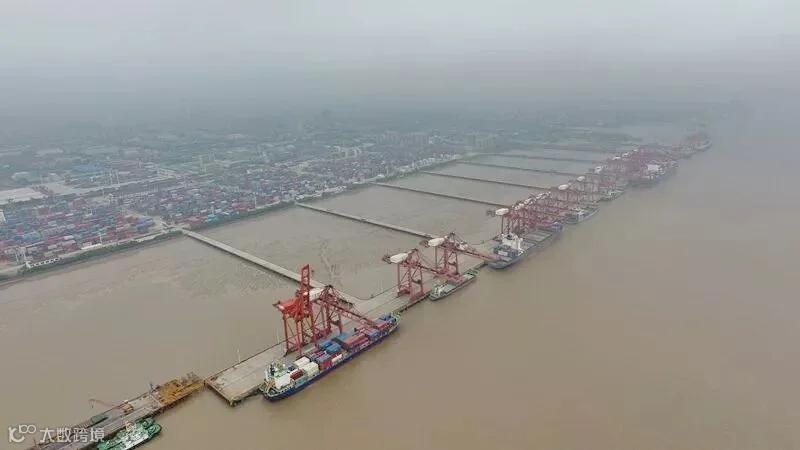

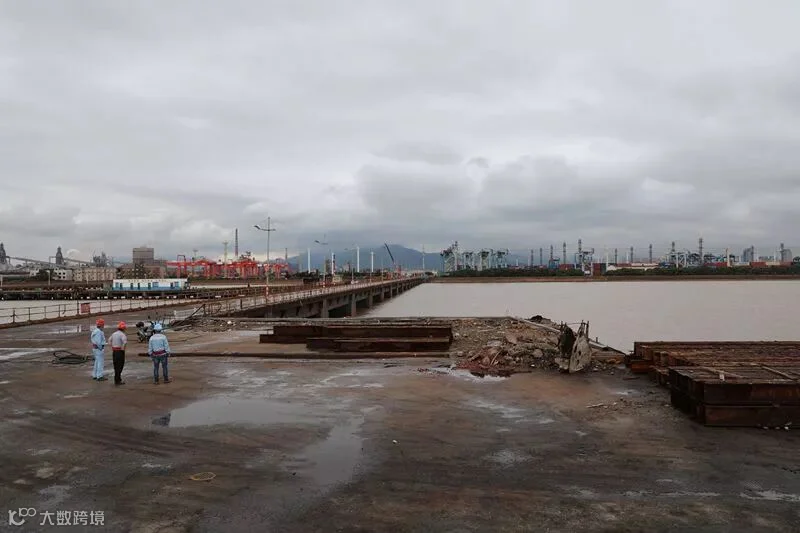

改造前后对比
可以上下滚动的图片

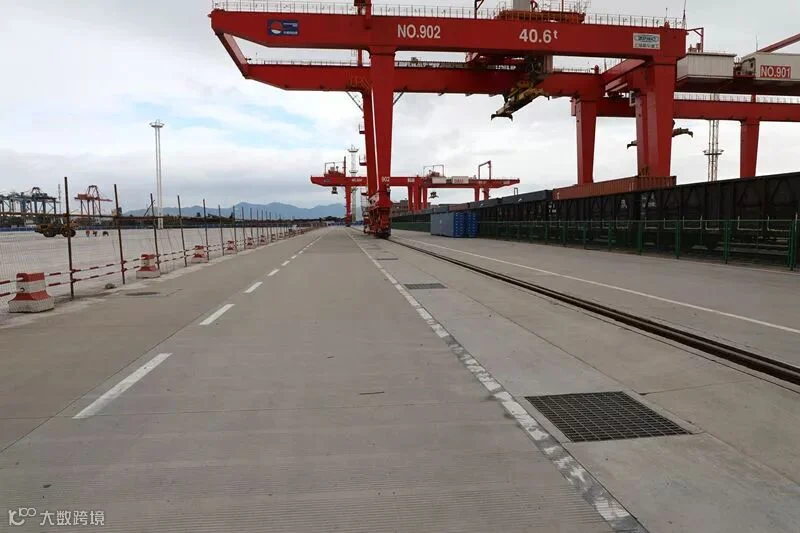

堆场进度最新情况

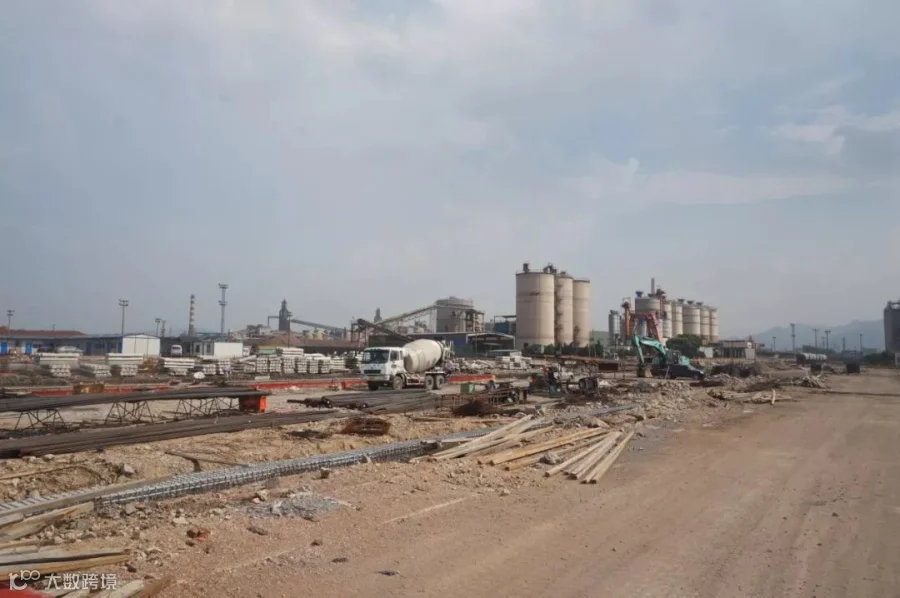

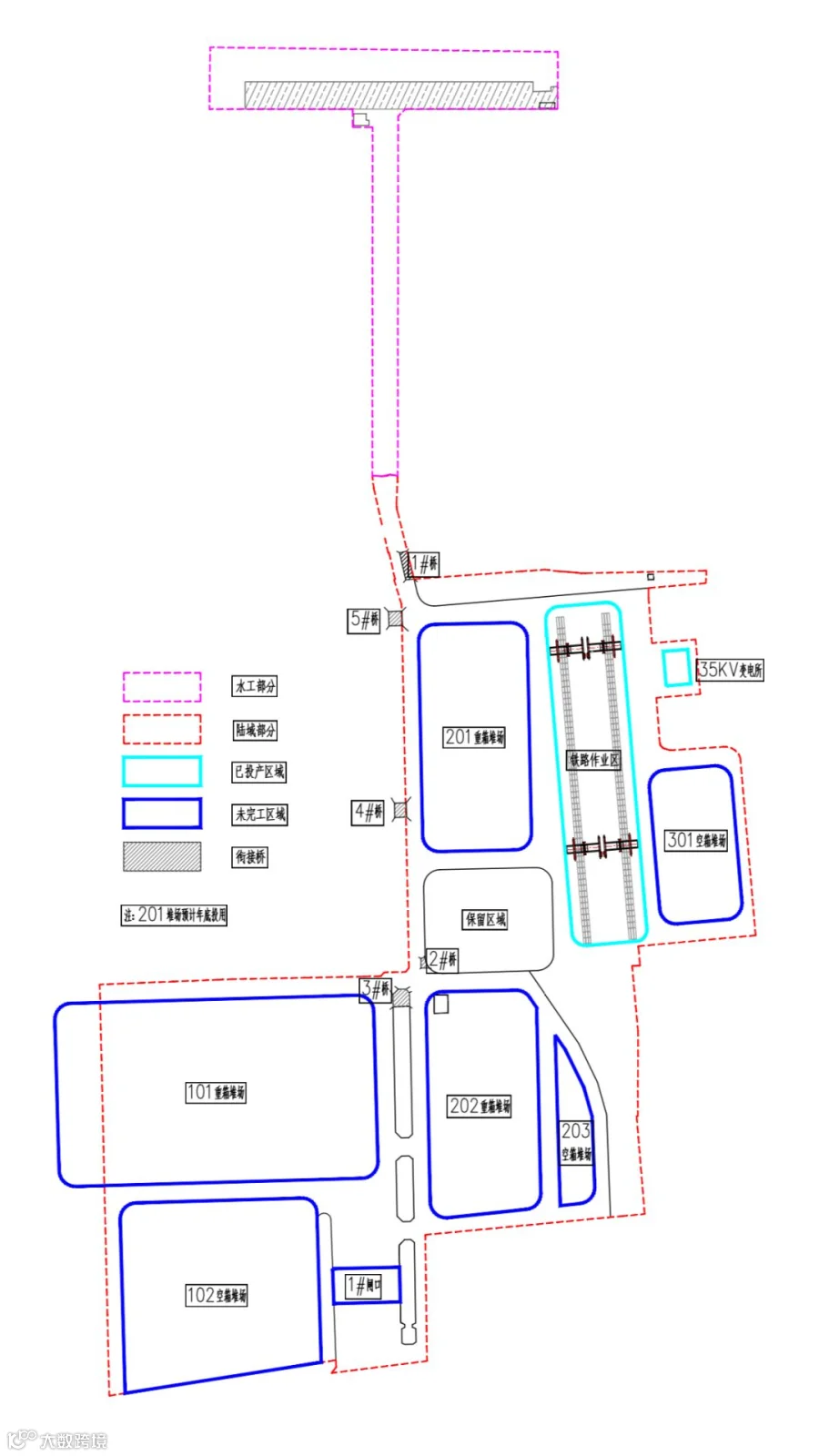

通用泊改造工程自2018年12月5日陆域工程开工建设以来,总体进展顺利,堆场建设取得突破性成绩,今年下半年101、201重箱堆场、102空箱堆场计划投入试运营,将极大缓解堆场紧张状况(堆场位置详见以下通用泊改造平面图所示)。

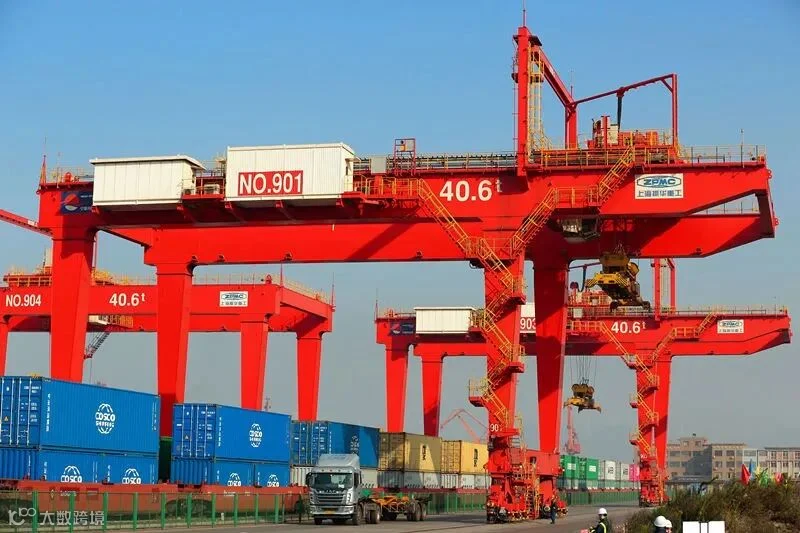

改造后设备配置
集装箱装卸桥3台:轨距20m\起重量65t(吊具下)\外伸距55m
轮胎式龙门起重机9台:跨距23.47m\起重量41t(吊具下)\堆5过6
轨道式龙门起重机4台:轨距28m\起重量41t(吊具下)\堆4过5
空箱堆高机6台:起重量8t,堆高7层
调箱门机1台:起重量50.8t

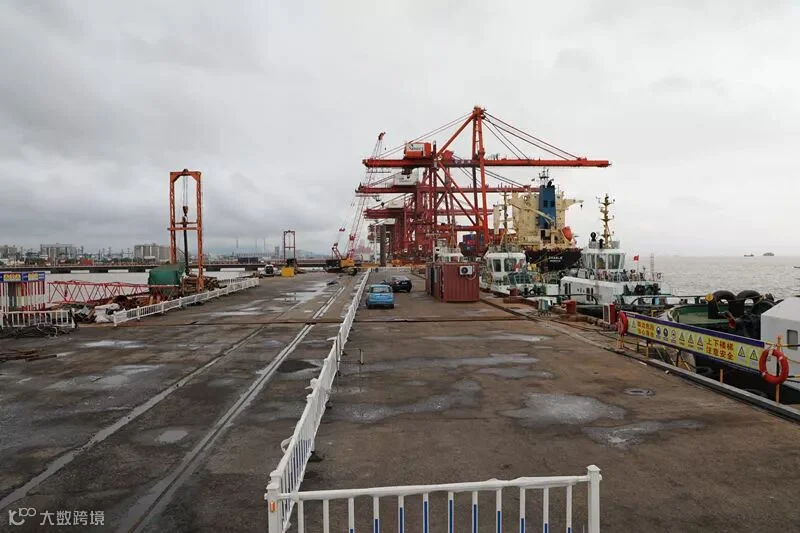

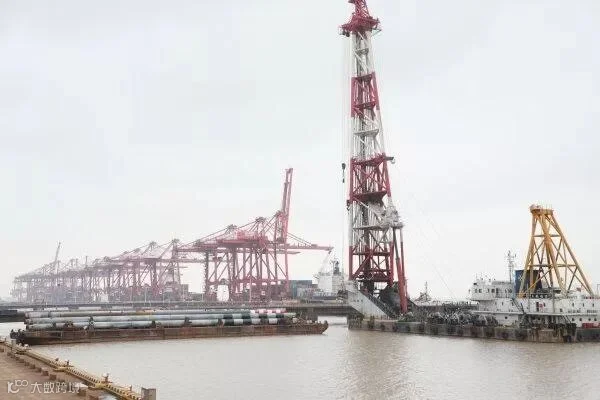

改造工程海岸线航拍图
改造项目大事记
2017年8月28日,获得中华人民共和国交通运输部的岸线批复;
2017年12月29日,获得浙江省海洋港口发展委员会的项目核准批复;
2018年8月17日,获得浙江省发展和改革委委员会的初步设计批复;
2018年9月19日,获得宁波市港口管理局的施工图设计批复;
2018年12月5日,陆域部分动工;
2019年4月27日,原码头面3台门机移除;
2019年4月28日,海事通行评估通过;
2019年5月13日,公司取得通用泊位改造工程改造区域的所有管理权。
2019年6月19日,水上施工许可证成功申领;
2019年6月20日,码头水工改造正式动工。
