公司高压岸电系统主体完工

公司高压岸电系统主体完工 北极星安全岛
2023-12-29
2

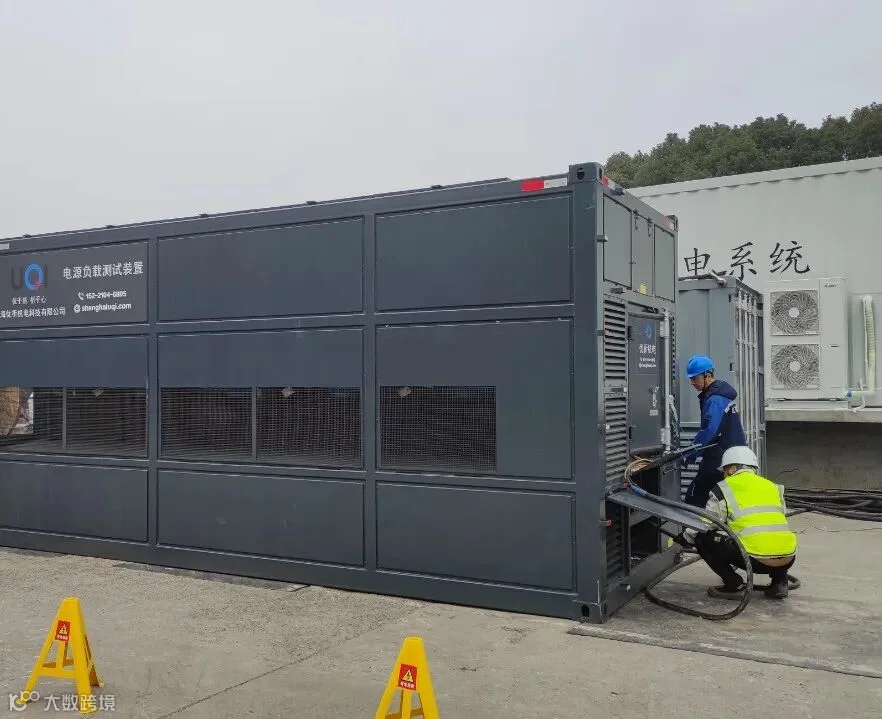

12月29日,码头3号至6号泊位4MVA(兆伏安)船舶高压岸电系统通过了中国船级社的重载测试,标志着该船舶高压岸电系统具备了投用条件。至此,公司实现了本部码头高压岸电全覆盖。

今年以来,公司深入贯彻落实党中央、国务院关于碳达峰碳中和的战略决策部署,积极做好集团关于推进岸电建设、改造和使用力度的相关要求,于5月份正式立项3号至6号泊位高压岸电建设项目

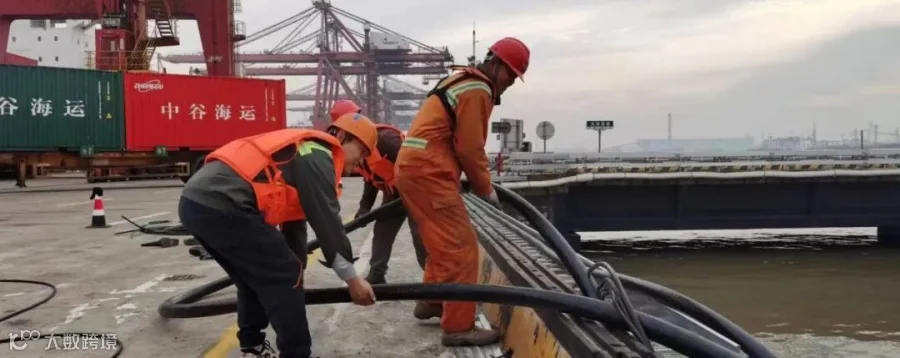

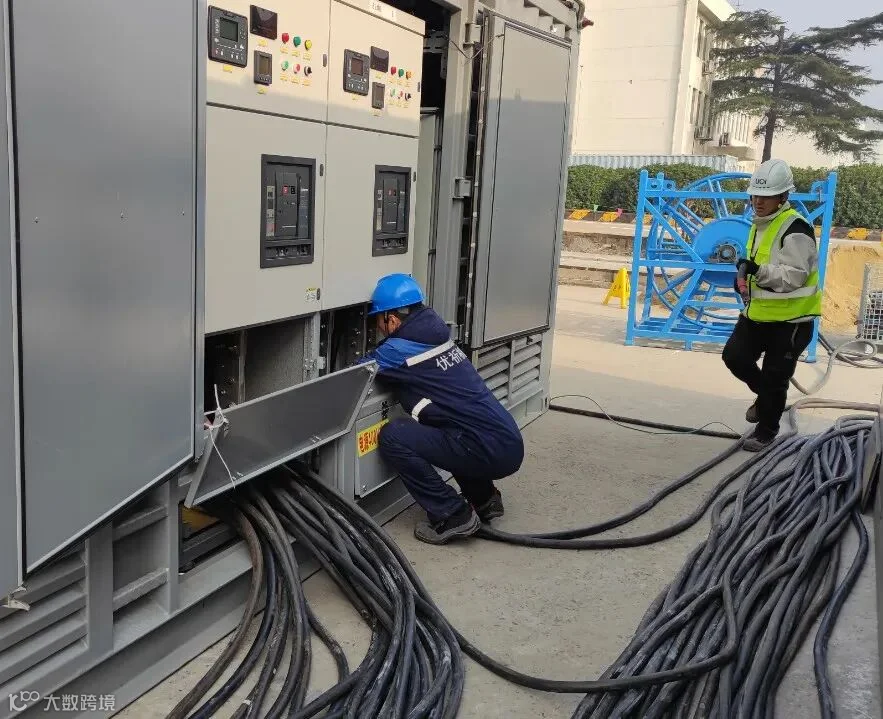

自立项以来,公司高度重视,根据公司靠泊船型的实际需要,制定了“2*2MVA”并机4MVA的岸电供电系统的方案,并加快推进方案实施。岸电项目建设过程中,公司协调好码头生产与项目建设,充分利用作业空档期,克服寒潮天气等不利影响,加班加点,修建岸电接线箱、安装高压电缆桥架、调试岸电设备等,全程跟进监督各方建设,加快推进高压岸电建设。

sdfd

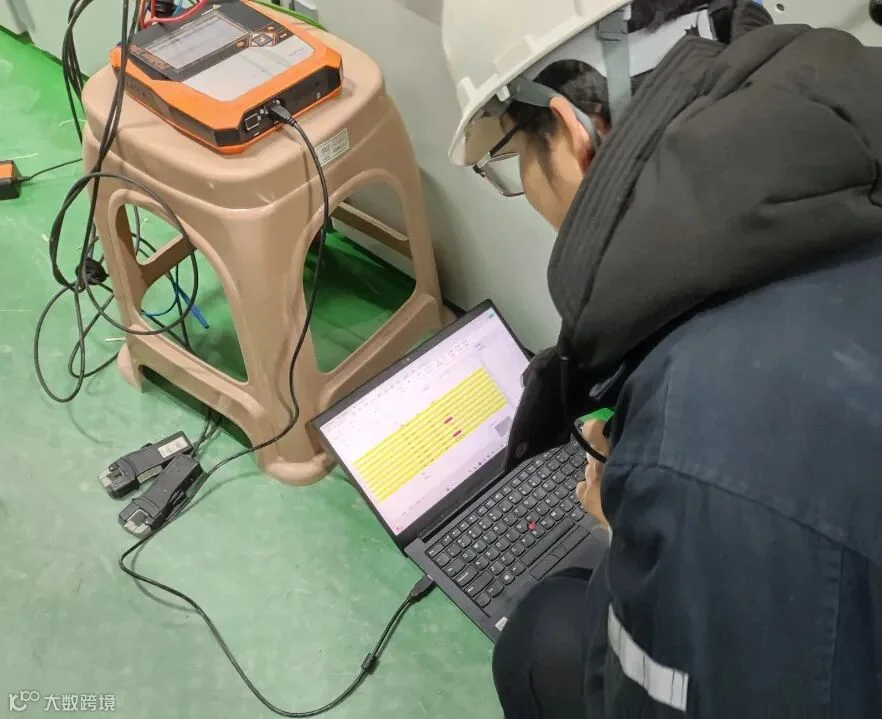

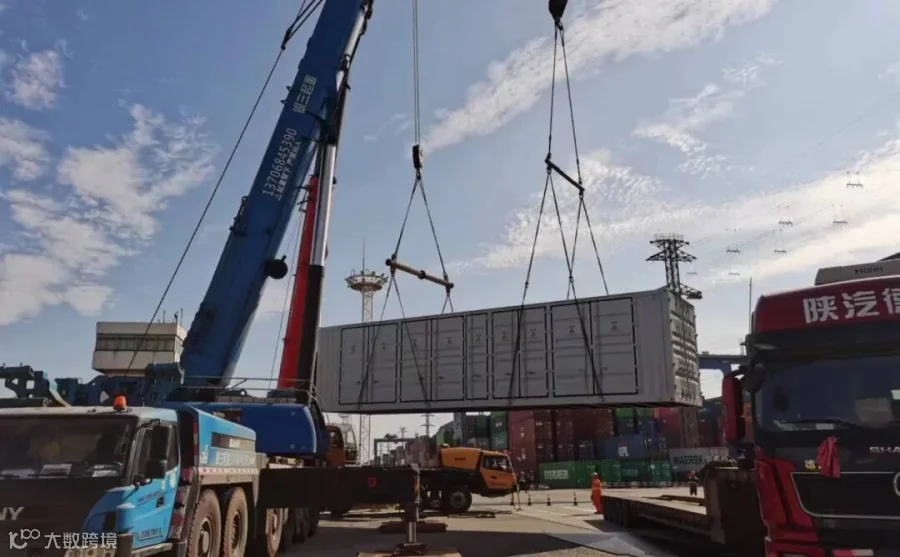

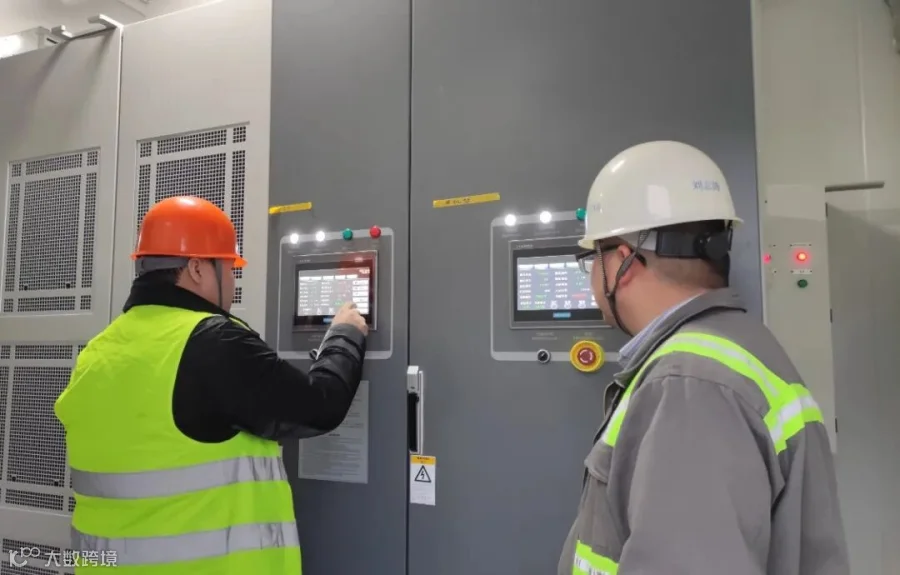

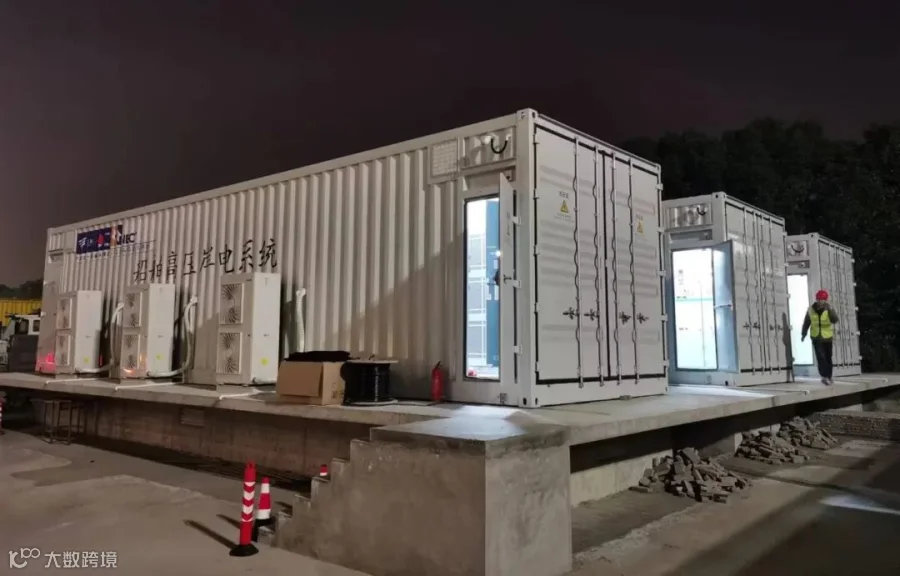

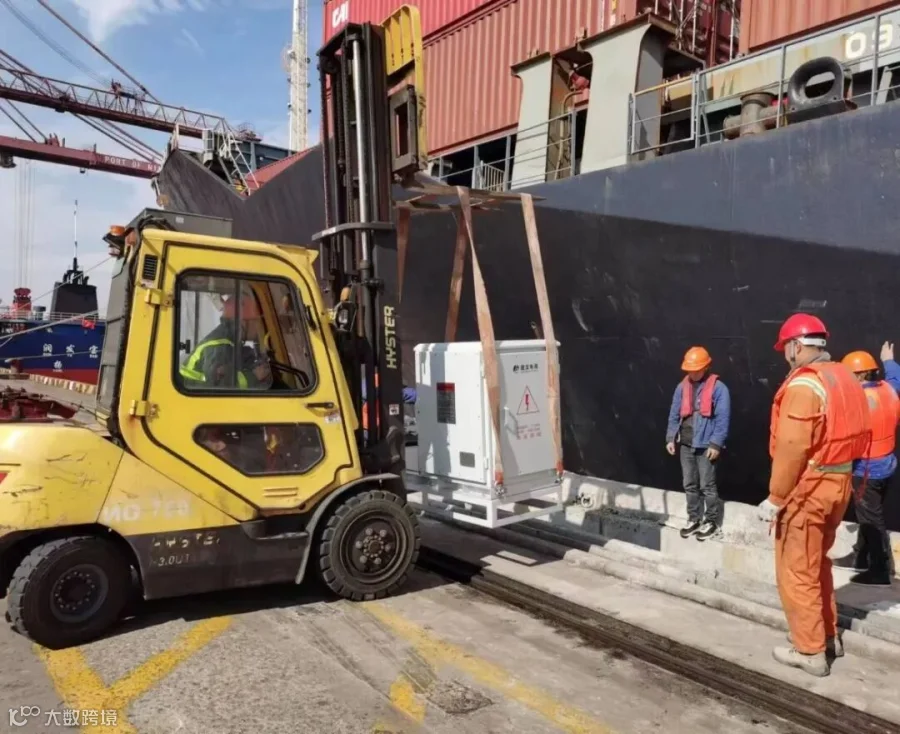

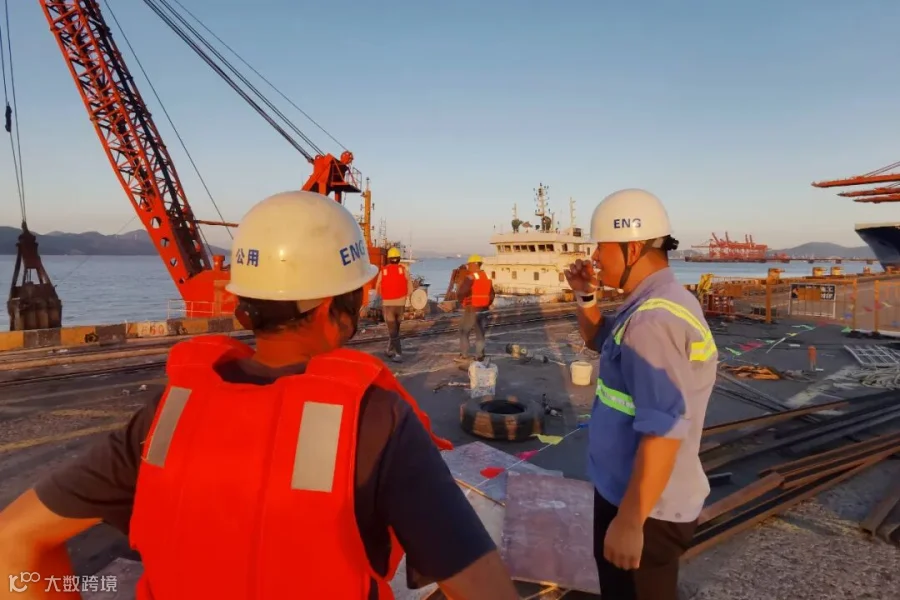

12月14日,高压岸电设备正式到港并进行吊装,经过15天紧锣密鼓的作业,船舶高压岸电设备完成安装,并于28日进行重载测试。

下一步,公司将积极协调做好3号至6号泊位船舶高压岸电推广使用工作,强化岸电使用管理,优化高压岸电使用规范,提高岸电使用的安全性与稳定性,进一步推广到港船舶使用岸电,持续创建绿色清洁码头,助力公司“资源节约型”与“环境友好型”码头建设。
