延安能化公司热动力站1#锅炉大板梁提前20天完成吊装

延安能化公司热动力站1#锅炉大板梁提前20天完成吊装 延能化
2016-06-14
1
导读:6月13日,延安煤油气资源综合利用项目热动力站1#锅炉首根钢结构大板梁一次吊装成功,比计划提前20天完成吊装

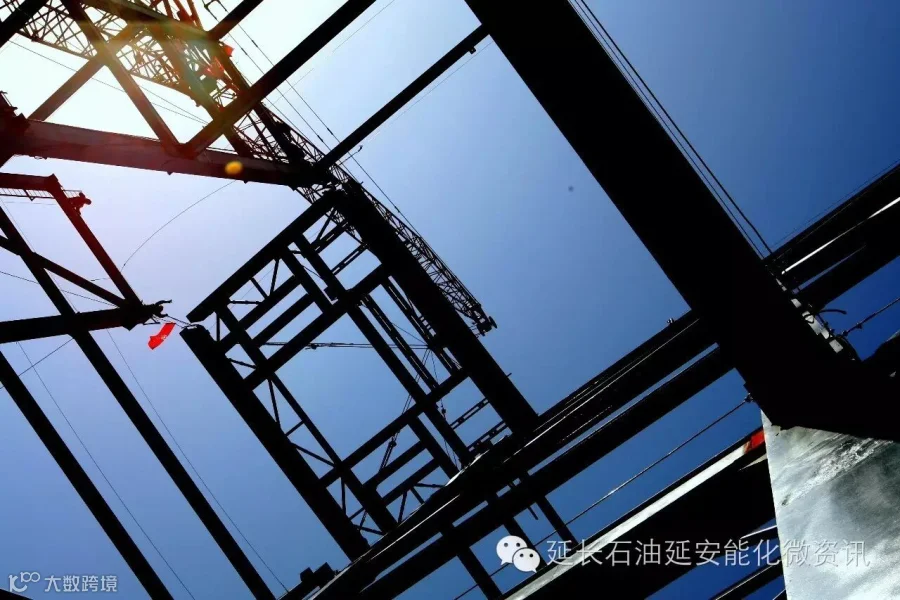

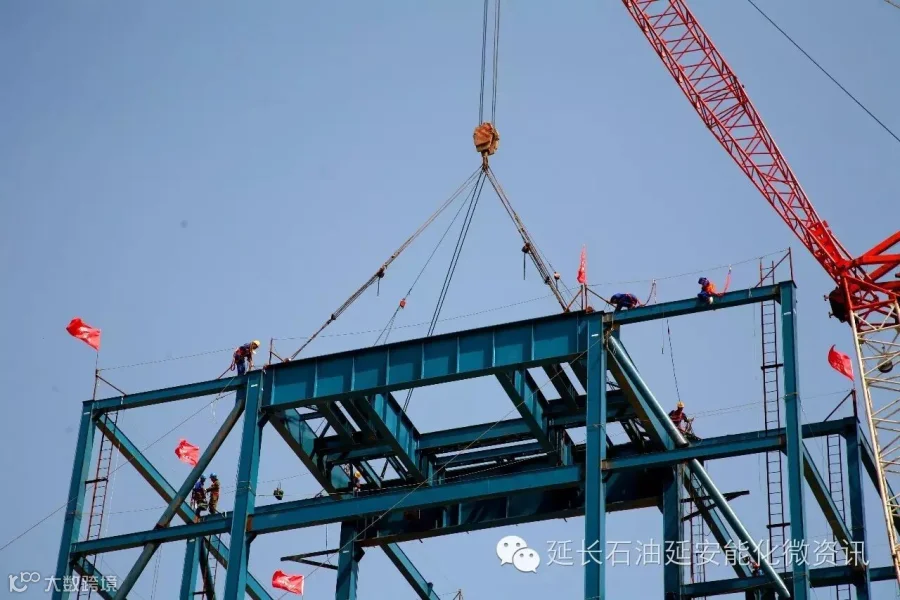

6月13日,延安煤油气资源综合利用项目热动力站1#锅炉首根钢结构大板梁一次吊装成功,比计划提前20天完成吊装。


据了解,1#锅炉大板梁由前梁,中梁,后梁组成,总重84吨,板梁顶部标高为64米,为确保大板梁吊装工作的顺利完成,项目部精心准备,制订了详细的吊装方案和安全措施。吊装前,对参加该项作业的相关人员进行了施工技术交底,并对作业条件、安全控制措施和起重设备及工机具进行了全面检查,以确保吊装过程的安全顺利进行。


截至目前,热动力站3#锅炉钢架吊装已完成25%,2#、4#锅炉基础交安安装,主厂房集控楼基础、汽机基础、烟囱等施工都按计划进行,各项工作都在围绕“2017年5月锅炉点火供气”的战略性控制目标紧张有序推进。

李晓军  张  定)
