来电兰么?快的兰!丨110KV总变电站第一台变压器进场就位

来电兰么?快的兰!丨110KV总变电站第一台变压器进场就位 延能化
2016-10-25
0
导读:10月21日上午10时30分,延安能化项目110KV总变电站第一台变压器进场就位,标志着总变的电气设备正式进

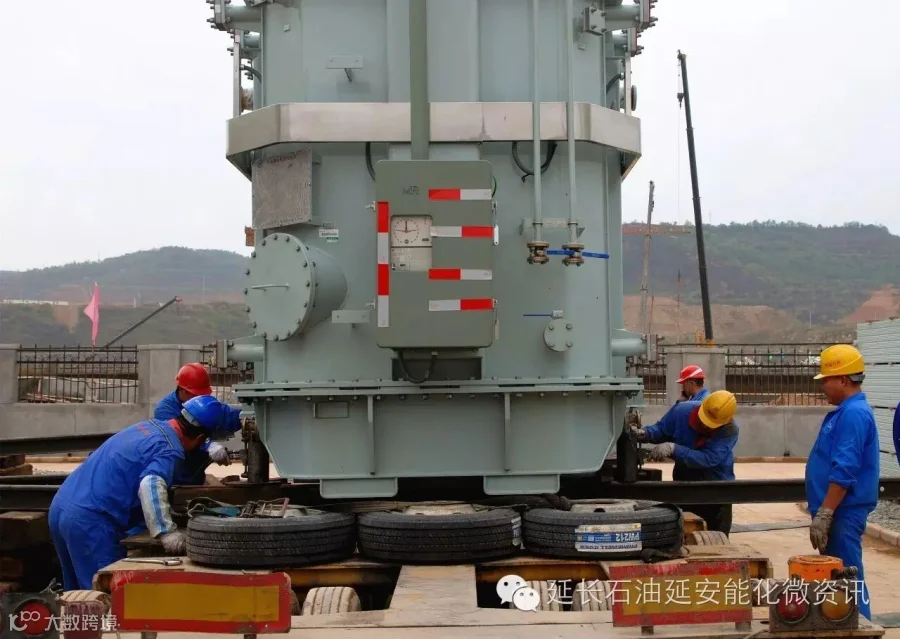

10月21日上午10时30分,延安能化项目110KV总变电站第一台变压器进场就位,标志着总变的电气设备正式进入安装阶段。


作为全厂的主电网,110KV总变电站是全厂试车投运的“先锋”站,是能否实现2017年5月锅炉点火和年底全厂中交的控制性工程,各项工作都紧紧围绕锅炉点火的节点目标展开。为此,项目组坚持科学统筹、精密安排,制定出10月14日开始安装准备、2017年2月15日受电的“四级”进度计划,并将具体计划细化为五步,即主要设备安装、单体调试、整体试车、电力局检查验收、受电运行。时间紧、任务重,电仪中心将全员行动、全力以赴,确保明年2月15日受电目标顺利完成,为项目试车打好“第一仗”。


据了解,随着总变第一台变压器进场就位,其余三台将按照进度计划陆续就位。4台变压器的安装容量分别为2台120MVA、2台90MVA。本项目总用电负荷为207.4MW,除热动力站提供的100MW电能外,其余空缺的107.4MW将由总变提供。(刘倩倩 石成成)
