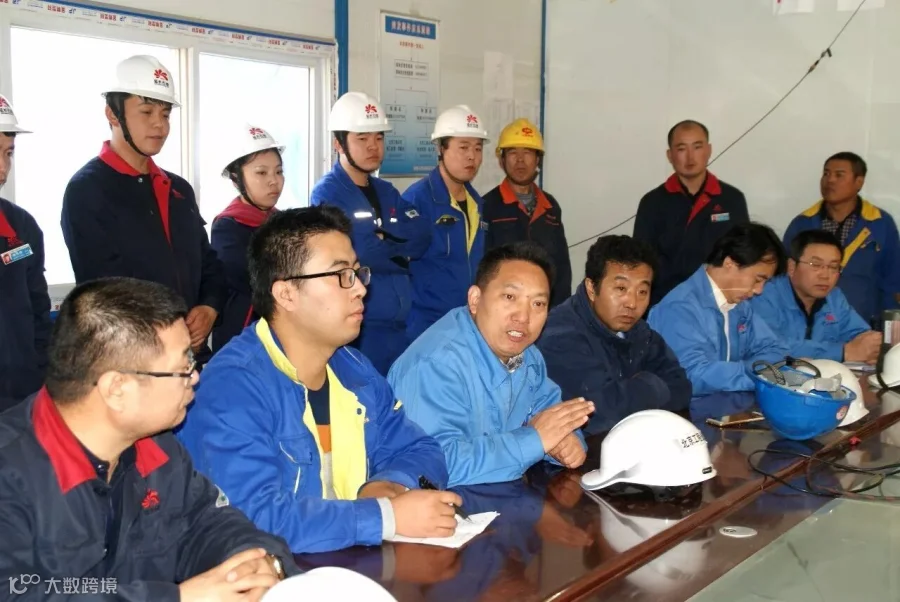

“整个调试过程必须严格执行调试大纲,所有人员必须听从指挥、调令,不能擅自行动,保证人身安全、设备安全。”10月27日13时50分,热电输煤皮带调试工作总指挥在安全技术交底会上强调道。

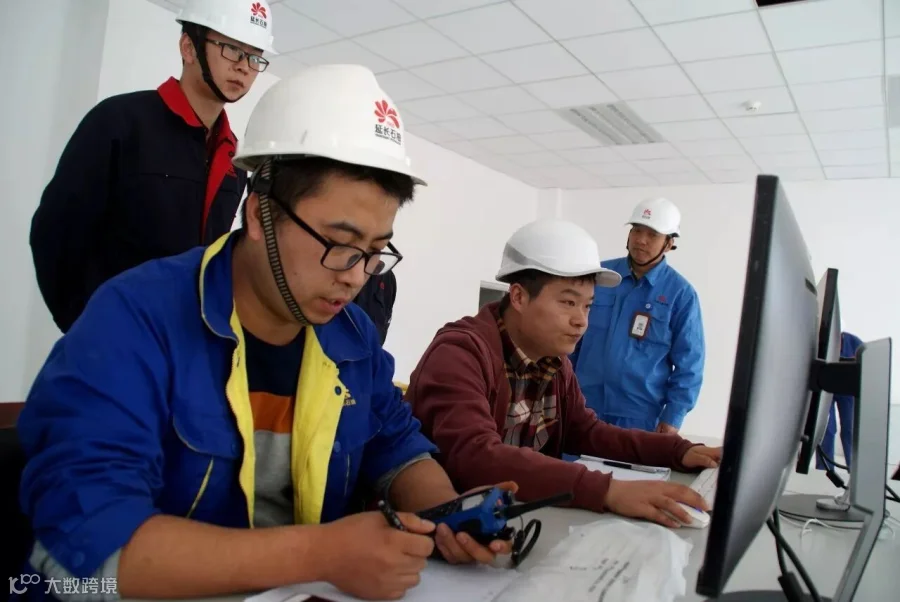

14时许,当热电输煤皮带间操作组人员用对讲机喊出“12号A皮带就地检查完毕可以启动”后,输煤综合楼控制室操作人员点击启动按钮,为输煤皮带联动调试拉开序幕。

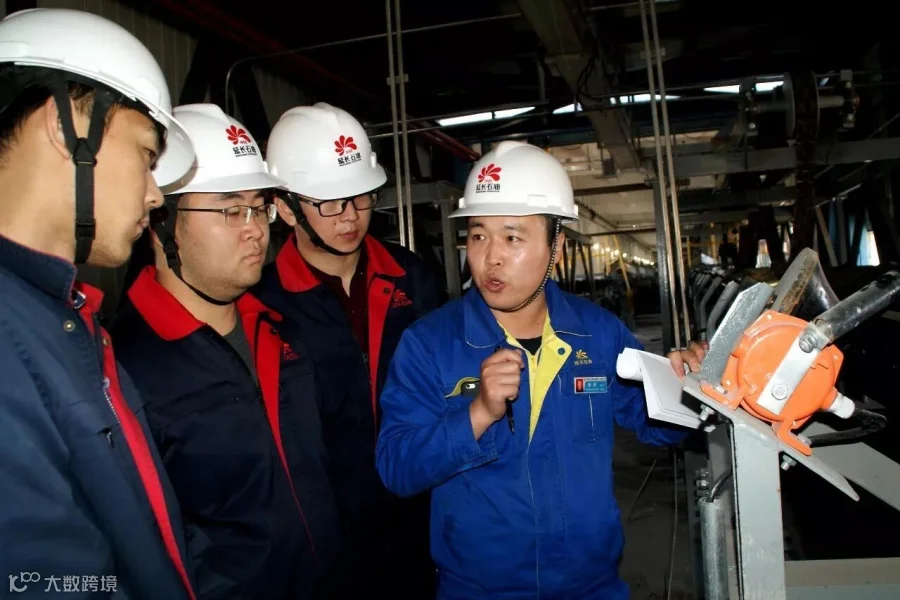

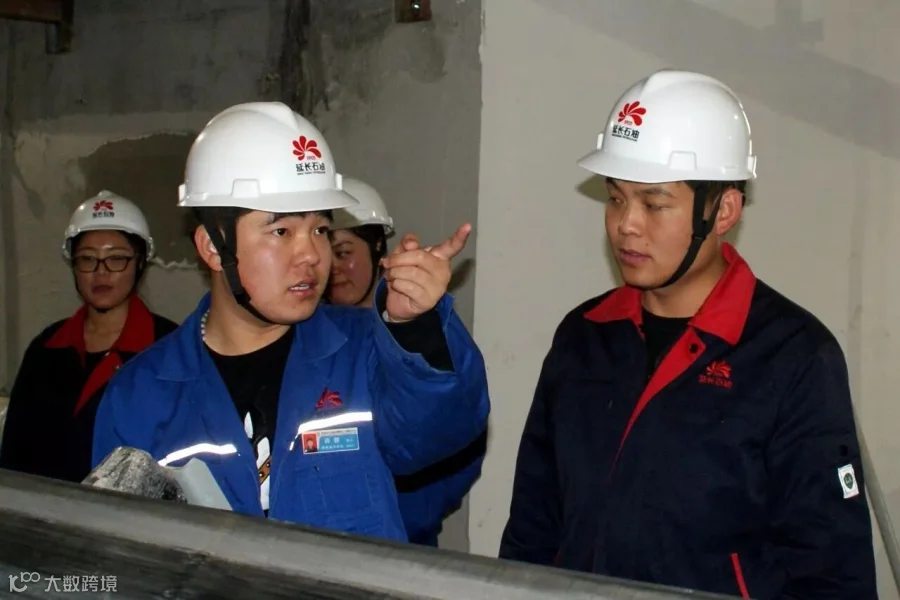

输煤皮带联调工作由北京院和热电动力中心联合主导,西北电建、陕西化建、中煤建安及相关设备厂家互相配合,成立了指挥组、安全组、设备组、电气组、操作组及维护组。调试期间,指挥组根据调试大纲安排发出调令,操作组人员穿戴整齐、工具齐全,依次到达55米高的6号皮带机头、17米深的4号皮带机尾、500米开外的12号皮带中部等指定区域,配合设备组、维护组、电气组穿梭在每条皮带间,手盘转动设备无卡塞、减速机油位油质达到要求、电机接地是否正常等,时不时用对讲机向指挥组汇报现场情况。

所有检查准备工作完成后,指挥组调令长发出启动指令,远控启动设备,各组人员有条不紊地看电流、测轴振、测轴温、听声音……及时准确地向指挥组反馈现场设备运转情况。

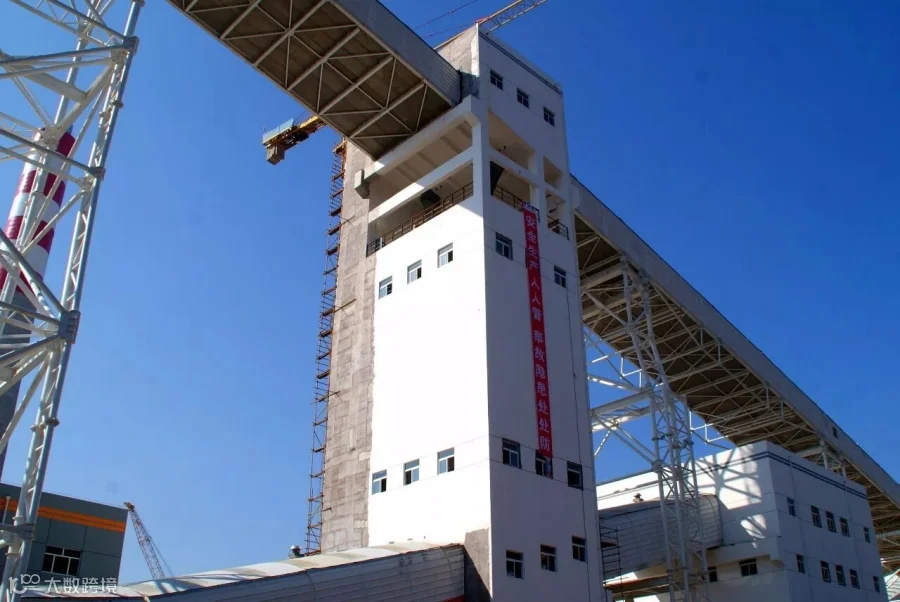

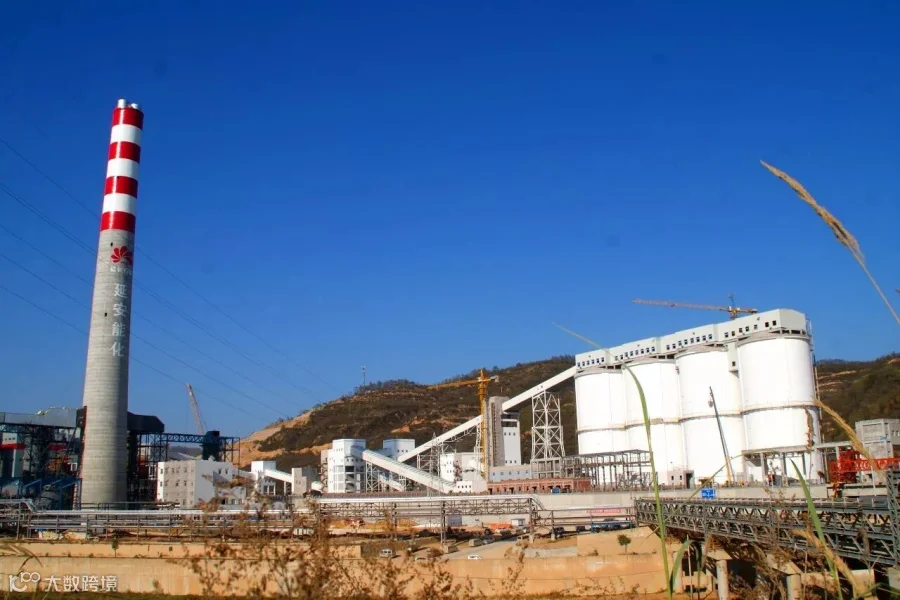

据了解,卸储煤装置有4个直径25米,高55米,一次性储存6万吨煤的筒仓,维持全厂最少一周的用煤量。输煤皮带每天向热动力站及煤气化装置输送6800多吨合格粒度的燃料煤和原料煤。输煤系统从今年4月18日栈桥开始吊装,到6月1日皮带机安装,以及8月12日皮带机调试,到10月27日23时联调完成,所有参建人员始终围绕联调时间节点,克服了8月流火天、9月连阴雨,科学掌握进度、质量、安全在可控范围,保证了各项工作顺利推进。

本次联动调试顺利完成,标志着输煤系统已进入“热备用”状态,为锅炉下一步顺利投煤产汽迈出了胜利步伐。
此时,朋友圈里是这样的



(张定 石成成 雷磊)
