2017年项目建设十大新闻盘点

2017年项目建设十大新闻盘点 延能化
2017-12-28
1
导读:2017年是延安煤油气资源综合利用项目建设的追赶攻坚年、决战中交年。项目全体参建人员勠力同心、众志成城、开足

2017年是延安能化公司安装施工年,也是项目建设追赶攻坚年。项目全体参建人员勠力同心、众志成城、开足马力、日夜奋战,抓进度、控质量、保安全,步步紧随计划、节节跟进目标,超额完成全年投资目标任务。2017年该项目完成投资63亿元,完成年度预算59亿元的107%,自开工累计完成投资196.15亿元,完成基础概算216亿元的91%。

十大新闻
NO.1

聚乙烯、聚丙烯装置反应器全部安装完成

3月6日,烯烃聚合中心聚乙烯、聚丙烯装置共5台反应器全部安装就位。聚乙烯装置共3台反应器,年产量可达45万吨,是目前本工艺在全球范围内产能最大的一套装置,同时也是国内首套能够生产三峰(多峰)聚乙烯的装置;聚丙烯装置共2台反应器,年产量可达25万吨。此节点的完成,为装置其他安装作业创造条件、赢得了先机,直到12月21日,两套装置同时实现中交目标。至此,距离产出合格聚烯烃产品的目标已经为时不远。

NO.2

110千伏总变电站一次受电成功

6月6日,110kV总变电站一次受电成功。总变电站是项目的枢纽变电站,保障着全厂装置的电力能源,作为项目建设第一个投运的装置,具有里程碑式的意义。自110kV总变成功受电以来,下游11座35kV变电所也按照计划节点陆续成功受电,为各装置设备安装、调试以及后续的试车提供了可靠的先决条件和有力保障,打开了项目建设新局面。

NO.3

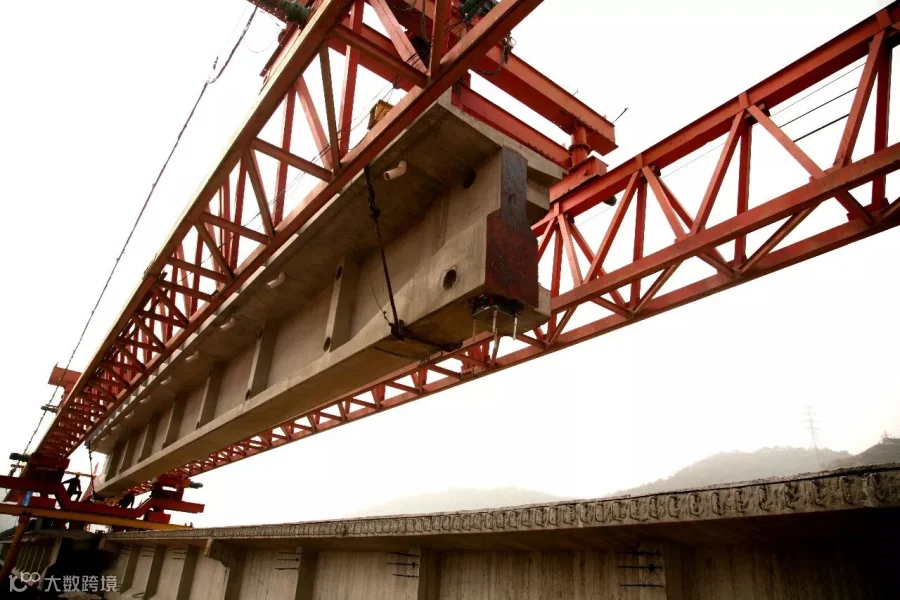

跨洛河管廊大桥胜利合龙

6月28日,跨洛河管廊大桥顺利合龙。桥全长318米,离地最高84米,钢结构总重3800吨,该项工程的完成,实现了项目东、西厂区的跨河通联,标志着项目的“卡脖子”工程被全面攻克。12月12日,公用工程中水回用设施顺利完成中交;12月19日,全厂给排水、净水场、脱盐水及冷凝水回收、换热站装置胜利中交。

NO.4

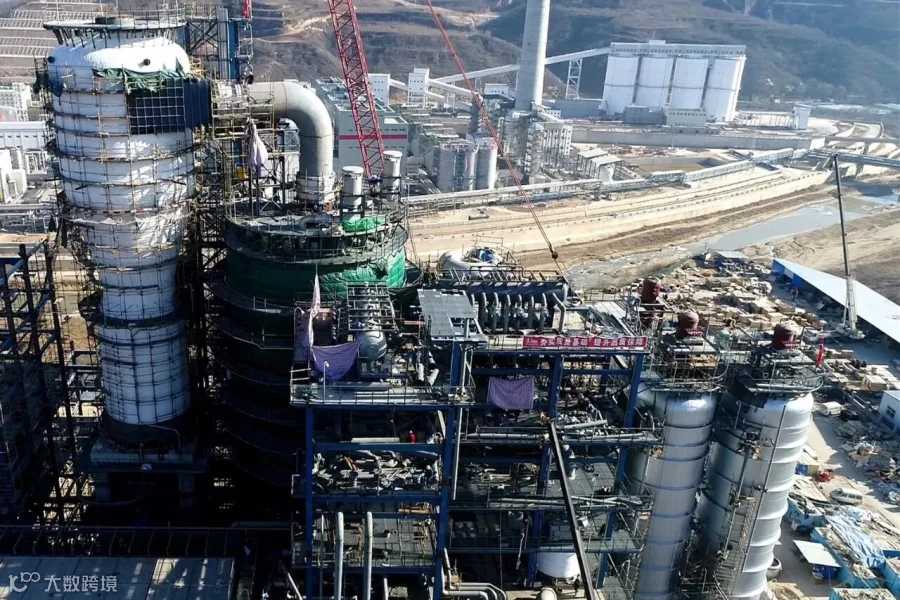

全厂空压站顺利开车

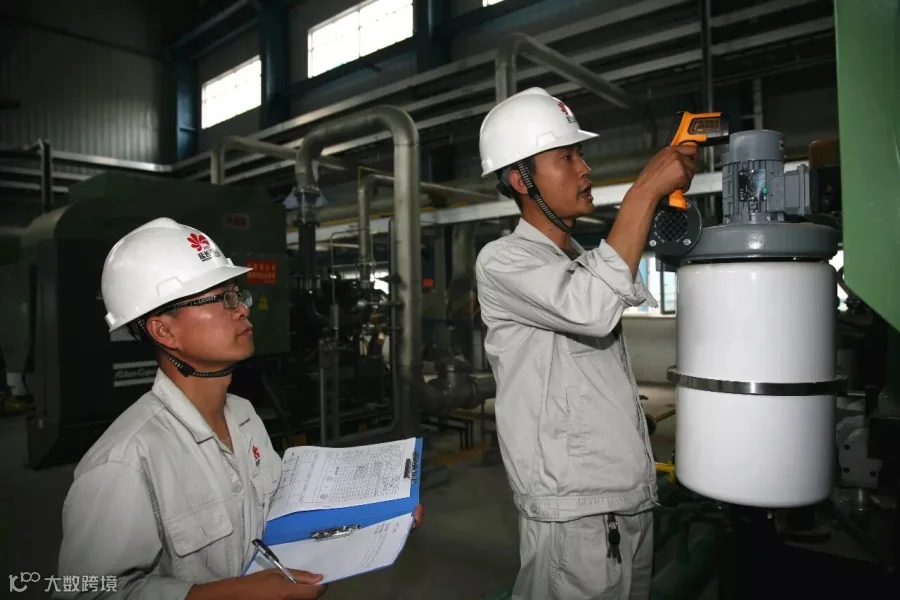

8月14日,煤气化净化中心空压站装置内管道吹扫全部合格,所产工厂空气与仪表空气均送至界区,具备外送全厂条件。作为全厂顺利开车的首套工艺装置,空压站承担着全厂仪表空气与工厂空气的送气任务。其主要由五台空压机(三大两小)、仪表空气增压器、四台干燥器、缓冲罐等组成,设计能力为48000标方每小时,其中大机组产气量12600标方每小时,小机组产气量6300标方每小时。

NO.5

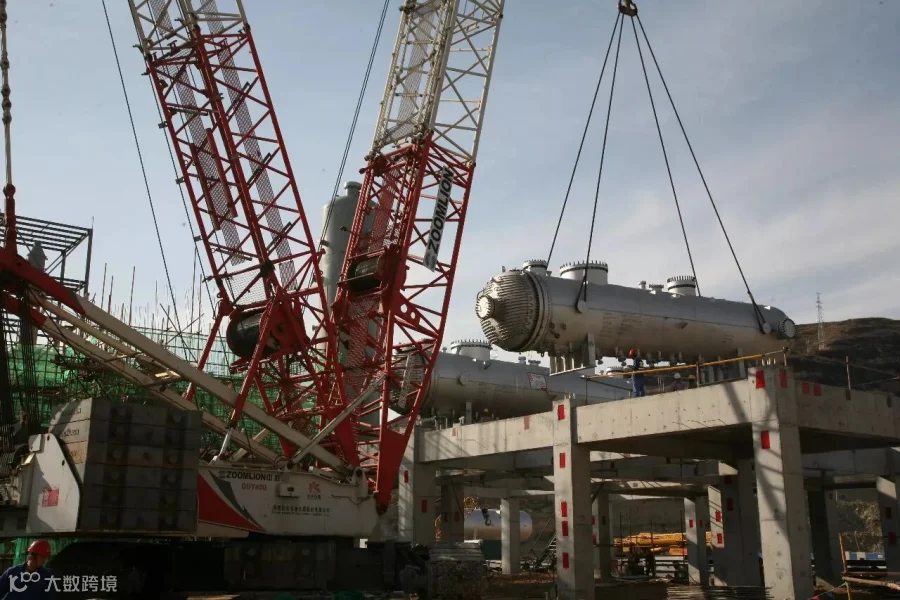

180万吨/年甲醇装置合成塔“安家落户”

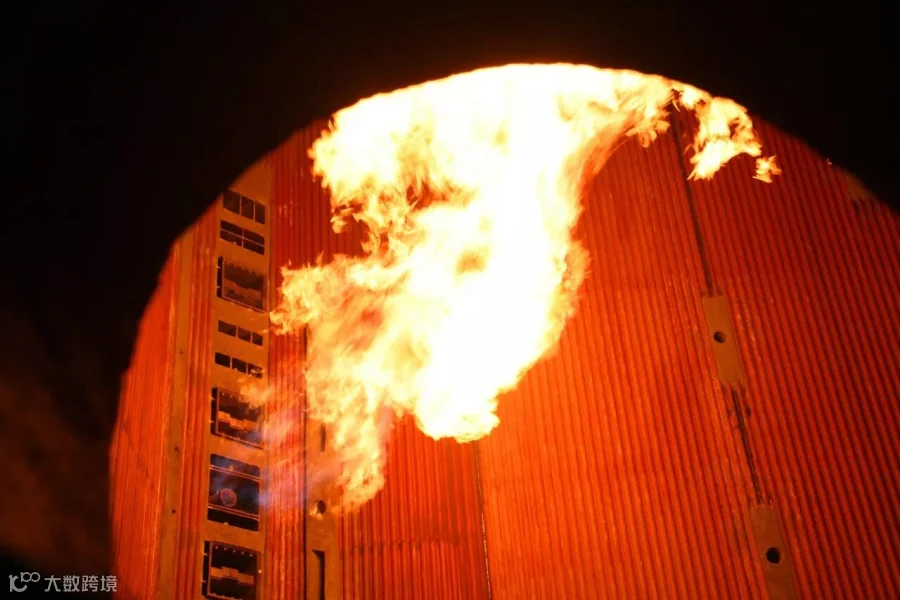

8月24日,单体设备最重的双塔在甲醇装置正式“安家落户”。合成塔是甲醇装置的核心设备,共两台,设计产能达180万吨/年,是项目单体运输和单体吊装最重设备,单台净重347吨,高26米,采用目前世界上最先进的英国戴维公司中压甲醇合成工艺技术。12月20日,天然气转化合成装置转化炉烘炉工作圆满结束,自此该装置两大里程碑节点顺利完成,为中交打下了坚实基础。

NO.6

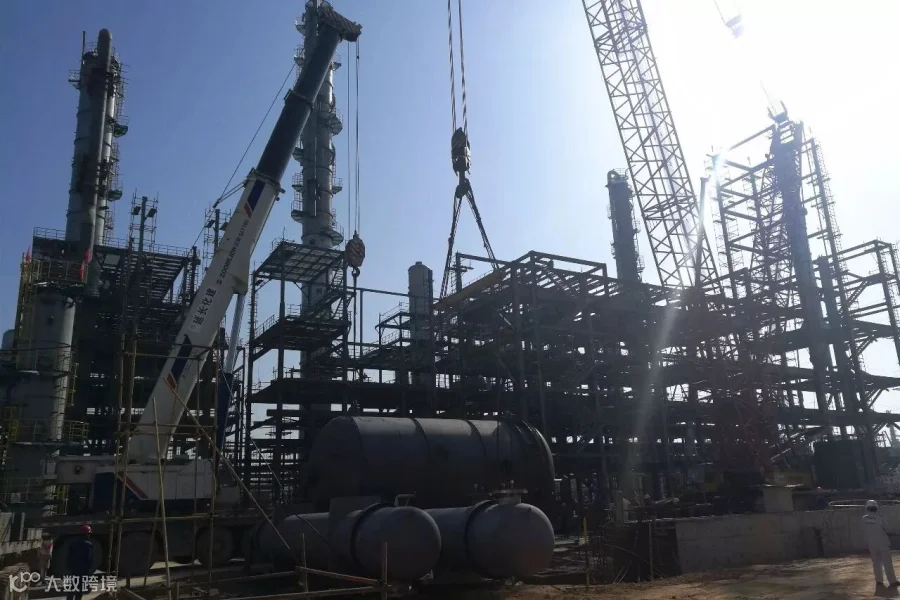

丁醇/2-PH装置四台反应器全部安装完成

10月9日,丁醇/2-PH装置四台羰基合成反应器R101、R102、R103、R104全部吊装完成。反应器是丁醇/2-PH装置最核心的设备,是世界上首套丁醇和2-PH联产装置最重要的设备。目前丁醇/2-PH装置所有关键设备全部就位,工艺配管工作基本完成,标志着丁醇/2-PH装置全面进入安装冲刺中交阶段。

NO.7

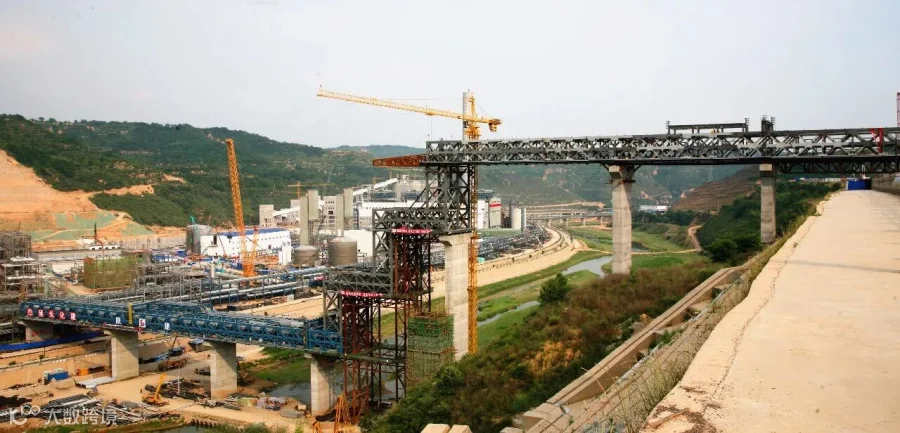

铁路专用线洛河大桥胜利合龙

10月24日,当铁路架桥机将最后一榀梁架设在桥墩支座上后,标志着延安能化公司铁路专用线工程洛河大桥顺利建成。铁路专用线是延安能化项目原料煤供应和产品外运的重要通路保证,也是确保项目正常生产的首要条件。专用线全长2400米,从公司铁路改线工程(甘钟铁路AK584+167.24处)接轨引出,与设在厂区内的洛阳村车站相连,最后与甘钟线(K587+632处)相连,其中正线桥梁2座,洛河大桥全长372米,宽4.5米,由12座墩台22片梁组成。

NO.8

2#锅炉点火一次成功

11月21日晚上8点40分,2#锅炉点火一次成功,标志着项目在顺利完成中交任务征程中又迈出了坚实一步。热动力站共有4台320吨/小时高压锅炉。其中,1#锅炉于10月17日点火成功,现已稳定供汽。2#锅炉的点火成功,将进一步为整个项目的供热、管网吹扫、防冻防凝及单体设备试运行、联合试车及正常生产创造了先决条件。

NO.9

MTO装置反再系统开始烘衬

12月13日,MTO装置再生器三旋开始烘衬升温,标志着该装置反再系统烘衬工作已全面进入正式实施阶段,两器系统均采取电伴热带加棉被保温的措施,为衬里冬季施工创造良好的恒温环境。反再单元为该装置的核心系统,承担着将原料甲醇在催化剂作用下转化为烯烃的重要作用,反再系统的施工和烘衬工作,直接决定着该装置的投料试车节点能否按计划顺利完成,是装置建成投产的标杆引领工程。

NO.10

分析化验战果累累

分析化验中心在这一年里也是鼓足干劲、力争上游、战果累累。截至目前,中央分析大楼通排风系统、载气系统、LIMS系统已经投运;分析仪器调试正在有序进行,水质分析仪器调试110台套,煤分析仪器调试80台套,油分析仪器调试34台套,环境分析仪器调试33台套,元素分析调试7台套,物性分析仪器调试20台套;色谱分析仪63台套正在调试;全程负责了公用工程试车、氮气置换、引天然气、锅炉点火、ACO烘炉、外购酸碱、外购燃料煤、外购润滑油等检测分析任务,为各装置提供了及时准确的分析数据。
