导读:“鄜州变1239线路已由检修转运行,当前运行正常。”3月28日14时13分,延安能化公司电仪中心接到延安电网

“鄜州变1239线路已由检修转运行,当前运行正常。”3月28日14时13分,延安能化公司电仪中心接到延安电网调控中心调度令后,第一时间完成了1239线路的检修转运行操作,标志着该中心顺利完成富县电厂750千伏送出工程跨越施工第一阶段保电任务。

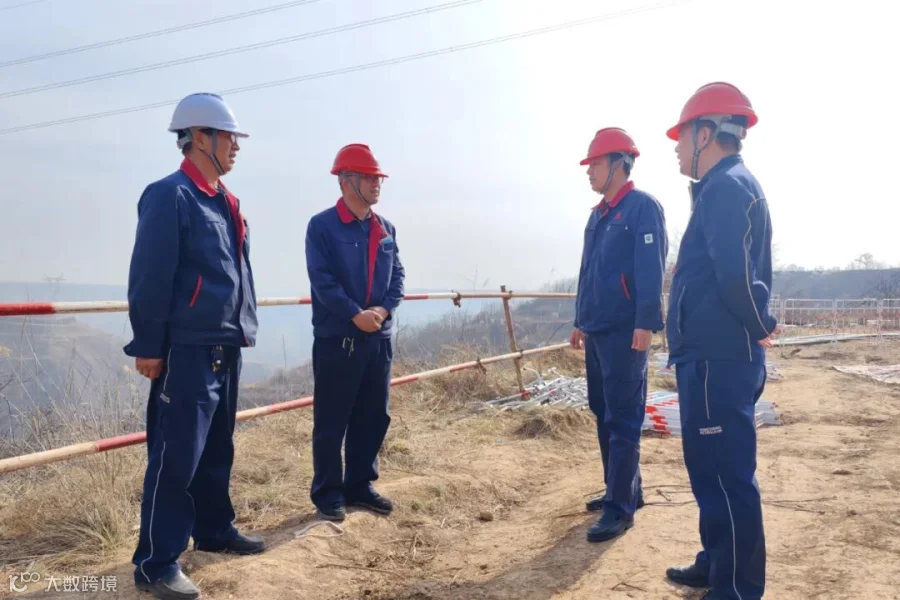

据了解,延长石油富县电厂750千伏送出工程是落实陕西省“陕电外送”能源发展战略的重要举措,由于工程规划放线区段(27#-28#放线区段)与公司现运行的现州 Ⅰ、Ⅱ线110千伏线路存在交叉布局,需在现州 Ⅰ、Ⅱ线(1239、1233线路)上方完成跨越,跨越施工期间现州Ⅰ、Ⅱ线进行轮停施工,公司电力系统将由双线路运行模式转为单线路运行模式,运行风险大幅增加。

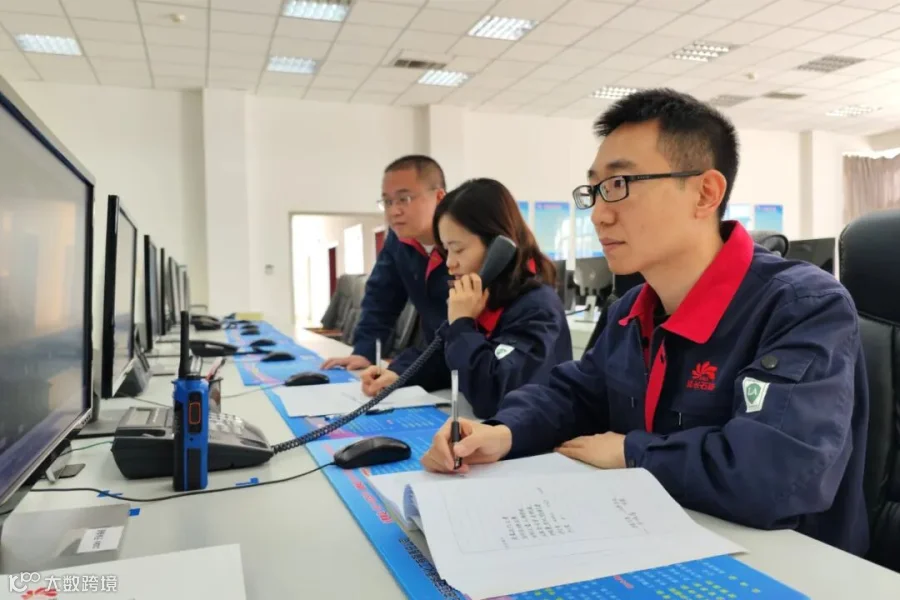

为保障750千伏线路跨越施工期间公司电力系统安稳运行,公司电仪中心迅速成立了以中心经理为组长的应急组,实行24小时值班和领导带班制度,做好信息报送和应急指挥工作,安排专人每日对临时过渡电缆以及其余未改动的架空线路进行特护,对总变GIS开关柜等变电设备进行特巡。同时,该中心制定了晃电、停电、人员误操作及设备故障等不同突发状况下的应急处置办法,组织中心全员学习,开展应急救援演练,备份全厂DCS、SIS、GDS等控制系统后台程序文件等重要数据,全面检查配电柜、供电模块、UPS电池运行情况,切实保障电力系统万无一失。

“截至目前,750千伏线路跨越第一阶段保电任务已经顺利完成,110千伏1239线路运行正常,公司电网系统稳定运行。接下来,我们将继续紧盯现场安全,持续巩固安全防范措施,扎实做好下阶段保电工作,全力确保公司电网安全平稳运行。”电仪中心经理高宏雄说。
